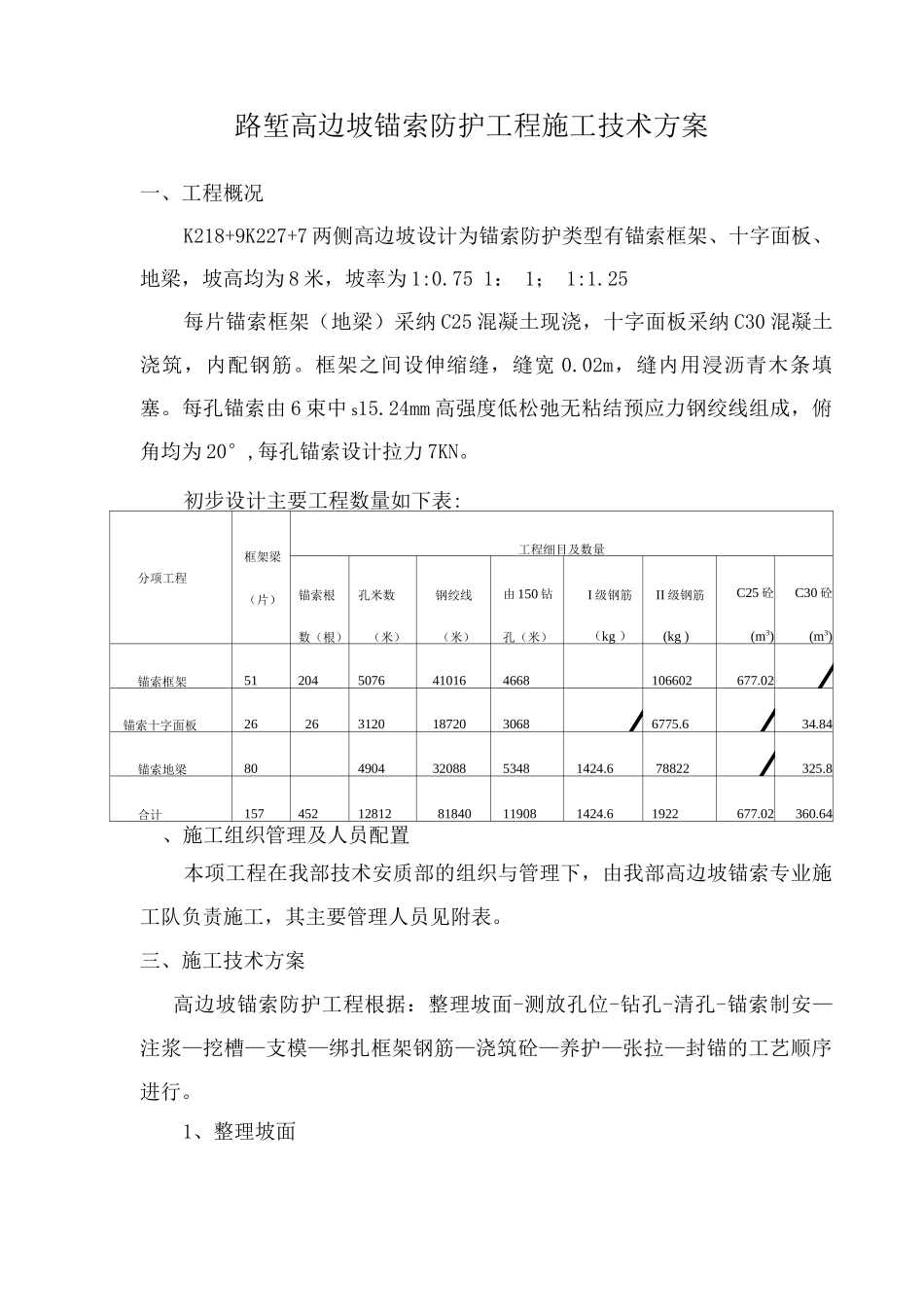

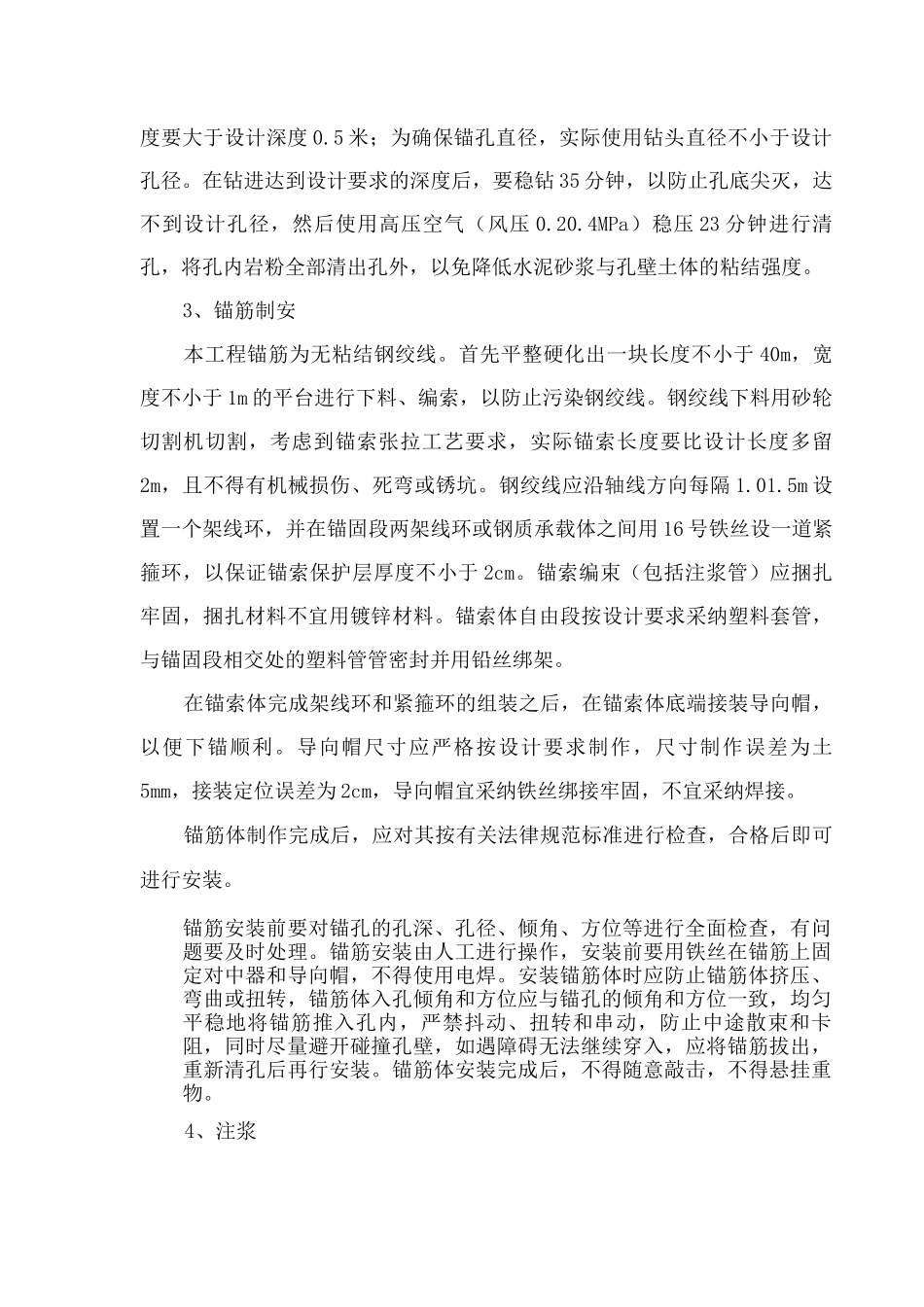

路堑高边坡锚索防护工程施工技术方案一、工程概况K218+9K227+7 两侧高边坡设计为锚索防护类型有锚索框架、十字面板、地梁,坡高均为 8 米,坡率为 1:0.75 1: 1; 1:1.25每片锚索框架(地梁)采纳 C25 混凝土现浇,十字面板采纳 C30 混凝土浇筑,内配钢筋。框架之间设伸缩缝,缝宽 0.02m,缝内用浸沥青木条填塞。每孔锚索由 6 束中 s15.24mm 高强度低松弛无粘结预应力钢绞线组成,俯角均为 20°,每孔锚索设计拉力 7KN。初步设计主要工程数量如下表:分项工程框架梁(片)工程细目及数量锚索根数(根)孔米数(米)钢绞线(米)由 150 钻孔(米)I 级钢筋(kg )II 级钢筋(kg )C25 砼(m3)C30 砼(m3)锚索框架512045076410164668106602677.02 /锚索十字面板26263120187203068/6775.6/34.84锚索地梁8049043208853481424.678822/325.8合计1574521281281840119081424.61922677.02360.64、施工组织管理及人员配置本项工程在我部技术安质部的组织与管理下,由我部高边坡锚索专业施工队负责施工,其主要管理人员见附表。三、施工技术方案高边坡锚索防护工程根据:整理坡面-测放孔位-钻孔-清孔-锚索制安—注浆—挖槽—支模—绑扎框架钢筋—浇筑砼—养护—张拉—封锚的工艺顺序进行。1、整理坡面边坡坡面整理采纳人工进行,严格根据测量放样的坡脚线、坡顶线和设计边坡坡率控制,修整后的坡面上进行场地处理,首先清除石头、杂草、垃圾等杂物然后平整坡面、使坡面顺畅,不要出现边坡凹凸不平、松垮现象。2、测放孔位测量放样工作应分两步进行:首先每隔 1020m 测量一断面,在米格纸上绘出各断面位置、坡率及与设计图纸的差异,然后根据法律规范上“不陡于设计坡率”和“不小于设计宽度”的要求,遵循“顺适、稳固、经济”的原则,确定一个合适的坡率进行外业放样。放样用全站仪进行,利用坐标在坡面上放出每道纵、横肋梁的中线,再通过高程测定将拟定的坡率通过拉设工程线的方法实地布设,在坡面上形成一个个方格网,根据格网与坡面的垂直距离再次进行修坡调整。3、钻孔修坡结束后,应再精确放线,用白灰在坡面上标出锚孔的位置,其纵横误差不超过±5cm,高程误差不得超过±10cm,经检查无误后进行钻孔作业。钻机施工在钢管脚手架作业平台上进行,脚手架应稳定、牢固,平台架板应满铺,外侧拉设护栏或护网。钻机就位时应利用地质罗盘对倾角和方位角进行样验,倾角误差为±1°,方位角误差为土 2°。钻进采纳无水干钻法,进尺速度...
