锚索锚固施工工艺流程一、施工准备1、材料(1)钢绞线和注浆管钢绞线采纳巾 15
2 高强度低松弛无粘结预应力钢绞线,采纳 C22塑料注浆管
(2)水泥注浆用水泥采纳级普通硅酸盐水泥
注浆水泥浆水灰比为:1:0
52、钻孔设备根据锚固地层的类别、锚孔孔径、锚孔深度、以及施工场地条件等来选择钻孔设备
岩层中采纳潜孔冲击成孔;在岩层破裂或松软饱水等易于塌缩孔和卡钻埋钻的地层中采纳跟管钻进技术
3、钻孔锚索机场地整平施工前,锚索机平台位置必须整平压实,以防机器倾覆
二、锚索锚固工艺流程:机架就位-造锚孔-锚索制作安装-注浆-张拉-锁定-封锚
1、造锚孔造锚孔的主要要求是保证孔深、孔径和孔的倾角
保证钻孔孔径;下倾角偏差不大于 1°;超钻 50cm,以免沉渣影响有效孔深
达到深度后采纳泥浆清洗孔壁,带出沉渣
遇到地下障碍物的时候采纳潜孔钻清除障碍,假如碰到旁边建筑物桩基础,可适当调整水平距离和角度
2、锚索索体的制作与安装采纳 C 15
2 的高强度、低松驰钢铰线制作,中置 C22 塑料注浆管,四周环列钢绞线
0m 用扩张环和箍环扩束呈节状,锚索外套上加定位片以便入孔后居中,末端设置导向帽
整根锚索长于设计长度 1
5m,以伸出锚具供张拉和方便腰梁施工

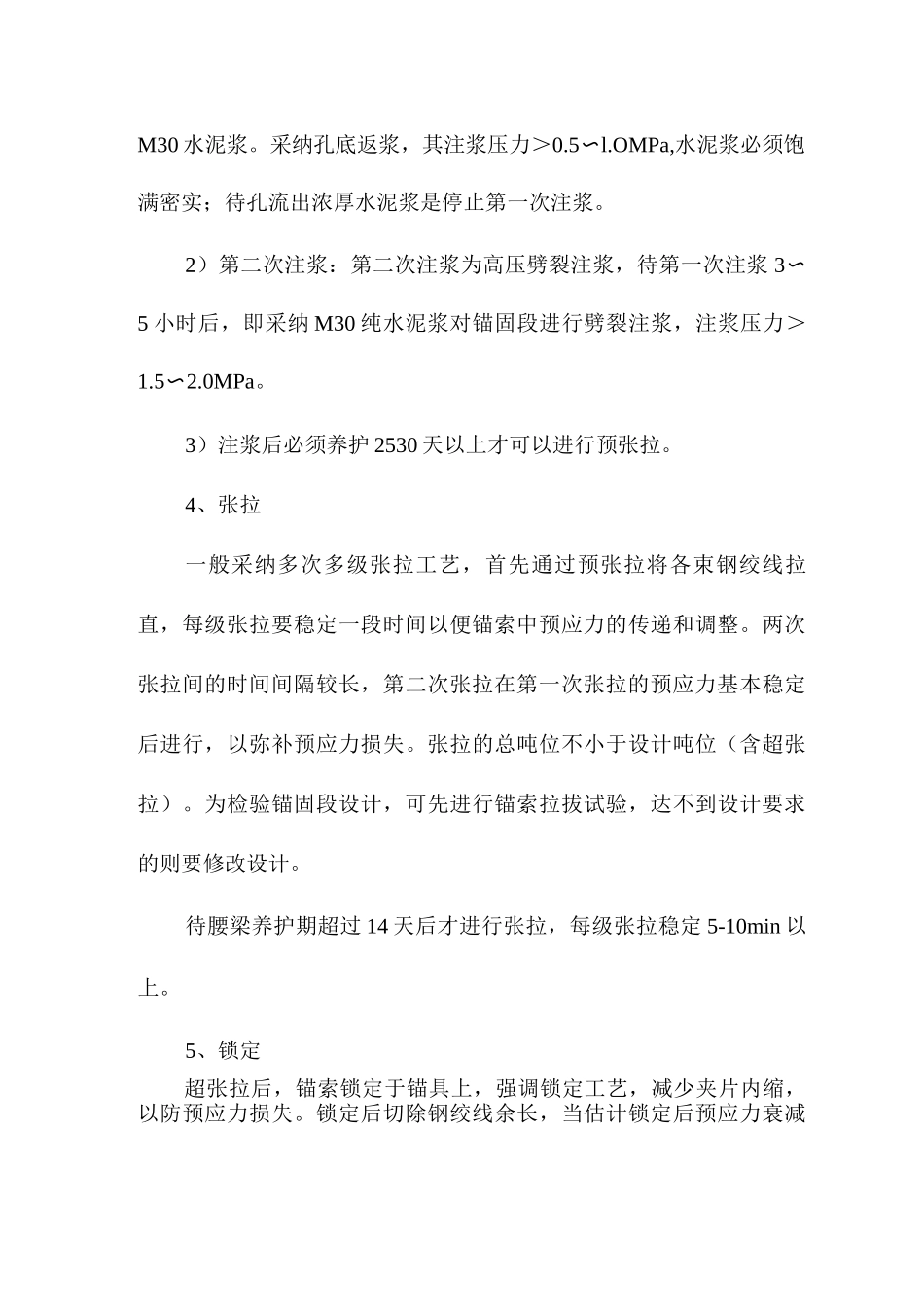

3、注浆和养护根据现场工程地质条件,采纳两次注浆:1)第一次注浆:锚索孔钻至设计深度超过 50cm 后,停钻清孔,等孔流出来的泥浆变稀而且没有砂带出来的时候,开始注M30 水泥浆
采纳孔底返浆,其注浆压力>0
OMPa,水泥浆必须饱满密实;待孔流出浓厚水泥浆是停止第一次注浆
2)第二次注浆:第二次注浆为高压劈裂注浆,待第一次注浆 3〜5 小时后,即采纳 M30 纯水泥浆对锚固段进行劈裂注浆,注浆压力>1
3)注浆后必须养护 2530 天以上才可以进行预张拉
4、张拉一般采纳多次多级张拉工艺,首先
