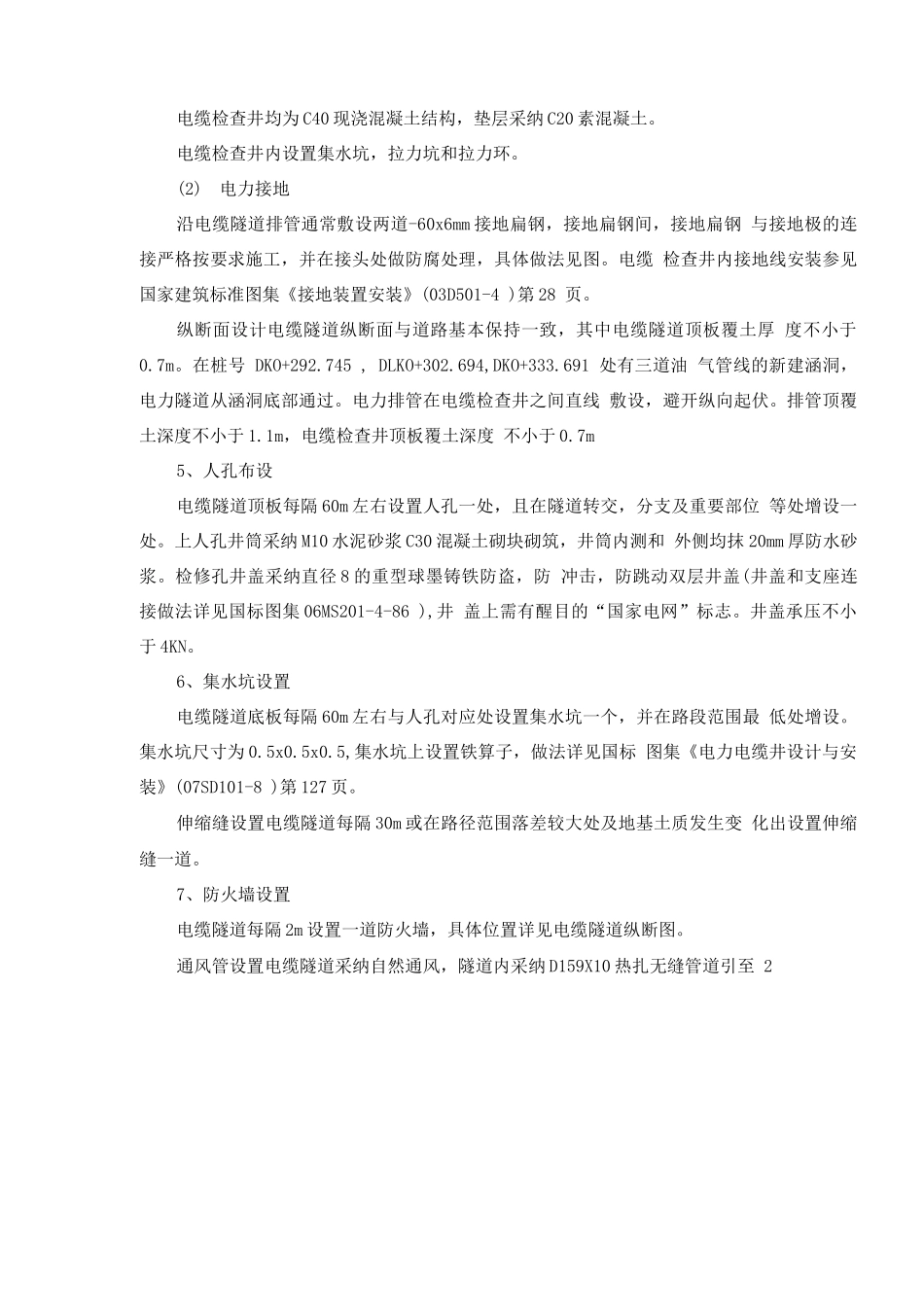

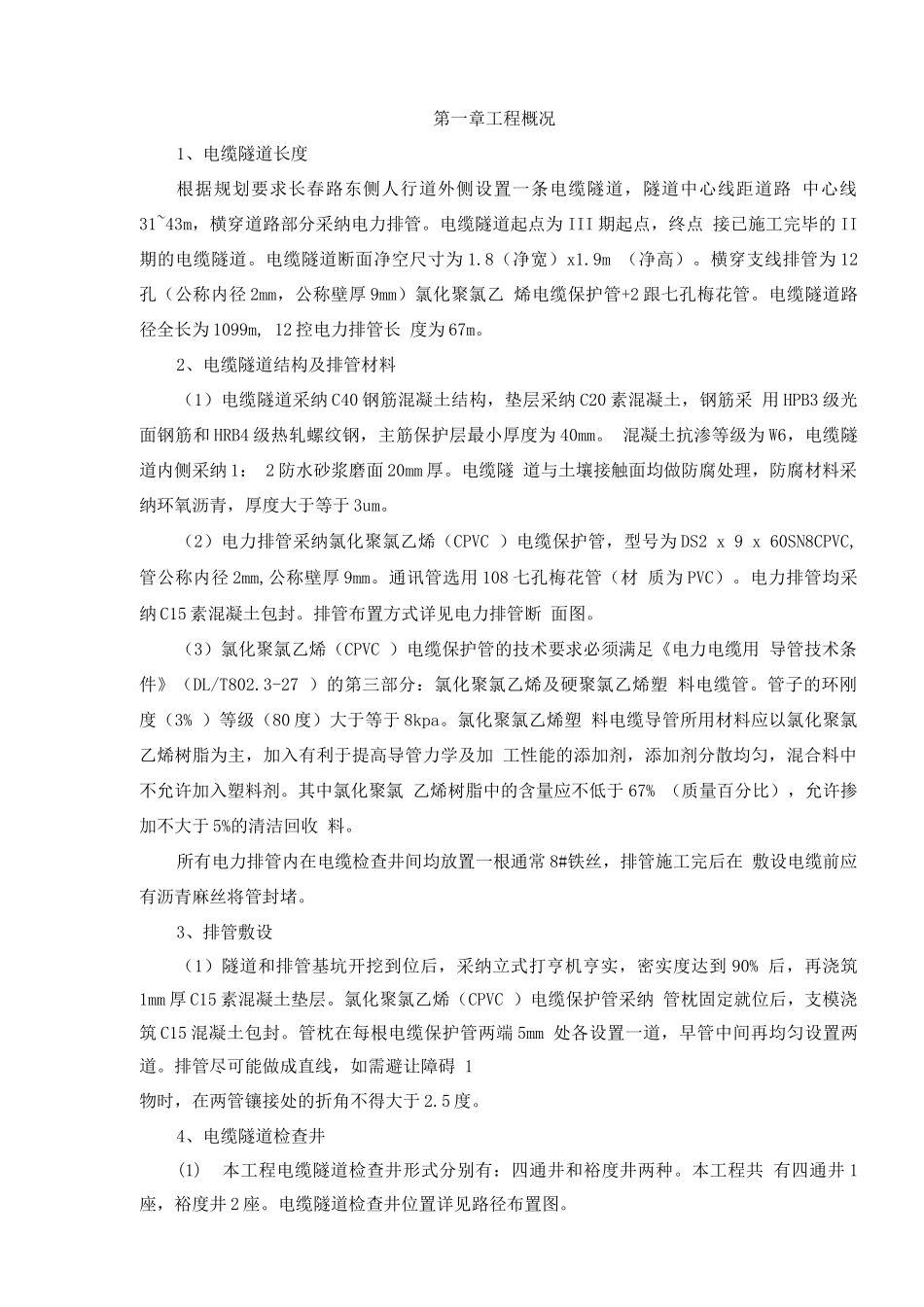

乌鲁木齐高新区(新市区)“三纵四横”长春路北延工程(城北主干道纬一路)〜111 期工程电力隧道深基坑施工方案编制:审核:审批:编制单位:中建三局乌鲁木齐高新区长春路北延工程(城北主干道纬一路)〜111 期项目部编制时间:2025 年 04 月 015 日第一章工程概况1、电缆隧道长度根据规划要求长春路东侧人行道外侧设置一条电缆隧道,隧道中心线距道路 中心线31~43m,横穿道路部分采纳电力排管。电缆隧道起点为 III 期起点,终点 接已施工完毕的 II期的电缆隧道。电缆隧道断面净空尺寸为 1.8(净宽)x1.9m (净高)。横穿支线排管为 12孔(公称内径 2mm,公称壁厚 9mm)氯化聚氯乙 烯电缆保护管+2 跟七孔梅花管。电缆隧道路径全长为 1099m, 12 控电力排管长 度为 67m。2、电缆隧道结构及排管材料(1)电缆隧道采纳 C40 钢筋混凝土结构,垫层采纳 C20 素混凝土,钢筋采 用 HPB3 级光面钢筋和 HRB4 级热轧螺纹钢,主筋保护层最小厚度为 40mm。 混凝土抗渗等级为 W6,电缆隧道内侧采纳 1: 2 防水砂浆磨面 20mm 厚。电缆隧 道与土壤接触面均做防腐处理,防腐材料采纳环氧沥青,厚度大于等于 3um。(2)电力排管采纳氯化聚氯乙烯(CPVC )电缆保护管,型号为 DS2 x 9 x 60SN8CPVC,管公称内径 2mm,公称壁厚 9mm。通讯管选用 108 七孔梅花管(材 质为 PVC)。电力排管均采纳 C15 素混凝土包封。排管布置方式详见电力排管断 面图。(3)氯化聚氯乙烯(CPVC )电缆保护管的技术要求必须满足《电力电缆用 导管技术条件》(DL/T802.3-27 )的第三部分:氯化聚氯乙烯及硬聚氯乙烯塑 料电缆管。管子的环刚度(3% )等级(80 度)大于等于 8kpa。氯化聚氯乙烯塑 料电缆导管所用材料应以氯化聚氯乙烯树脂为主,加入有利于提高导管力学及加 工性能的添加剂,添加剂分散均匀,混合料中不允许加入塑料剂。其中氯化聚氯 乙烯树脂中的含量应不低于 67% (质量百分比),允许掺加不大于 5%的清洁回收 料。所有电力排管内在电缆检查井间均放置一根通常 8#铁丝,排管施工完后在 敷设电缆前应有沥青麻丝将管封堵。3、排管敷设(1)隧道和排管基坑开挖到位后,采纳立式打亨机亨实,密实度达到 90% 后,再浇筑1mm 厚 C15 素混凝土垫层。氯化聚氯乙烯(CPVC )电缆保护管采纳 管枕固定就位后,支模浇筑 C15 混凝土包封。管枕在每根电缆保护管两端 5mm 处各设置一道,早管中间再均匀设...
