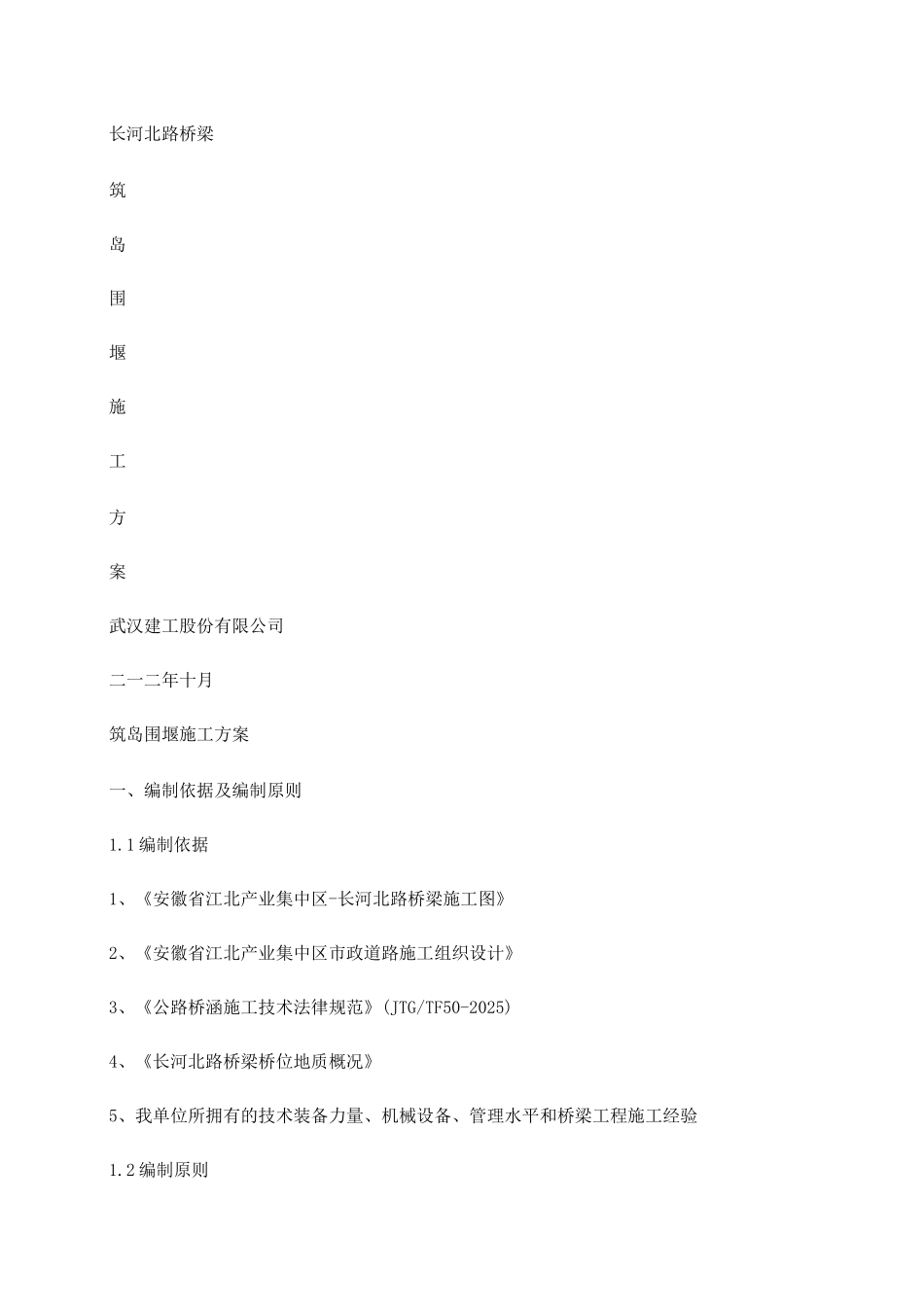

长河北路桥梁筑岛围堰施工方案武汉建工股份有限公司二一二年十月筑岛围堰施工方案一、编制依据及编制原则1
1 编制依据1、《安徽省江北产业集中区-长河北路桥梁施工图》2、《安徽省江北产业集中区市政道路施工组织设计》3、《公路桥涵施工技术法律规范》(JTG/TF50-2025)4、《长河北路桥梁桥位地质概况》5、我单位所拥有的技术装备力量、机械设备、管理水平和桥梁工程施工经验1

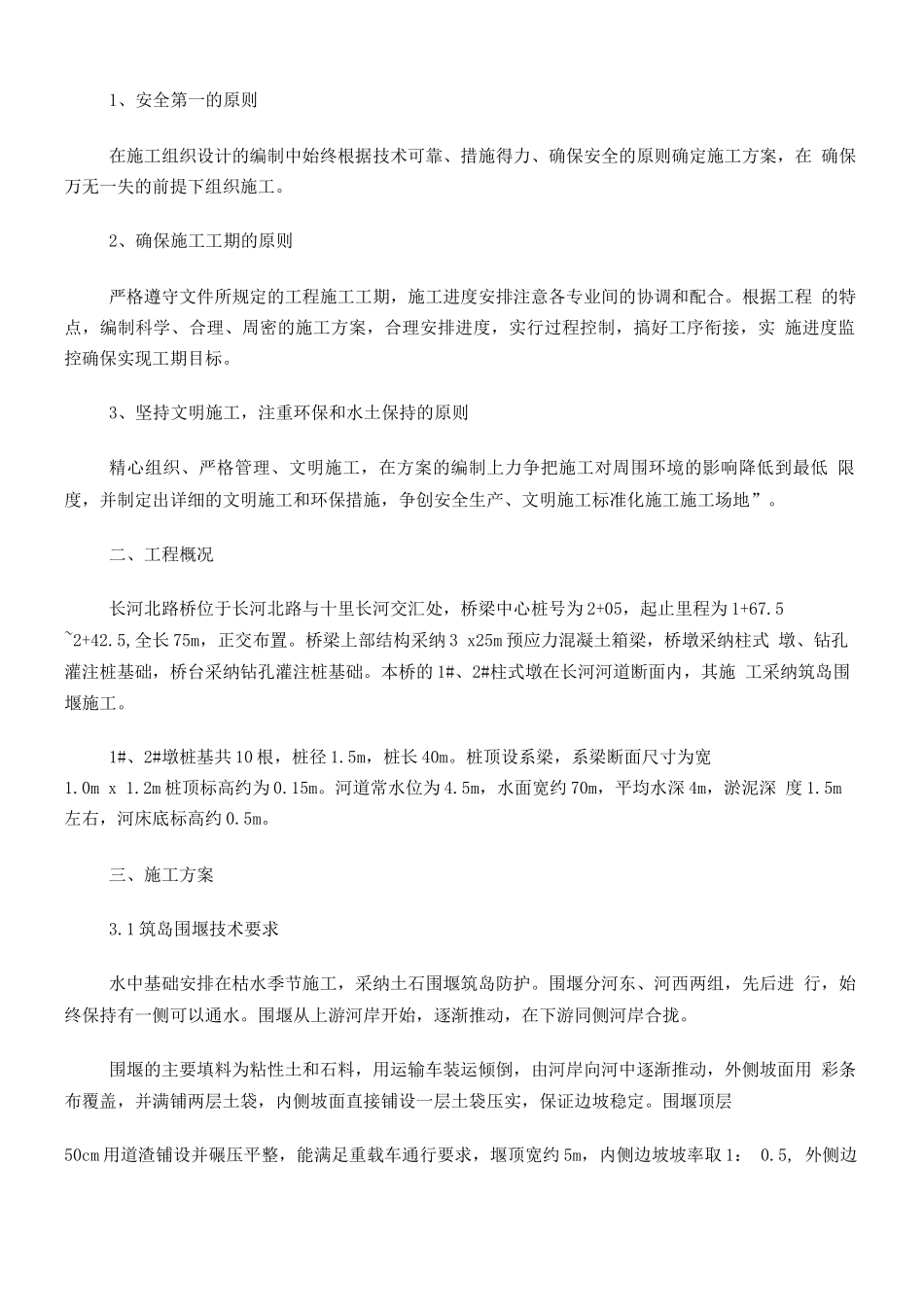

2 编制原则1、安全第一的原则在施工组织设计的编制中始终根据技术可靠、措施得力、确保安全的原则确定施工方案,在 确保万无一失的前提下组织施工
2、确保施工工期的原则严格遵守文件所规定的工程施工工期,施工进度安排注意各专业间的协调和配合
根据工程 的特点,编制科学、合理、周密的施工方案,合理安排进度,实行过程控制,搞好工序衔接,实 施进度监控确保实现工期目标
3、坚持文明施工,注重环保和水土保持的原则精心组织、严格管理、文明施工,在方案的编制上力争把施工对周围环境的影响降低到最低 限度,并制定出详细的文明施工和环保措施,争创安全生产、文明施工标准化施工施工场地”
二、工程概况长河北路桥位于长河北路与十里长河交汇处,桥梁中心桩号为 2+05,起止里程为 1+67
5 ~2+42
5,全长 75m,正交布置
桥梁上部结构采纳 3 x25m 预应力混凝土箱梁,桥墩采纳柱式 墩、钻孔灌注桩基础,桥台采纳钻孔灌注桩基础
本桥的 1#、2#柱式墩在长河河道断面内,其施 工采纳筑岛围堰施工
1#、2#墩桩基共 10 根,桩径 1
5m,桩长 40m
桩顶设系梁,系梁断面尺寸为宽1
0m x 1
2m 桩顶标高约为 0
河道常水位为 4
5m,水面宽约 70m,平均水深 4m,淤泥深 度 1
5m左右,河床底标高约 0
三、施工方案3

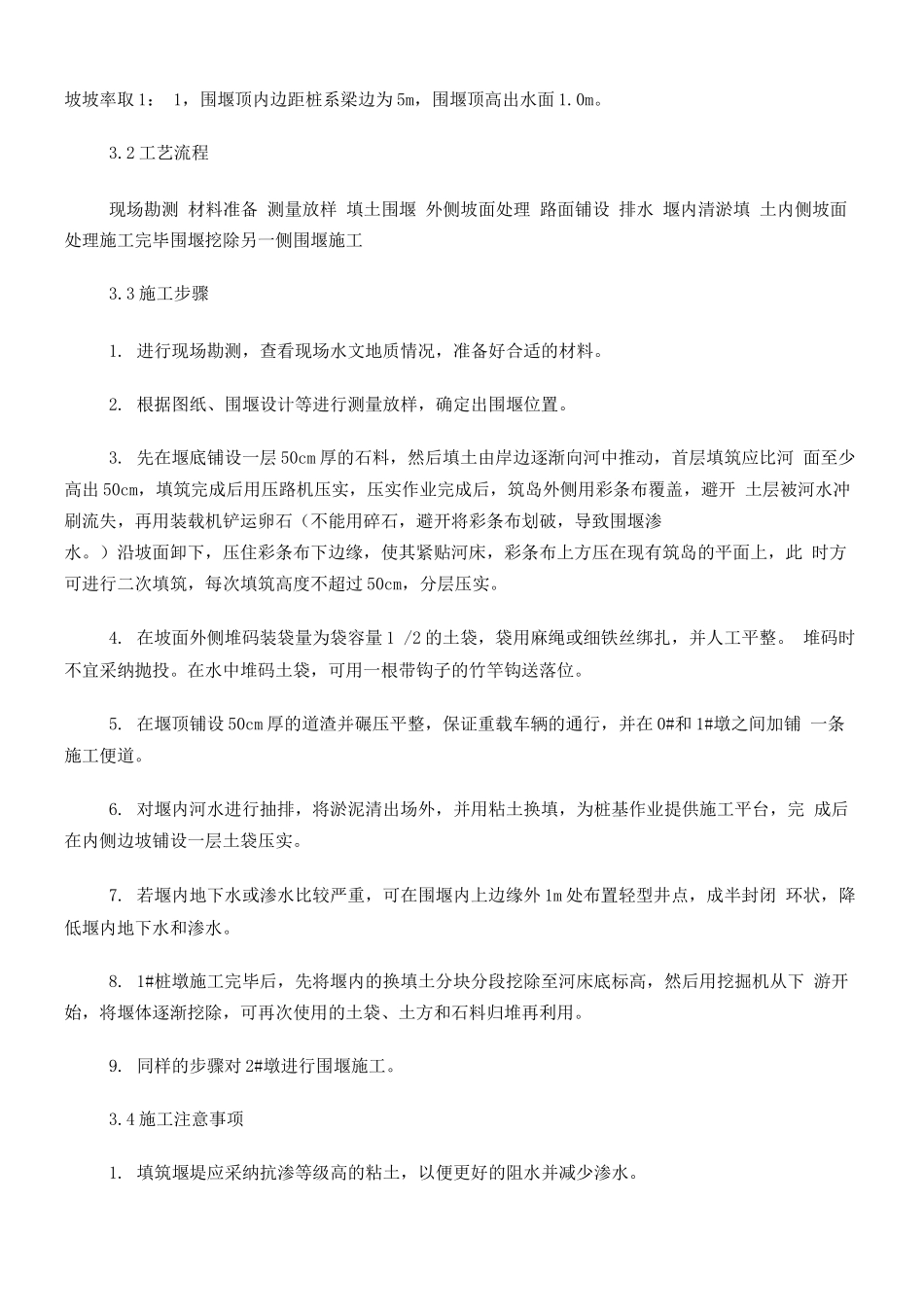

1 筑岛围堰技术要求水中基础安排在枯水季节施工,采纳土石围堰筑岛防护
