长螺旋钻孔泵压混凝土桩的施工方案

长螺旋钻孔泵压混凝土桩的施工方案_第1页
1/6
长螺旋钻孔泵压混凝土桩的施工方案_第2页
2/6
长螺旋钻孔泵压混凝土桩的施工方案_第3页
3/6

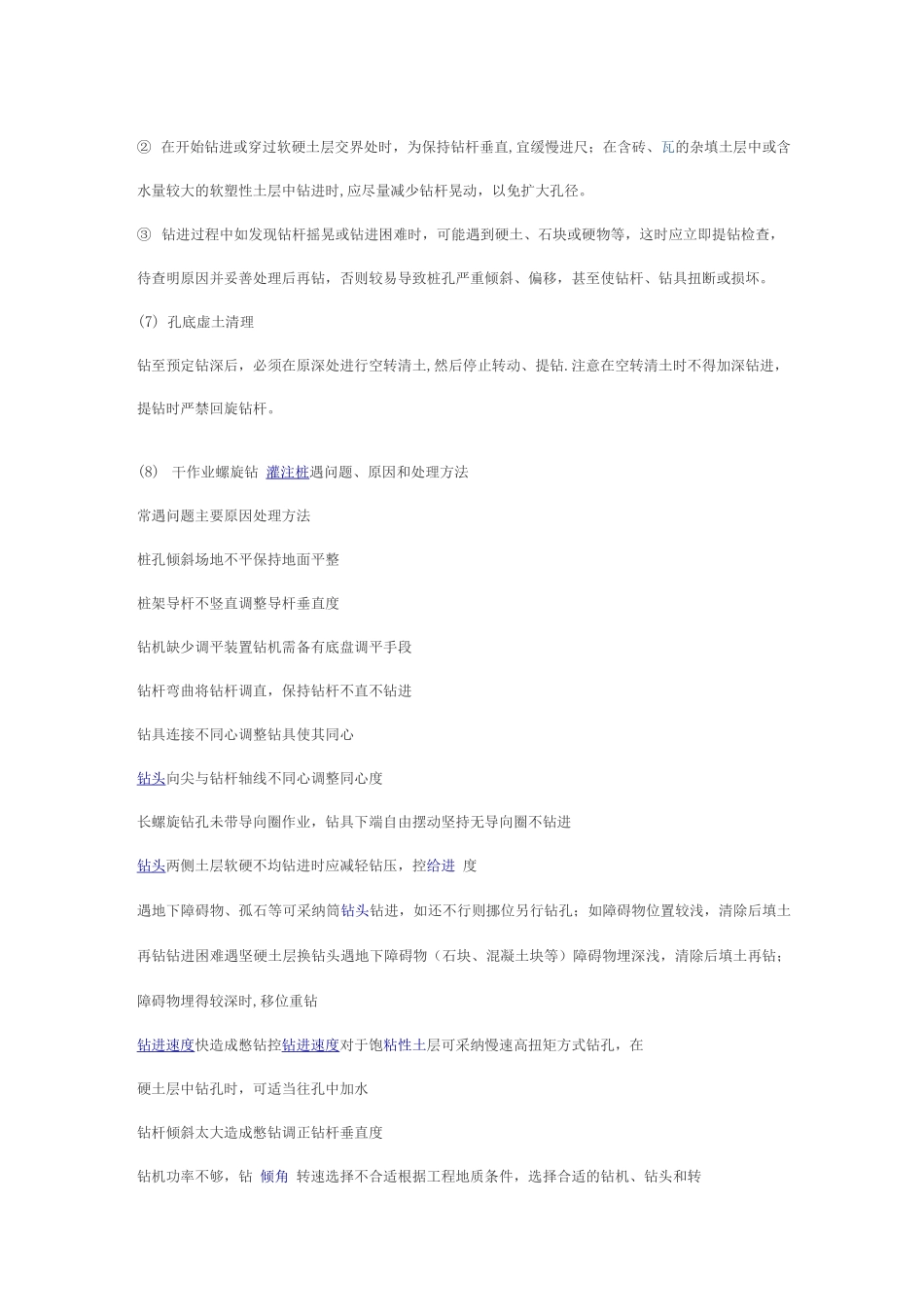

长螺旋钻孔泵混凝土桩施工方案3.1 施工测量及复测1、测量仪器和工具仪器:经纬仪一台水准仪台、50m 钢尺一把。工具:塔尺、垂球、大锤、木桩、铅笔、记录本、钢钎.2、主要测量方法(1) 轴线控制以建设单位给定的基准点建立现场基准标桩,标桩采纳打入木桩后砼浇筑,埋深 6mm,桩顶钉入小钢钉,除四条边轴线 C 轴、C 轴、C 轴、C 轴控制外,还应对 C 轴、C 轴、C 轴打入控制桩,控制桩应距离开挖槽边 3m 以上,控制桩经复核签证后加以妥善保护。(2) 标高控制以建设单位提供的标准水准点为基础,引测至施工现场。(3 )桩位控制轴线控制桩完成后,进行桩位定位测量。测量方法为以经纬仪定向,钢尺量距.为保证桩位准确,采纳钢钎打孔灌入石灰粉定位,钢钎长度为 6mm 采纳① 12 圆钢,打入时用经纬仪保证垂直度,然后在打入的孔中灌入生石灰粉,石灰粉要压实,最后插入竹筷子确定桩中心。3、测量注意事项(1)所有轴线高程传递均以控制定向点和水准点为基础,所以要加强对控制定向点和水准点的保护.(2)仪器使用前应进行校验,经监理检核资料合格、齐全。(3 臊作时应遵守有关安全操作规程。(4)所有测量工作均须符合设计规程、法律规范和当地要求。4、定位测量程序资料审核-内业核算-外业校测-定位测放-定位自检-监理验收.3.2 土方工程考虑到本工程所处场地表层土为回填土,为防止地下有障碍物并考虑成桩时便于控制桩顶标高防止成缺陷因素,应进行基槽开挖1、本工程采纳人工配合一台反铲挖掘机配合 6 辆自卸运土车进行土方的挖运,余土运至指定地点.2、基槽开挖深度初步定为自然地坪下 2。5m (根据水位及土质情况具体确定),以保证桩头的完整性。防 钻机 工时将桩头挤压变形,基槽槽边在桩中心外扩 1.0m 以满足钻机工作面.如地下水位高应提前做好降水工作。3、基槽开挖时应放坡,并切实做好支护措施。如发现防空洞,应报甲方另行处理.4、基坑开挖完成后应用推土机将槽底碾压两遍,并在适当位置留置坡道。3.3 CFG 桩施工1、钻孔(1 )本工程采纳液压步履式 CFG25 钻机 螺旋非挤土成孔工艺.(2)钻机就位前检查钻机座落处场地的平整和加固,主要机具、配套设备、水电供应.(3)钻机就位后,底座和顶端平稳,天车中心、回转器中心、桩位中心应位于同一垂线上,即三点一线”。其偏差要符合技术规程要求。(4)成孔钻进无乳钻进时,应用低转速、低钻压,防斜为主的方法。正常钻进时,应根据地质土层的变化,及时、合理调整和控制钻进参数...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

长螺旋钻孔泵压混凝土桩的施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
