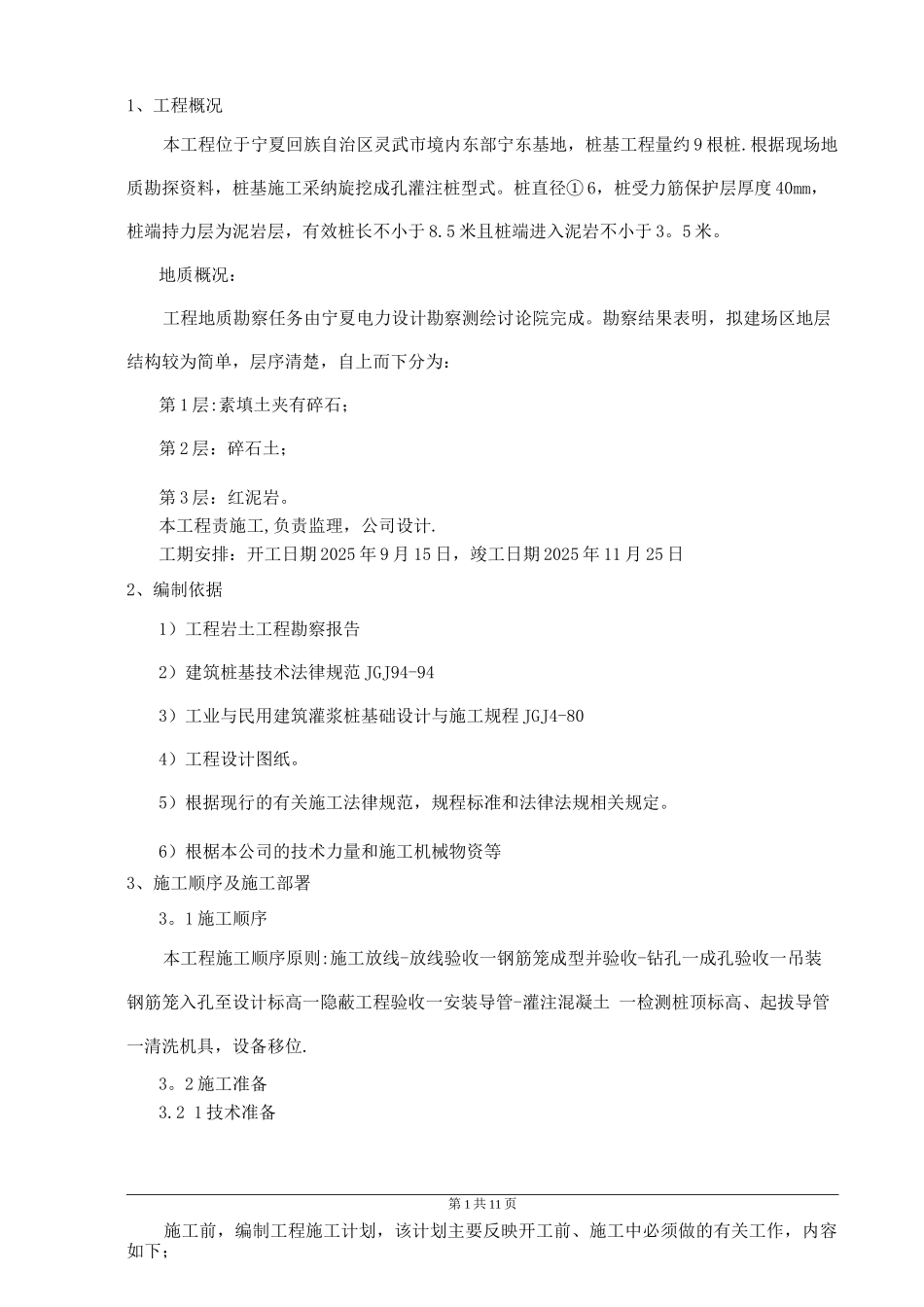

1、工程概况本工程位于宁夏回族自治区灵武市境内东部宁东基地,桩基工程量约 9 根桩
根据现场地质勘探资料,桩基施工采纳旋挖成孔灌注桩型式
桩直径① 6,桩受力筋保护层厚度 40mm,桩端持力层为泥岩层,有效桩长不小于 8
5 米且桩端进入泥岩不小于 3
地质概况:工程地质勘察任务由宁夏电力设计勘察测绘讨论院完成
勘察结果表明,拟建场区地层结构较为简单,层序清楚,自上而下分为:第 1 层:素填土夹有碎石;第 2 层:碎石土;第 3 层:红泥岩
本工程责施工,负责监理,公司设计
工期安排:开工日期 2025 年 9 月 15 日,竣工日期 2025 年 11 月 25 日2、编制依据1)工程岩土工程勘察报告2)建筑桩基技术法律规范 JGJ94-943)工业与民用建筑灌浆桩基础设计与施工规程 JGJ4-804)工程设计图纸
5)根据现行的有关施工法律规范,规程标准和法律法规相关规定
6)根椐本公司的技术力量和施工机械物资等3、施工顺序及施工部署3

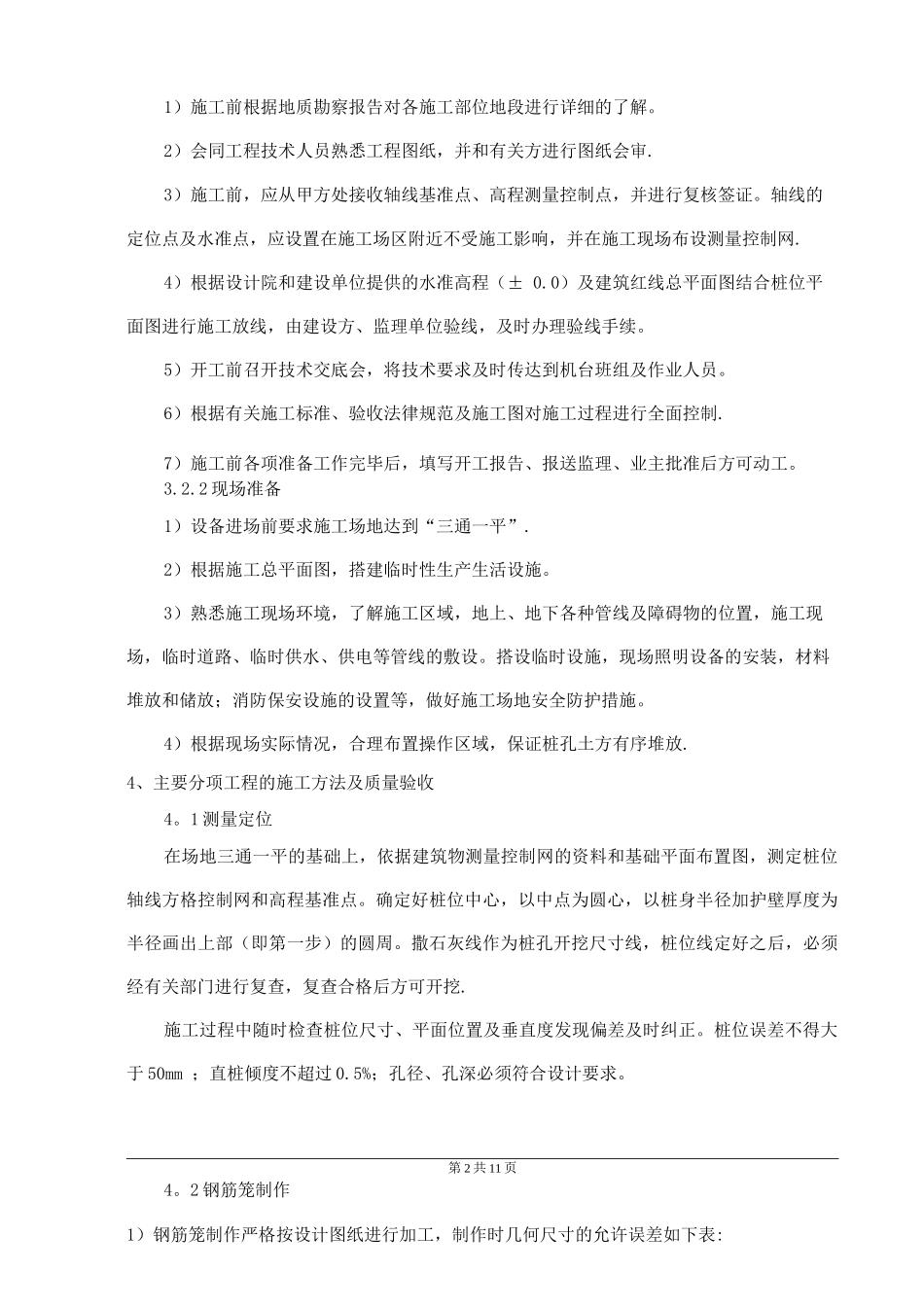

1 施工顺序本工程施工顺序原则:施工放线-放线验收一钢筋笼成型并验收-钻孔一成孔验收一吊装钢筋笼入孔至设计标高一隐蔽工程验收一安装导管-灌注混凝土 一检测桩顶标高、起拔导管一清洗机具,设备移位
2 施工准备3
2 1 技术准备第 1 共 11 页施工前,编制工程施工计划,该计划主要反映开工前、施工中必须做的有关工作,内容如下;1)施工前根据地质勘察报告对各施工部位地段进行详细的了解
2)会同工程技术人员熟悉工程图纸,并和有关方进行图纸会审
3)施工前,应从甲方处接收轴线基准点、高程测量控制点,并进行复核签证
轴线的定位点及水准点,应设置在施工场区附近不受施工影响,并在施工现场布设测量控制网
4)根据设计院和建设单位提供的水准高程(± 0
0)及建筑红线总平面图结合桩位平面图进行施工放线,由建设方、监理单位验线,及时办理验线手
