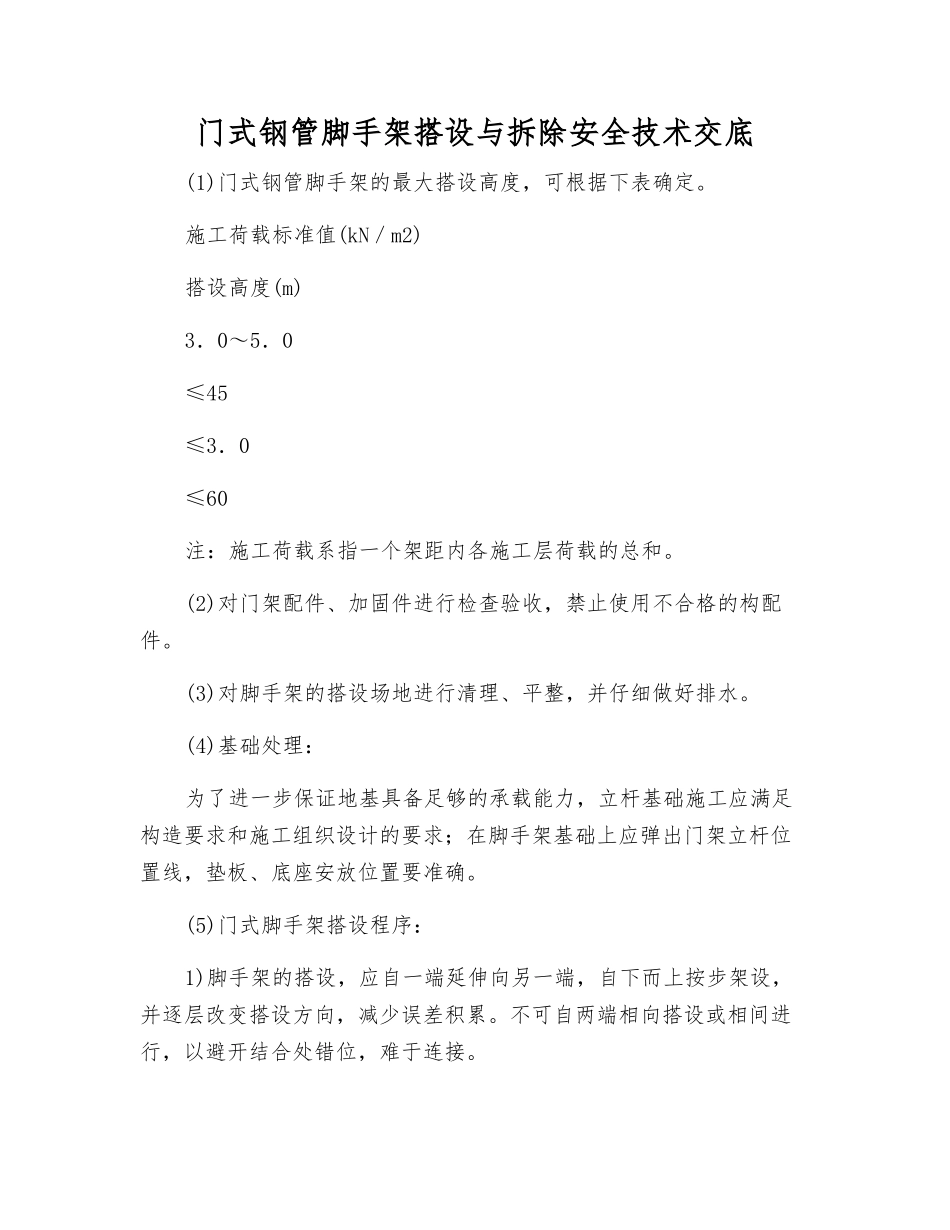

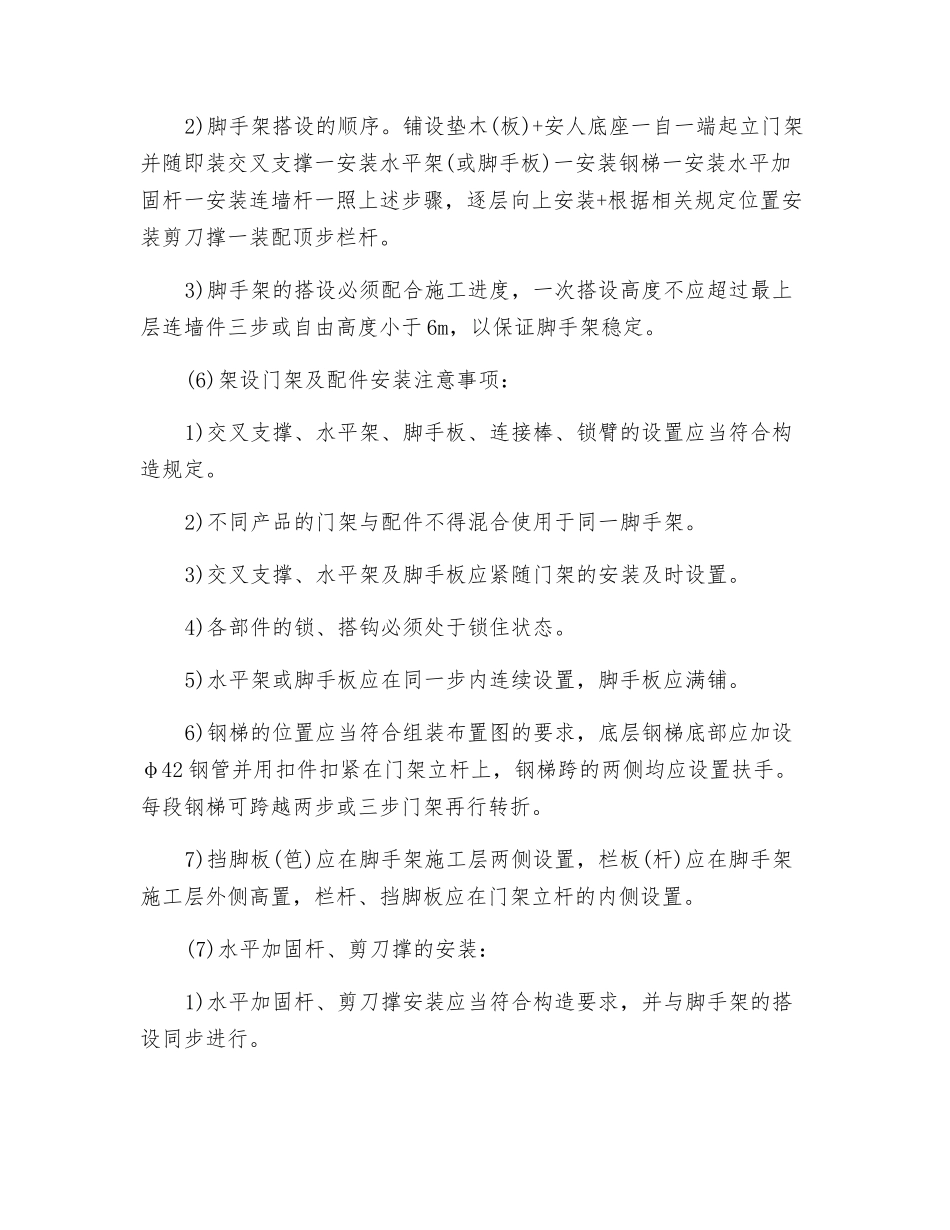

门式钢管脚手架搭设与拆除安全技术交底(1)门式钢管脚手架的最大搭设高度,可根据下表确定。施工荷载标准值(kN/m2)搭设高度(m)3.0~5.0≤45≤3.0≤60注:施工荷载系指一个架距内各施工层荷载的总和。(2)对门架配件、加固件进行检查验收,禁止使用不合格的构配件。(3)对脚手架的搭设场地进行清理、平整,并仔细做好排水。(4)基础处理:为了进一步保证地基具备足够的承载能力,立杆基础施工应满足构造要求和施工组织设计的要求;在脚手架基础上应弹出门架立杆位置线,垫板、底座安放位置要准确。(5)门式脚手架搭设程序:1)脚手架的搭设,应自一端延伸向另一端,自下而上按步架设,并逐层改变搭设方向,减少误差积累。不可自两端相向搭设或相间进行,以避开结合处错位,难于连接。2)脚手架搭设的顺序。铺设垫木(板)+安人底座一自一端起立门架并随即装交叉支撑一安装水平架(或脚手板)一安装钢梯一安装水平加固杆一安装连墙杆一照上述步骤,逐层向上安装+根据相关规定位置安装剪刀撑一装配顶步栏杆。3)脚手架的搭设必须配合施工进度,一次搭设高度不应超过最上层连墙件三步或自由高度小于 6m,以保证脚手架稳定。(6)架设门架及配件安装注意事项:1)交叉支撑、水平架、脚手板、连接棒、锁臂的设置应当符合构造规定。2)不同产品的门架与配件不得混合使用于同一脚手架。3)交叉支撑、水平架及脚手板应紧随门架的安装及时设置。4)各部件的锁、搭钩必须处于锁住状态。5)水平架或脚手板应在同一步内连续设置,脚手板应满铺。6)钢梯的位置应当符合组装布置图的要求,底层钢梯底部应加设φ42 钢管并用扣件扣紧在门架立杆上,钢梯跨的两侧均应设置扶手。每段钢梯可跨越两步或三步门架再行转折。7)挡脚板(笆)应在脚手架施工层两侧设置,栏板(杆)应在脚手架施工层外侧高置,栏杆、挡脚板应在门架立杆的内侧设置。(7)水平加固杆、剪刀撑的安装:1)水平加固杆、剪刀撑安装应当符合构造要求,并与脚手架的搭设同步进行。2)水平加固杆采纳扣件与门架在立杆内侧连牢,剪刀撑应采纳扣件与门架立杆外侧连牢。(8)连墙件的安装:1)连墙件的安装必须随脚手架搭设同步进行,严禁搭设完毕补作。2)当脚手架操作层高出相邻连墙件以上两步时,应采纳临时加强稳定措施,直到连墙件搭设完毕后可拆除。3)连墙件埋人墙身的部分必须牢固可靠,连墙件必须垂直于墙面,不允许向上倾斜。4)连墙件应连于上、下两榀门架的接头附近。5)当采纳一支一拉的柔性连墙构造时,拉、支点间距应不大...
