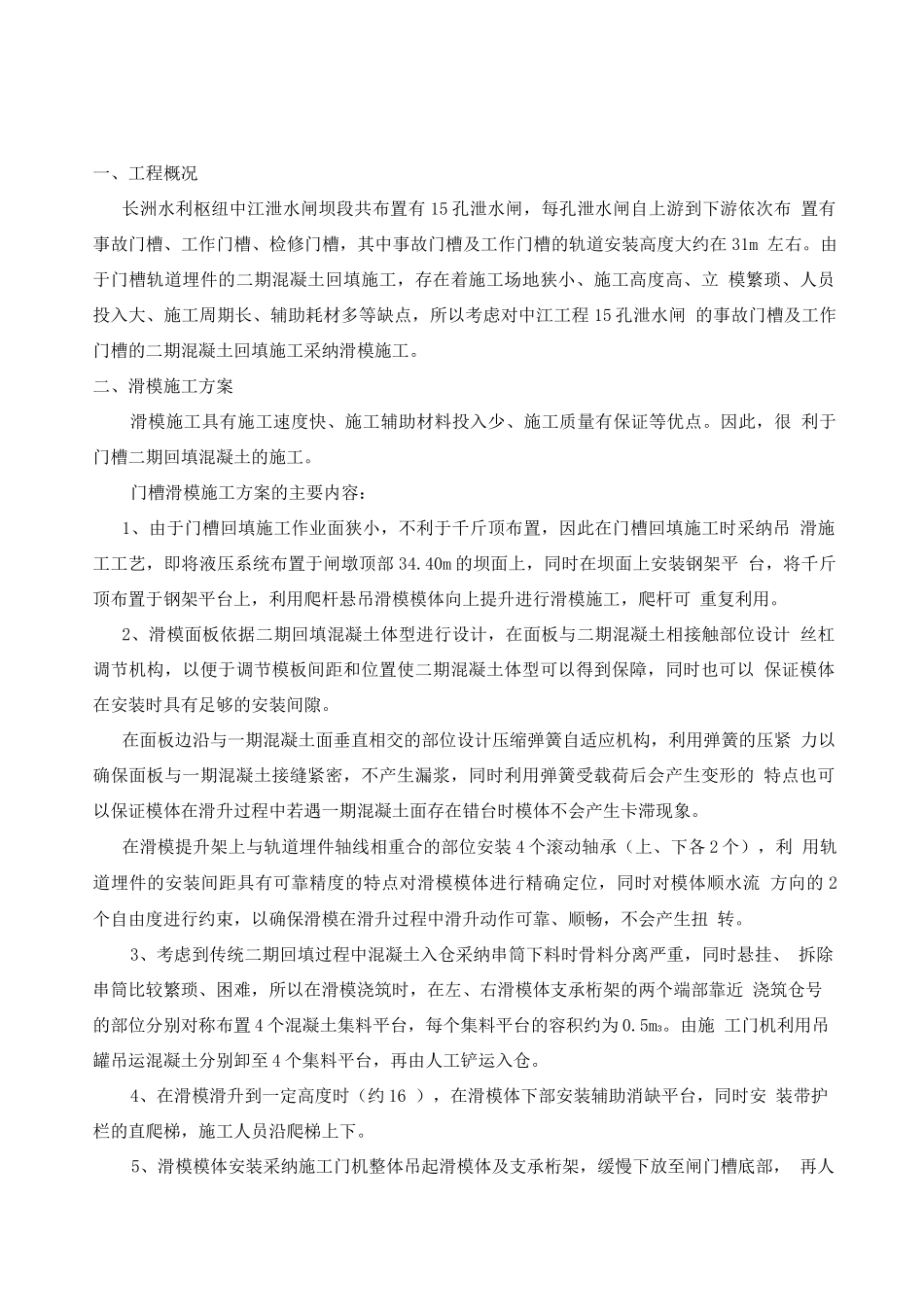

中江泄洪闸二期混凝土滑模施工方案中国水利水电第四工程局长洲水利枢纽工程项目部27 年 12 月批准:审查:校核:编制:中江泄洪闸二期混凝土滑模施工方案一、工程概况长洲水利枢纽中江泄水闸坝段共布置有 15 孔泄水闸,每孔泄水闸自上游到下游依次布 置有事故门槽、工作门槽、检修门槽,其中事故门槽及工作门槽的轨道安装高度大约在 31m 左右
由于门槽轨道埋件的二期混凝土回填施工,存在着施工场地狭小、施工高度高、立 模繁琐、人员投入大、施工周期长、辅助耗材多等缺点,所以考虑对中江工程 15 孔泄水闸 的事故门槽及工作门槽的二期混凝土回填施工采纳滑模施工
二、滑模施工方案滑模施工具有施工速度快、施工辅助材料投入少、施工质量有保证等优点
因此,很 利于门槽二期回填混凝土的施工
门槽滑模施工方案的主要内容:1、由于门槽回填施工作业面狭小,不利于千斤顶布置,因此在门槽回填施工时采纳吊 滑施工工艺,即将液压系统布置于闸墩顶部 34
40m 的坝面上,同时在坝面上安装钢架平 台,将千斤顶布置于钢架平台上,利用爬杆悬吊滑模模体向上提升进行滑模施工,爬杆可 重复利用
2、滑模面板依据二期回填混凝土体型进行设计,在面板与二期混凝土相接触部位设计 丝杠调节机构,以便于调节模板间距和位置使二期混凝土体型可以得到保障,同时也可以 保证模体在安装时具有足够的安装间隙
在面板边沿与一期混凝土面垂直相交的部位设计压缩弹簧自适应机构,利用弹簧的压紧 力以确保面板与一期混凝土接缝紧密,不产生漏浆,同时利用弹簧受载荷后会产生变形的 特点也可以保证模体在滑升过程中若遇一期混凝土面存在错台时模体不会产生卡滞现象
在滑模提升架上与轨道埋件轴线相重合的部位安装 4 个滚动轴承(上、下各 2 个),利 用轨道埋件的安装间距具有可靠精度的特点对滑模模体进行精确定位,同时对模体顺水流 方向的 2个自由度进行约束,以确保滑模在滑升过程
