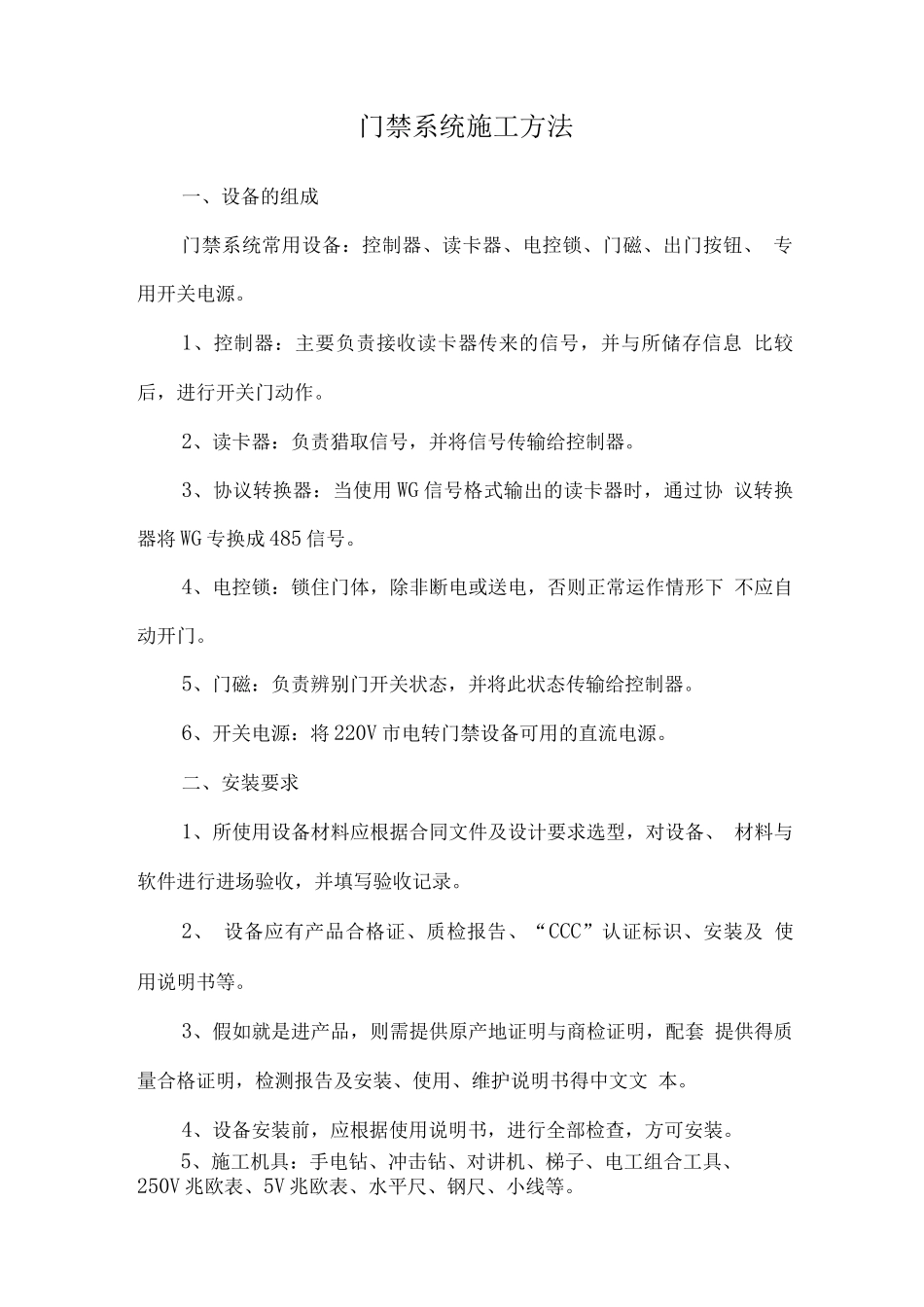

门禁系统施工方法一、设备的组成门禁系统常用设备:控制器、读卡器、电控锁、门磁、出门按钮、 专用开关电源
1、控制器:主要负责接收读卡器传来的信号,并与所储存信息 比较后,进行开关门动作
2、读卡器:负责猎取信号,并将信号传输给控制器
3、协议转换器:当使用 WG 信号格式输出的读卡器时,通过协 议转换器将 WG 专换成 485 信号
4、电控锁:锁住门体,除非断电或送电,否则正常运作情形下 不应自动开门
5、门磁:负责辨别门开关状态,并将此状态传输给控制器
6、开关电源:将 220V 市电转门禁设备可用的直流电源
二、安装要求1、所使用设备材料应根据合同文件及设计要求选型,对设备、 材料与软件进行进场验收,并填写验收记录
2、 设备应有产品合格证、质检报告、“CCC”认证标识、安装及 使用说明书等
3、假如就是进产品,则需提供原产地证明与商检证明,配套 提供得质量合格证明,检测报告及安装、使用、维护说明书得中文文 本
4、设备安装前,应根据使用说明书,进行全部检查,方可安装
5、施工机具:手电钻、冲击钻、对讲机、梯子、电工组合工具、 250V 兆欧表、5V 兆欧表、水平尺、钢尺、小线等

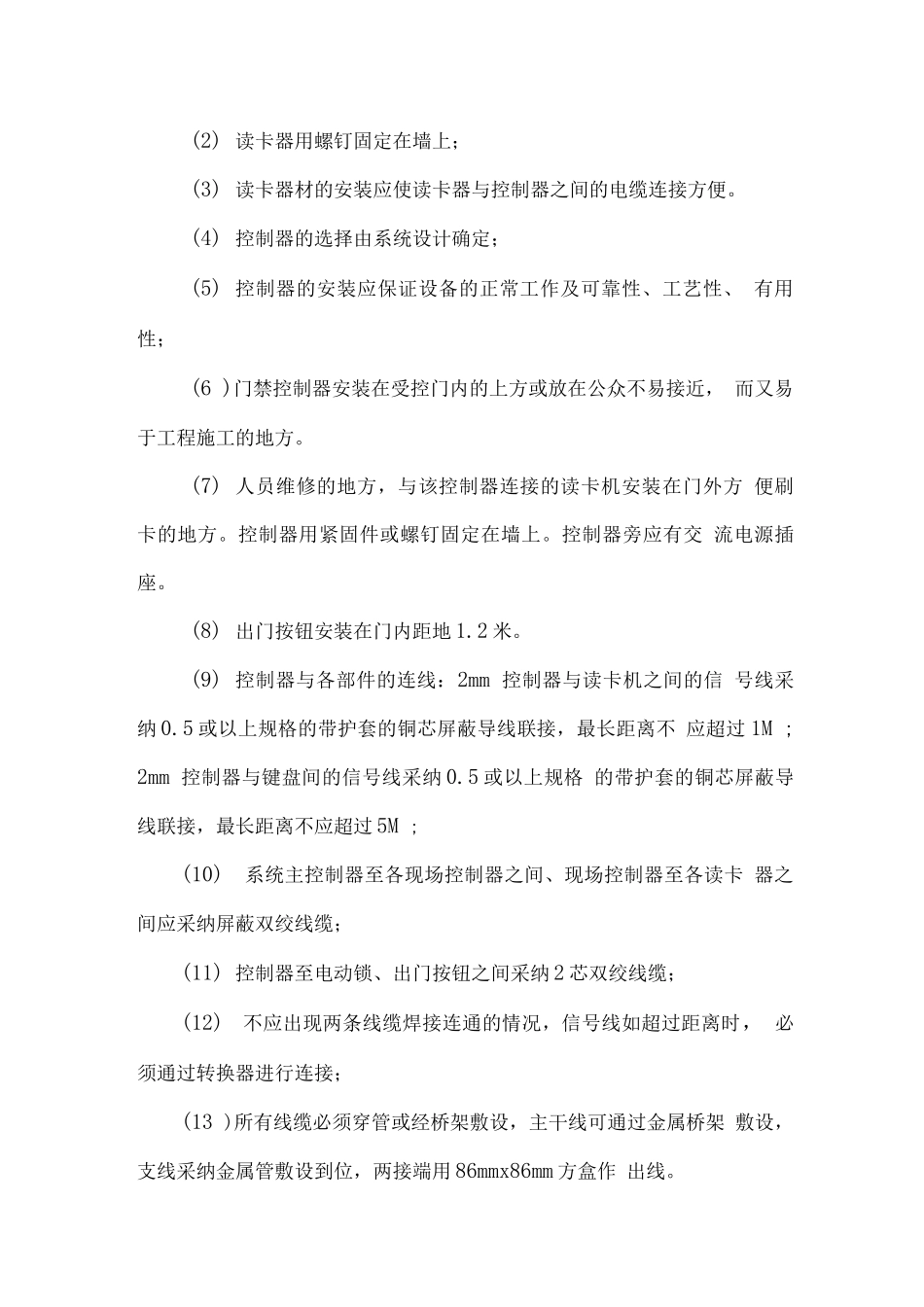

6、作业条件(1)机房装修已完毕,门、窗、门锁装配齐全
(2)线缆沟、槽、管、箱、盒施工完毕
7、技术准备(1)施工图纸齐全,施工方案编制完毕并经审批
(2)施工前应组织施工人员熟悉图纸、方案及专业设计安装使 用说明书,并进行有氏对性得培训及安全、技术交底
三、施工工艺图纸会审、技术交底-准备进场-系统线缆施工-穿线、校线装 饰面层完成读卡器、按钮校验等设备安装-系统连接-单机调试-系 统联调-资料准备-竣工验收四、施工方法1、系统线缆施工(1)敷设电线电缆时要根据施工图的要求核对型号、规格、数 量、敷设位置和方式,下料时留一定余量,穿管放线时必须保证不损 伤电线电缆

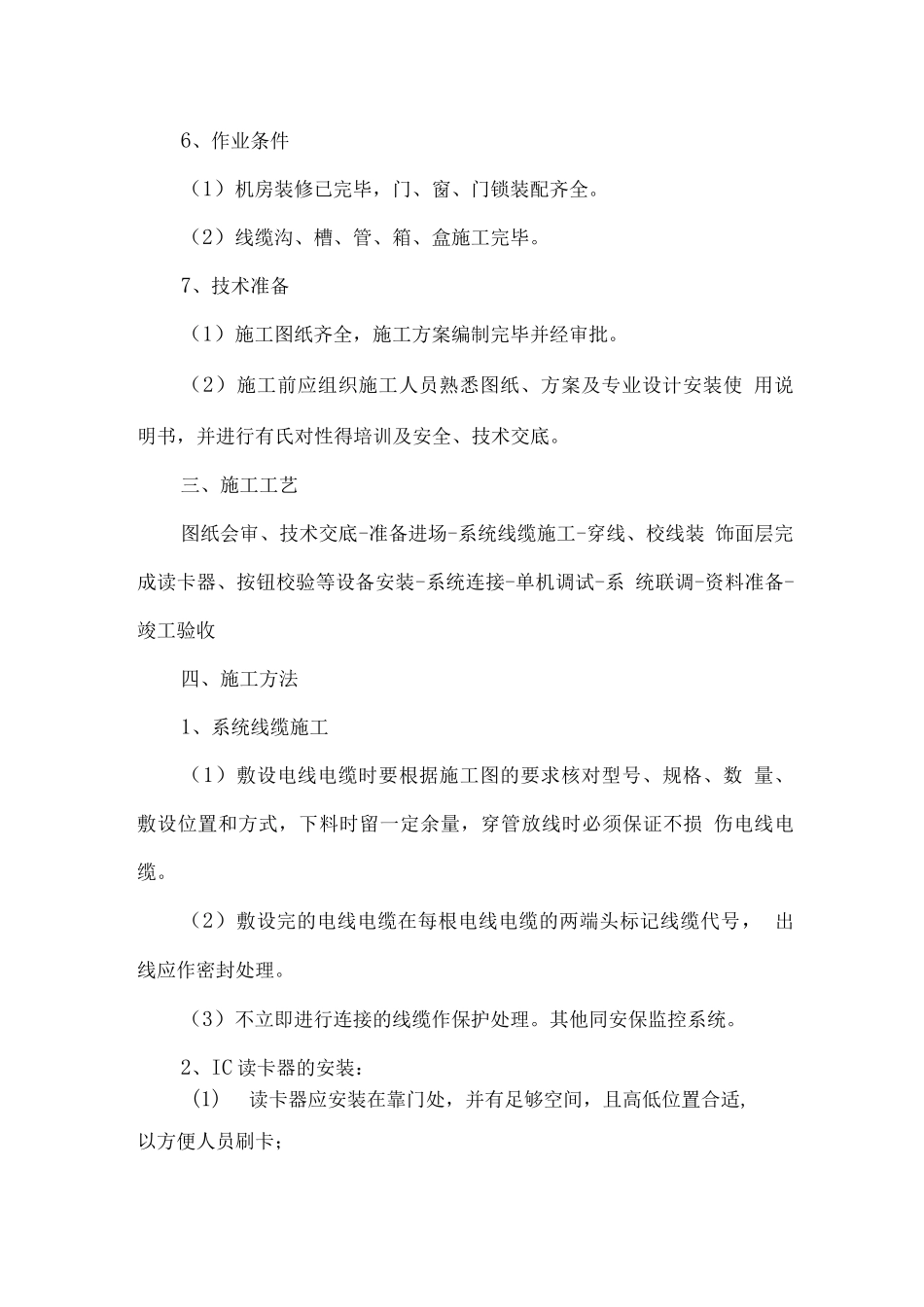

(2)敷设完的电线电缆
