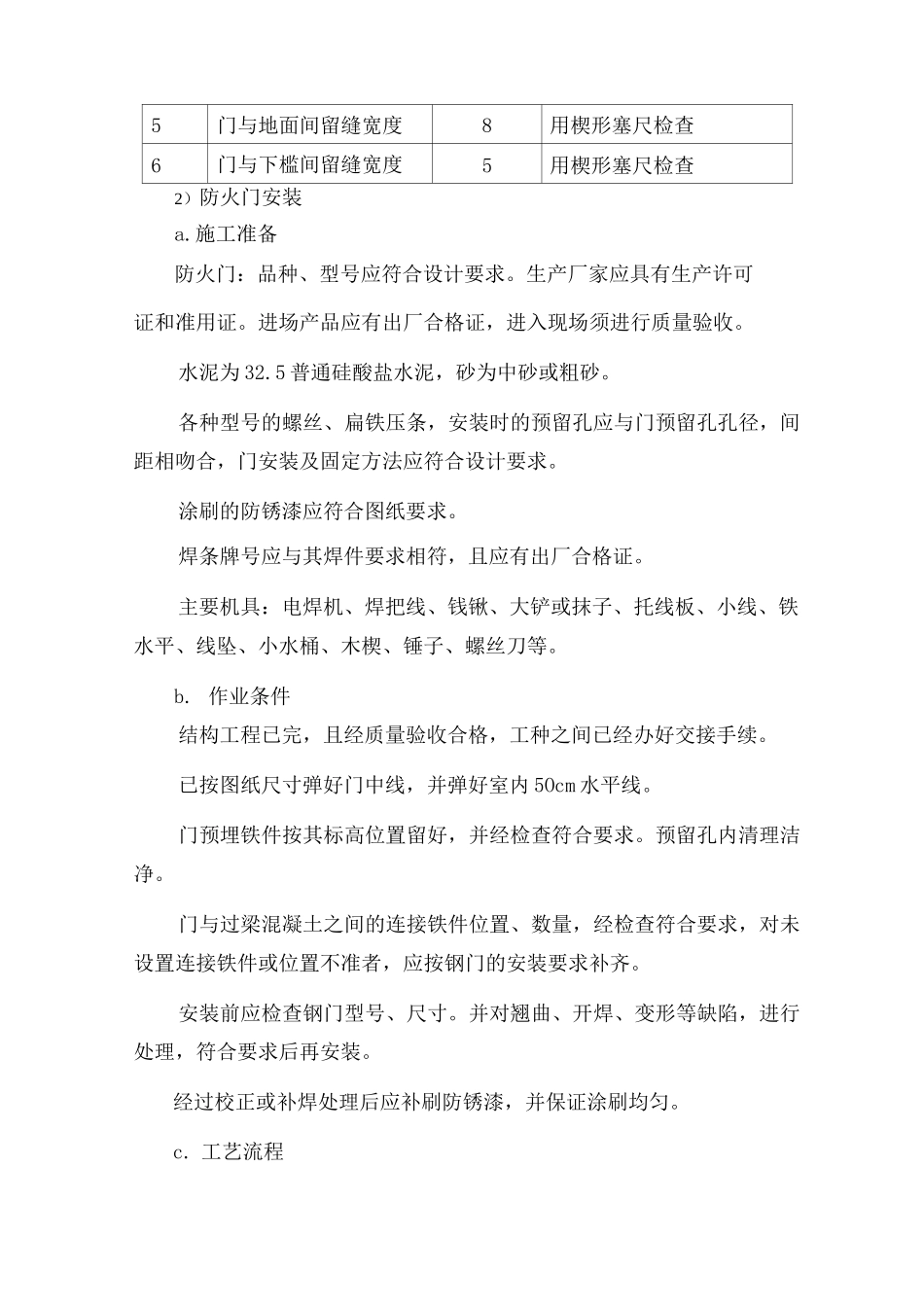

门窗工程施工工艺1. 门窗工程施工顺序门窗施工顺序随主体及内抹灰完成的顺序。2. 门窗工程施工方法1)木门安装木门制作质量必须符合国家验收法律规范,施工场地对进场木门进行验收,并出具出厂合格证,验收合格方可使用,验收门框靠墙面是否满涂防腐剂、规格、型号、尺寸、位置、用料是否符合设计要求。a. 施工工艺流程弹线-基层处理-门框、贴脸安装-门扇安装-小五金安装-饰面油漆—成品保护—分项验收。b. 操作工艺弹线:安装时应根据门的尺寸、高度、安装位置和开启方向,在墙上、地面上划出门框的位置线。门框安装标高,以墙上弹出的水平线为依据,为保证相邻门框的顺平和墙面交圈,应在墙上拉小线找平,找直。并用水平尺将线引入洞内,作为立框时的标高,再用线坠校正吊直。门框安装:本工程采纳先砌墙后立框的方法,安装门框时,应先检查预留洞尺寸,修整木砖面和门窗框预留洞,符合要求后再安装;在校正完门窗框的垂直、对角线、平正和进出后,用园钉或螺栓将门框固定在木砖上(木砖每边不少于三块,其间距不大于 1.2m)。门框安装应突出墙面,放出粉刷层厚度,立好的门框须在门框挺易受碰掸的部位,加钉木条或其它保护材料,以防碰坏。门框与预留洞的间隙用水泥砂浆或细石砼塞紧填满,门框与墙面的空隙,每边应控制在 10〜20mm 左右并用水泥砂浆嵌好。门框安好后在同一墙面上保持在同一直线上。门扇安装:安装时要根据设计要求,确定门的开启方向及小五金的型号和安装位置;安装上部的合页时,其顶边要在框边以下 125mm 处,下部合页的底边应在完施工场地面以上 250mm 处,中部合页处于上下合页中间处。对运动件进行润滑,以保证正常和正确运作。门锁安装:根据设计要求的安装高度,根据门锁的安装要求在现场用开孔器开孔安装。安装时要小心,注意不要划破门扇饰面。c. 成品保护措施木门及门框等木制品放置在干燥的地方,下部用木方垫起,上部用塑料布覆盖,以防止木材受潮变形,影响施工质量。木门框安装完毕,应用废旧层板进行保护,避开磕碰饰面。木门油漆施工前应对五金用纸胶带进行保护,门锁用塑料布捆绑保护。d. 质量要求木门扇及五金安装的质量要求:裁顺直刨平整、光滑、无锤印,开关灵活、严密,无回弹、翘曲和变形,缝隙符合有关规定;安装牢固,位置适宜,槽深浅一致,边缘整齐。小五金齐全,规格符合要求,木螺丝拧紧卧平、螺丝槽方向一致,合页、闭门器的安装符合有关要求。检验方法:观察、开闭、尺量,用螺丝...
