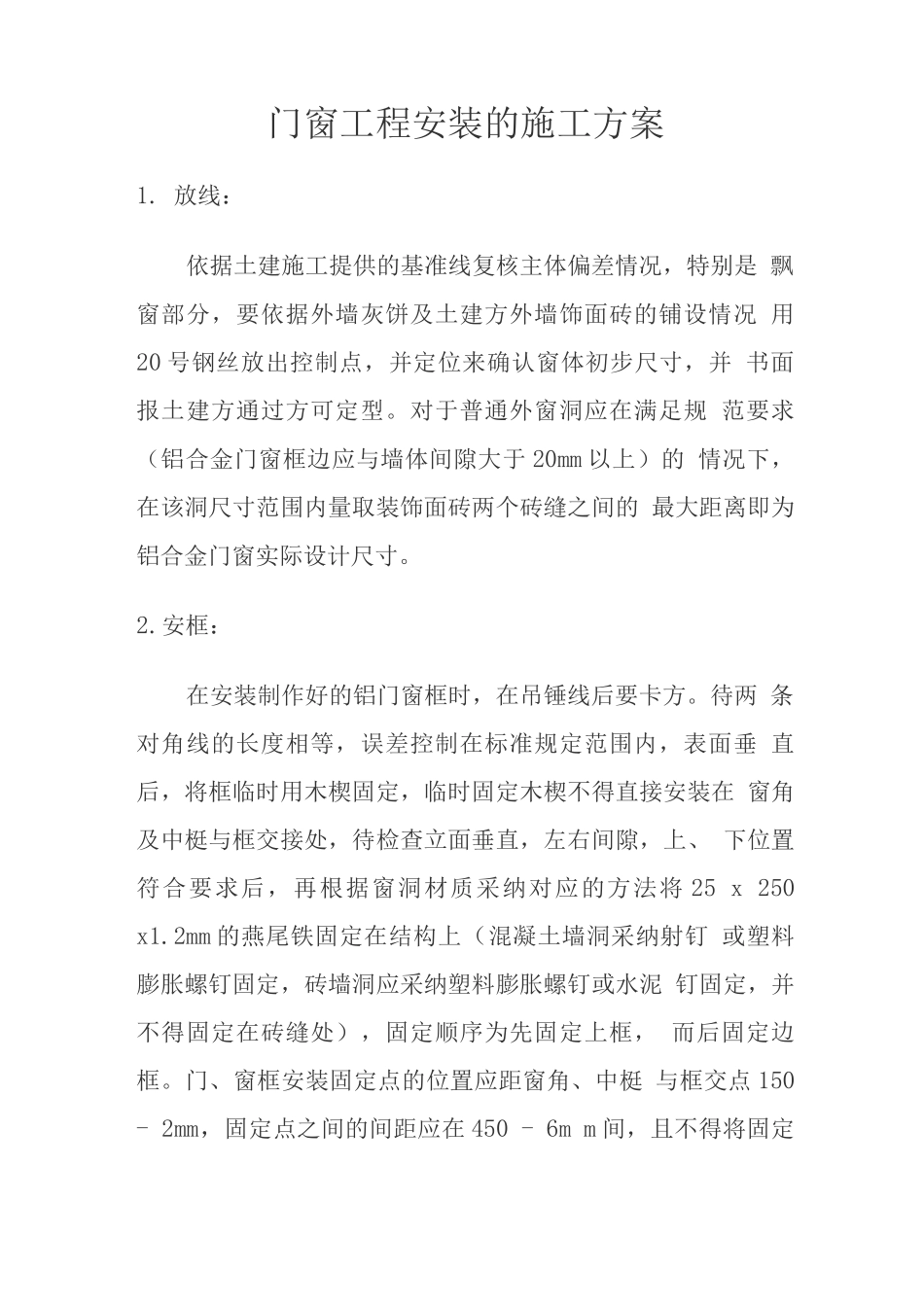

门窗工程安装的施工方案1
放线:依据土建施工提供的基准线复核主体偏差情况,特别是 飘窗部分,要依据外墙灰饼及土建方外墙饰面砖的铺设情况 用20 号钢丝放出控制点,并定位来确认窗体初步尺寸,并 书面报土建方通过方可定型
对于普通外窗洞应在满足规 范要求(铝合金门窗框边应与墙体间隙大于 20mm 以上)的 情况下,在该洞尺寸范围内量取装饰面砖两个砖缝之间的 最大距离即为铝合金门窗实际设计尺寸

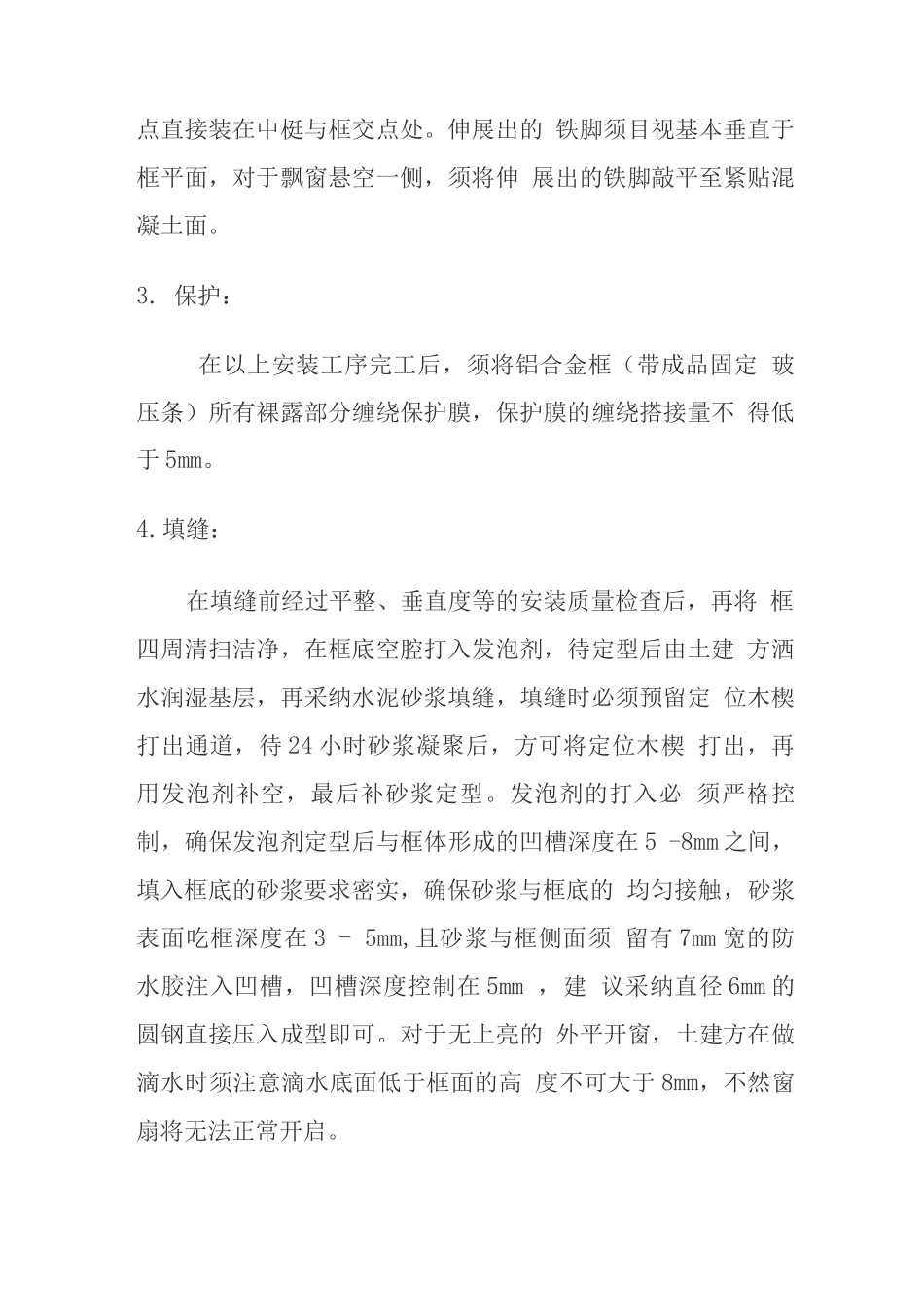

安框:在安装制作好的铝门窗框时,在吊锤线后要卡方
待两 条对角线的长度相等,误差控制在标准规定范围内,表面垂 直后,将框临时用木楔固定,临时固定木楔不得直接安装在 窗角及中梃与框交接处,待检查立面垂直,左右间隙,上、 下位置符合要求后,再根据窗洞材质采纳对应的方法将 25 x 250 x1
2mm 的燕尾铁固定在结构上(混凝土墙洞采纳射钉 或塑料膨胀螺钉固定,砖墙洞应采纳塑料膨胀螺钉或水泥 钉固定,并不得固定在砖缝处),固定顺序为先固定上框, 而后固定边框
门、窗框安装固定点的位置应距窗角、中梃 与框交点 150 - 2mm,固定点之间的间距应在 450 - 6m m 间,且不得将固定点直接装在中梃与框交点处
伸展出的 铁脚须目视基本垂直于框平面,对于飘窗悬空一侧,须将伸 展出的铁脚敲平至紧贴混凝土面
保护:在以上安装工序完工后,须将铝合金框(带成品固定 玻压条)所有裸露部分缠绕保护膜,保护膜的缠绕搭接量不 得低于 5mm
填缝:在填缝前经过平整、垂直度等的安装质量检查后,再将 框四周清扫洁净,在框底空腔打入发泡剂,待定型后由土建 方洒水润湿基层,再采纳水泥砂浆填缝,填缝时必须预留定 位木楔打出通道,待 24 小时砂浆凝聚后,方可将定位木楔 打出,再用发泡剂补空,最后补砂浆定型

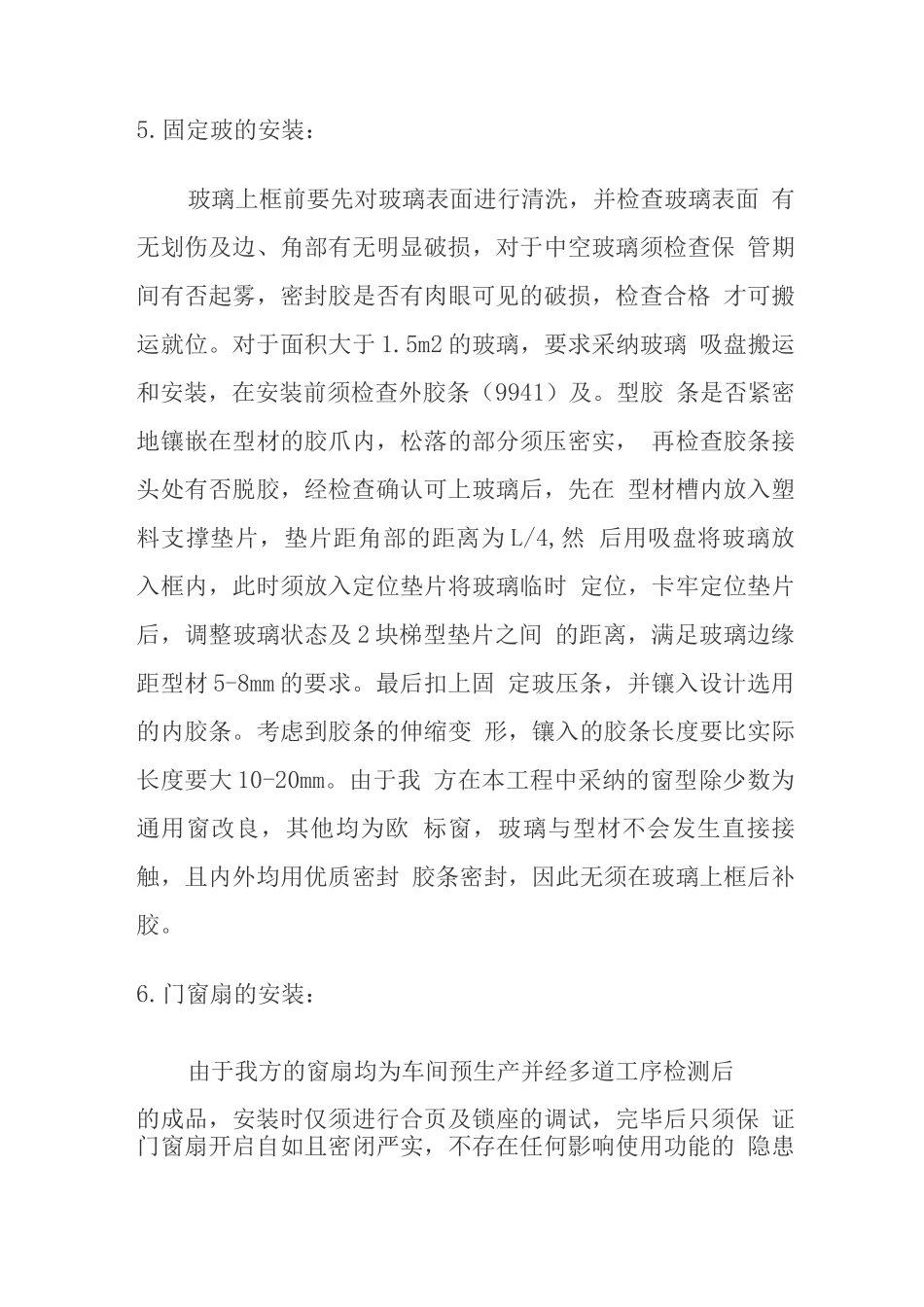

发泡剂的打入必 须严格控制,确保发泡剂定型后与框体形成的凹槽深度在 5 -8mm 之间,填入框底
