电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

门站基础施工方案

门站基础施工方案_第1页
1/9
门站基础施工方案_第2页
2/9
门站基础施工方案_第3页
3/9

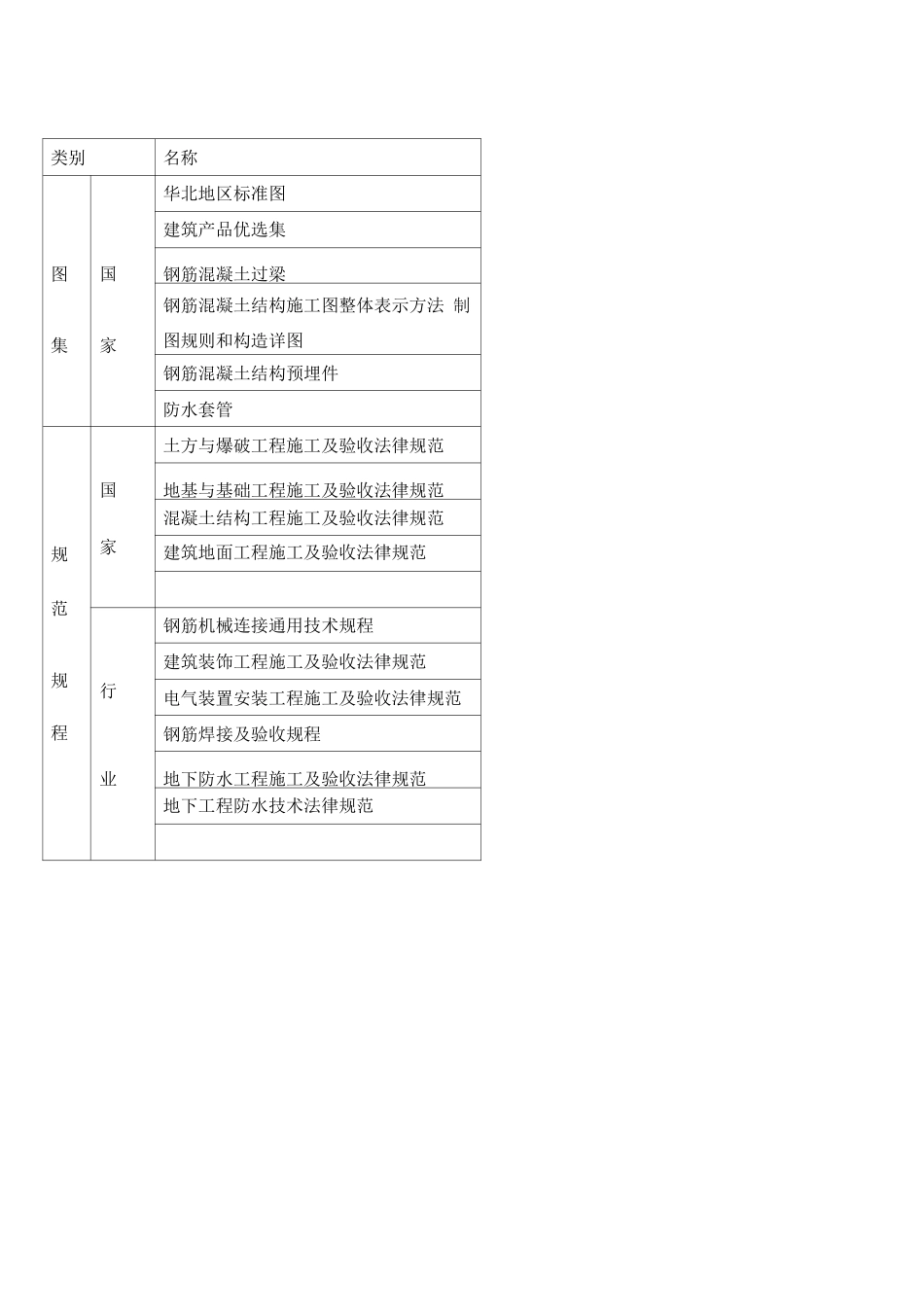

门站技改工程基础部分施工方案编制日期:编制单位:第一卷编制依据(一)施工图图纸名称图纸编号出图日期(二)主要图集、标准、法规、规程、法律规范类别名称华北地区标准图建筑产品优选集图国钢筋混凝土过梁集家钢筋混凝土结构施工图整体表示方法 制图规则和构造详图钢筋混凝土结构预埋件防水套管土方与爆破工程施工及验收法律规范国地基与基础工程施工及验收法律规范混凝土结构工程施工及验收法律规范规家建筑地面工程施工及验收法律规范范钢筋机械连接通用技术规程规建筑装饰工程施工及验收法律规范行电气装置安装工程施工及验收法律规范程钢筋焊接及验收规程业地下防水工程施工及验收法律规范地下工程防水技术法律规范第二卷工程概况(一)工程简介序号项目内容1工程名称2工程业主3设计单位4建筑面积5工程地点6结构形式7基础形式(二)场地及水电情况现场三通一平已具备,交通状况良好,提供宽阔施工用地,建筑物占地 180m2,水电由甲方指定地 点引入(三)结构设计特点基础类型撬座基础结构形式现浇钢筋混凝土混凝土强度等级垫层:C15 基础:C25钢筋类别热轧 I 级钢筋接头类别机械连接第三卷施工部署(一)工程目标1、质量目标:单位工程达到优良等级。2、安全目标:确保无重伤、无死亡事故。3、工期目标:科学组织施工,合理安排工序穿插,确保合同工期实现。4、现场管理目标:连云港市文明安全施工场地。5、管理体系:管理机制采纳项目法施工管理。质量体系经认证并符合 GB/T192—1994idtISO92: 1994 标准的质量体系。第四卷主要分部分项工程施工方案(一)施工测量1、施工测量的准备工作:(1)了解工程的总体布局、定位及标高情况。(2)对图纸进行校核。(3)确定放线精度。(4)测量设备、仪器确保在有效期内。(二)土方开挖1、工程概况:基底标高:为-0.6m,现场交通较好,不留回填土,土方全部外弃。2、施工准备:(1)审查设计图纸,核对平面尺寸和坑底标高,摸清地下构筑物及地下管线分布情况,与甲方 确认。(2)施工方案及施工队伍准备就绪(3)基坑开挖平面图的绘制,按边坡支护方案确定每边放坡的宽度。4、开挖机械选择:采纳大型机械及人工配合,开挖选用反铲挖掘机 PC4-5 一台及自卸汽车。5、基坑开挖程序:(1)用挖掘机将基坑土逐步堆放在基坑边,形成土台,以利于自卸汽车运输,最后土方运出基坑, 开挖实行逐步开挖,与基坑护壁配合进行,。(2)开挖过程中,配备专职测量员,机械大开挖接近设计标高时,由测量员随时抄平,以控制...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

门站基础施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
