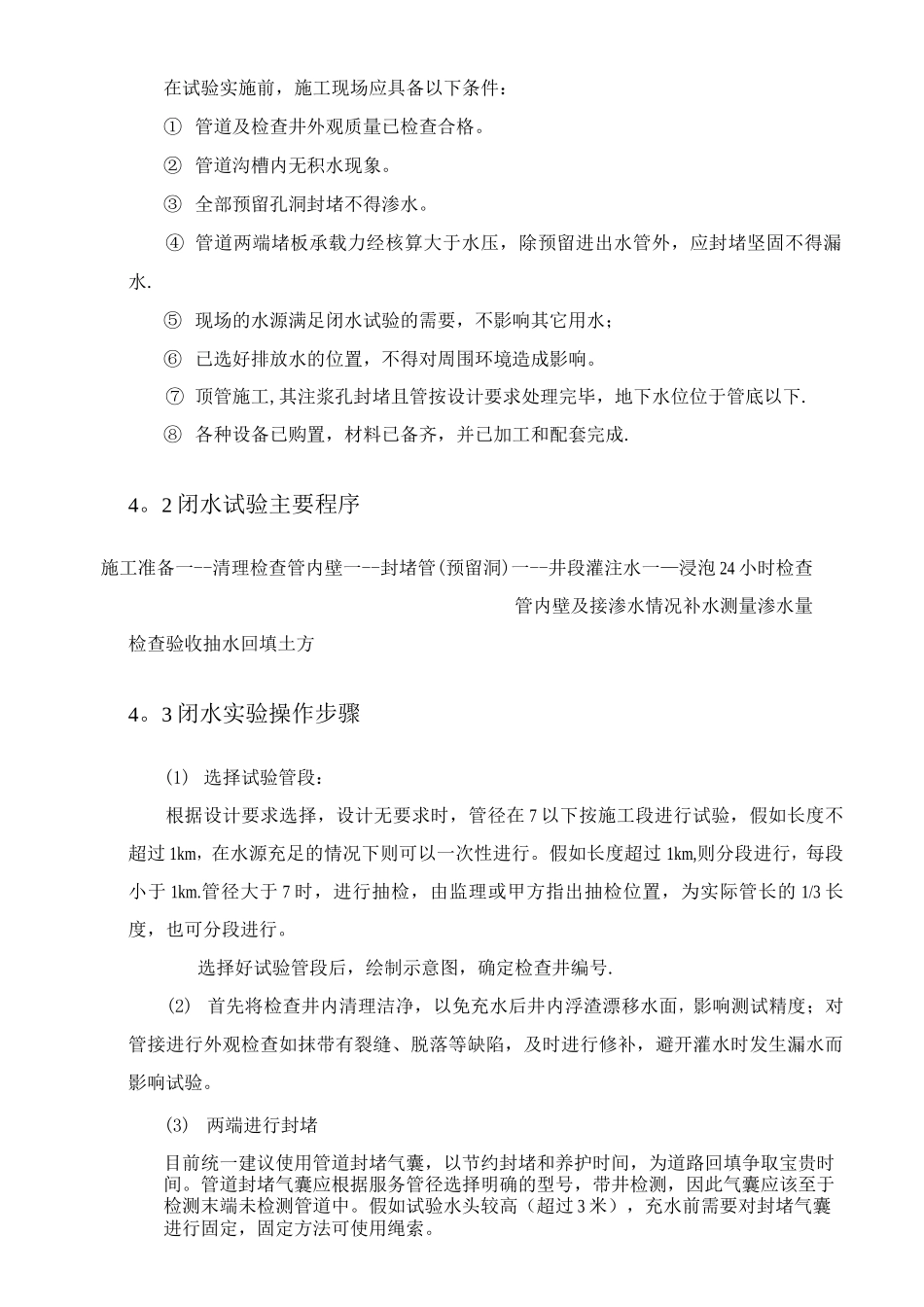

1 工程概况本项目截污管线工程主要包括:五支沟、六支沟、七支沟、枣凤沟和胜利干渠东段(胜利干渠张采路以东沟段,即张采路至枣凤沟段)截污管线。管线排水主要采纳重力流,部分管段采纳压力流。主要管材:重力管采纳 DN4 及 DN6,HDPE 缠绕结构 B 型管,压力管和倒虹管采纳埋地聚乙烯给水管 De315, PE1 级,SDR17,PN1.0MPa。管道交汇处、转弯处、管径和坡度改变处、跌水处以及直线管段每隔一定距离处均设置预制装配式钢筋混凝土检查井,个别位置为现浇钢筋混凝土倒虹井、消能井、排泥井、排气井等。根据法律规范及设计要求,对于排水管道重力管安装完成后应做无压闭水试验,以检测安装的管道及检查井质量。2 编制目的本施工方案编制目的是为通州•北京城市副中心水环境治理(牛片区)PPP 建设项目(二工区)管道施工提供较为完整的纲领性文件,以确保优质、高效、安全文明地完成管道施工任务.3 编制依据《给水排水管道工程施工及验收法律规范》(GB50268—28);《通州•北京城市副中心水环境治理(牛片区)PPP 建设项目》施工图。4 闭水试验实施4。1 闭水试验一般规定闭水试验应从上游往下游分段进行,形成流水段实验,在管道上游实验完毕后,可往下游试验段充水,倒段试验以节约用水。依据《给水排水管道工程施工及验收法律规范》GB50268-28 第 9。1。9 条:无压管道的闭水试验,条件允许时可一次试验不超过 5 个连续井段。在试验实施前,施工现场应具备以下条件:① 管道及检查井外观质量已检查合格。② 管道沟槽内无积水现象。③ 全部预留孔洞封堵不得渗水。④ 管道两端堵板承载力经核算大于水压,除预留进出水管外,应封堵坚固不得漏水.⑤ 现场的水源满足闭水试验的需要,不影响其它用水;⑥ 已选好排放水的位置,不得对周围环境造成影响。⑦ 顶管施工,其注浆孔封堵且管按设计要求处理完毕,地下水位位于管底以下.⑧ 各种设备已购置,材料已备齐,并已加工和配套完成.4。2 闭水试验主要程序施工准备一--清理检查管内壁一--封堵管(预留洞)一--井段灌注水一—浸泡 24 小时检查管内壁及接渗水情况补水测量渗水量 检查验收抽水回填土方4。3 闭水实验操作步骤(1) 选择试验管段:根据设计要求选择,设计无要求时,管径在 7 以下按施工段进行试验,假如长度不超过 1km,在水源充足的情况下则可以一次性进行。假如长度超过 1km,则分段进行,每段小于 1km.管径大于 7 时,进行抽检,由监理或甲方指出抽检位...
