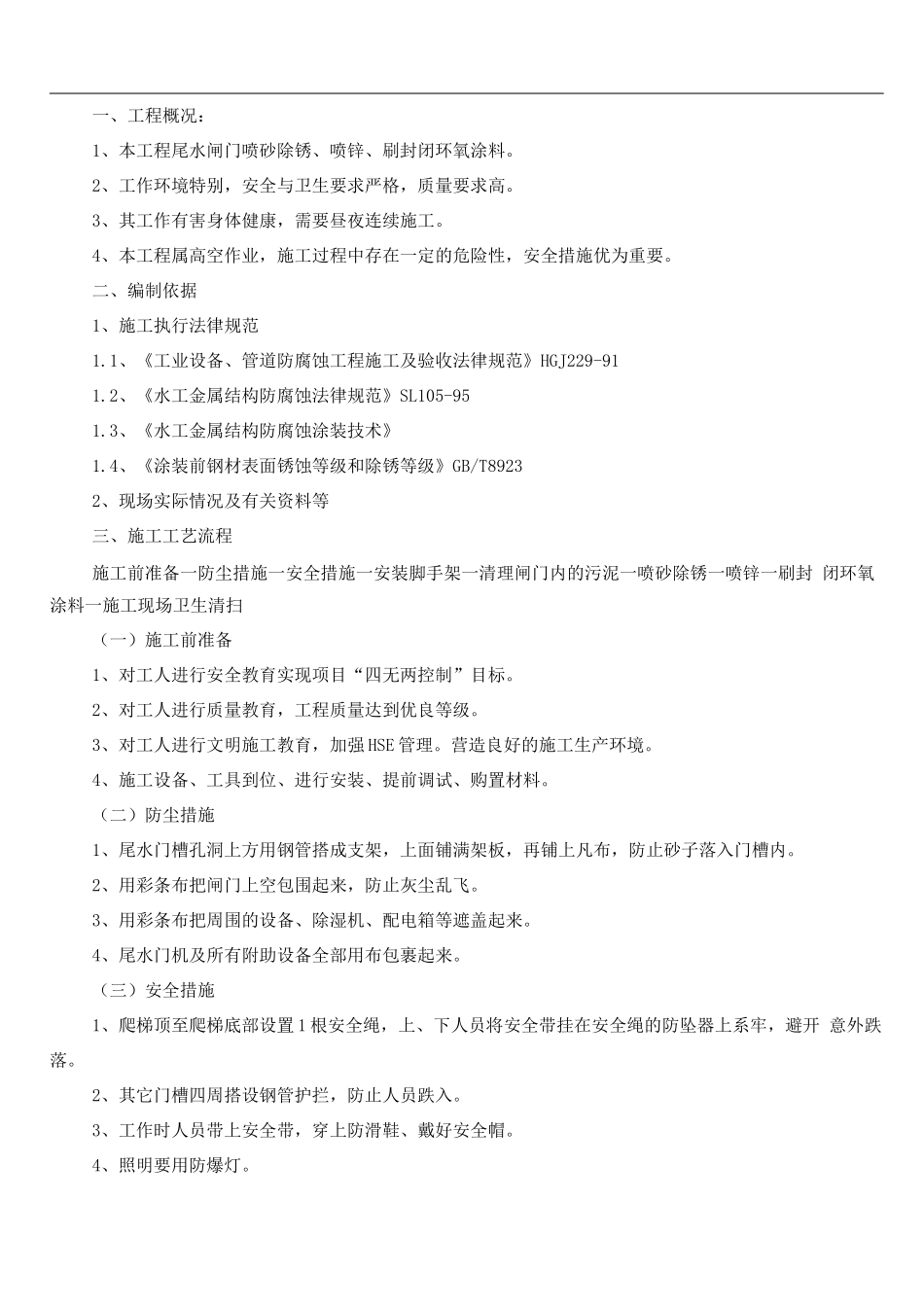

一、工程概况:1、本工程尾水闸门喷砂除锈、喷锌、刷封闭环氧涂料
2、工作环境特别,安全与卫生要求严格,质量要求高
3、其工作有害身体健康,需要昼夜连续施工
4、本工程属高空作业,施工过程中存在一定的危险性,安全措施优为重要
二、编制依据1、施工执行法律规范1
1、《工业设备、管道防腐蚀工程施工及验收法律规范》HGJ229-911
2、《水工金属结构防腐蚀法律规范》SL105-951
3、《水工金属结构防腐蚀涂装技术》1
4、《涂装前钢材表面锈蚀等级和除锈等级》GB/T89232、现场实际情况及有关资料等三、施工工艺流程施工前准备一防尘措施一安全措施一安装脚手架一清理闸门内的污泥一喷砂除锈一喷锌一刷封 闭环氧涂料一施工现场卫生清扫(一)施工前准备1、对工人进行安全教育实现项目“四无两控制”目标
2、对工人进行质量教育,工程质量达到优良等级
3、对工人进行文明施工教育,加强 HSE 管理
营造良好的施工生产环境
4、施工设备、工具到位、进行安装、提前调试、购置材料
(二)防尘措施1、尾水门槽孔洞上方用钢管搭成支架,上面铺满架板,再铺上凡布,防止砂子落入门槽内
2、用彩条布把闸门上空包围起来,防止灰尘乱飞
3、用彩条布把周围的设备、除湿机、配电箱等遮盖起来
4、尾水门机及所有附助设备全部用布包裹起来
(三)安全措施1、爬梯顶至爬梯底部设置 1 根安全绳,上、下人员将安全带挂在安全绳的防坠器上系牢,避开 意外跌落
2、其它门槽四周搭设钢管护拦,防止人员跌入
3、工作时人员带上安全带,穿上防滑鞋、戴好安全帽
4、照明要用防爆灯
5、闸门固定方法:5
1 闸门升起后,顶部用 8 根角钢,(£75x5 )点焊在闸门四周,另一端固定在水泥墙上,防止 闸门前后、左右摆动

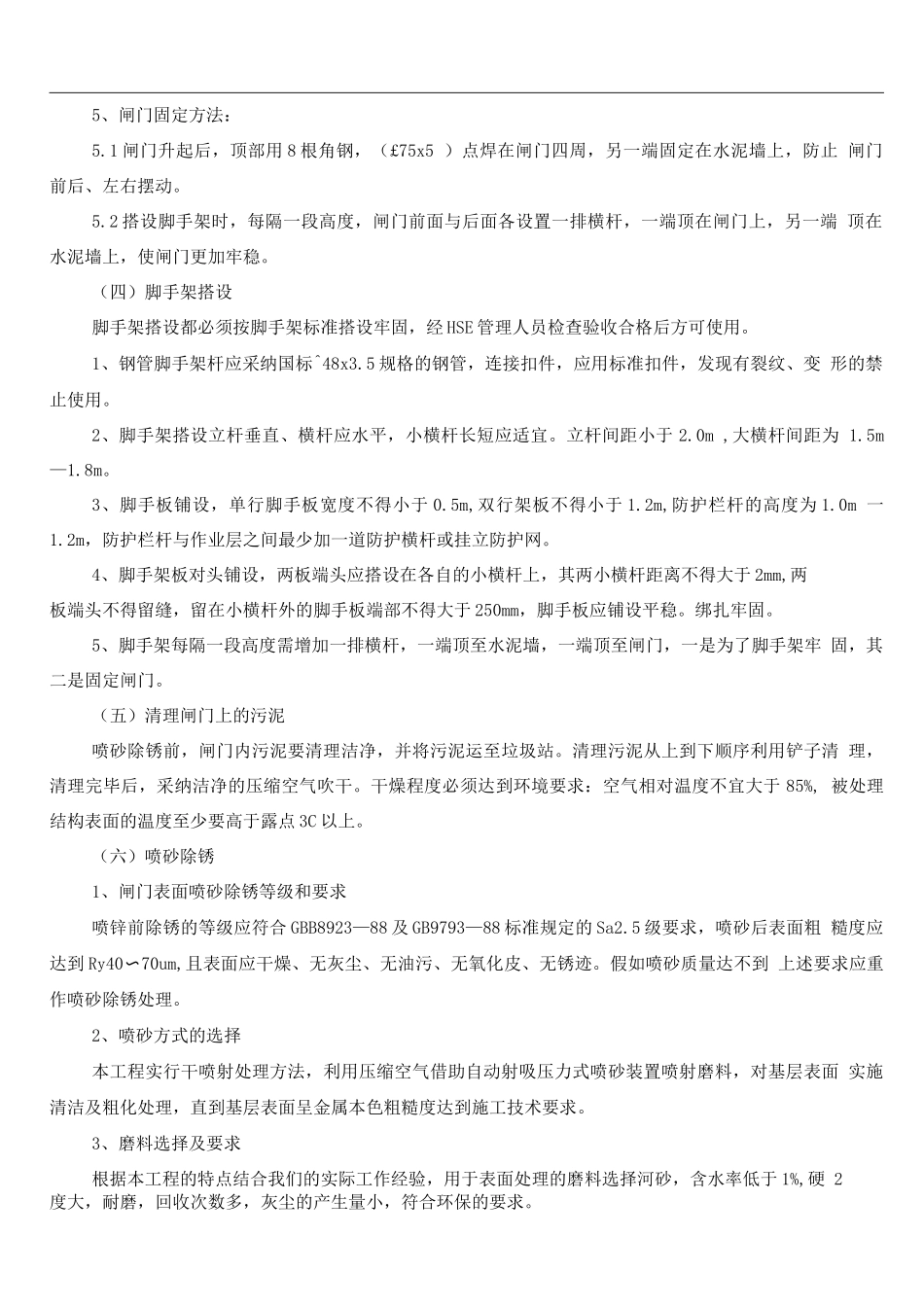

2 搭设脚手架时,每隔一段高度,闸门前面与后面各设置一排横杆,一端顶在闸门上,另一端 顶在水泥墙上,使闸门更加牢稳
