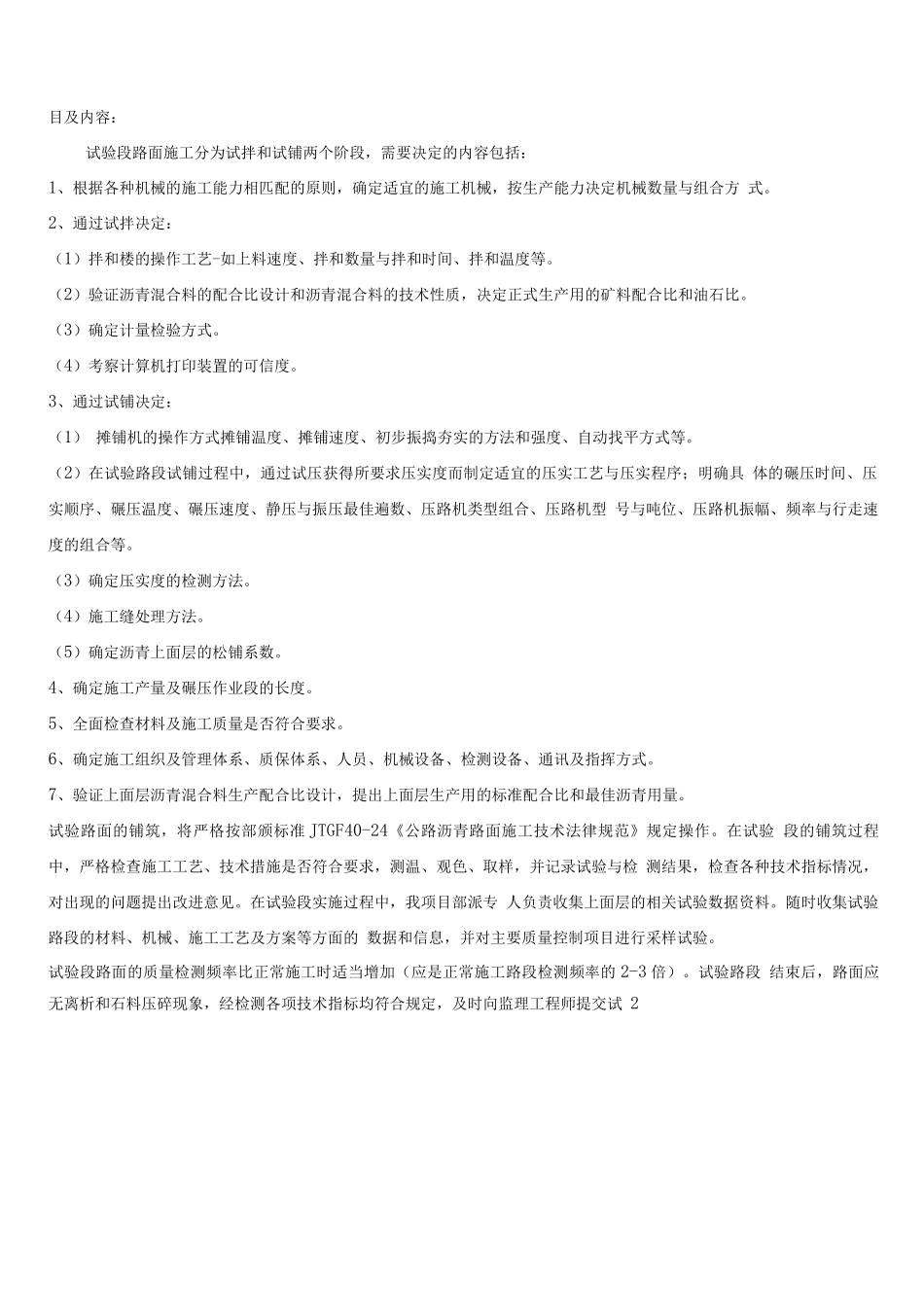

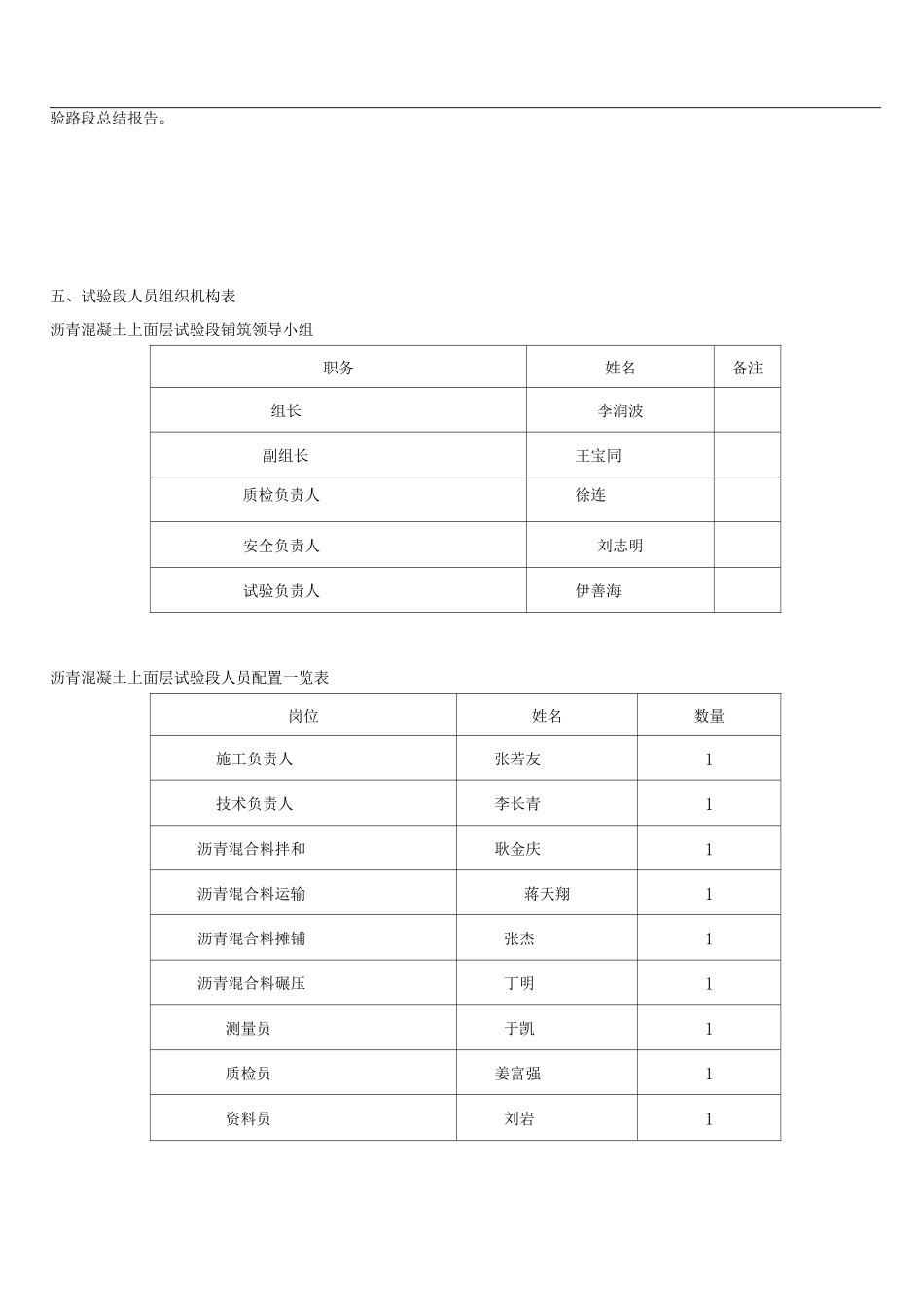

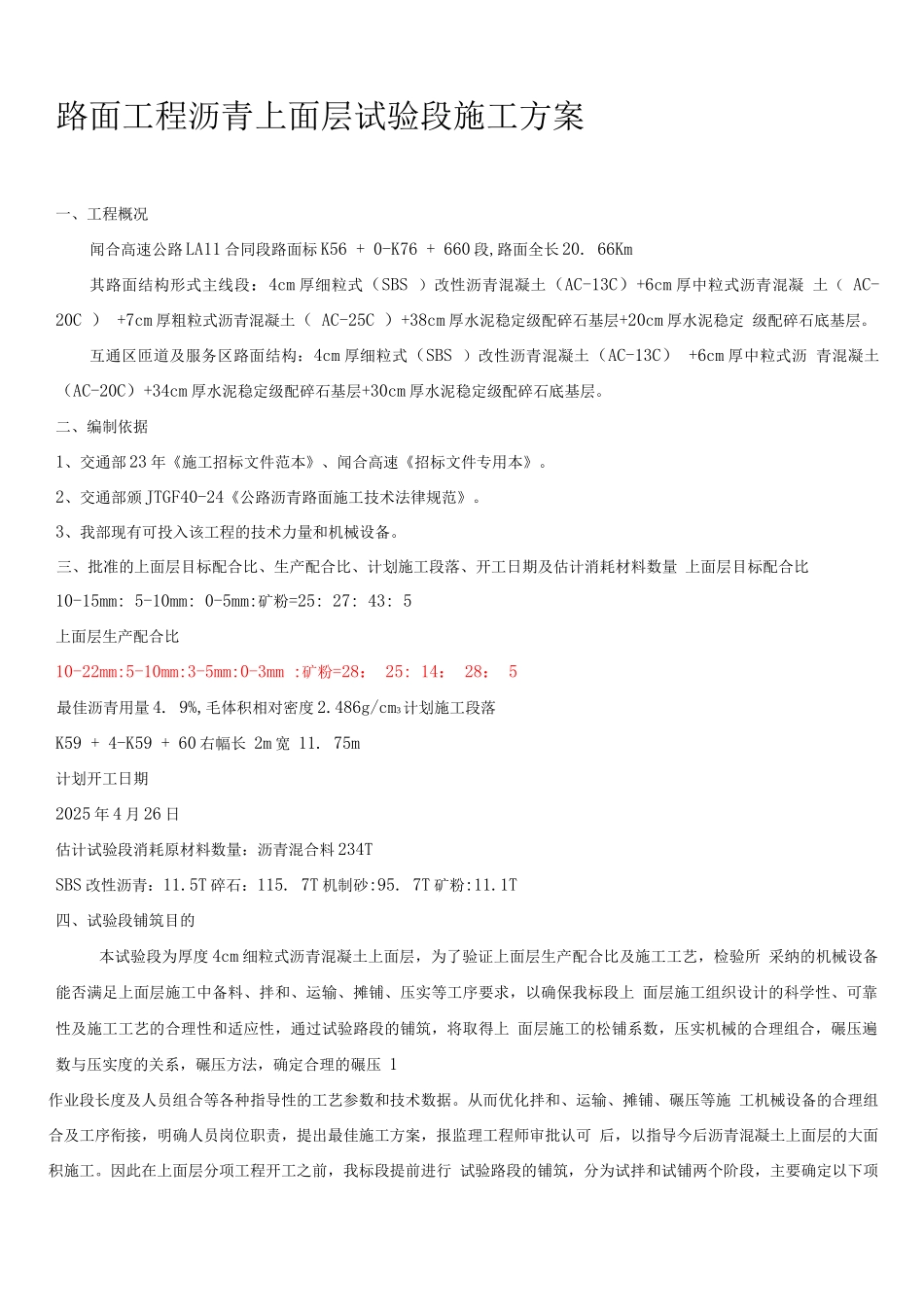

路面工程沥青上面层试验段施工方案一、工程概况闻合高速公路 LA11 合同段路面标 K56 + 0-K76 + 660 段,路面全长 20. 66Km其路面结构形式主线段:4cm 厚细粒式(SBS )改性沥青混凝土(AC-13C)+6cm 厚中粒式沥青混凝 土( AC-20C ) +7cm 厚粗粒式沥青混凝土( AC-25C )+38cm 厚水泥稳定级配碎石基层+20cm 厚水泥稳定 级配碎石底基层。互通区匝道及服务区路面结构:4cm 厚细粒式(SBS )改性沥青混凝土(AC-13C) +6cm 厚中粒式沥 青混凝土(AC-20C)+34cm 厚水泥稳定级配碎石基层+30cm 厚水泥稳定级配碎石底基层。二、编制依据1、交通部 23 年《施工招标文件范本》、闻合高速《招标文件专用本》。2、交通部颁 JTGF40-24《公路沥青路面施工技术法律规范》。3、我部现有可投入该工程的技术力量和机械设备。三、批准的上面层目标配合比、生产配合比、计划施工段落、开工日期及估计消耗材料数量 上面层目标配合比10-15mm: 5-10mm: 0-5mm:矿粉=25: 27: 43: 5上面层生产配合比10-22mm:5-10mm:3-5mm:0-3mm :矿粉=28: 25: 14: 28: 5最佳沥青用量 4. 9%,毛体积相对密度 2.486g/cm3 计划施工段落K59 + 4-K59 + 60 右幅长 2m 宽 11. 75m计划开工日期2025 年 4 月 26 日估计试验段消耗原材料数量:沥青混合料 234TSBS 改性沥青:11.5T 碎石:115. 7T 机制砂:95. 7T 矿粉:11.1T四、试验段铺筑目的本试验段为厚度 4cm 细粒式沥青混凝土上面层,为了验证上面层生产配合比及施工工艺,检验所 采纳的机械设备能否满足上面层施工中备料、拌和、运输、摊铺、压实等工序要求,以确保我标段上 面层施工组织设计的科学性、可靠性及施工工艺的合理性和适应性,通过试验路段的铺筑,将取得上 面层施工的松铺系数,压实机械的合理组合,碾压遍数与压实度的关系,碾压方法,确定合理的碾压 1作业段长度及人员组合等各种指导性的工艺参数和技术数据。从而优化拌和、运输、摊铺、碾压等施 工机械设备的合理组合及工序衔接,明确人员岗位职责,提出最佳施工方案,报监理工程师审批认可 后,以指导今后沥青混凝土上面层的大面积施工。因此在上面层分项工程开工之前,我标段提前进行 试验路段的铺筑,分为试拌和试铺两个阶段,主要确定以下项目及内容:试验段路面施工分为试拌和试铺两个阶段,需要决定的内容包括:1、根据各种机械的施工能力相匹配的原则,确定适宜的施工机械,按生产能力决...
