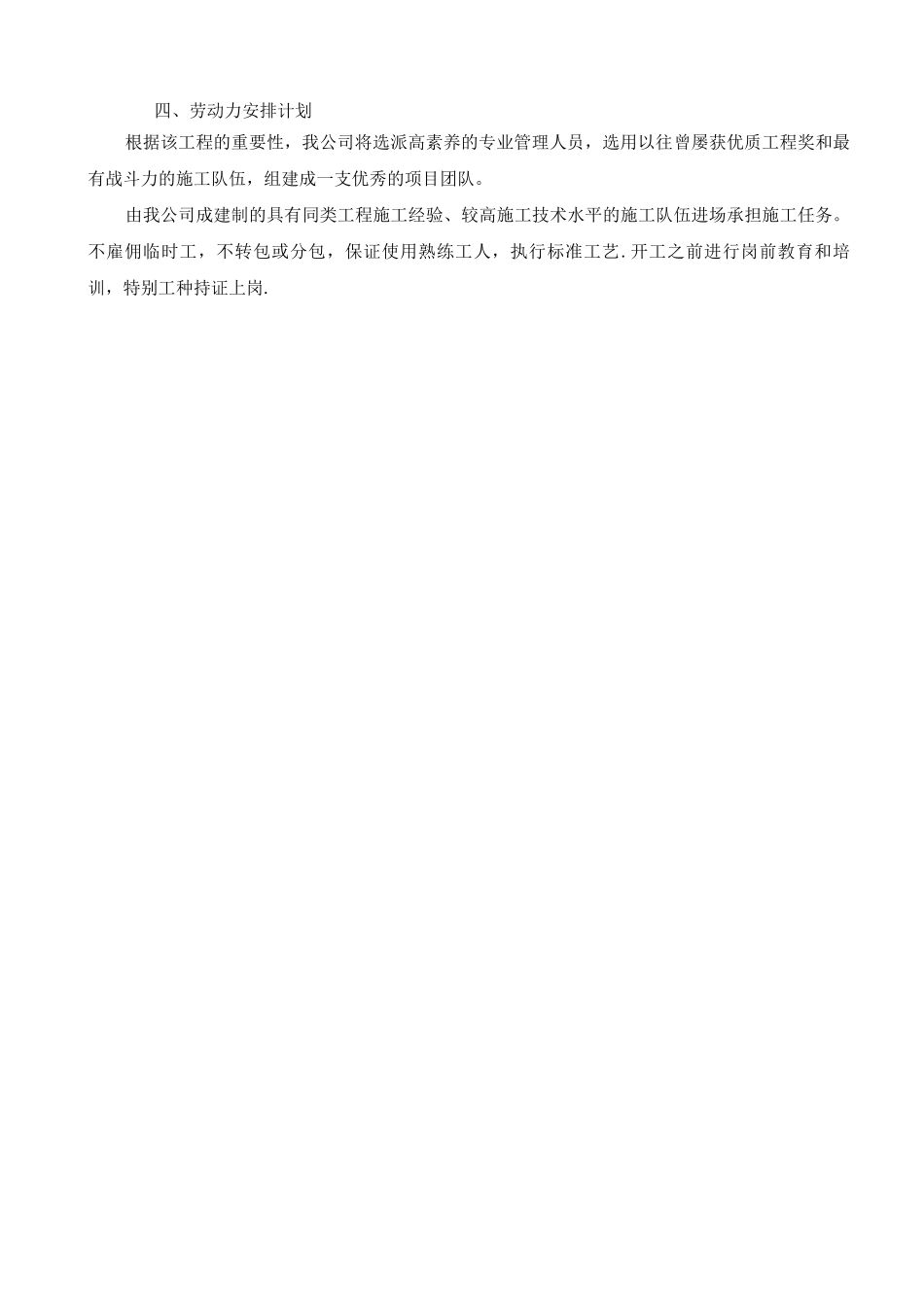

第一节.围网施工方案一、技术准备技术准备在施工前由技术负责人主持对各项施工负责人进行施工方案技术交底,并由专业人员施工队长编写安全技术交底,对施工人员进行培训及现场作业指导。根据施工图纸和设计要求,采购工程所需各种原材料。栏杆确定材料符合图纸设计要求无误后加工制作,确保不合格材料不得使用。二、基坑开挖(1)开挖槽、坑、沟深度超过 1.5m 时,应设置人员上下坡道或爬梯。开挖深度超过 2m 时,必须在边沿处设置两道护身栏杆。危险处夜间应设红色标志灯(2) 槽、坑、沟边 1m 以内不得推土、推料、停置机具.槽、坑、沟边与建筑物、构筑物的距离不得小于 1.5m,特别情况必须采纳有效的技术措施。三、预埋件产品到达施工现场后按图纸上所规定的位置及尺寸准确安装就位,确定好标高及垂直平整度。应根据甲方要求与图纸设计要求进行定位确保达到设计要求与验收法律规范。预埋件安装根据图纸设计要求和施工现场的实际情况准确无误的定位,避开造成不在一条平行线上。栏杆内所提供的标准线抄水平定位安装,预埋间距根据楼梯踏步数量及图纸设计要求,安装定位。安装偏差必须符合国家规定和设计要求,达到验收标准。预埋件、铁艺栏杆安装必须牢固,安装偏差根据国家规定和设计要求:扶手直线度<3mm,垂直度〈3mm,栏杆间距误差〈3mm,对角线误差〈3mm,预埋件垂直误差<3mm,水平误差<3mm.预埋件安装定位准确无误经验收后刷两道防锈漆,再进行铁艺栏杆安装。防护栏杆安装完成后,经验收后再做表面一致清理。栏杆安装运输过程中,为防止擦伤损坏,应做包装防护。四、劳动力安排计划根据该工程的重要性,我公司将选派高素养的专业管理人员,选用以往曾屡获优质工程奖和最有战斗力的施工队伍,组建成一支优秀的项目团队。由我公司成建制的具有同类工程施工经验、较高施工技术水平的施工队伍进场承担施工任务。不雇佣临时工,不转包或分包,保证使用熟练工人,执行标准工艺.开工之前进行岗前教育和培训,特别工种持证上岗.五、主要施工机械计划施工机械的配备原则:积极应用现代化的施工机具,使用中仔细执行机械操作程序、操作规程,充分发挥机械的性能,做好机械的维修保养,保持正常运转,不能带病作业。特别机械使用由专业人员持证上岗操作。六、施工总进度计划1、招标工期为日历天,本计划实际施工控制工期为“"日历天。2、网络计划原则是“排满时间、占满空间”找出网络计划中关键线路,确保各道工序必须时间、技术间歇时间前提下...
