施工组织设计一、工程概况本工程地处上海市松江区,松江新城中心部位,在夏莲路与中央花园大道之间,西为西林路,东靠龙兴路
它是集办公、住宅、宾馆、商场、餐饮、娱乐为一体的高级综合小区
总建筑面积为 260 Om2,其中乐购超市面积 2m2,地下层,地上办公二十层,酒店二十八层;地下一层有六级人防人员掩蔽部,地下二层为六级人防物资库
建筑高度为 9 6
二、单位工程及工程特点本施工组织设计为火灾消防排烟及人防系统工程项目
A:地下车库采纳 2 6 个机械排烟排风)系统、18 个补风送风)系统,平常排烟、排风兼用,补风、送风兼用
B:地下二层库房采纳机械排烟系统,补风由车道自然补给
C:公寓办公楼、住宅楼的消防楼梯及合用前室设置加压送风
公寓走道设置机械排烟系统
D :裙房、大型超市及一层仓库设置机械排烟系统,其余零售等房间、封闭楼梯采纳外窗自然排烟
一层仓库设置补风机补风,乐购由外窗自然补风
E:办公、酒店的消防楼梯及合用前室设置加压送风
酒店四层宴会(休息、会议)厅、二层大型餐厅及内走道设置机械排烟系统
除一层餐厅、裙房门厅、休息平台设置自动排烟窗外,其余由外窗自然排烟
办公接待门厅设置机械排烟系统,其余房间由外窗自然排烟

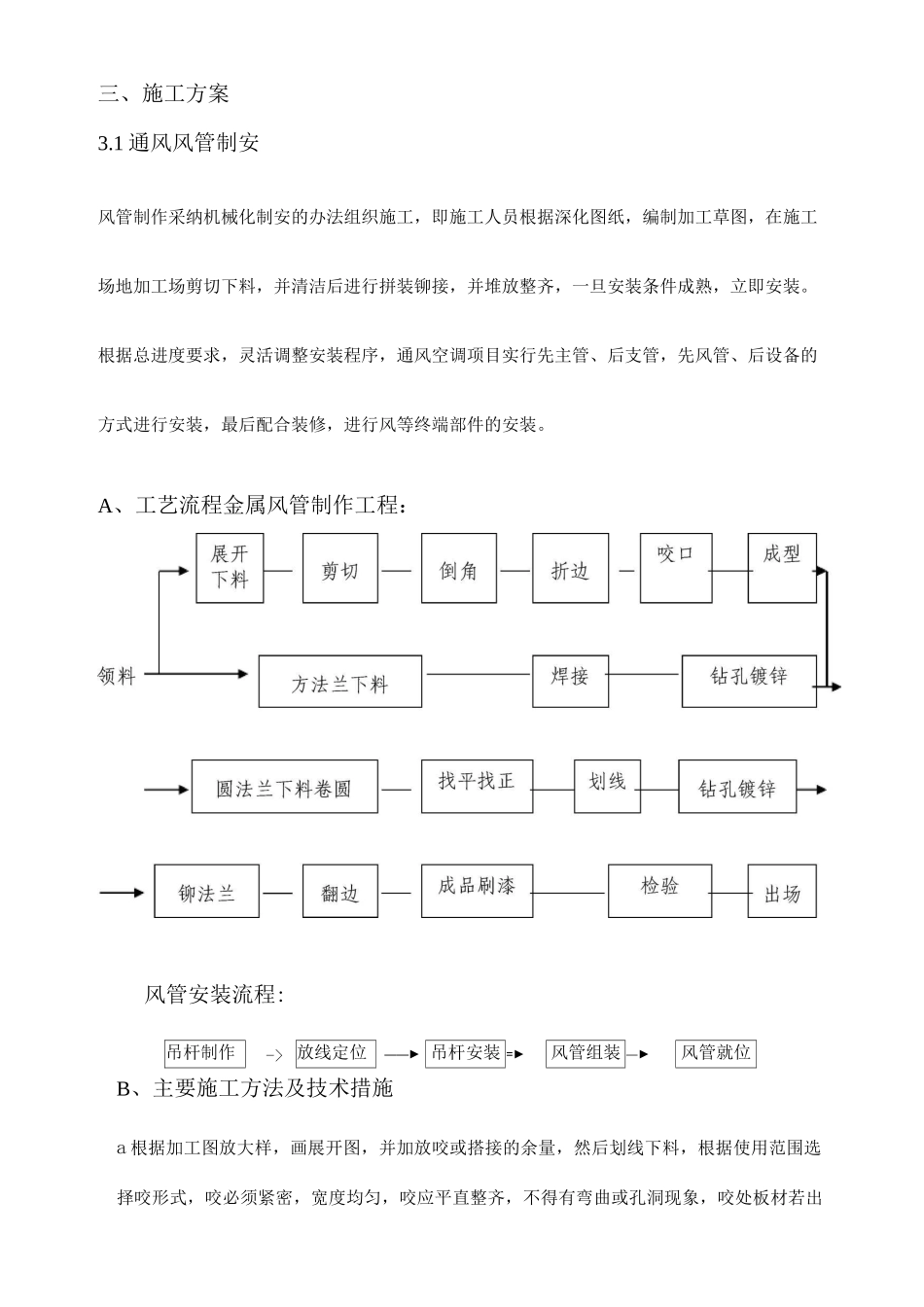

三、施工方案3
1 通风风管制安风管制作采纳机械化制安的办法组织施工,即施工人员根据深化图纸,编制加工草图,在施工场地加工场剪切下料,并清洁后进行拼装铆接,并堆放整齐,一旦安装条件成熟,立即安装
根据总进度要求,灵活调整安装程序,通风空调项目实行先主管、后支管,先风管、后设备的方式进行安装,最后配合装修,进行风等终端部件的安装

A、工艺流程金属风管制作工程:风管安装流程:吊杆制作-> 放线定位——► 吊杆安装 =►风管组装 ―►风管就位B、主要施工方法及技术措施a 根据加工图放大样,画展开图,并加放咬或搭接的余量,然后划线下料,根据使用范围选择咬
