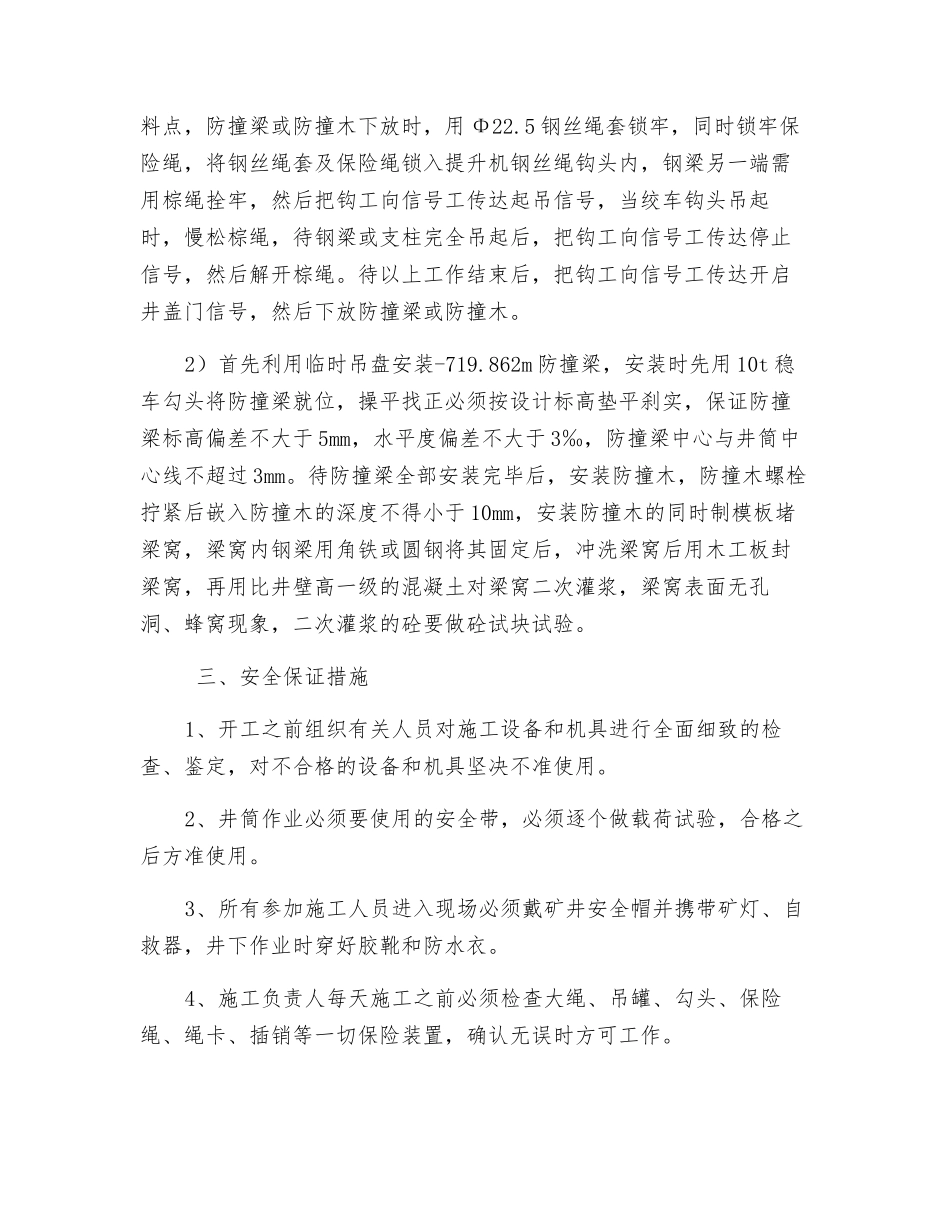

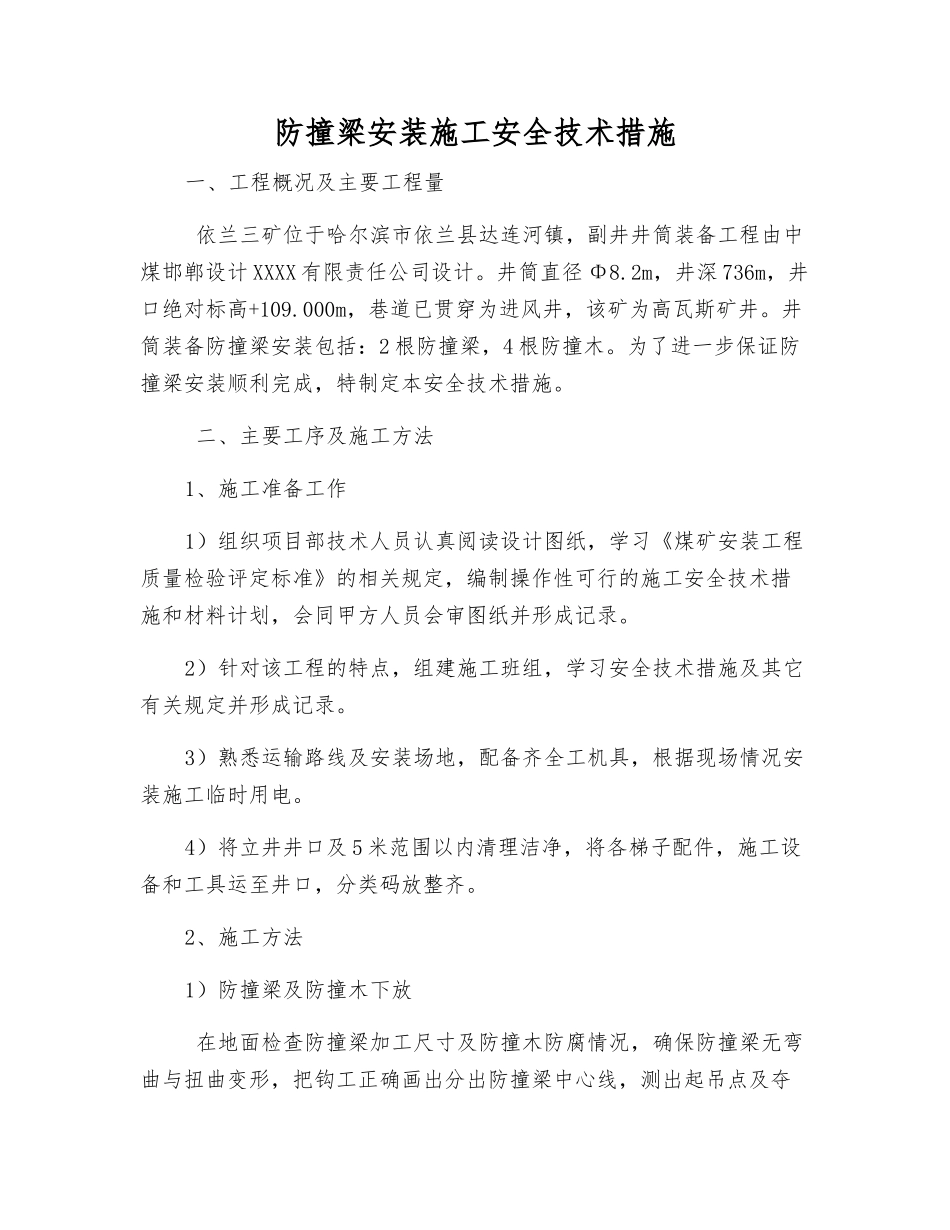

防撞梁安装施工安全技术措施一、工程概况及主要工程量 依兰三矿位于哈尔滨市依兰县达连河镇,副井井筒装备工程由中煤邯郸设计 XXXX 有限责任公司设计
井筒直径 Φ8
2m,井深 736m,井口绝对标高+109
000m,巷道已贯穿为进风井,该矿为高瓦斯矿井
井筒装备防撞梁安装包括:2 根防撞梁,4 根防撞木
为了进一步保证防撞梁安装顺利完成,特制定本安全技术措施
二、主要工序及施工方法1、施工准备工作1)组织项目部技术人员认真阅读设计图纸,学习《煤矿安装工程质量检验评定标准》的相关规定,编制操作性可行的施工安全技术措施和材料计划,会同甲方人员会审图纸并形成记录
2)针对该工程的特点,组建施工班组,学习安全技术措施及其它有关规定并形成记录
3)熟悉运输路线及安装场地,配备齐全工机具,根据现场情况安装施工临时用电
4)将立井井口及 5 米范围以内清理洁净,将各梯子配件,施工设备和工具运至井口,分类码放整齐
2、施工方法1)防撞梁及防撞木下放 在地面检查防撞梁加工尺寸及防撞木防腐情况,确保防撞梁无弯曲与扭曲变形,把钩工正确画出分出防撞梁中心线,测出起吊点及夺料点,防撞梁或防撞木下放时,用 Φ22
5 钢丝绳套锁牢,同时锁牢保险绳,将钢丝绳套及保险绳锁入提升机钢丝绳钩头内,钢梁另一端需用棕绳拴牢,然后把钩工向信号工传达起吊信号,当绞车钩头吊起时,慢松棕绳,待钢梁或支柱完全吊起后,把钩工向信号工传达停止信号,然后解开棕绳
待以上工作结束后,把钩工向信号工传达开启井盖门信号,然后下放防撞梁或防撞木
2)首先利用临时吊盘安装-719
862m 防撞梁,安装时先用 10t 稳车勾头将防撞梁就位,操平找正必须按设计标高垫平刹实,保证防撞梁标高偏差不大于 5mm,水平度偏差不大于 3‰,防撞梁中心与井筒中心线不超过 3mm
待防撞梁全部安装完毕后,安装防撞木,防撞木螺栓拧紧后嵌入防撞木的深度不
