防洪坝施工方案

防洪坝施工方案_第1页
1/9
防洪坝施工方案_第2页
2/9
防洪坝施工方案_第3页
3/9

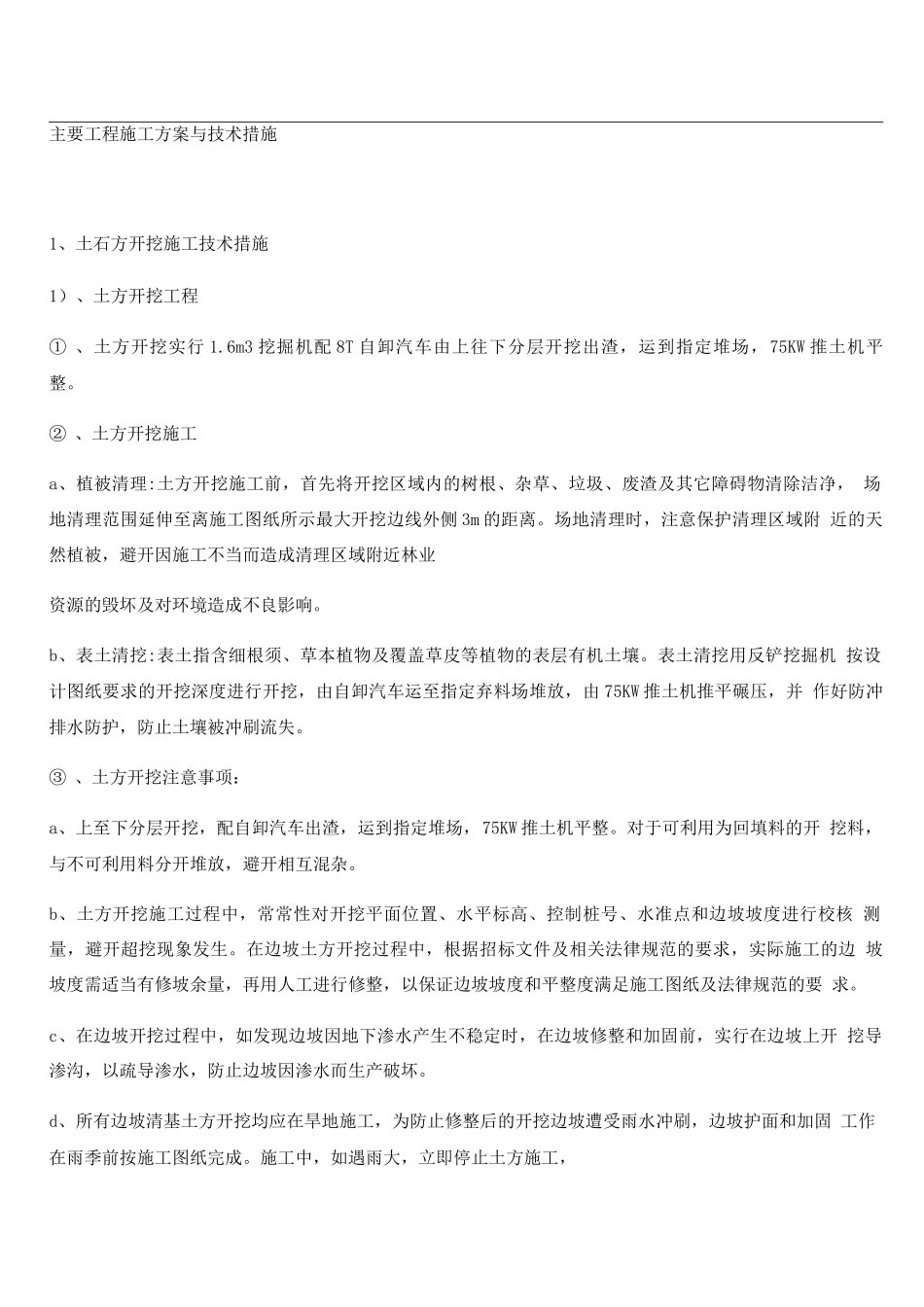

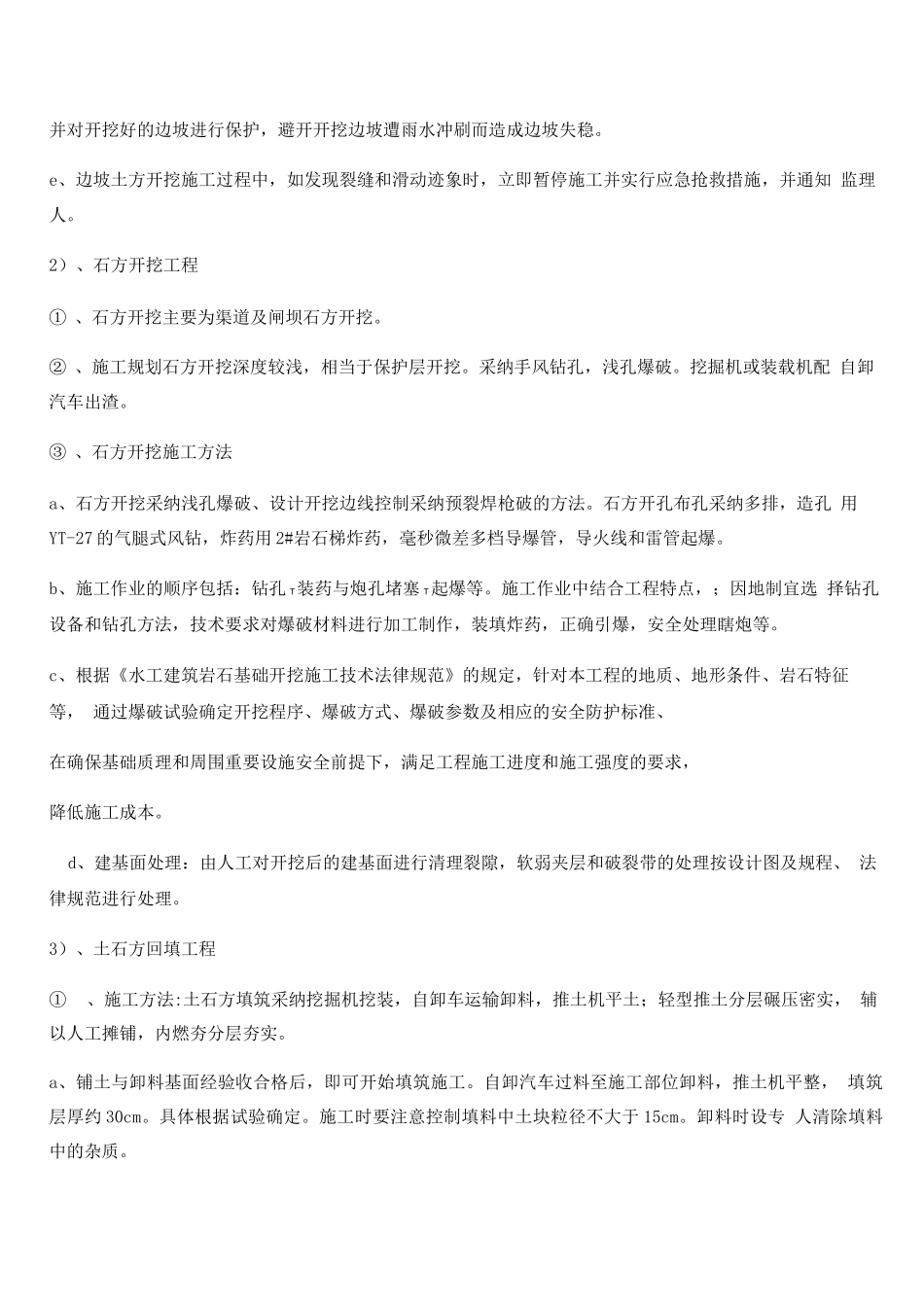

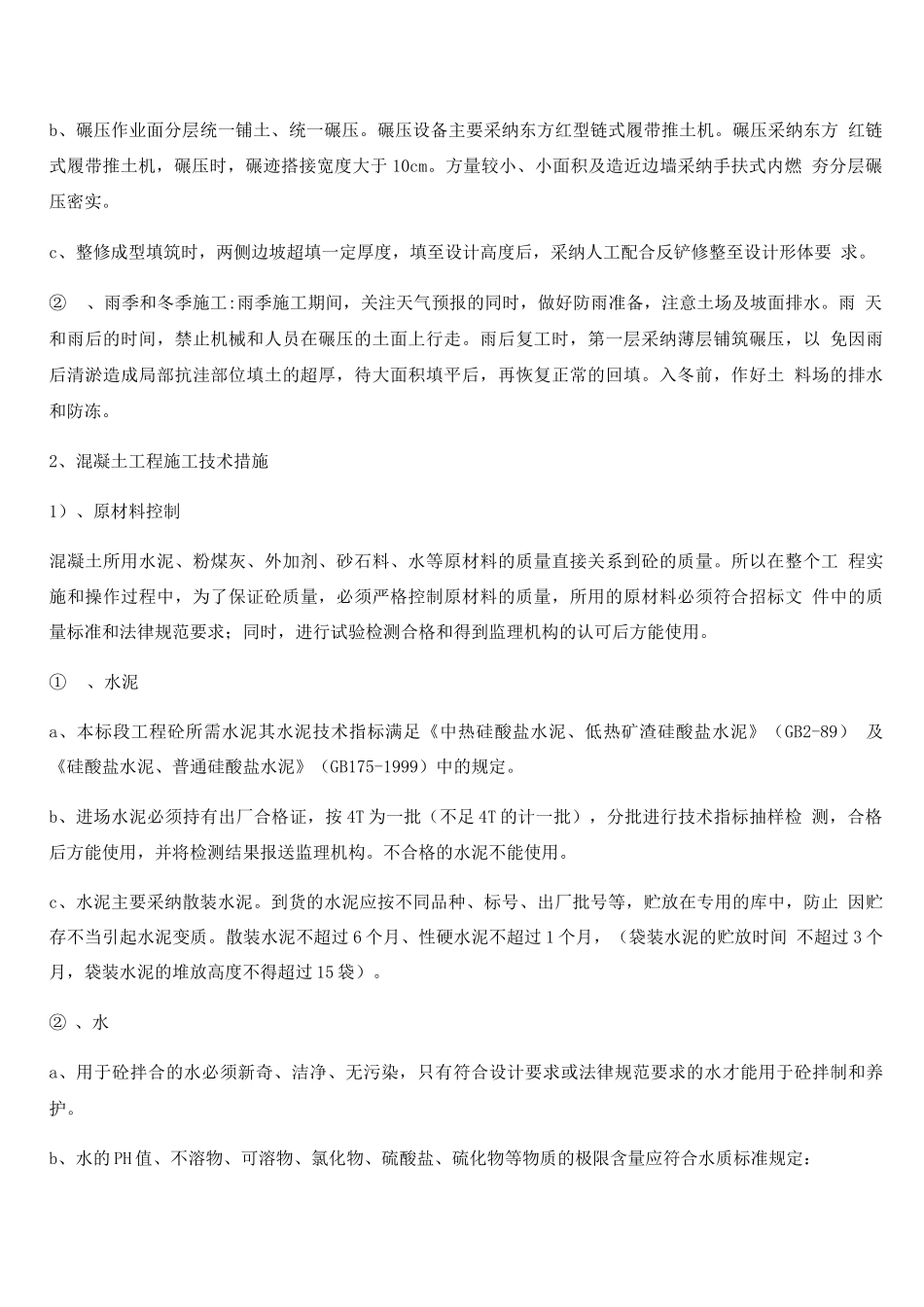

主要工程施工方案与技术措施1、土石方开挖施工技术措施1)、土方开挖工程① 、土方开挖实行 1.6m3 挖掘机配 8T 自卸汽车由上往下分层开挖出渣,运到指定堆场,75KW 推土机平 整。② 、土方开挖施工a、植被清理:土方开挖施工前,首先将开挖区域内的树根、杂草、垃圾、废渣及其它障碍物清除洁净, 场地清理范围延伸至离施工图纸所示最大开挖边线外侧 3m 的距离。场地清理时,注意保护清理区域附 近的天然植被,避开因施工不当而造成清理区域附近林业资源的毁坏及对环境造成不良影响。b、表土清挖:表土指含细根须、草本植物及覆盖草皮等植物的表层有机土壤。表土清挖用反铲挖掘机 按设计图纸要求的开挖深度进行开挖,由自卸汽车运至指定弃料场堆放,由 75KW 推土机推平碾压,并 作好防冲排水防护,防止土壤被冲刷流失。③ 、土方开挖注意事项:a、上至下分层开挖,配自卸汽车出渣,运到指定堆场,75KW 推土机平整。对于可利用为回填料的开 挖料,与不可利用料分开堆放,避开相互混杂。b、土方开挖施工过程中,常常性对开挖平面位置、水平标高、控制桩号、水准点和边坡坡度进行校核 测量,避开超挖现象发生。在边坡土方开挖过程中,根据招标文件及相关法律规范的要求,实际施工的边 坡坡度需适当有修坡余量,再用人工进行修整,以保证边坡坡度和平整度满足施工图纸及法律规范的要 求。c、在边坡开挖过程中,如发现边坡因地下渗水产生不稳定时,在边坡修整和加固前,实行在边坡上开 挖导渗沟,以疏导渗水,防止边坡因渗水而生产破坏。d、所有边坡清基土方开挖均应在旱地施工,为防止修整后的开挖边坡遭受雨水冲刷,边坡护面和加固 工作在雨季前按施工图纸完成。施工中,如遇雨大,立即停止土方施工,并对开挖好的边坡进行保护,避开开挖边坡遭雨水冲刷而造成边坡失稳。e、边坡土方开挖施工过程中,如发现裂缝和滑动迹象时,立即暂停施工并实行应急抢救措施,并通知 监理人。2)、石方开挖工程① 、石方开挖主要为渠道及闸坝石方开挖。② 、施工规划石方开挖深度较浅,相当于保护层开挖。采纳手风钻孔,浅孔爆破。挖掘机或装载机配 自卸汽车出渣。③ 、石方开挖施工方法a、石方开挖采纳浅孔爆破、设计开挖边线控制采纳预裂焊枪破的方法。石方开孔布孔采纳多排,造孔 用YT-27 的气腿式风钻,炸药用 2#岩石梯炸药,毫秒微差多档导爆管,导火线和雷管起爆。b、施工作业的顺序包括:钻孔 T装药与炮孔堵塞 T起爆等。施工作...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

防洪坝施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
