江北区姚江干流堤防维修加固工程试验段二标工程编制单位:宁波盛宏建设有限公司编制日期:二
年十一月防洪堤施工专项方案防洪堤施工专项方案一、工程概述姚江堤防防洪堤全长2341m,百年一遇洪水位2
05 米中型水利工程,防洪堤采纳钢筋混凝土防洪墙,顶高程3
本工程各类砼是构成主体工程的主要施工项目,C10 垫层砼 515m 3, C25 防洪墙底板砼1 40 5 m 3, C25 防洪墙砼117 1m 3,合计 3 0 9 1 m3,钢筋制安 16 6T
砼施工必须严格根据有关的法律规范规程及招标文件的有关技术要求施工
为确保砼工程的施工质量,必须从砼的原材料、立模、钢筋制安、砼制备及浇筑等方面进行全面控制,以达到预期的质量目标
二、防洪堤的施工测量与放样根据市规划、测绘部门提供的防洪堤轴线控制点的坐标(由该部门直接在现场定位)满足设计断面要求
工程项目部采纳全站仪,布设断面控制桩、测设轴线
放样间距按轴线圆弧段约 15 - 20m 之间,根据不同的施工的标准性(详见施工放样内业计算及放样表)
三、土方开挖与基底处理防洪堤土方开挖,按设计开挖断面进行开挖,采纳1 m3 挖掘机后退法施工
为了避开基底土方拢动,预留10cm 土层采纳人工清基
为保护基础无水施工在基础内侧开挖排水明沟,及时排水
防洪堤基底采纳C10 砼找平层,不作其他处理
开挖后及时通知监理工程师验槽
如在开挖中发现有淤泥层或水沟、坑等申报监理、设计单位确定处理方案
四、防洪堤的沉降与止水措施根据设计要求采纳 2cm 油浸杉木板纵向分割,施工时基础与墙体一次定型
沉降缝根据设计要求每 10m 一段设缝,缝内采纳橡胶止水带连接,防洪堤沉降观测按监理工程师要求每 30m 设一沉降观测点,定期观测并作好记录

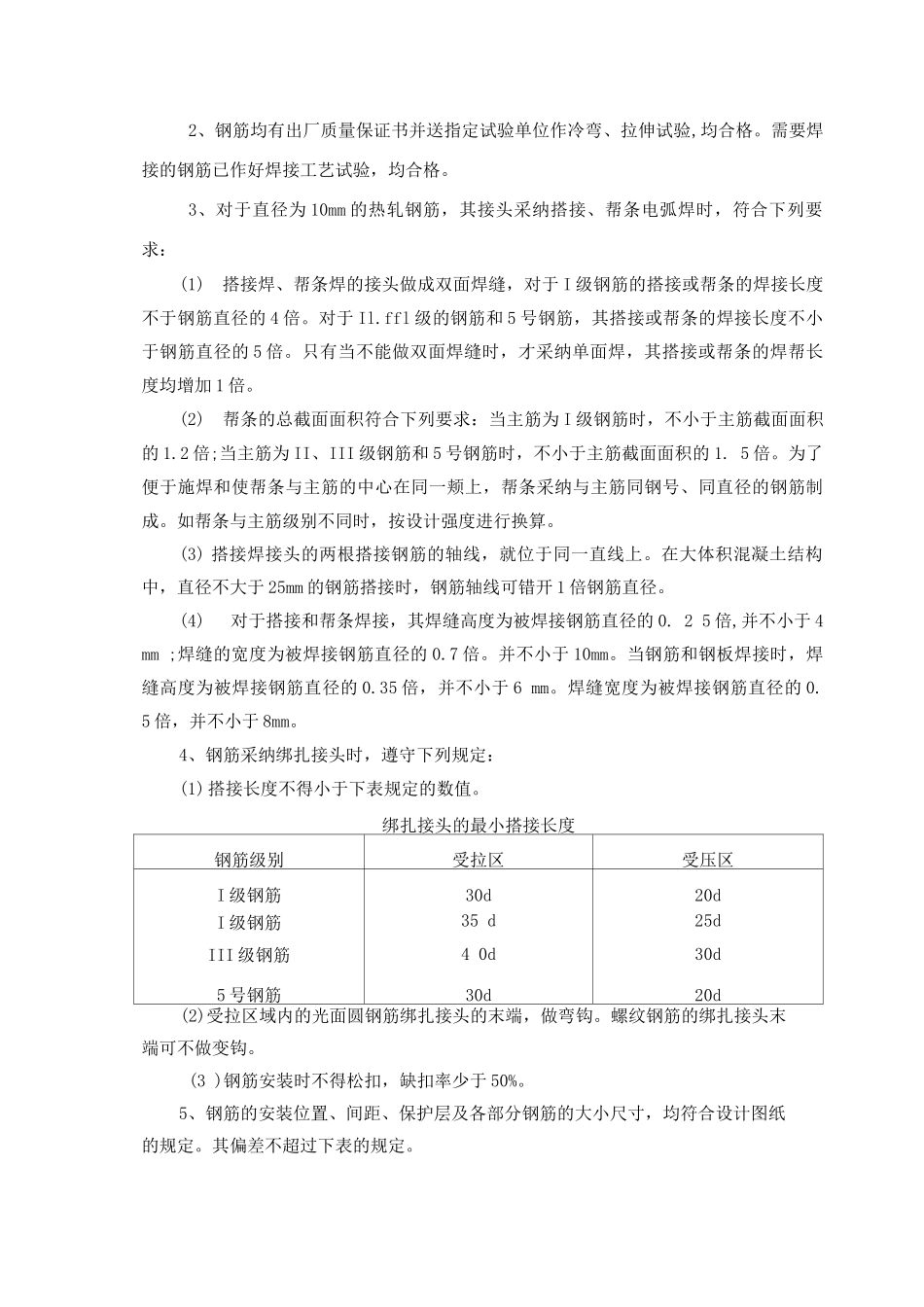

五钢筋制安1、钢筋混凝土结构用的钢筋,其种类、型号、直径等均符合设计文件的规定,钢筋加工前
