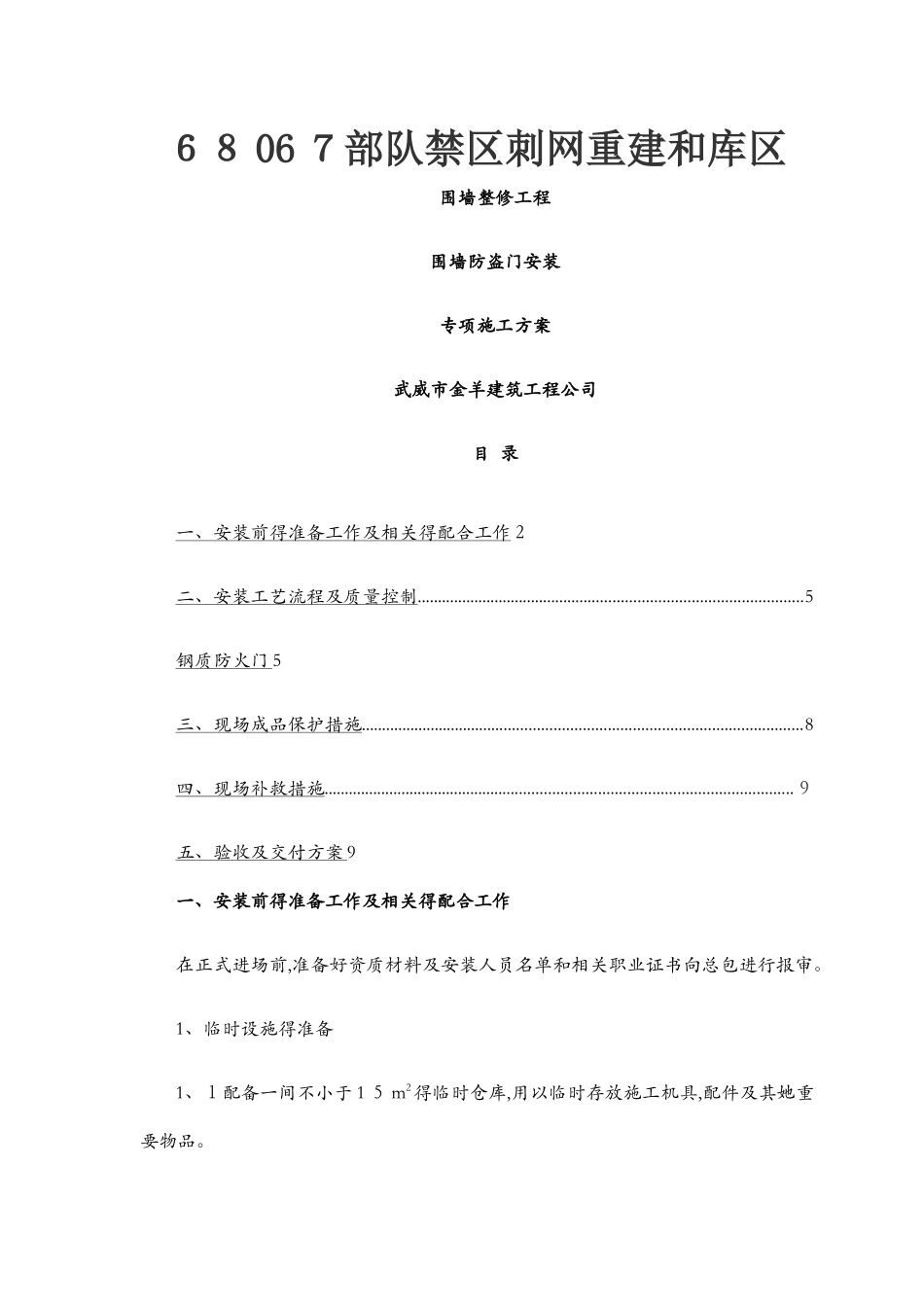

68 06 7部队禁区刺网重建和库区围墙整修工程围墙防盗门安装专项施工方案武威市金羊建筑工程公司目 录一、安装前得准备工作及相关得配合工作2二、安装工艺流程及质量控制
5钢质防火门 5三、现场成品保护措施
8四、现场补救措施
9五、验收及交付方案 9一、安装前得准备工作及相关得配合工作在正式进场前,准备好资质材料及安装人员名单和相关职业证书向总包进行报审
1、临时设施得准备1、1配备一间不小于 1 5 m2得临时仓库,用以临时存放施工机具,配件及其她重要物品

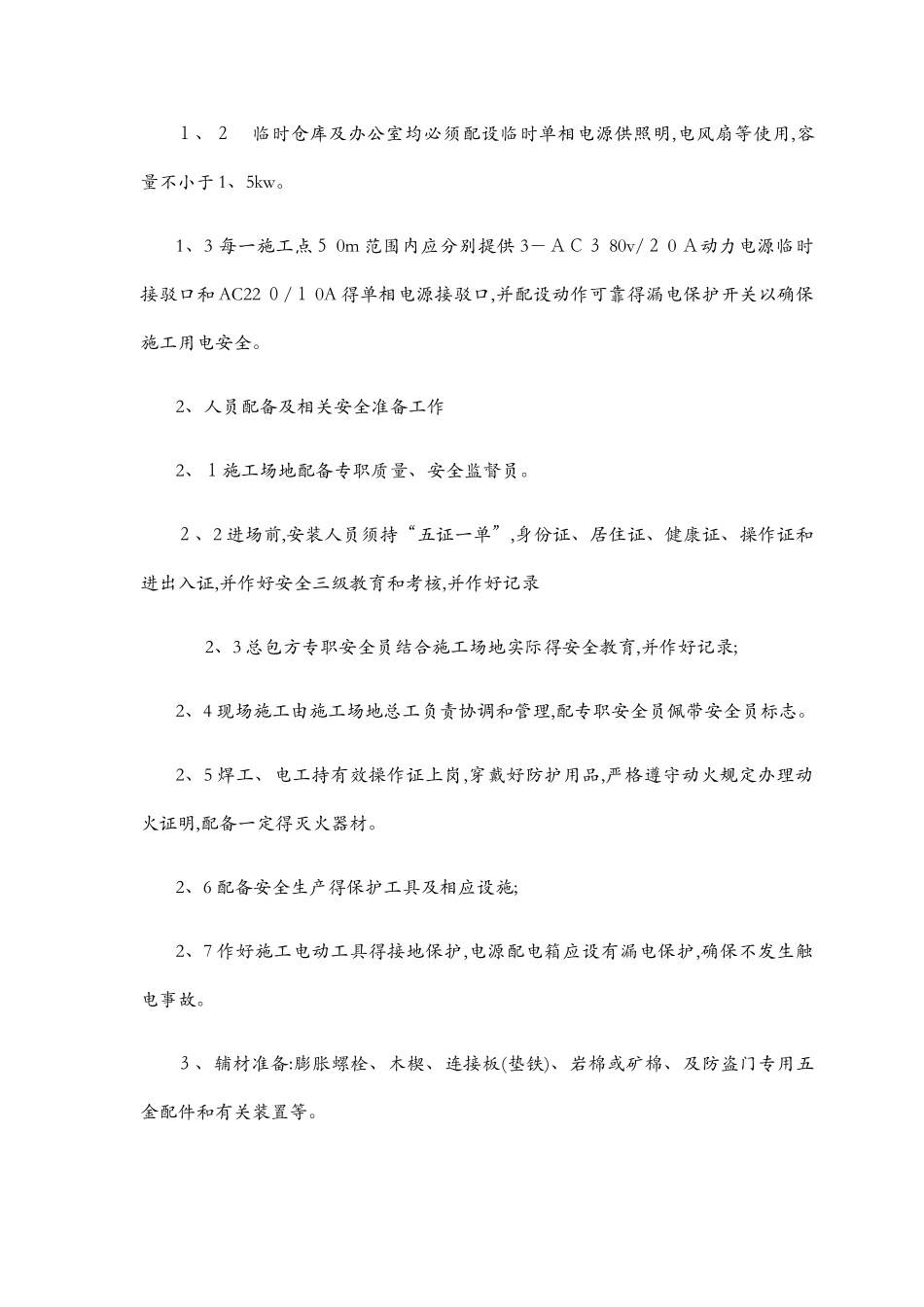

1、2 临时仓库及办公室均必须配设临时单相电源供照明,电风扇等使用,容量不小于 1、5kw
1、3 每一施工点5 0m 范围内应分别提供 3-AC3 80v/2 0 A动力电源临时接驳口和 AC22 0/1 0A 得单相电源接驳口,并配设动作可靠得漏电保护开关以确保施工用电安全
2、人员配备及相关安全准备工作2、1施工场地配备专职质量、安全监督员
2、2 进场前,安装人员须持“五证一单”,身份证、居住证、健康证、操作证和进出入证,并作好安全三级教育和考核,并作好记录2、3 总包方专职安全员结合施工场地实际得
