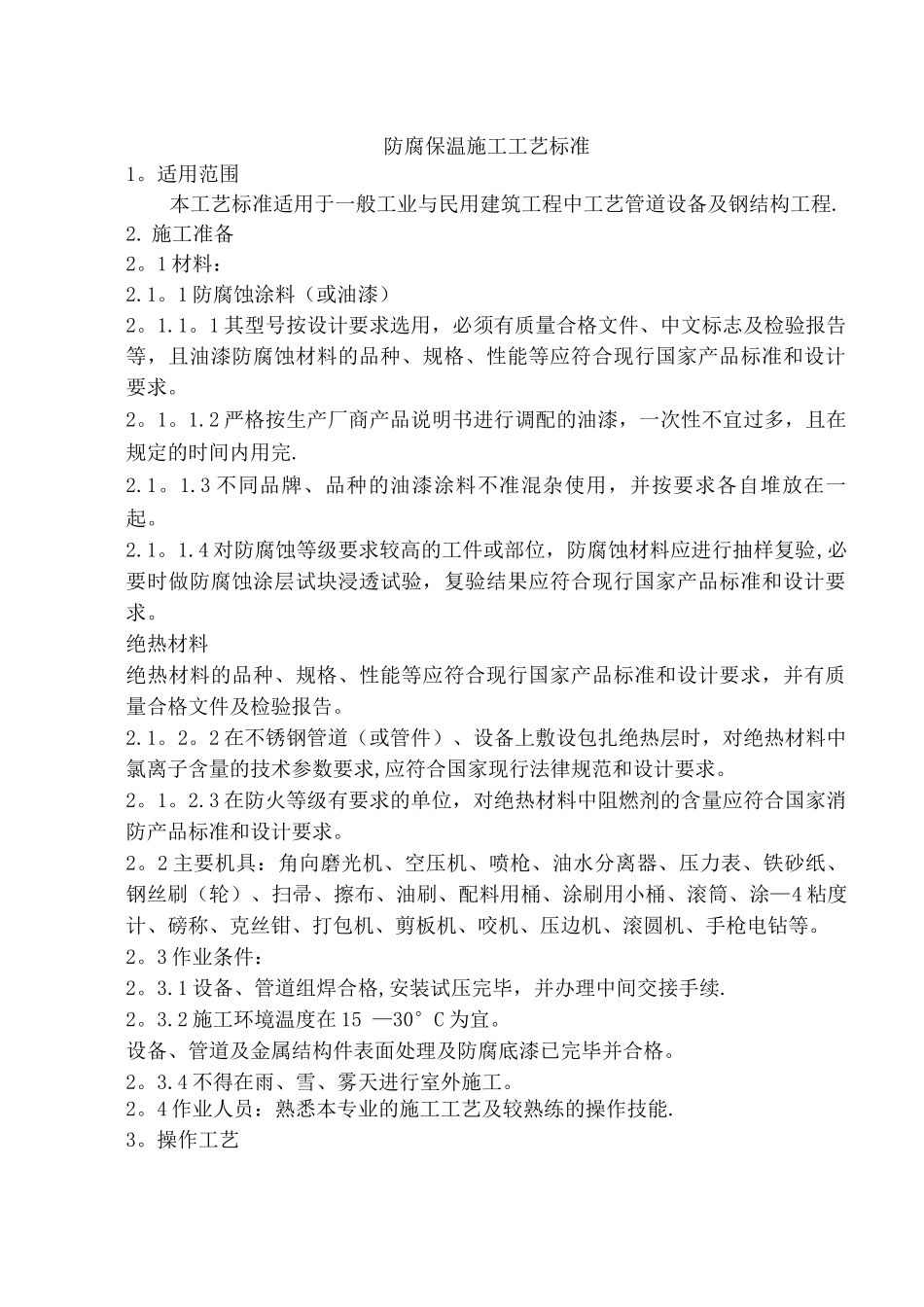

防腐保温施工工艺标准1
适用范围本工艺标准适用于一般工业与民用建筑工程中工艺管道设备及钢结构工程
1 材料:2
1 防腐蚀涂料(或油漆)2
1 其型号按设计要求选用,必须有质量合格文件、中文标志及检验报告等,且油漆防腐蚀材料的品种、规格、性能等应符合现行国家产品标准和设计要求
2 严格按生产厂商产品说明书进行调配的油漆,一次性不宜过多,且在规定的时间内用完
3 不同品牌、品种的油漆涂料不准混杂使用,并按要求各自堆放在一起
4 对防腐蚀等级要求较高的工件或部位,防腐蚀材料应进行抽样复验,必要时做防腐蚀涂层试块浸透试验,复验结果应符合现行国家产品标准和设计要求
绝热材料绝热材料的品种、规格、性能等应符合现行国家产品标准和设计要求,并有质量合格文件及检验报告
2 在不锈钢管道(或管件)、设备上敷设包扎绝热层时,对绝热材料中氯离子含量的技术参数要求,应符合国家现行法律规范和设计要求
3 在防火等级有要求的单位,对绝热材料中阻燃剂的含量应符合国家消防产品标准和设计要求
2 主要机具:角向磨光机、空压机、喷枪、油水分离器、压力表、铁砂纸、钢丝刷(轮)、扫帚、擦布、油刷、配料用桶、涂刷用小桶、滚筒、涂—4 粘度计、磅称、克丝钳、打包机、剪板机、咬机、压边机、滚圆机、手枪电钻等
3 作业条件:2
1 设备、管道组焊合格,安装试压完毕,并办理中间交接手续
2 施工环境温度在 15 —30°C 为宜
设备、管道及金属结构件表面处理及防腐底漆已完毕并合格
4 不得在雨、雪、雾天进行室外施工
4 作业人员:熟悉本专业的施工工艺及较熟练的操作技能

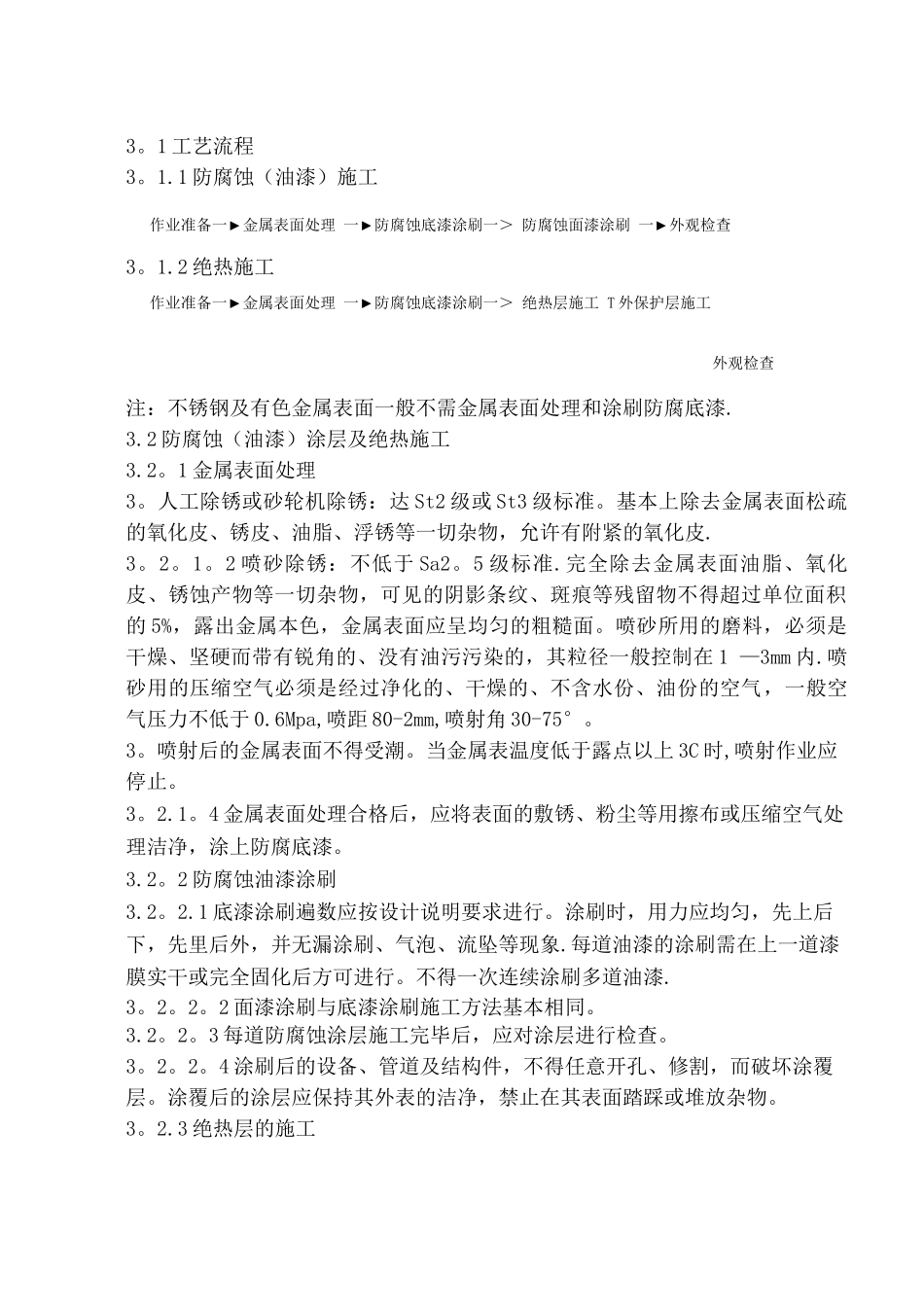

1 工艺流程3

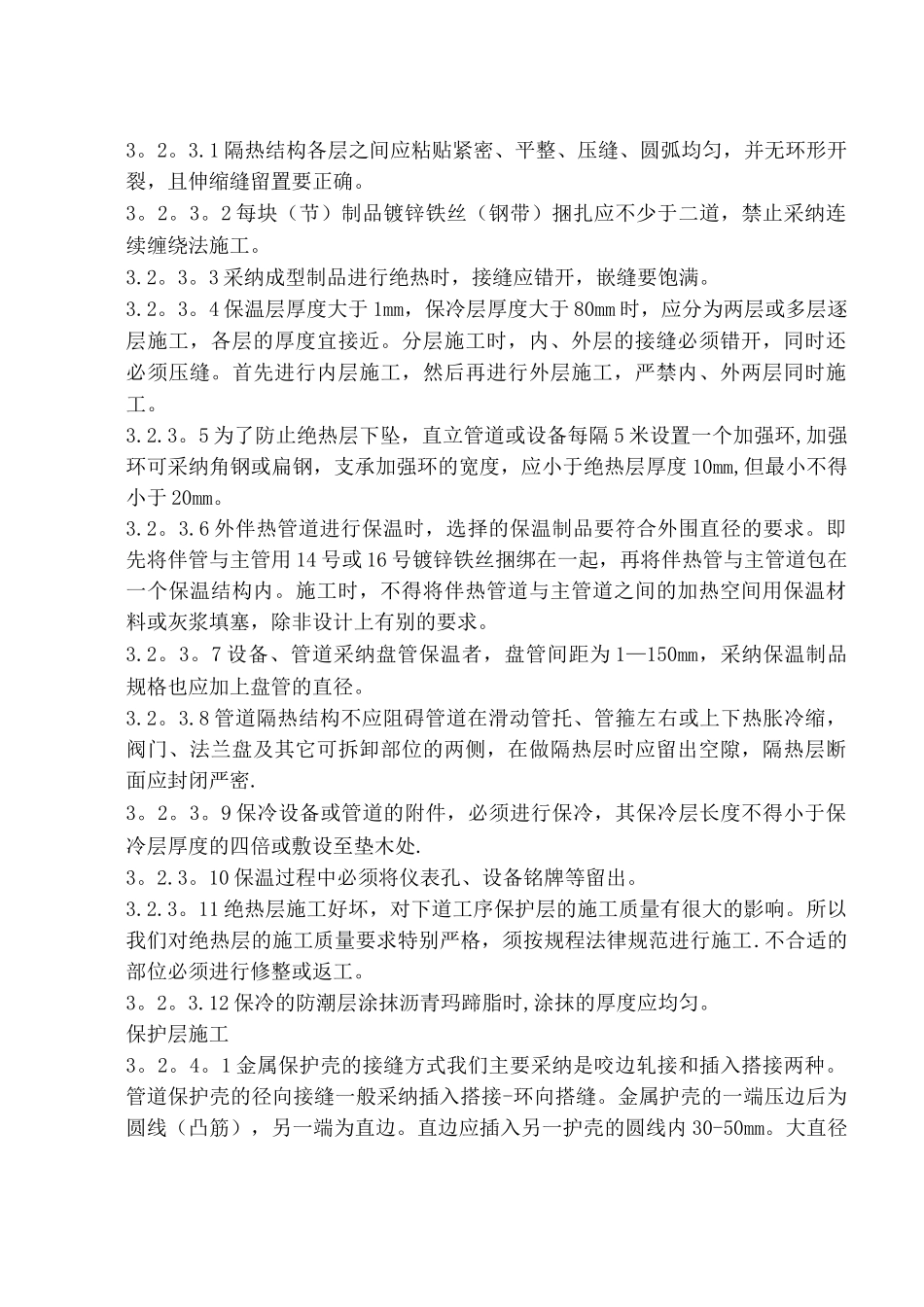

1 防腐蚀(油漆)施工作业准备一►金属表面处理 一►防腐蚀底漆涂刷一> 防腐蚀面漆涂刷 一►外观检
