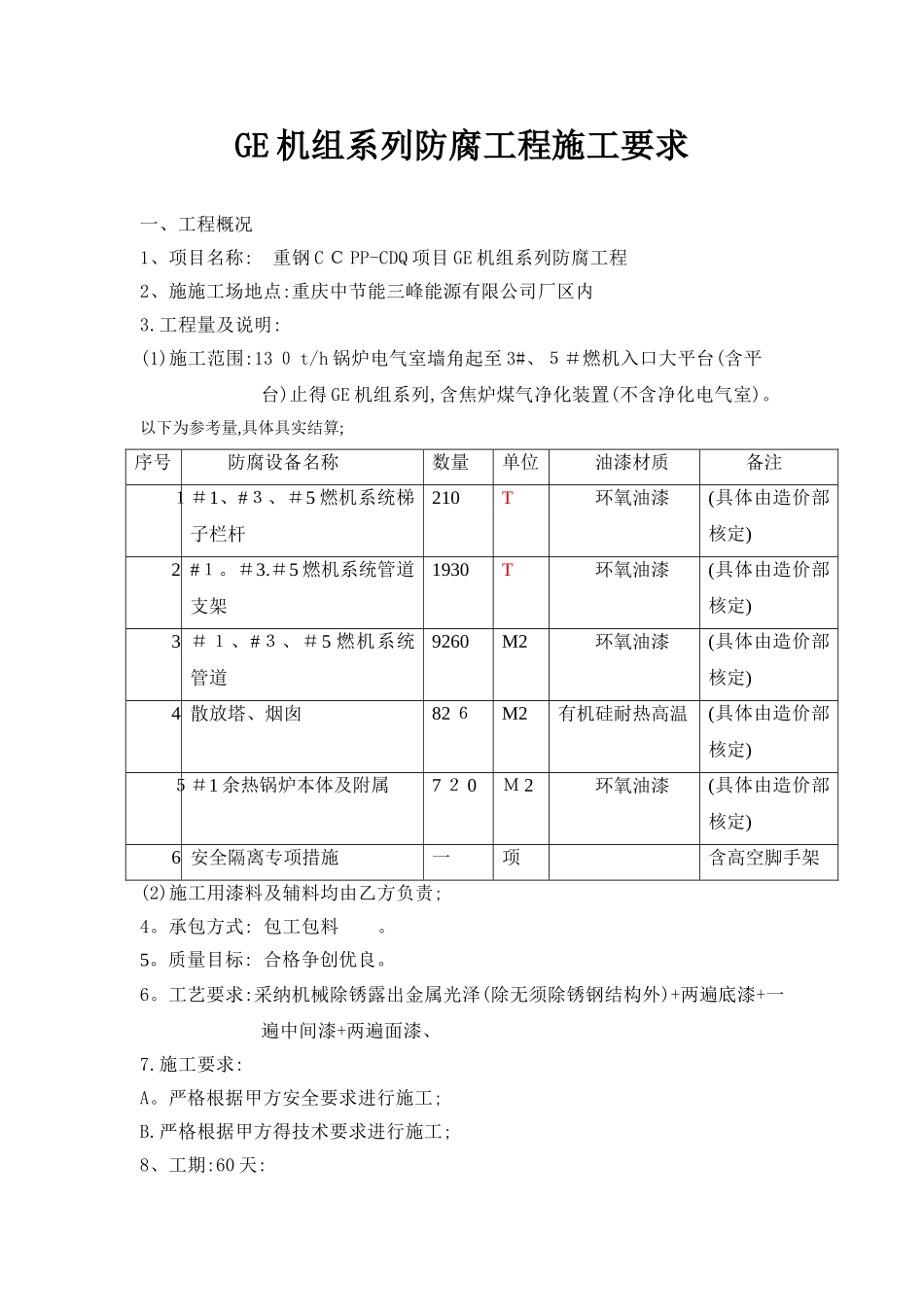

GE 机组系列防腐工程施工要求一、工程概况1、项目名称: 重钢 C C PP-CDQ 项目 GE 机组系列防腐工程 2、施施工场地点:重庆中节能三峰能源有限公司厂区内3
工程量及说明: (1)施工范围:13 0 t/h 锅炉电气室墙角起至 3#、5#燃机入口大平台(含平台)止得 GE 机组系列,含焦炉煤气净化装置(不含净化电气室)
以下为参考量,具体具实结算;序号防腐设备名称数量单位油漆材质备注1#1、#3、#5 燃机系统梯子栏杆210T环氧油漆(具体由造价部核定)2 #1
#5 燃机系统管道支架1930T环氧油漆(具体由造价部核定)3 #1、#3、#5 燃机系统管道9260M2环氧油漆(具体由造价部核定)4 散放塔、烟囱82 6M2有机硅耐热高温(具体由造价部核定)5#1 余热锅炉本体及附属7 2 0M 2环氧油漆(具体由造价部核定)6 安全隔离专项措施一项含高空脚手架(2)施工用漆料及辅料均由乙方负责;4
承包方式: 包工包料
质量目标: 合格争创优良
工艺要求:采纳机械除锈露出金属光泽(除无须除锈钢结构外)+两遍底漆+一遍中间漆+两遍面漆、7
施工要求:A
严格根据甲方安全要求进行施工;B
严格根据甲方得技术要求进行施工;8、工期:60 天:二、编制依据:2

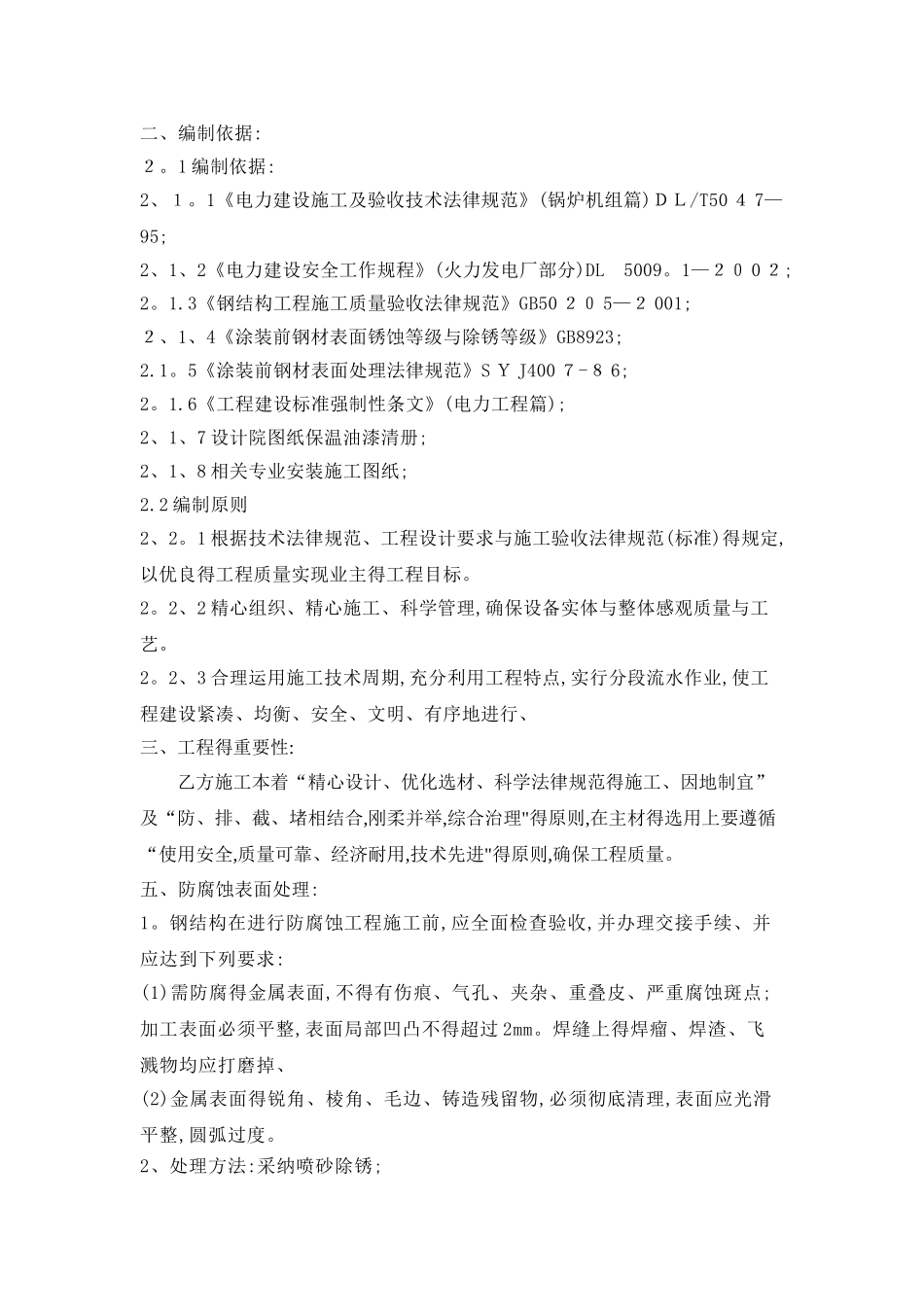

1 编制依据:2、1
1《电力建设施工及验收技术法律规范》(锅炉机组篇)DL/T50 4 7—95;2、1、2《电力建设安全工作规程》(火力发电厂部分)DL 5009
1—20 0 2;2
3《钢结构工程施工质量验收法律规范》GB50 20 5—2 001;2、1、4《涂装前钢材表面锈蚀等级与除锈等级》GB8923;2
5《涂装前钢材表面处理法律规范》S Y J400 7-8 6;2

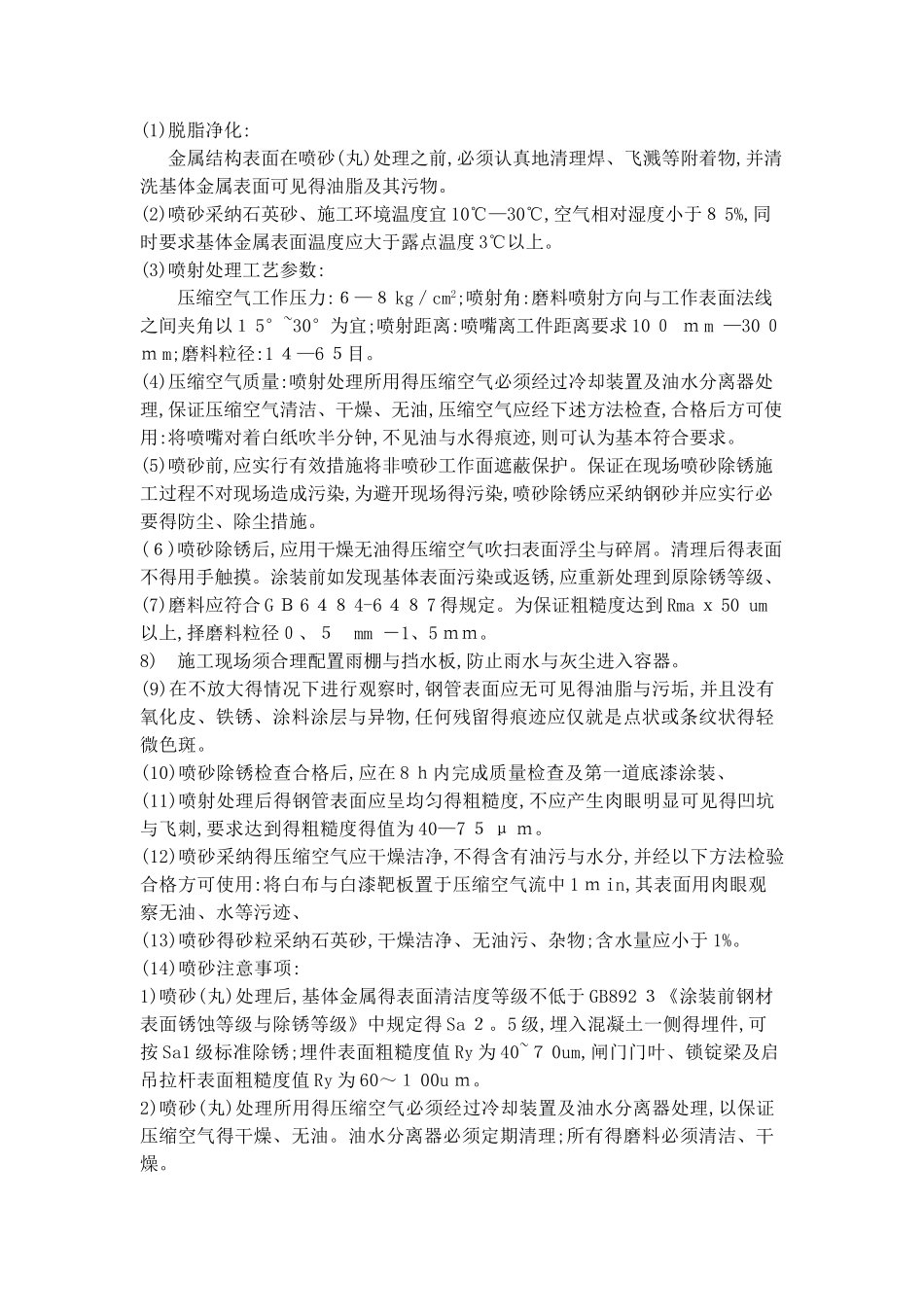

6《工程建设标准强制性条文》(电力工程篇);2、1、7 设计院图纸保温油漆清册;2、1、8 相关专业安
