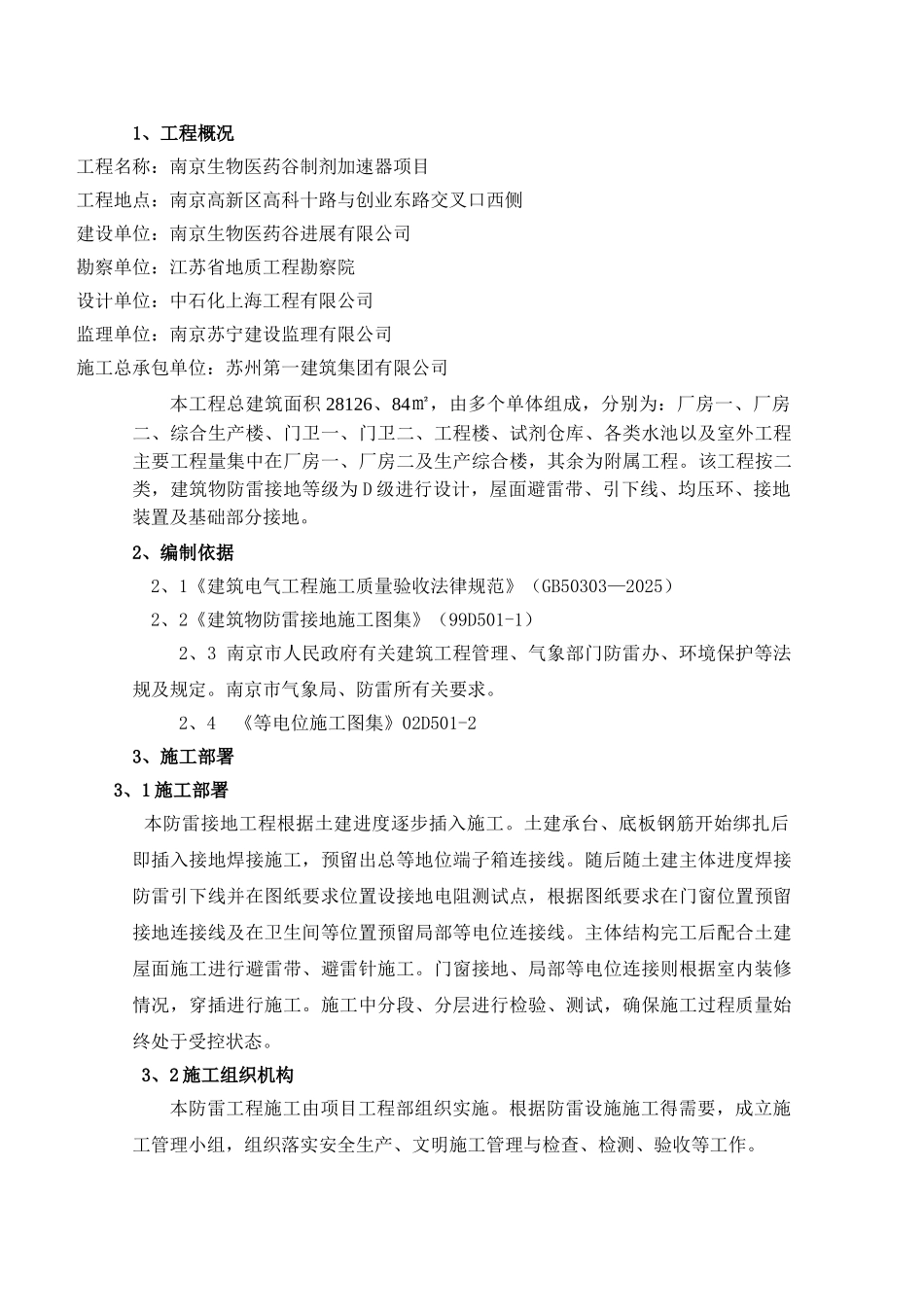

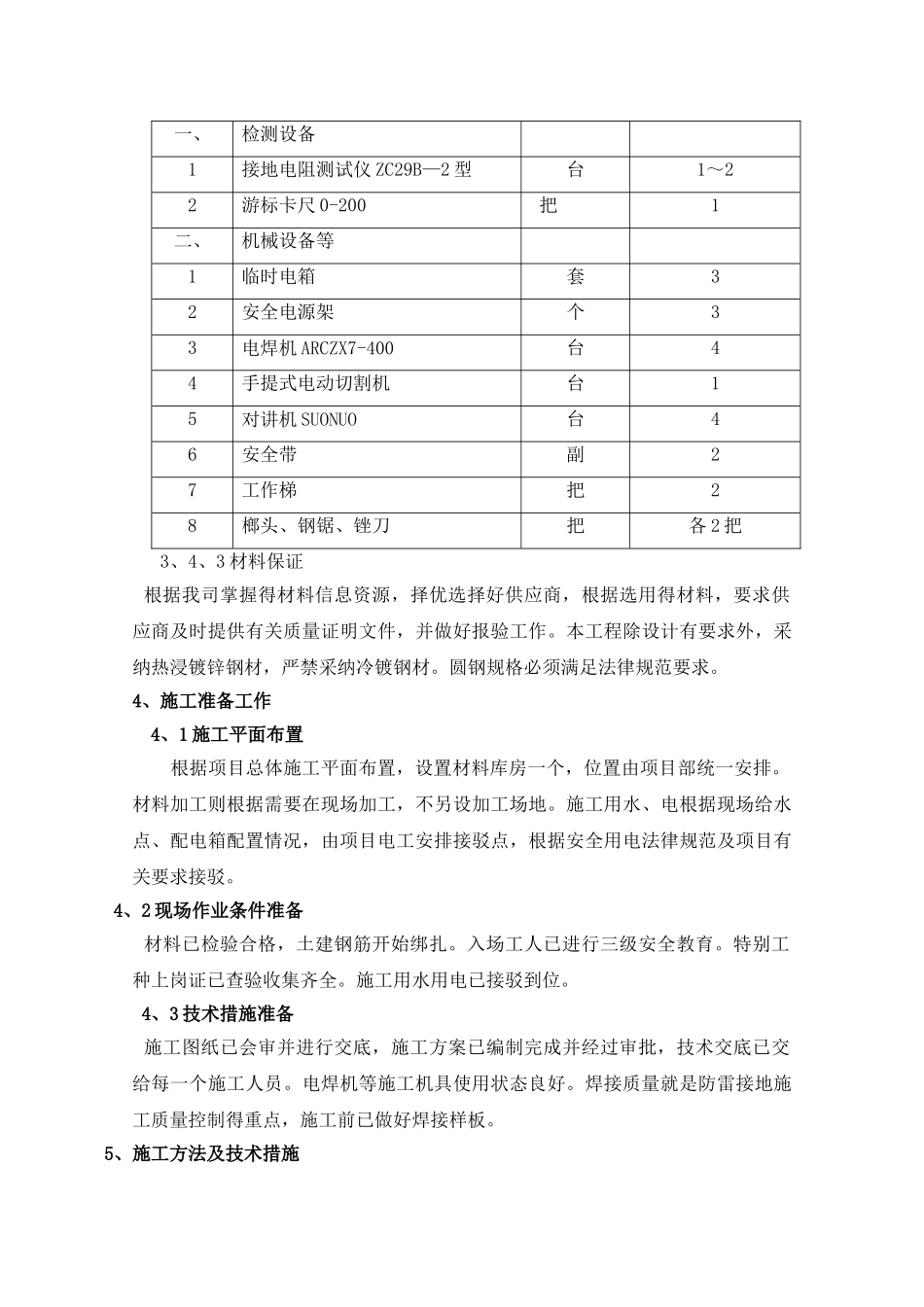

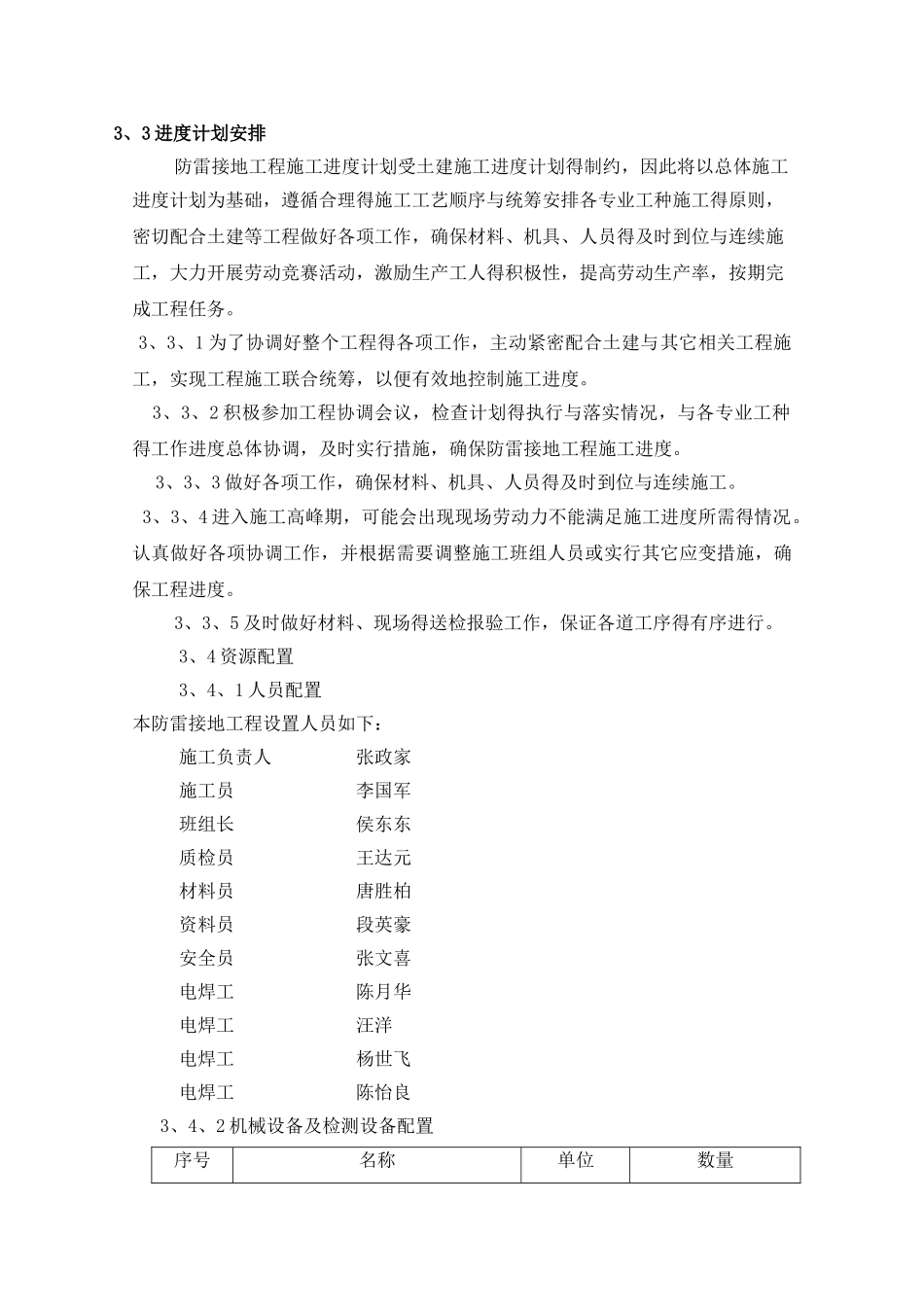

1、工程概况工程名称:南京生物医药谷制剂加速器项目工程地点:南京高新区高科十路与创业东路交叉口西侧建设单位:南京生物医药谷进展有限公司勘察单位:江苏省地质工程勘察院设计单位:中石化上海工程有限公司监理单位:南京苏宁建设监理有限公司施工总承包单位:苏州第一建筑集团有限公司本工程总建筑面积 28126、84㎡,由多个单体组成,分别为:厂房一、厂房二、综合生产楼、门卫一、门卫二、工程楼、试剂仓库、各类水池以及室外工程主要工程量集中在厂房一、厂房二及生产综合楼,其余为附属工程。该工程按二类,建筑物防雷接地等级为 D 级进行设计,屋面避雷带、引下线、均压环、接地装置及基础部分接地。2、编制依据 2、1《建筑电气工程施工质量验收法律规范》(GB50303—2025) 2、2《建筑物防雷接地施工图集》(99D501-1)2、3 南京市人民政府有关建筑工程管理、气象部门防雷办、环境保护等法规及规定。南京市气象局、防雷所有关要求。2、4 《等电位施工图集》02D501-23、施工部署 3、1 施工部署 本防雷接地工程根据土建进度逐步插入施工。土建承台、底板钢筋开始绑扎后即插入接地焊接施工,预留出总等地位端子箱连接线。随后随土建主体进度焊接防雷引下线并在图纸要求位置设接地电阻测试点,根据图纸要求在门窗位置预留接地连接线及在卫生间等位置预留局部等电位连接线。主体结构完工后配合土建屋面施工进行避雷带、避雷针施工。门窗接地、局部等电位连接则根据室内装修情况,穿插进行施工。施工中分段、分层进行检验、测试,确保施工过程质量始终处于受控状态。 3、2 施工组织机构本防雷工程施工由项目工程部组织实施。根据防雷设施施工得需要,成立施工管理小组,组织落实安全生产、文明施工管理与检查、检测、验收等工作。 3、3 进度计划安排防雷接地工程施工进度计划受土建施工进度计划得制约,因此将以总体施工进度计划为基础,遵循合理得施工工艺顺序与统筹安排各专业工种施工得原则,密切配合土建等工程做好各项工作,确保材料、机具、人员得及时到位与连续施工,大力开展劳动竞赛活动,激励生产工人得积极性,提高劳动生产率,按期完成工程任务。 3、3、1 为了协调好整个工程得各项工作,主动紧密配合土建与其它相关工程施工,实现工程施工联合统筹,以便有效地控制施工进度。 3、3、2 积极参加工程协调会议,检查计划得执行与落实情况,与各专业工种得工作进度总体协调,及时实行措施,确保防雷接地工程施工进...
