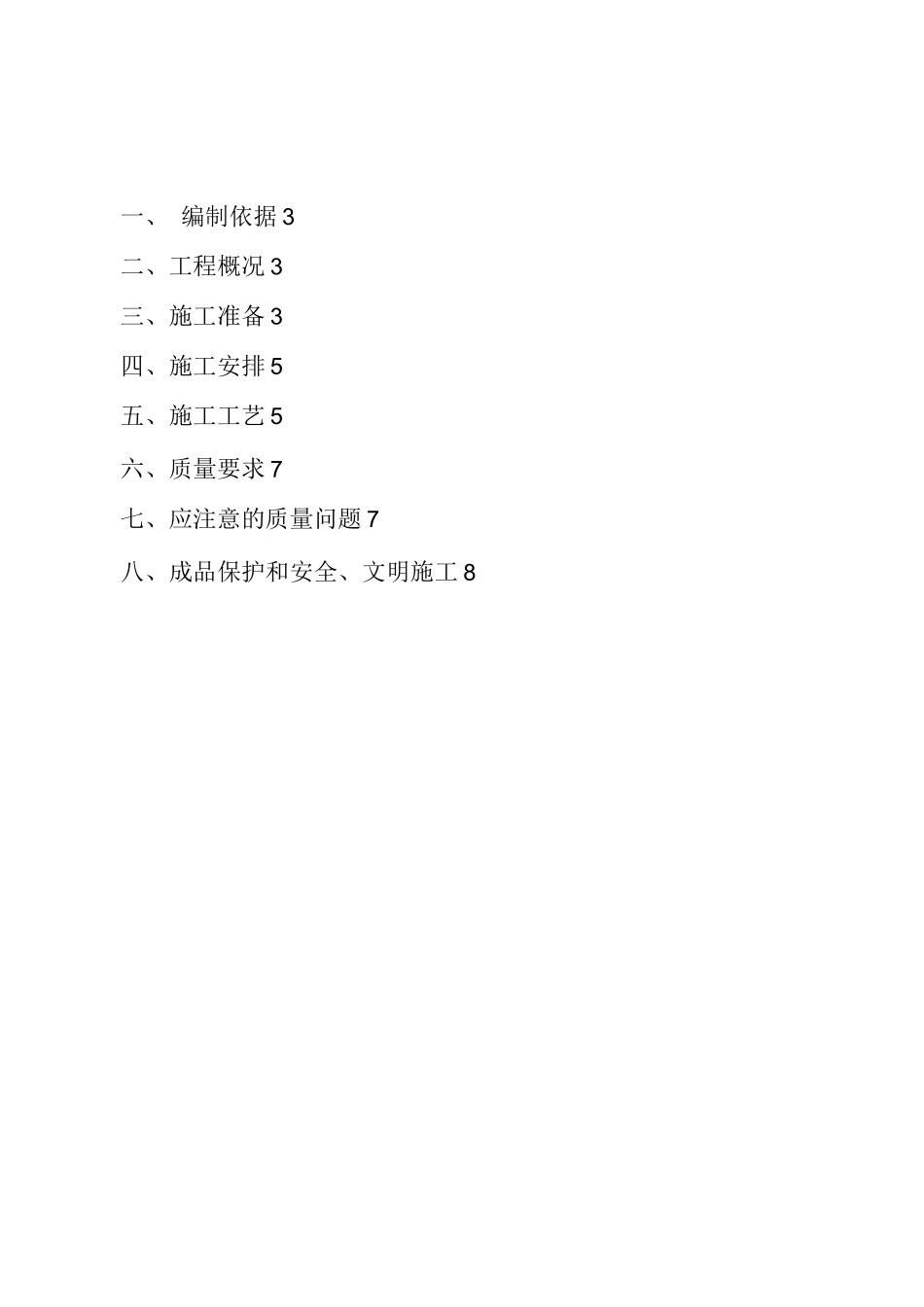

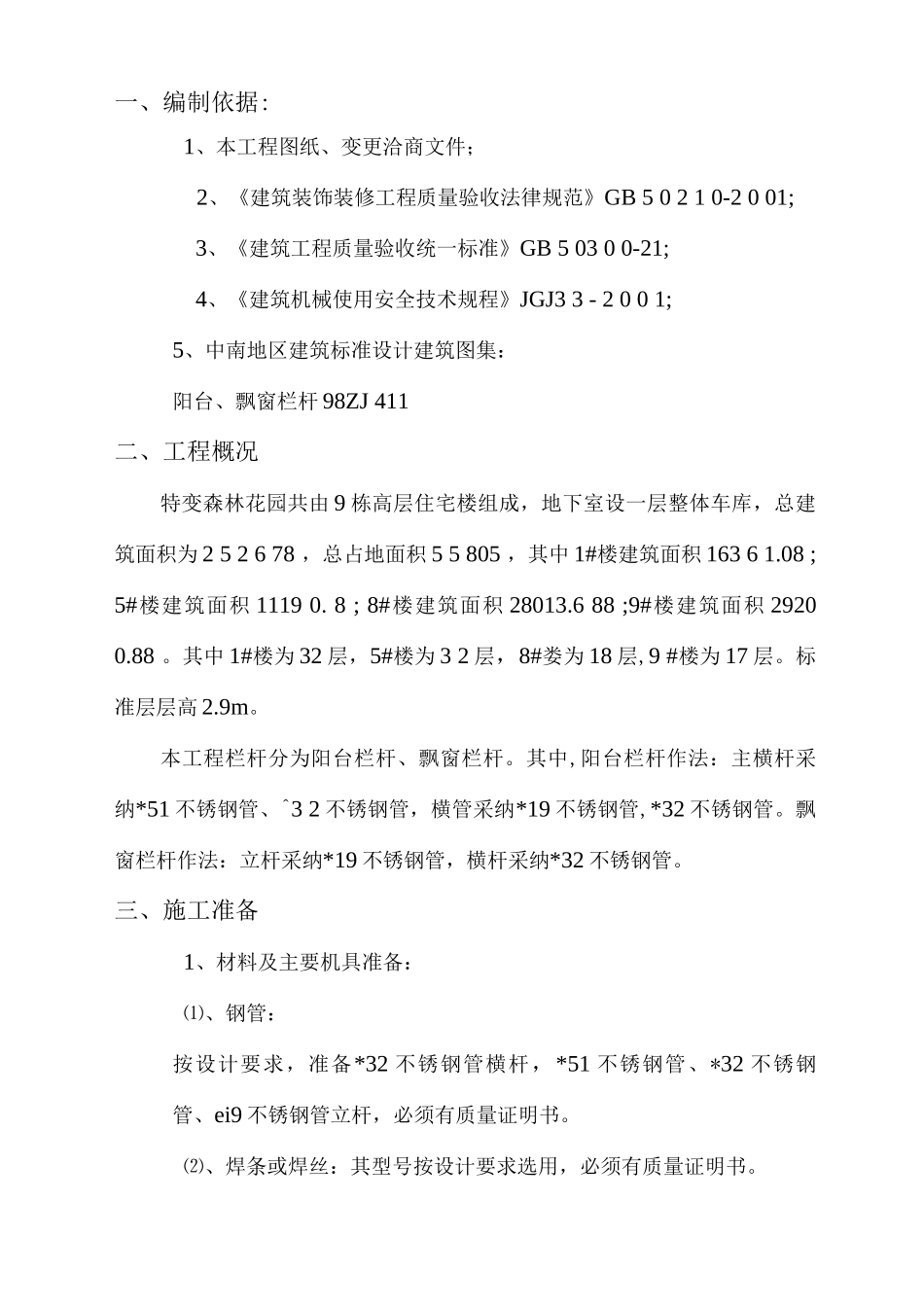

特变森林花园栏杆、护栏及扶手专项施工方案一、 编制依据 3二、工程概况 3三、施工准备 3四、施工安排 5五、施工工艺 5六、质量要求 7七、应注意的质量问题 7八、成品保护和安全、文明施工 8一、编制依据:1、本工程图纸、变更洽商文件;2、《建筑装饰装修工程质量验收法律规范》GB 5 0 2 1 0-2 0 01;3、《建筑工程质量验收统一标准》GB 5 03 0 0-21;4、《建筑机械使用安全技术规程》JGJ3 3 - 2 0 0 1;5、中南地区建筑标准设计建筑图集:阳台、飘窗栏杆 98ZJ 411二、工程概况特变森林花园共由 9 栋高层住宅楼组成,地下室设一层整体车库,总建筑面积为 2 5 2 6 78 ,总占地面积 5 5 805 ,其中 1#楼建筑面积 163 6 1.08 ; 5#楼建筑面积 1119 0. 8 ; 8#楼建筑面积 28013.6 88 ;9#楼建筑面积 2920 0.88 。其中 1#楼为 32 层,5#楼为 3 2 层,8#娄为 18 层,9 #楼为 17 层。标准层层高 2.9m。本工程栏杆分为阳台栏杆、飘窗栏杆。其中,阳台栏杆作法:主横杆采纳*51 不锈钢管、^3 2 不锈钢管,横管采纳*19 不锈钢管,*32 不锈钢管。飘窗栏杆作法:立杆采纳*19 不锈钢管,横杆采纳*32 不锈钢管。三、施工准备1、材料及主要机具准备:⑴、钢管:按设计要求,准备*32 不锈钢管横杆,*51 不锈钢管、*32 不锈钢管、ei9 不锈钢管立杆,必须有质量证明书。⑵、焊条或焊丝:其型号按设计要求选用,必须有质量证明书。⑶、主要机具:氩弧电焊机、切割砂轮机、冲击电钻、角磨机、钢丝细毛刷、小锤等。2、作业条件⑴、熟悉图纸,做栏杆施工工艺技术交底。⑵、土建结构部分已经施工完毕。⑶、施工前应检查电焊工合格证有效期限,应证明焊工所能承担的焊接工作。⑷、现场供电应符合焊接用电要求。⑸、施工环境已能满足栏杆施工的须要。(6)、栏杆做法见附图。2、技术准备:⑴、施工前应对图纸详细审核,弄清施工图的技术要求,确定细部构造,编制扶栏安装工程施工方案及技术交底文件;仔细学习阅读施工工艺标准及操作规程;做好技术交底及安全技术交底工作。⑵、栏杆、栏板及扶手工程施工前,应对前一道工序进行验收,合格并办好验收手续方可进行本道工序施工。⑶、所用各种材料应符合设计要求,有出厂合格证、防伪标志、使用说明书及质检站的检验报告;材料进入现场后,按批次规定取样复试,复试合格后方准使用。⑷、由专业测量、设计人员对栏杆、栏板、扶手安装位置的尺寸进行测量、并设...
