套定额乘系数汇总总说明砼预制构件的制作损耗、运输及堆放损耗、安装(吊装、打桩)损耗不论构件大小,均按下表规定损耗率计算列入工程量内
构件名称制作废品率%运输及堆放损耗率%安装、打桩损耗率%各类预制构件0
50砼预制桩0
50计算方法:1
预制构件砼、钢筋、模板预算制作工程量=图纸计算量 X(1+制作废品率+运输及堆放损耗率+安装或打桩损耗率)
预制砼构件预算运输工程量=图纸计算量 X (1+运输及堆放损耗率+安装或打桩损耗率)
预制砼构件预算安装工程量=图纸计算量 X (1+安装或打桩损耗率)第一章土石方工程1
人工土方子目是按干土编制的,如挖湿土时,人工乘以系数 1
挖桩间土方时,按实挖体积(扣除桩体积占用的体积)人工乘以系数1
人工挖桩孔,孔内垂直运输方式按人工考虑
如深度超过 12m 时,16m 以内按 12m 子目人工用量乘以系数 1
3; 20m 以内乘以系数 1
机械土方子目是按土壤天然含水率制定,若土壤含水率大于 25%时,子目人工、机械乘以系数 1
人工挖土:人工挖、运土方按天然密实体积(自然方)计算工程量,土(灰土)方回填夯实按压实方计算
运土量无法按自然方计算时,素土量按压实体积乘以系数 1
22 计算;灰土在场外集中拌和时,灰土运输量按压实体积乘以 1
31系数计算
若灰土必须在现场拌和时,灰土中的素土量按比量乘以 1
22 系数计算
机械土方:土方体积以挖掘前的天然密实体积(自然方)为准计算,碾压工程按压实方计算
运土量无法按自然方计算时,素土量按压实体积乘以系数 1
22 计算;灰土在场外集中拌和时,灰土运输量按压实体积乘以 1
31 系数计算
若灰土必须在现场拌和时,灰土中的素土量按比量乘以 1
22 系数计算

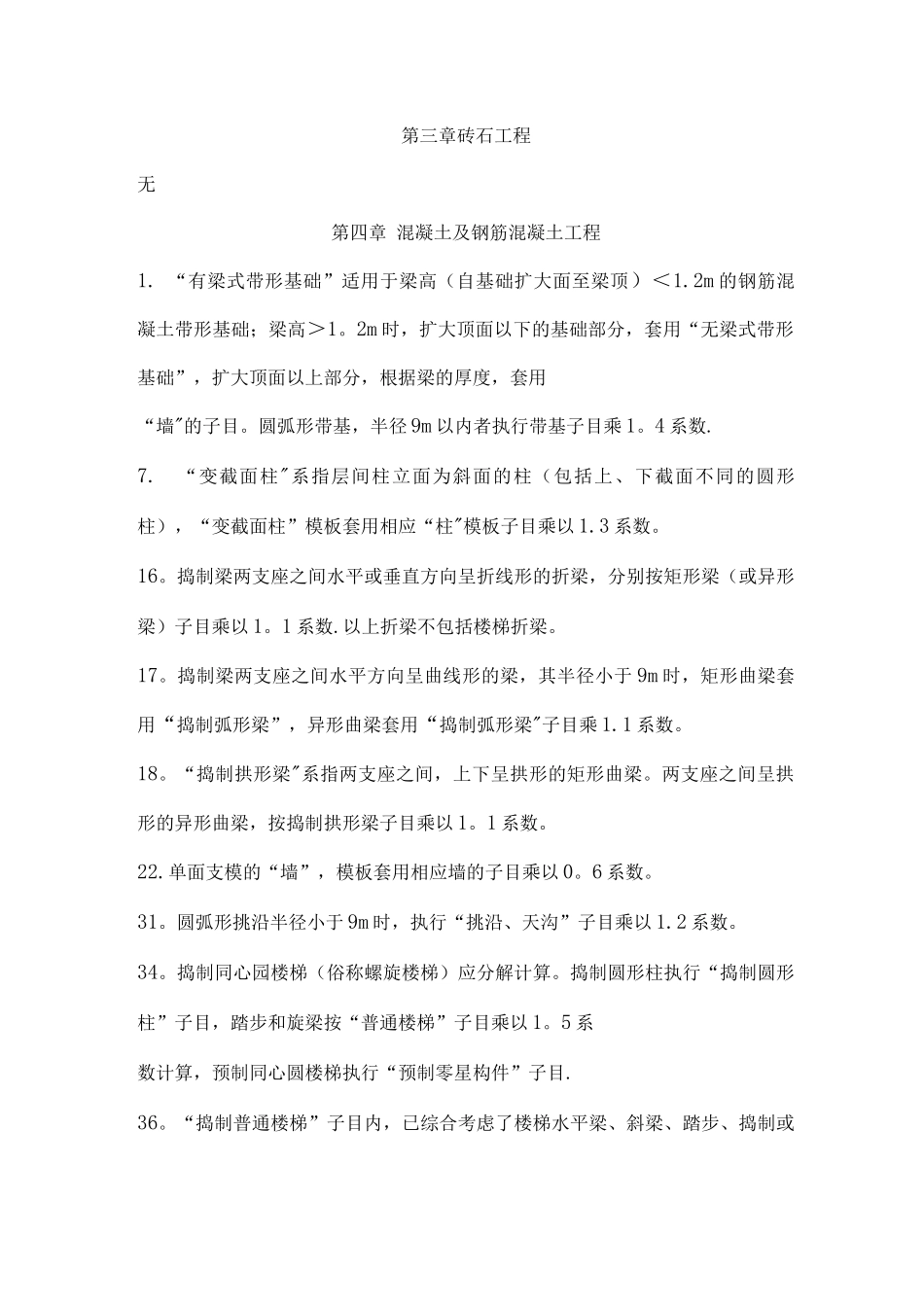

第二章桩基工程8、基坑支护中的孔内注浆
