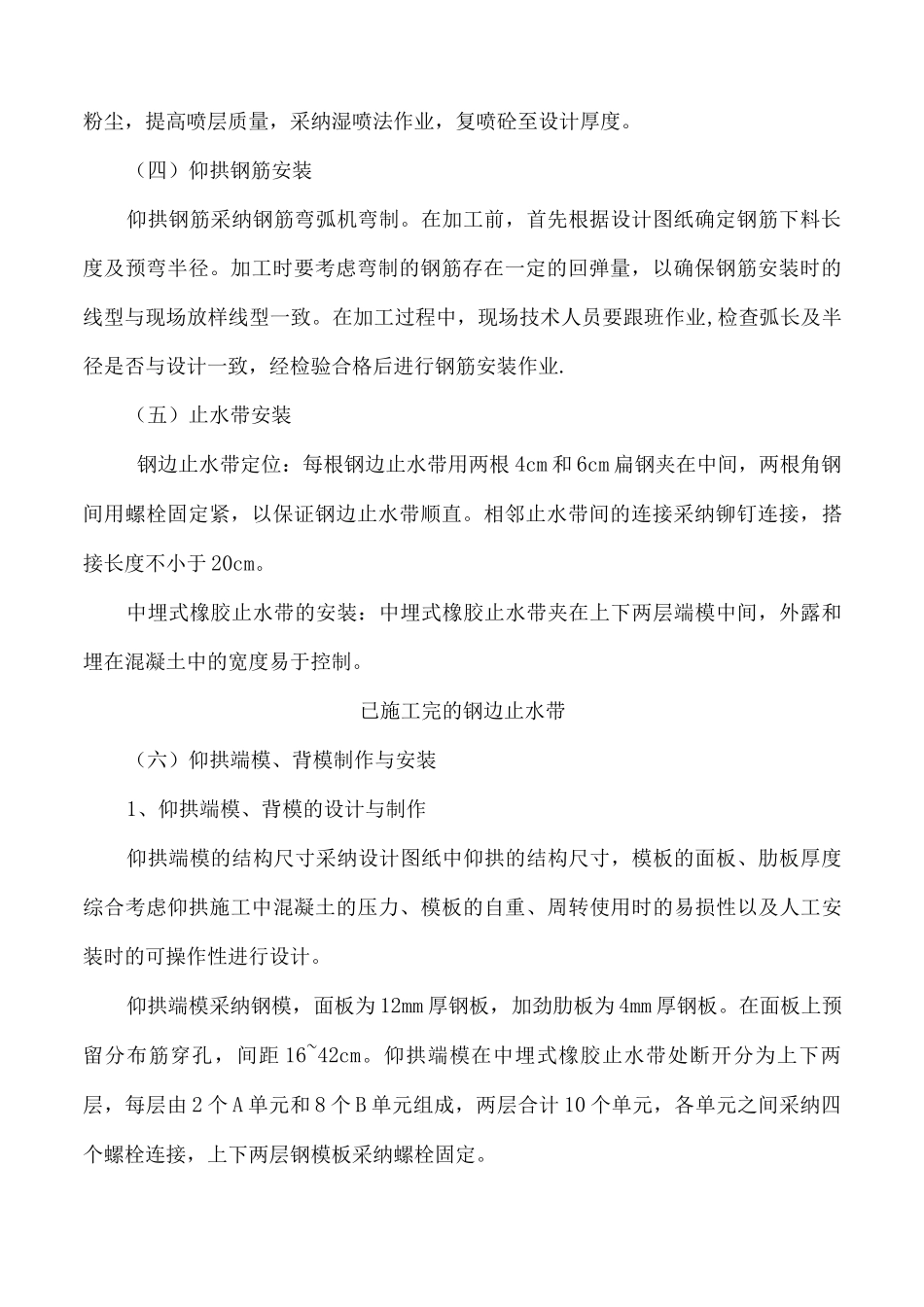

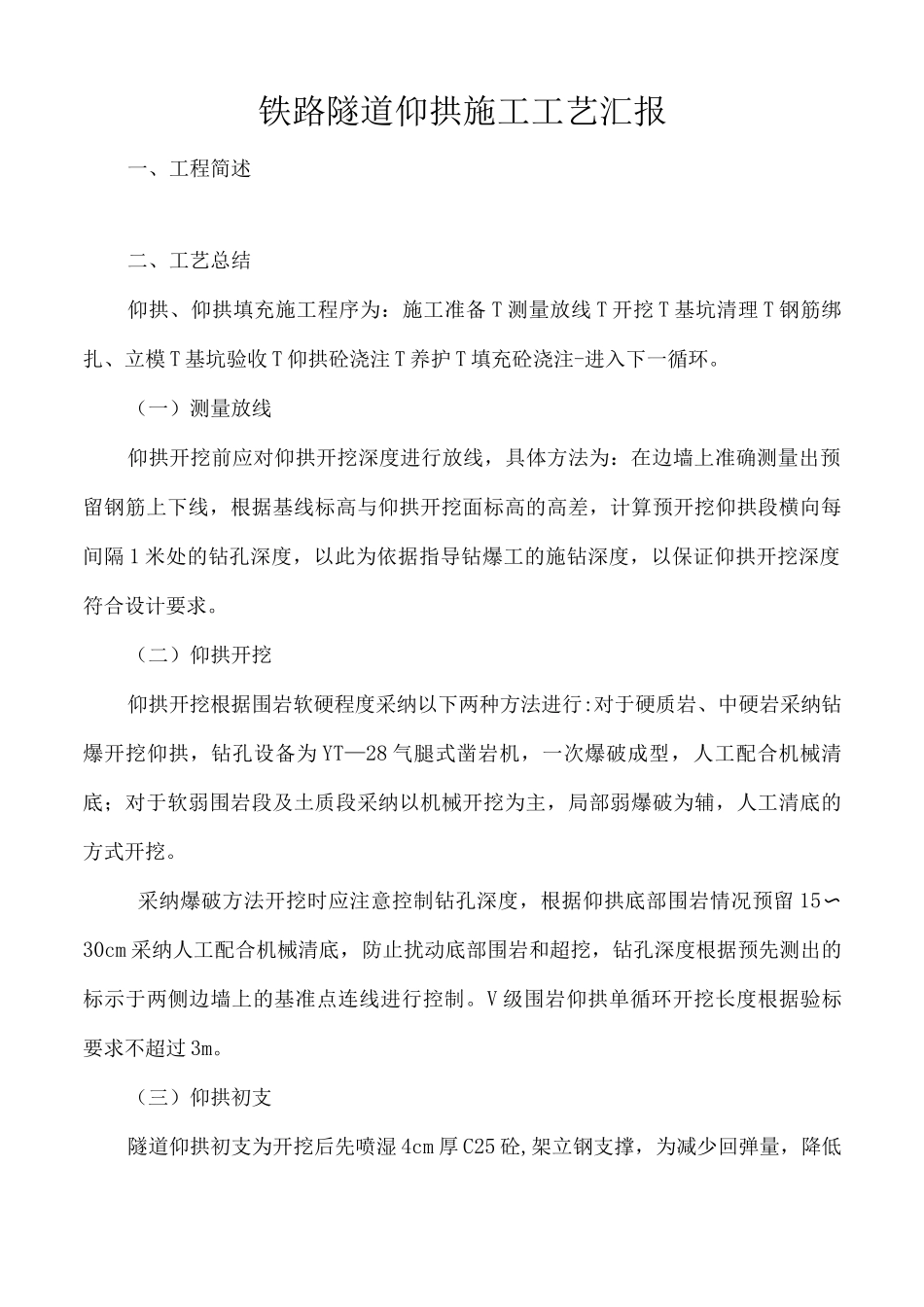

铁路隧道仰拱施工工艺汇报一、工程简述二、工艺总结仰拱、仰拱填充施工程序为:施工准备 T 测量放线 T 开挖 T 基坑清理 T 钢筋绑扎、立模 T 基坑验收 T 仰拱砼浇注 T 养护 T 填充砼浇注-进入下一循环
(一)测量放线仰拱开挖前应对仰拱开挖深度进行放线,具体方法为:在边墙上准确测量出预留钢筋上下线,根据基线标高与仰拱开挖面标高的高差,计算预开挖仰拱段横向每间隔 1 米处的钻孔深度,以此为依据指导钻爆工的施钻深度,以保证仰拱开挖深度符合设计要求
(二)仰拱开挖仰拱开挖根据围岩软硬程度采纳以下两种方法进行:对于硬质岩、中硬岩采纳钻爆开挖仰拱,钻孔设备为 YT—28 气腿式凿岩机,一次爆破成型,人工配合机械清底;对于软弱围岩段及土质段采纳以机械开挖为主,局部弱爆破为辅,人工清底的方式开挖
采纳爆破方法开挖时应注意控制钻孔深度,根据仰拱底部围岩情况预留 15〜30cm 采纳人工配合机械清底,防止扰动底部围岩和超挖,钻孔深度根据预先测出的标示于两侧边墙上的基准点连线进行控制
V 级围岩仰拱单循环开挖长度根据验标要求不超过 3m
(三)仰拱初支隧道仰拱初支为开挖后先喷湿 4cm 厚 C25 砼,架立钢支撑,为减少回弹量,降低粉尘,提高喷层质量,采纳湿喷法作业,复喷砼至设计厚度
(四)仰拱钢筋安装仰拱钢筋采纳钢筋弯弧机弯制
在加工前,首先根据设计图纸确定钢筋下料长度及预弯半径
加工时要考虑弯制的钢筋存在一定的回弹量,以确保钢筋安装时的线型与现场放样线型一致
在加工过程中,现场技术人员要跟班作业,检查弧长及半径是否与设计一致,经检验合格后进行钢筋安装作业
(五)止水带安装钢边止水带定位:每根钢边止水带用两根 4cm 和 6cm 扁钢夹在中间,两根角钢间用螺栓固定紧,以保证钢边止水带顺直
相邻止水带间的连接采纳铆钉连接,搭接长度不小于 20cm

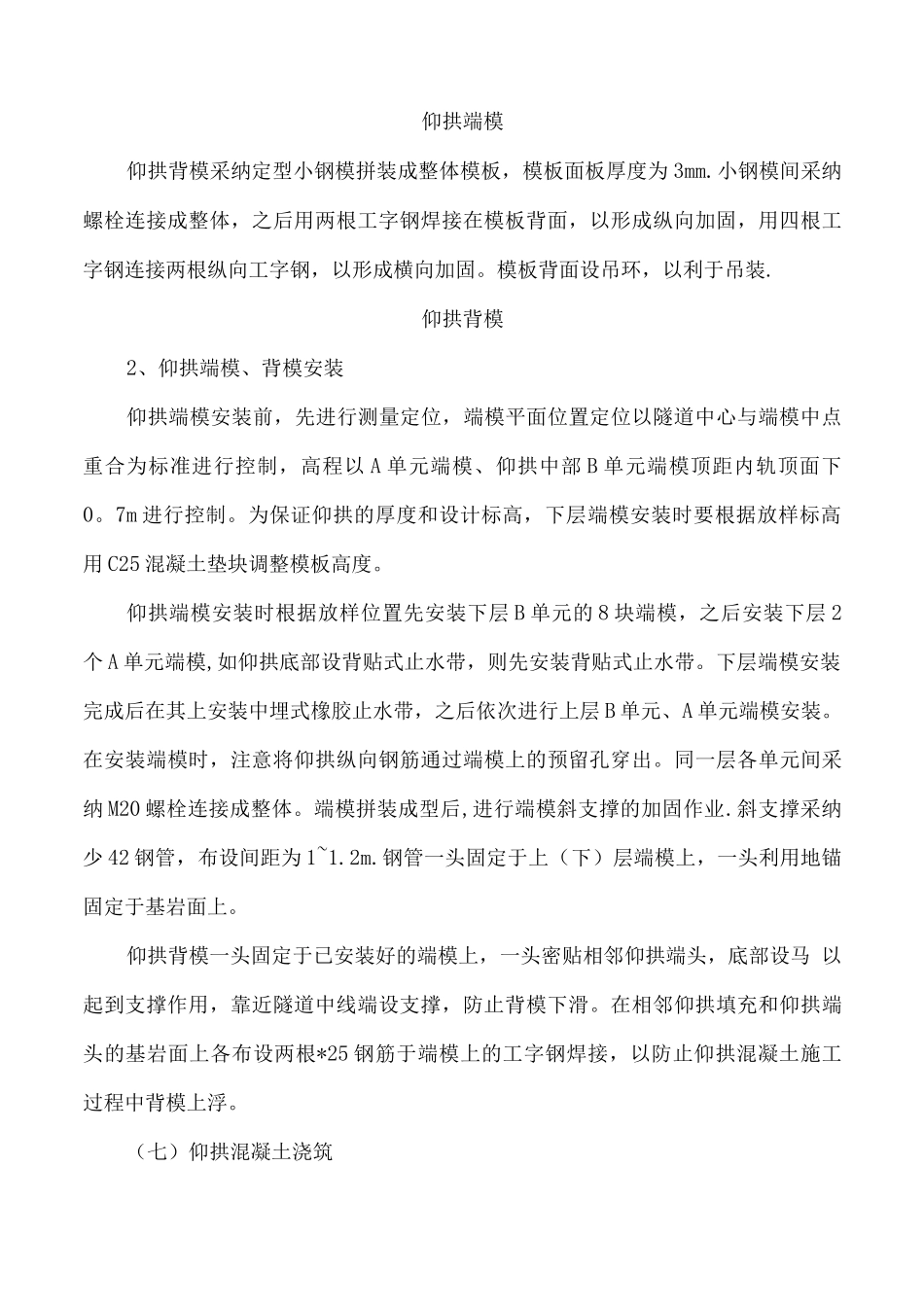

中埋式橡胶止水带的安装:中埋式橡胶止水
