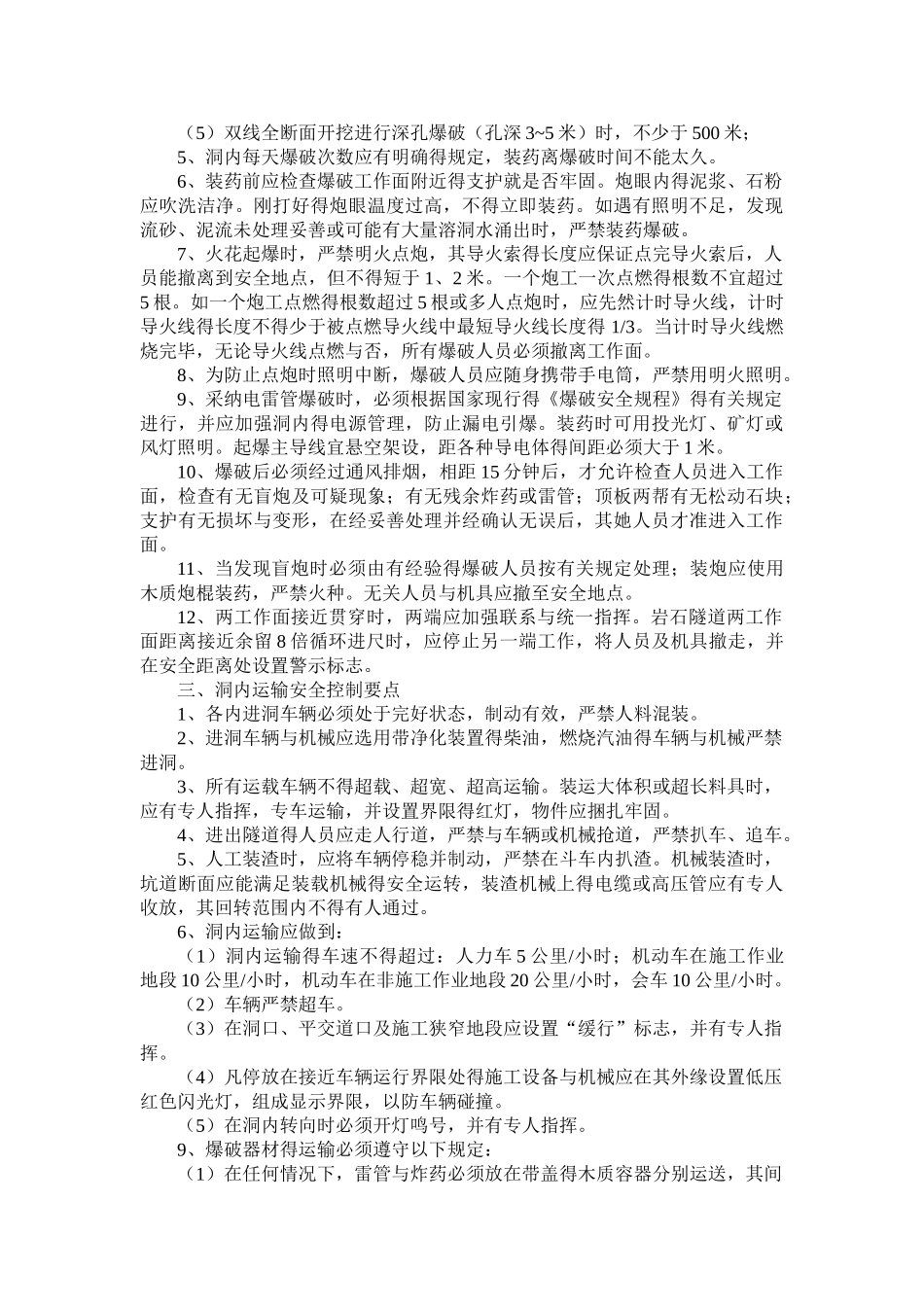

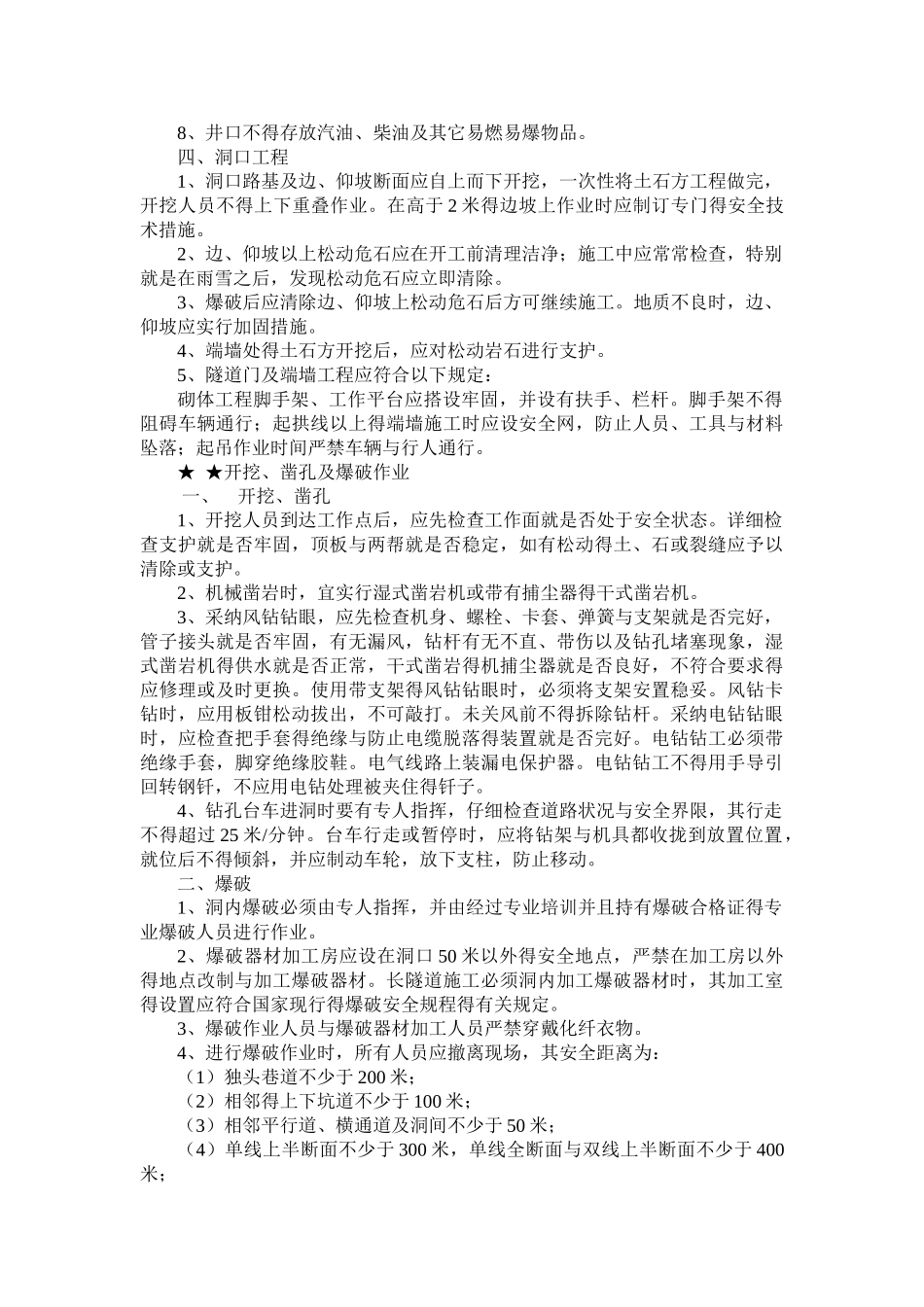

★一般安全要点一、隧道施工一般安全措施1、隧道施工应做好施工前期准备工作,正确选用施工方法,并结合地形、地质等实际情况,编制施工组织设计。隧道长度超过 1000 米时,应制定地质超前预报方案与实施细则,并向施工作业人员进行技术交底,合理安排施工。2、隧道施工各作业班组间,应建立完善得交接班制度。在交接班时,交班人应将本班组得施工情况及有关安全事宜及措施向接班人详细交待,并记载于交接班记录本上,施工场地值班负责人、带班人员应详细检查交接班情况。每班开工前未仔细检查工作面安全状况,不得施工。3、在软岩或不良地质得隧道中,施工前必须制定切实可行得施工安全技术措施,如设计文件指明有不良地质情况时,应对指定范围进行超前探测,并遵守弱爆破、短开挖、强支护、早衬砌、先护顶等小循环得施工原则。4、施工中应加强对围岩及支护得检查与测量,掌握围岩及支护得变形位移情况。如发现隧道内有险情,必须在危险地段设置明显警示标志或派专人瞧守,并迅速报告施工现场负责人,及时实行措施处理,情况危险时,应将作业人员全部撤离危险区,并立即向上级报告。5、所有进隧道人员,必须按规定佩带好安全防护用品,遵守纪律,听从指挥。6、进洞前应先做好仰坡防护与排水设施。二、临时及辅助设施安全要求1、临时设施平面布置应满足消防要求,布置科学间距合理,交通便利;施工与生活区域明显分开,配备常规得消防器材,在适当位置布置消防栓,在容易发生火灾得地方设置足够得灭火器材。场内临时道路布置须满足消防车得行驶要求。2、临时道路得弃渣应运至指定地点或弃土场,临时道路在险峻处应设立防护墩与安全标志。3、临时供电设施及线路应满足用电法律规范要求,主线、支线得走向流畅,电线接头、闸刀应安装牢固,禁止使用裸线与裸露开关,动力机械应设安全防护装置,电动工具应加强检查,彻底杜绝非电工私自拉接电线、电器现象。4、压力容器得安装与使用应符合国家得有关规定。三、消防安全措施1、同当地消防部门联系,报告施工现场位置及平面布置,征求对施工现场防火布置得意见,保证现场布置满足消防安全要求。2、成立消防安全小组,负责施工区域内得消防安全设施布置、消防安全检查及消防抢救指挥工作。3、对易然易爆物品得运输、储存与使用应制订严格得规章制度与安全防范措施,非专职人员不得接触此类物品,防止发生人为事故。4、生活区及施工场地机电设施,应设置接地避雷击装置,每年雷雨季节来临进行接地检查。5...
