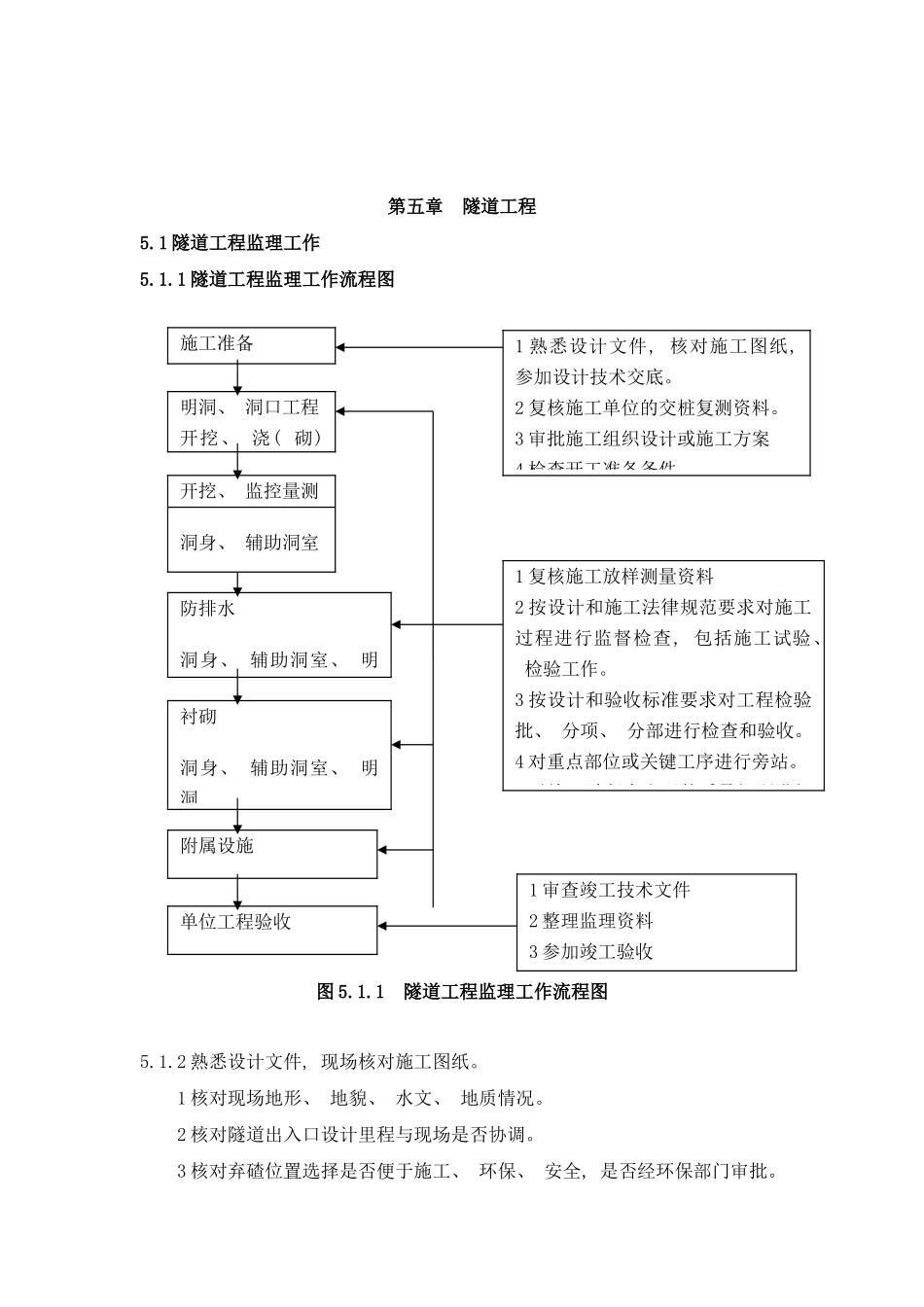

第五章 隧道工程5
1 隧道工程监理工作5
1 隧道工程监理工作流程图图 5
1 隧道工程监理工作流程图5
2 熟悉设计文件, 现场核对施工图纸
1 核对现场地形、 地貌、 水文、 地质情况
2 核对隧道出入口设计里程与现场是否协调
3 核对弃碴位置选择是否便于施工、 环保、 安全, 是否经环保部门审批
防排水洞身、 辅助洞室、 明洞衬砌洞身、 辅助洞室、 明洞附属设施单位工程验收1 复核施工放样测量资料2 按设计和施工法律规范要求对施工过程进行监督检查, 包括施工试验、 检验工作
3 按设计和验收标准要求对工程检验批、 分项、 分部进行检查和验收
4 对重点部位或关键工序进行旁站
5 对施工过程中出现的质量问题进行1 审查竣工技术文件2 整理监理资料3 参加竣工验收施工准备明洞、 洞口工程开挖、 浇( 砌) 开挖、 监控量测洞身、 辅助洞室1 熟悉设计文件, 核对施工图纸, 参加设计技术交底

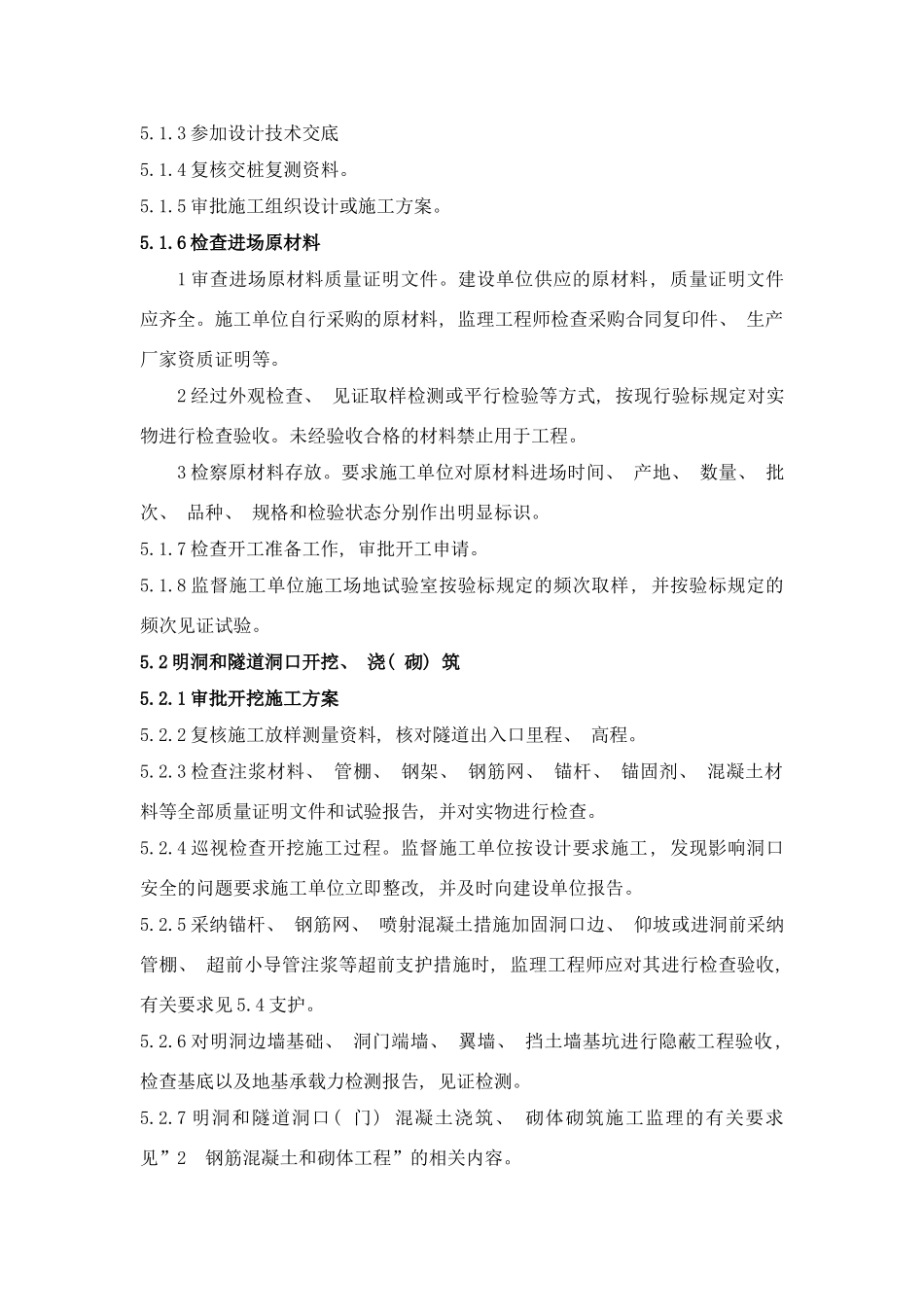

2 复核施工单位的交桩复测资料
3 审批施工组织设计或施工方案4 检查开工准备条件5
3 参加设计技术交底5
4 复核交桩复测资料
5 审批施工组织设计或施工方案
6 检查进场原材料1 审查进场原材料质量证明文件
建设单位供应的原材料, 质量证明文件应齐全
施工单位自行采购的原材料, 监理工程师检查采购合同复印件、 生产厂家资质证明等
2 经过外观检查、 见证取样检测或平行检验等方式, 按现行验标规定对实物进行检查验收
未经验收合格的材料禁止用于工程
3 检察原材料存放
要求施工单位对原材料进场时间、 产地、 数量、 批次、 品种、 规格和检验状态分别作出明显标识
7 检查开工准备工作, 审批开工申请
8 监督施工单位施工场地试验室按验标规定的频次取样, 并按验标规定的频次见证试验

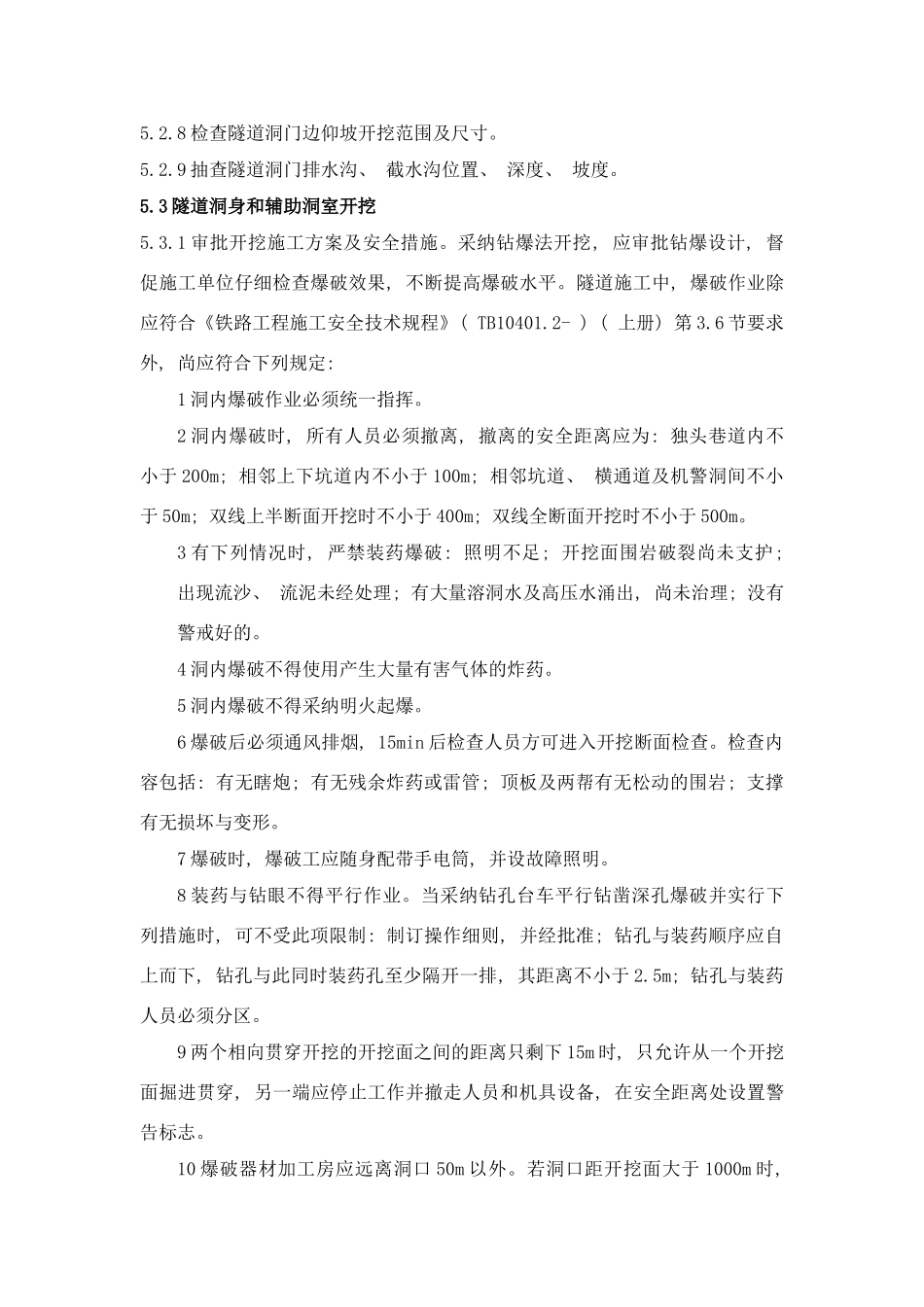

2 明洞和隧道洞口开挖、 浇( 砌) 筑5
