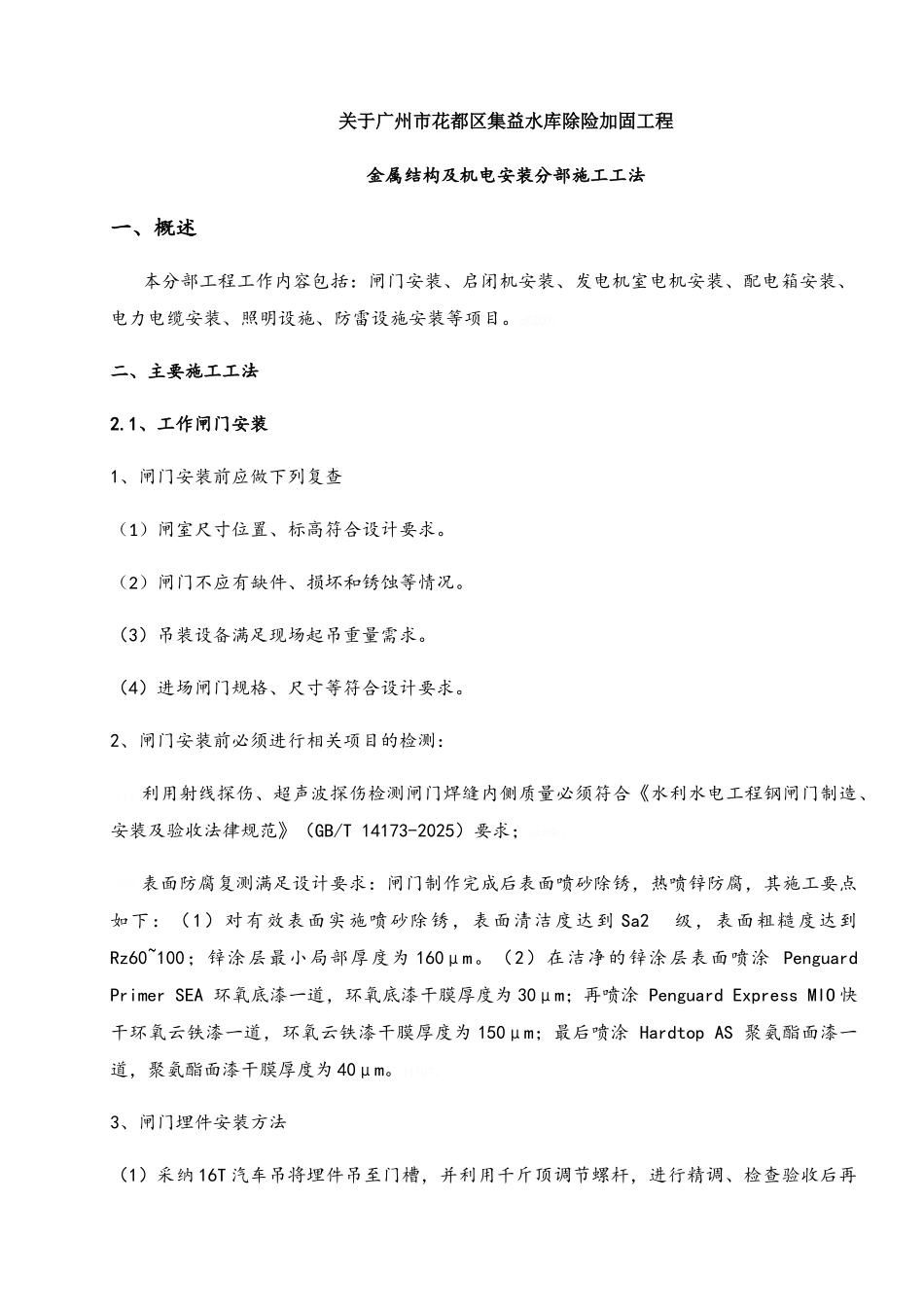

关于广州市花都区集益水库除险加固工程 金属结构及机电安装分部施工工法一、概述本分部工程工作内容包括:闸门安装、启闭机安装、发电机室电机安装、配电箱安装、电力电缆安装、照明设施、防雷设施安装等项目

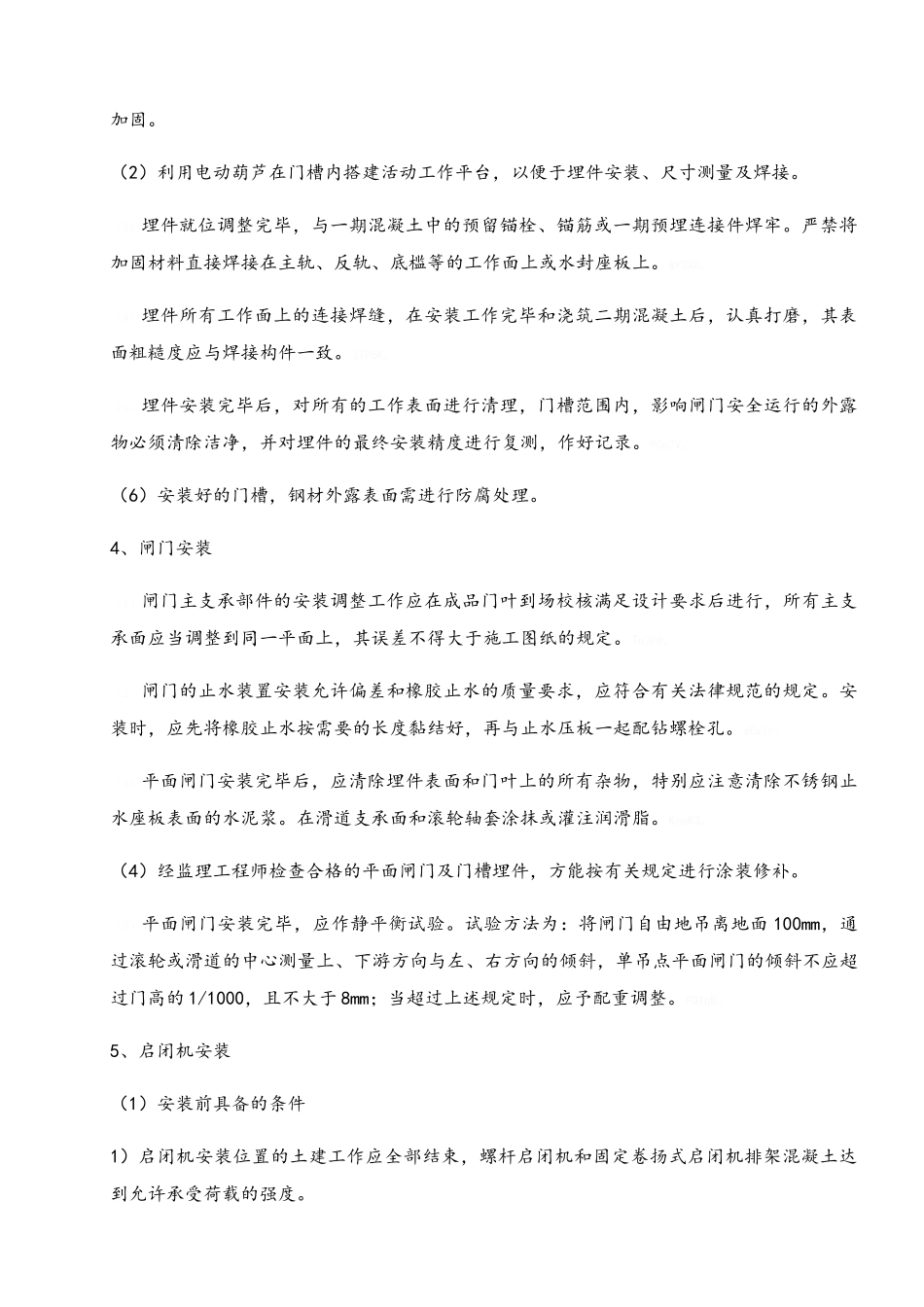

二、主要施工工法2
1、工作闸门安装1、闸门安装前应做下列复查(1)闸室尺寸位置、标高符合设计要求
(2)闸门不应有缺件、损坏和锈蚀等情况
(3)吊装设备满足现场起吊重量需求
(4)进场闸门规格、尺寸等符合设计要求
2、闸门安装前必须进行相关项目的检测:(1)利用射线探伤、超声波探伤检测闸门焊缝内侧质量必须符合《水利水电工程钢闸门制造、安装及验收法律规范》(GB/T 14173-2025)要求;qsXHk
(2)表面防腐复测满足设计要求:闸门制作完成后表面喷砂除锈,热喷锌防腐,其施工要点如下:(1)对有效表面实施喷砂除锈,表面清洁度达到 Sa2 级,表面粗糙度达到 Rz60~100;锌涂层最小局部厚度为 160μm
(2)在洁净的锌涂层表面喷涂 Penguard Primer SEA 环氧底漆一道,环氧底漆干膜厚度为 30μm;再喷涂 Penguard Express MIO 快干环氧云铁漆一道,环氧云铁漆干膜厚度为 150μm;最后喷涂 Hardtop AS 聚氨酯面漆一道,聚氨酯面漆干膜厚度为 40μm
3、闸门埋件安装方法(1)采纳 16T 汽车吊将埋件吊至门槽,并利用千斤顶调节螺杆,进行精调、检查验收后再加固
(2)利用电动葫芦在门槽内搭建活动工作平台,以便于埋件安装、尺寸测量及焊接
(3)埋件就位调整完毕,与一期混凝土中的预留锚栓、锚筋或一期预埋连接件焊牢
严禁将加固材料直接焊接在主轨、反轨、底槛等的工作面上或水封座板上
(4)埋件所有工作面上的连接焊缝,在安装工作完毕和浇筑二期混凝土后,认真打磨,其表面粗糙度应与焊接构件一致
