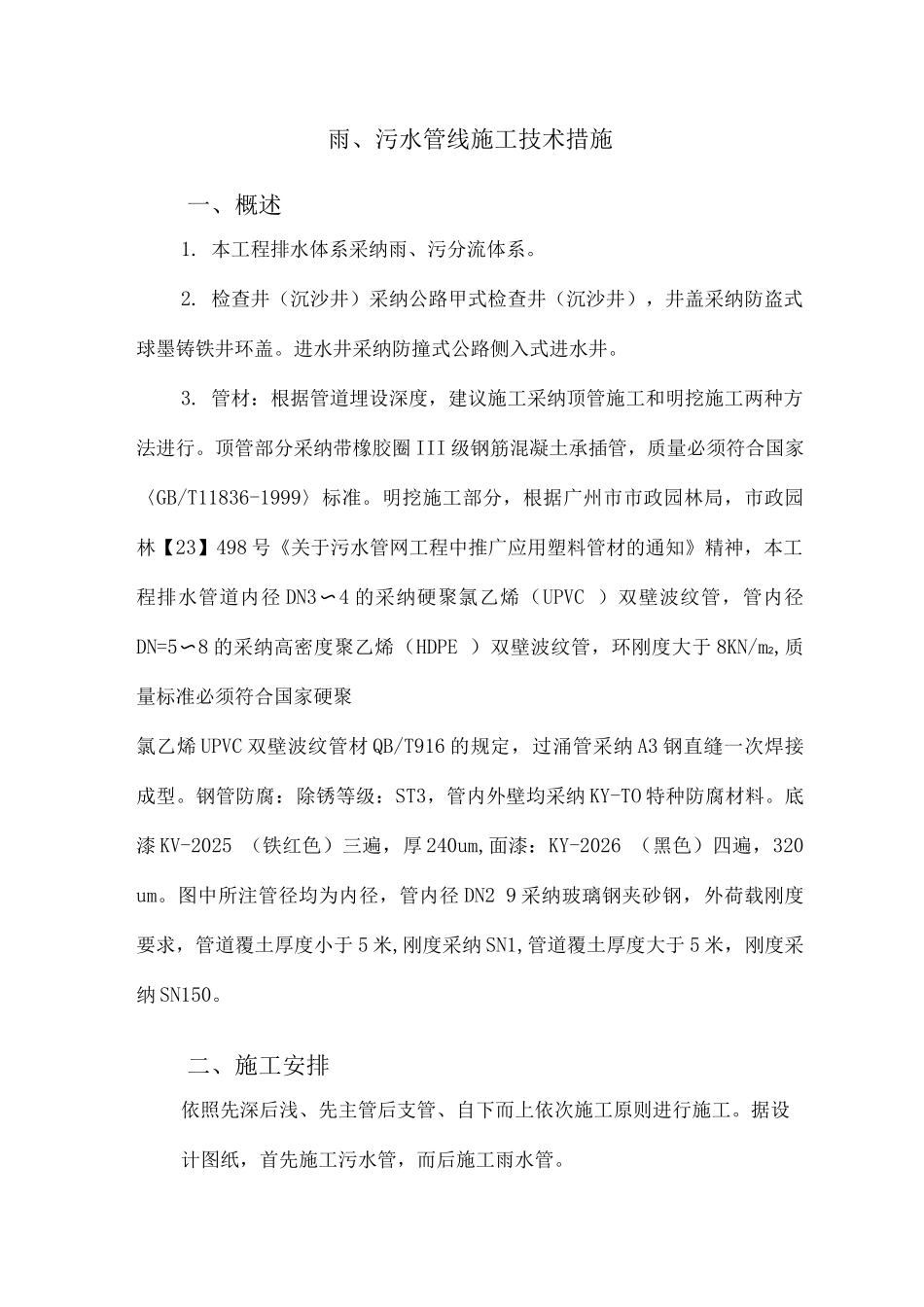

雨、污水管线施工技术措施一、概述1
本工程排水体系采纳雨、污分流体系
检查井(沉沙井)采纳公路甲式检查井(沉沙井),井盖采纳防盗式球墨铸铁井环盖
进水井采纳防撞式公路侧入式进水井
管材:根据管道埋设深度,建议施工采纳顶管施工和明挖施工两种方法进行
顶管部分采纳带橡胶圈 III 级钢筋混凝土承插管,质量必须符合国家〈GB/T11836-1999〉标准
明挖施工部分,根据广州市市政园林局,市政园林【23】498 号《关于污水管网工程中推广应用塑料管材的通知》精神,本工程排水管道内径 DN3〜4 的采纳硬聚氯乙烯(UPVC )双壁波纹管,管内径DN=5〜8 的采纳高密度聚乙烯(HDPE )双壁波纹管,环刚度大于 8KN/m2,质量标准必须符合国家硬聚氯乙烯 UPVC 双壁波纹管材 QB/T916 的规定,过涌管采纳 A3 钢直缝一次焊接成型
钢管防腐:除锈等级:ST3,管内外壁均采纳 KY-TO 特种防腐材料
底漆 KV-2025 (铁红色)三遍,厚 240um,面漆:KY-2026 (黑色)四遍,320 um
图中所注管径均为内径,管内径 DN2 9 采纳玻璃钢夹砂钢,外荷载刚度要求,管道覆土厚度小于 5 米,刚度采纳 SN1,管道覆土厚度大于 5 米,刚度采纳 SN150
二、施工安排依照先深后浅、先主管后支管、自下而上依次施工原则进行施工
据设计图纸,首先施工污水管,而后施工雨水管

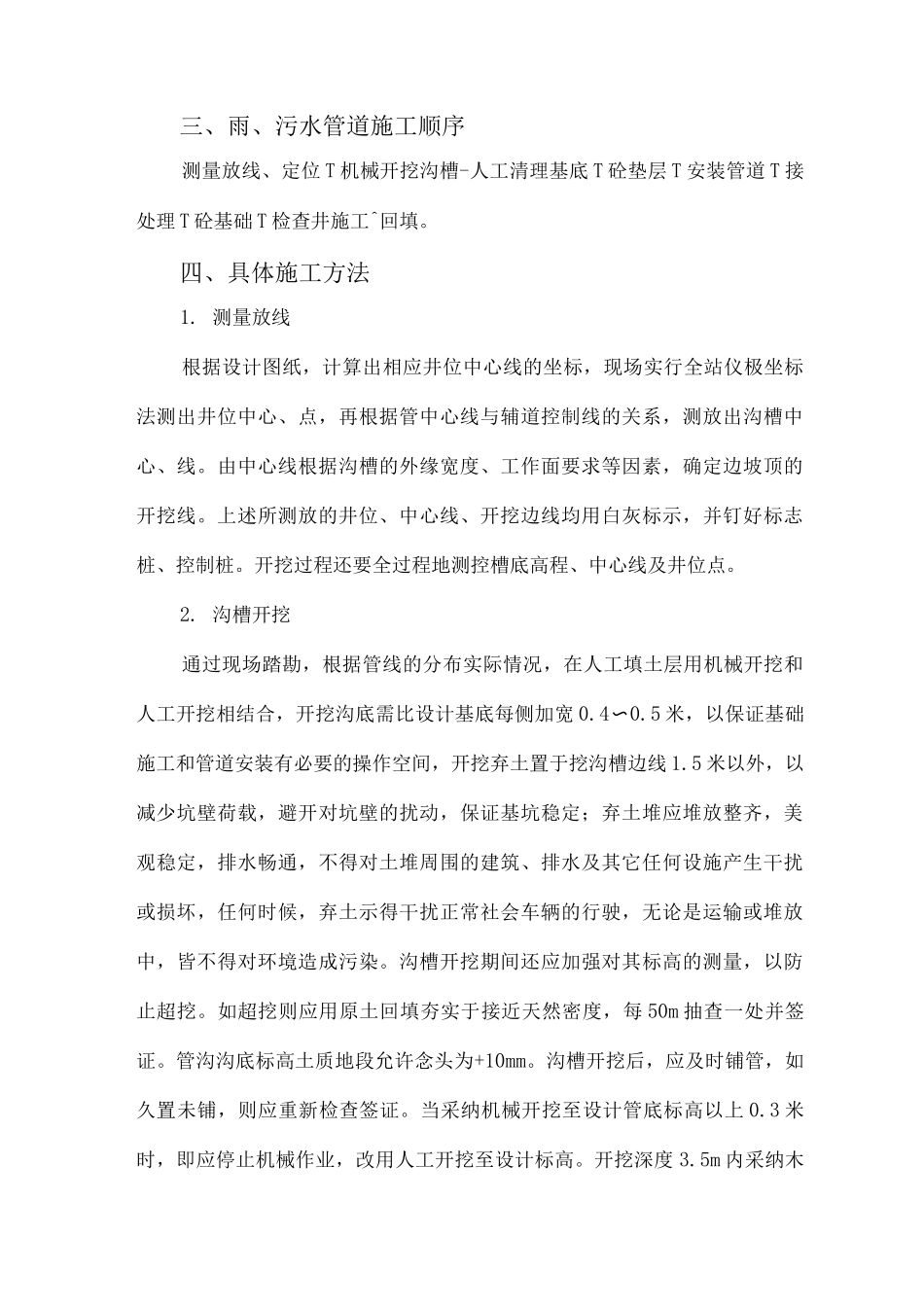

三、雨、污水管道施工顺序测量放线、定位 T 机械开挖沟槽-人工清理基底 T 砼垫层 T 安装管道 T 接处理 T 砼基础 T 检查井施工^回填
四、具体施工方法1
测量放线根据设计图纸,计算出相应井位中心线的坐标,现场实行全站仪极坐标法测出井位中心、点,再根据管中心线与辅道控制线的关系,测放出沟槽中心、线

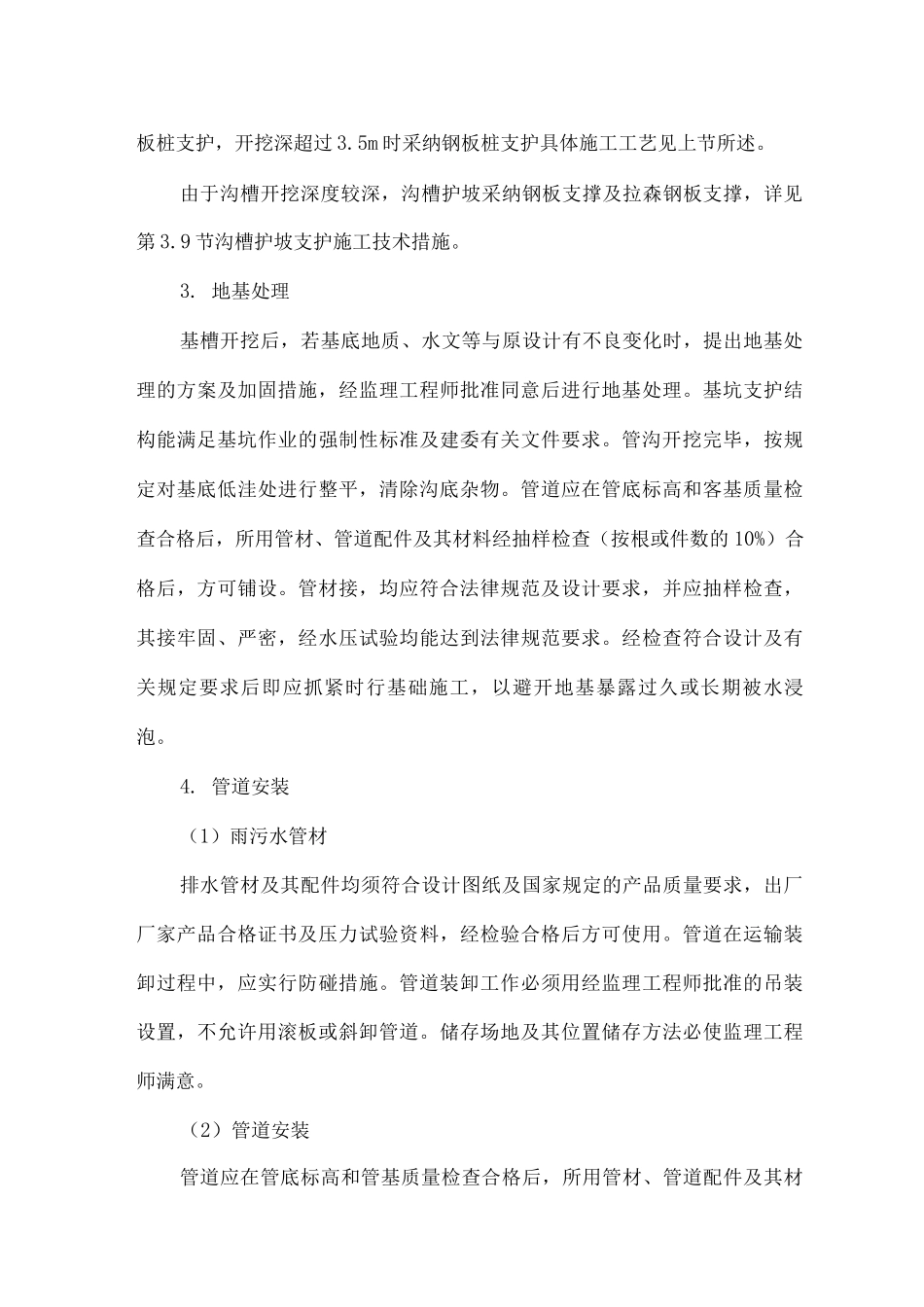

由中心线根据沟槽的外缘宽度、工作面要求等因素,确定边坡顶的开挖线
