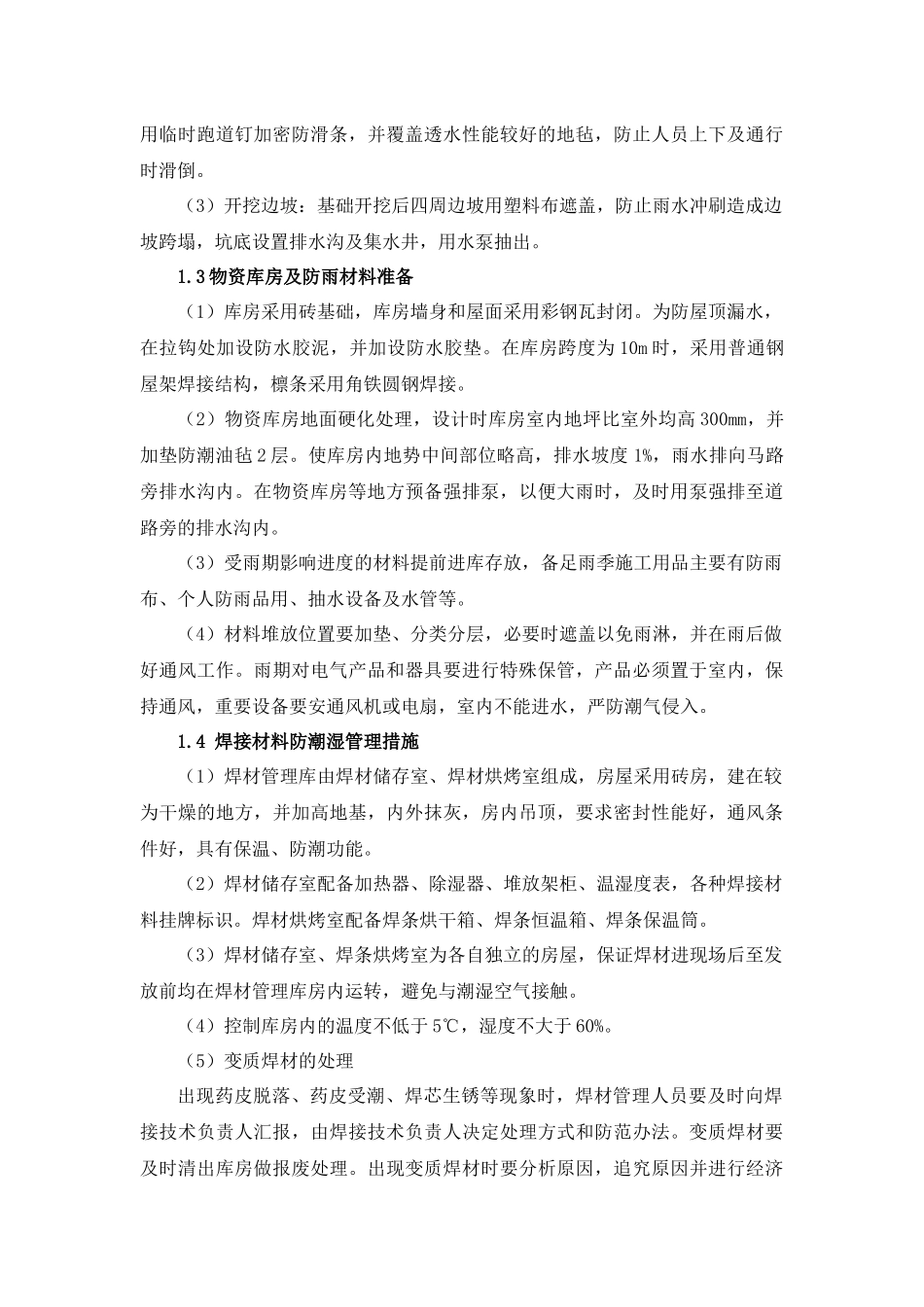

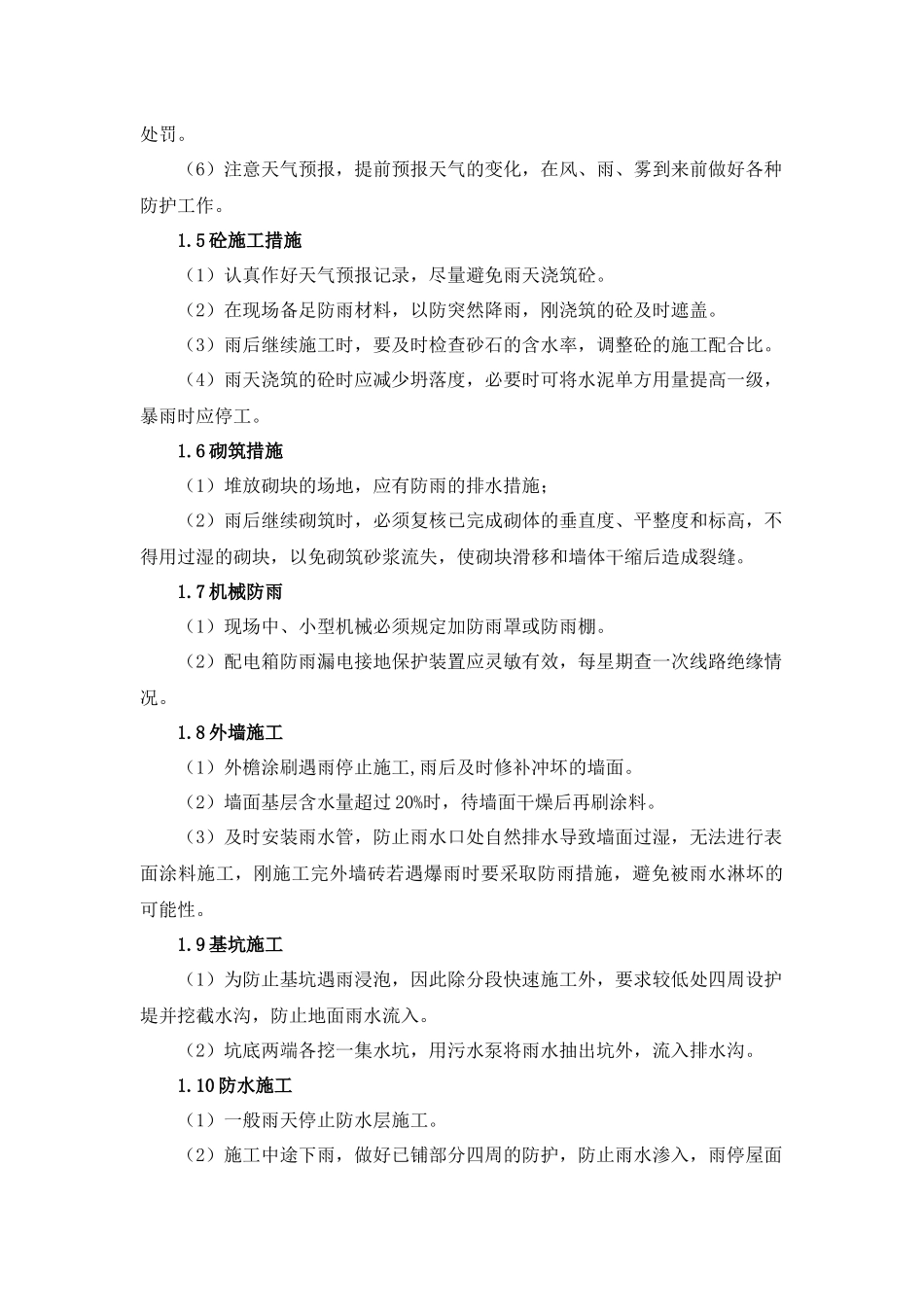

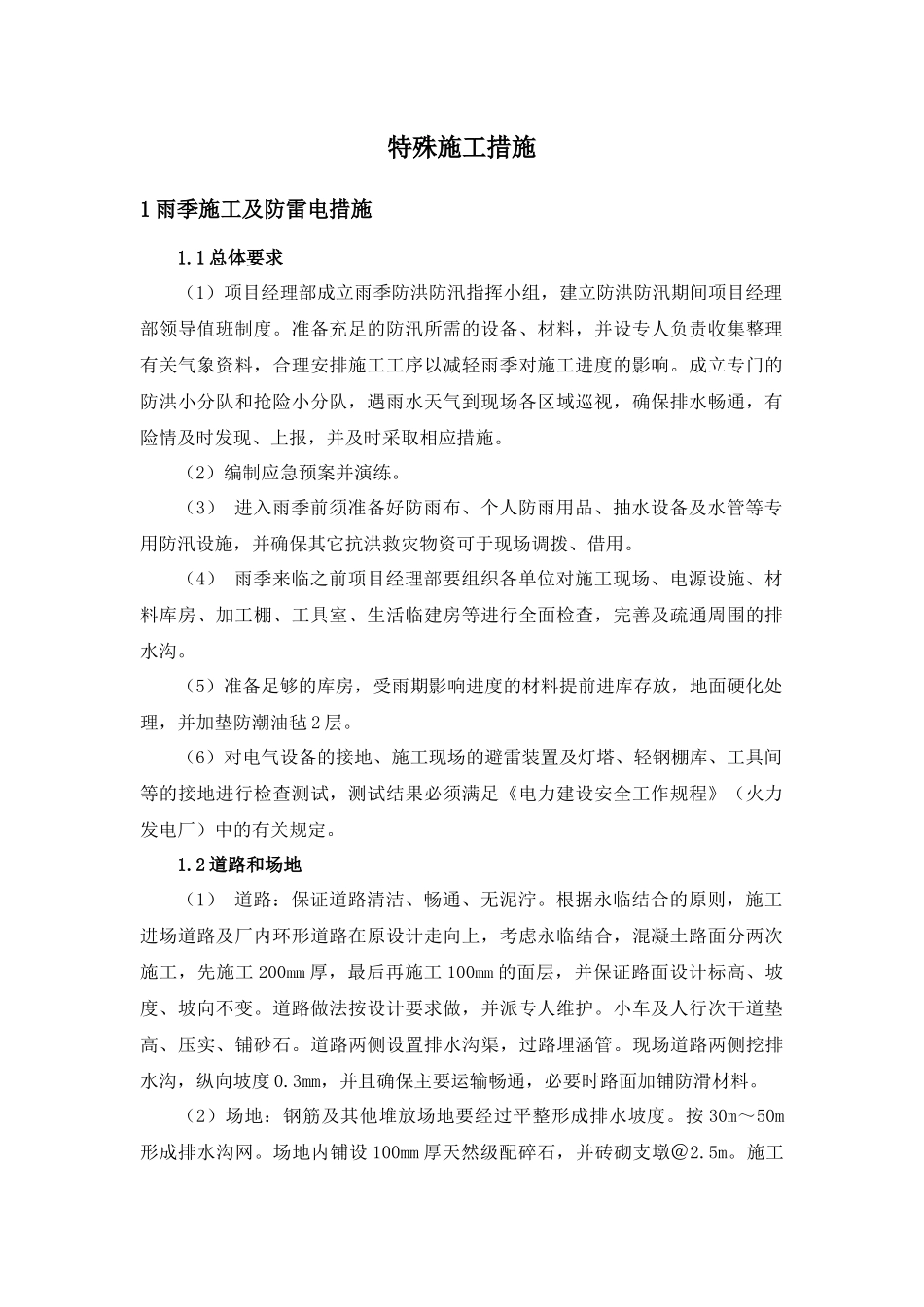

特殊施工措施1 雨季施工及防雷电措施1
1 总体要求(1)项目经理部成立雨季防洪防汛指挥小组,建立防洪防汛期间项目经理部领导值班制度
准备充足的防汛所需的设备、材料,并设专人负责收集整理有关气象资料,合理安排施工工序以减轻雨季对施工进度的影响
成立专门的防洪小分队和抢险小分队,遇雨水天气到现场各区域巡视,确保排水畅通,有险情及时发现、上报,并及时采取相应措施
(2)编制应急预案并演练
(3) 进入雨季前须准备好防雨布、个人防雨用品、抽水设备及水管等专用防汛设施,并确保其它抗洪救灾物资可于现场调拨、借用
(4) 雨季来临之前项目经理部要组织各单位对施工现场、电源设施、材料库房、加工棚、工具室、生活临建房等进行全面检查,完善及疏通周围的排水沟
(5)准备足够的库房,受雨期影响进度的材料提前进库存放,地面硬化处理,并加垫防潮油毡 2 层
(6)对电气设备的接地、施工现场的避雷装置及灯塔、轻钢棚库、工具间等的接地进行检查测试,测试结果必须满足《电力建设安全工作规程》(火力发电厂)中的有关规定
2 道路和场地(1) 道路:保证道路清洁、畅通、无泥泞
根据永临结合的原则,施工进场道路及厂内环形道路在原设计走向上,考虑永临结合,混凝土路面分两次施工,先施工 200mm 厚,最后再施工 100mm 的面层,并保证路面设计标高、坡度、坡向不变
道路做法按设计要求做,并派专人维护
小车及人行次干道垫高、压实、铺砂石
道路两侧设置排水沟渠,过路埋涵管
现场道路两侧挖排水沟,纵向坡度 0
3mm,并且确保主要运输畅通,必要时路面加铺防滑材料
(2)场地:钢筋及其他堆放场地要经过平整形成排水坡度
按 30m~50m形成排水沟网
场地内铺设 100mm 厚天然级配碎石,并砖砌支墩@2
施工用临时跑道钉加密防滑条,并覆盖透水性能较好的地毡,防止人员上下及通行时滑倒
(3)开挖边坡:基础开挖后四
