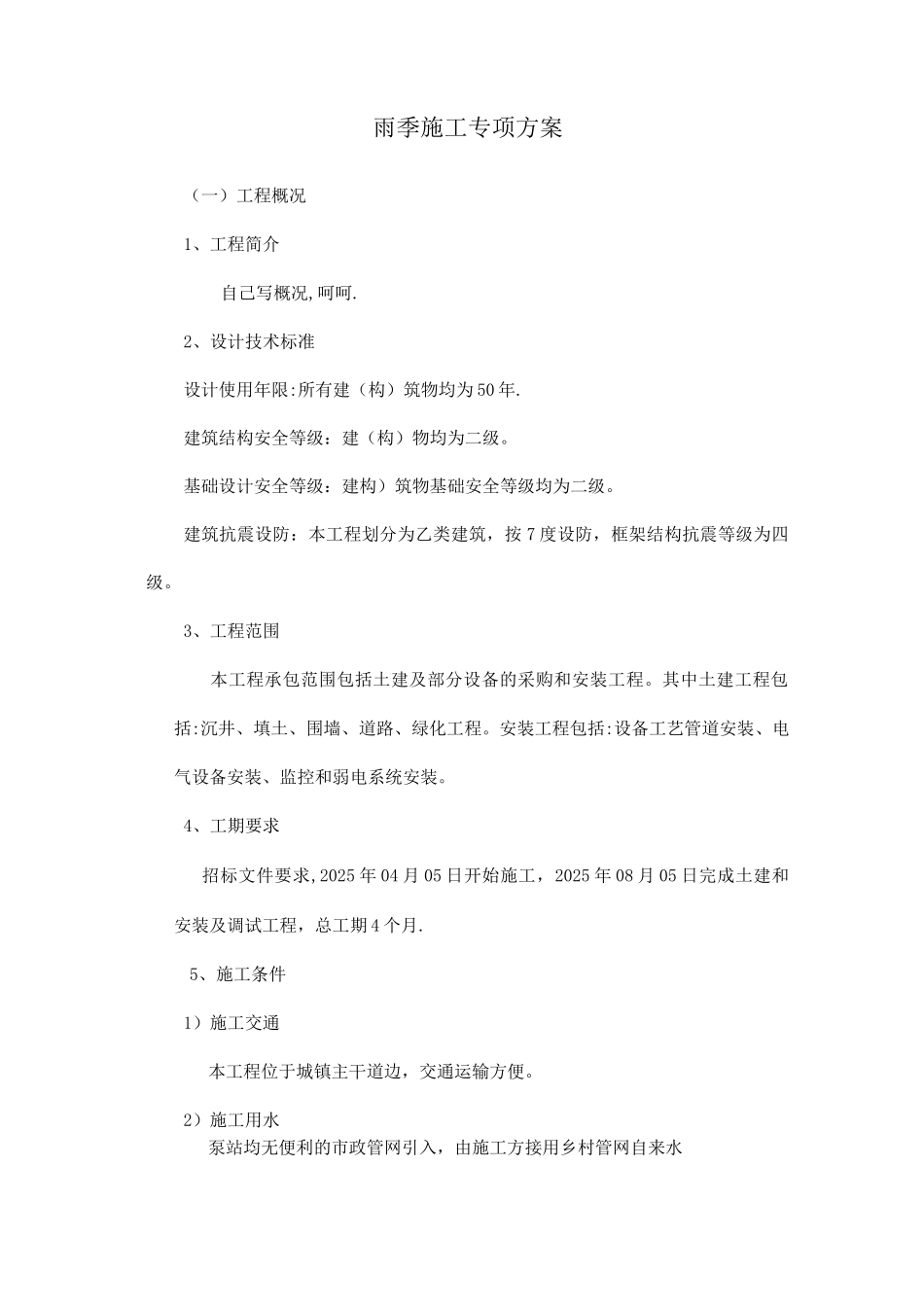

雨季施工专项方案(一)工程概况1、工程简介自己写概况,呵呵
2、设计技术标准设计使用年限:所有建(构)筑物均为 50 年
建筑结构安全等级:建(构)物均为二级
基础设计安全等级:建构)筑物基础安全等级均为二级
建筑抗震设防:本工程划分为乙类建筑,按 7 度设防,框架结构抗震等级为四级
3、工程范围本工程承包范围包括土建及部分设备的采购和安装工程
其中土建工程包括:沉井、填土、围墙、道路、绿化工程
安装工程包括:设备工艺管道安装、电气设备安装、监控和弱电系统安装
4、工期要求招标文件要求,2025 年 04 月 05 日开始施工,2025 年 08 月 05 日完成土建和安装及调试工程,总工期 4 个月
5、施工条件1)施工交通本工程位于城镇主干道边,交通运输方便

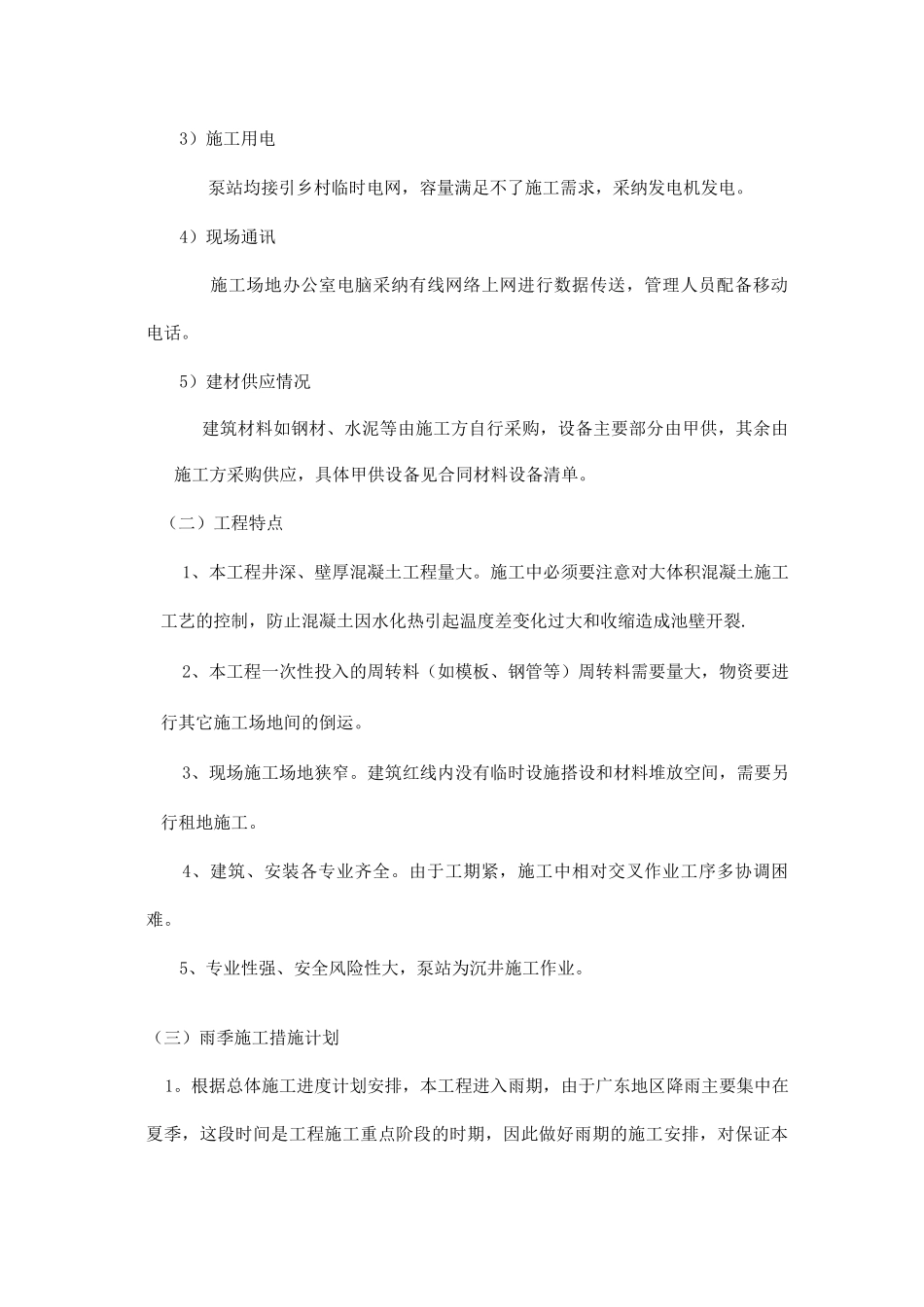

2)施工用水泵站均无便利的市政管网引入,由施工方接用乡村管网自来水3)施工用电泵站均接引乡村临时电网,容量满足不了施工需求,采纳发电机发电
4)现场通讯施工场地办公室电脑采纳有线网络上网进行数据传送,管理人员配备移动电话
5)建材供应情况建筑材料如钢材、水泥等由施工方自行采购,设备主要部分由甲供,其余由施工方采购供应,具体甲供设备见合同材料设备清单
(二)工程特点1、本工程井深、壁厚混凝土工程量大
施工中必须要注意对大体积混凝土施工工艺的控制,防止混凝土因水化热引起温度差变化过大和收缩造成池壁开裂
2、本工程一次性投入的周转料(如模板、钢管等)周转料需要量大,物资要进行其它施工场地间的倒运
3、现场施工场地狭窄
建筑红线内没有临时设施搭设和材料堆放空间,需要另行租地施工
4、建筑、安装各专业齐全
由于工期紧,施工中相对交叉作业工序多协调困难
5、专业性强、安全风险性大,泵站为沉井施工作业

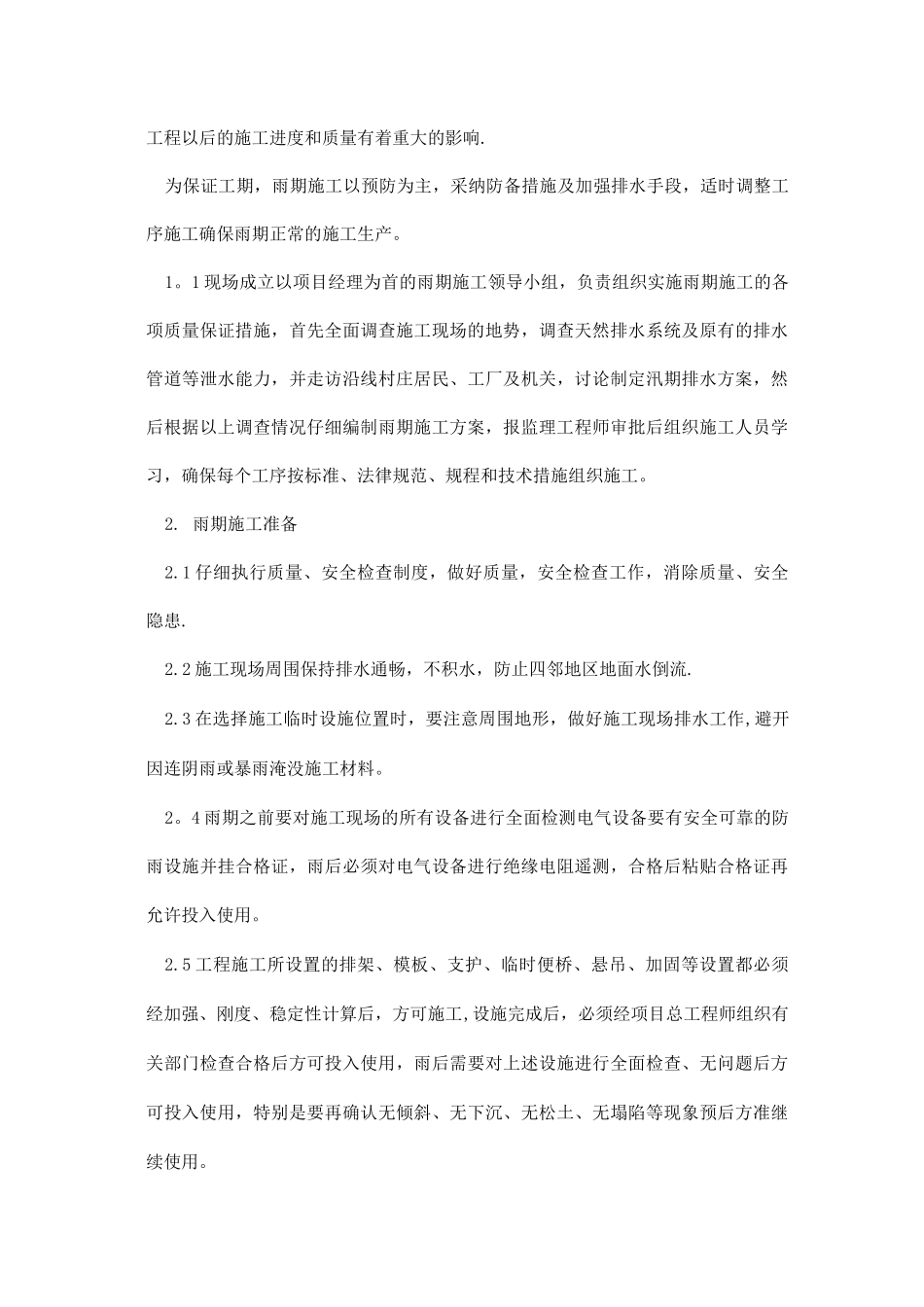

(三)雨季施工措施计划1
根据总体施工进度计划安排,本工程进入雨期,由于广东地区降雨主要集中在夏季,这段时间是工程施工重点阶段的
