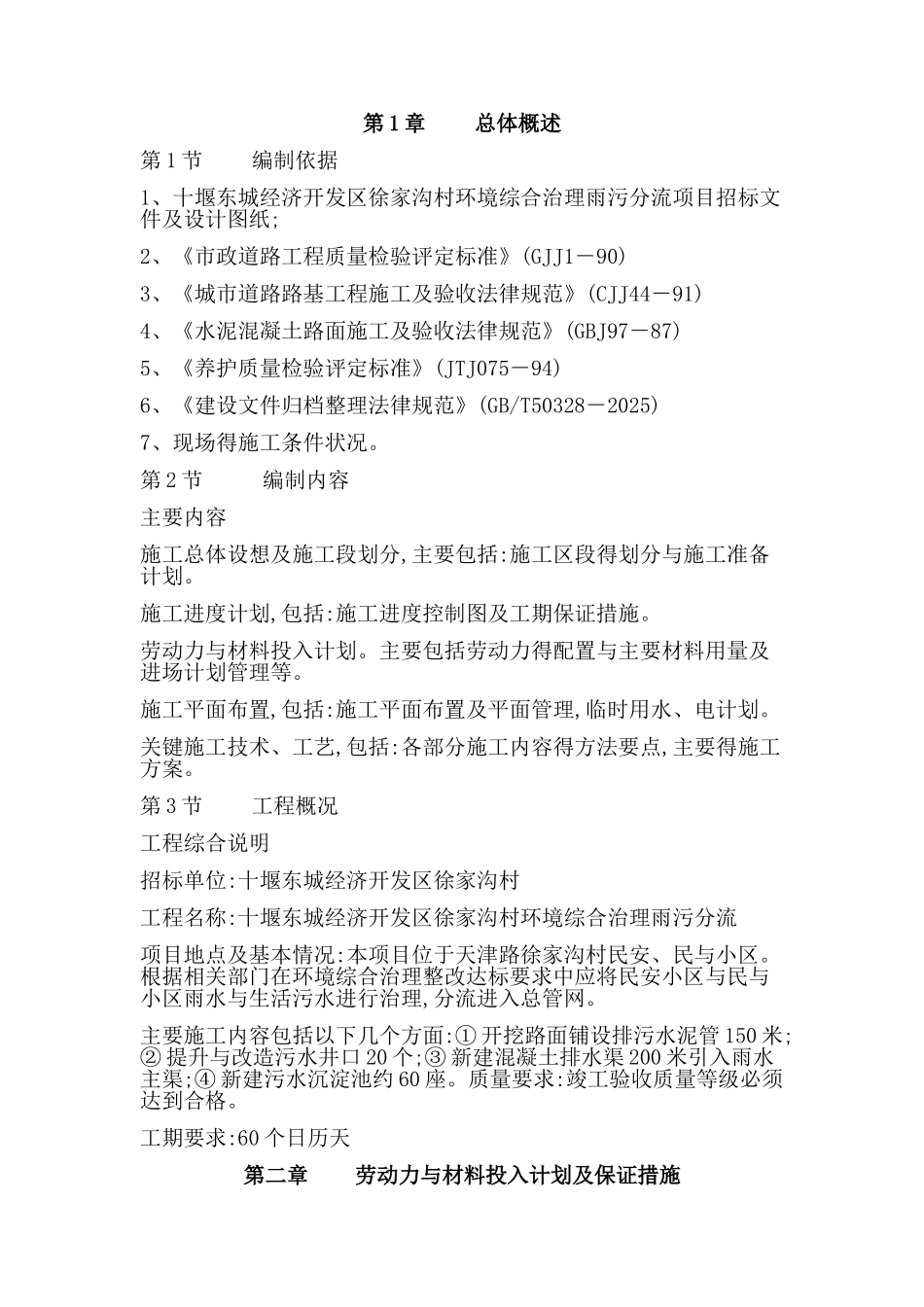

第 1 章总体概述第 1 节编制依据1、十堰东城经济开发区徐家沟村环境综合治理雨污分流项目招标文 件及设计图纸;2、《市政道路工程质量检验评定标准》(GJJ1-90)3、《城市道路路基工程施工及验收法律规范》(CJJ44-91)4、《水泥混凝土路面施工及验收法律规范》(GBJ97-87)5、《养护质量检验评定标准》(JTJ075-94)6、《建设文件归档整理法律规范》(GB/T50328-2025)7、现场得施工条件状况
第 2 节 编制内容主要内容施工总体设想及施工段划分,主要包括:施工区段得划分与施工准备计划
施工进度计划,包括:施工进度控制图及工期保证措施
劳动力与材料投入计划
主要包括劳动力得配置与主要材料用量及进场计划管理等
施工平面布置,包括:施工平面布置及平面管理,临时用水、电计划
关键施工技术、工艺,包括:各部分施工内容得方法要点,主要得施工方案
第 3 节工程概况工程综合说明招标单位:十堰东城经济开发区徐家沟村工程名称:十堰东城经济开发区徐家沟村环境综合治理雨污分流项目地点及基本情况:本项目位于天津路徐家沟村民安、民与小区
根据相关部门在环境综合治理整改达标要求中应将民安小区与民与小区雨水与生活污水进行治理,分流进入总管网
主要施工内容包括以下几个方面:① 开挖路面铺设排污水泥管 150 米;② 提升与改造污水井口 20 个;③ 新建混凝土排水渠 200 米引入雨水主渠;④ 新建污水沉淀池约 60 座
质量要求:竣工验收质量等级必须达到合格

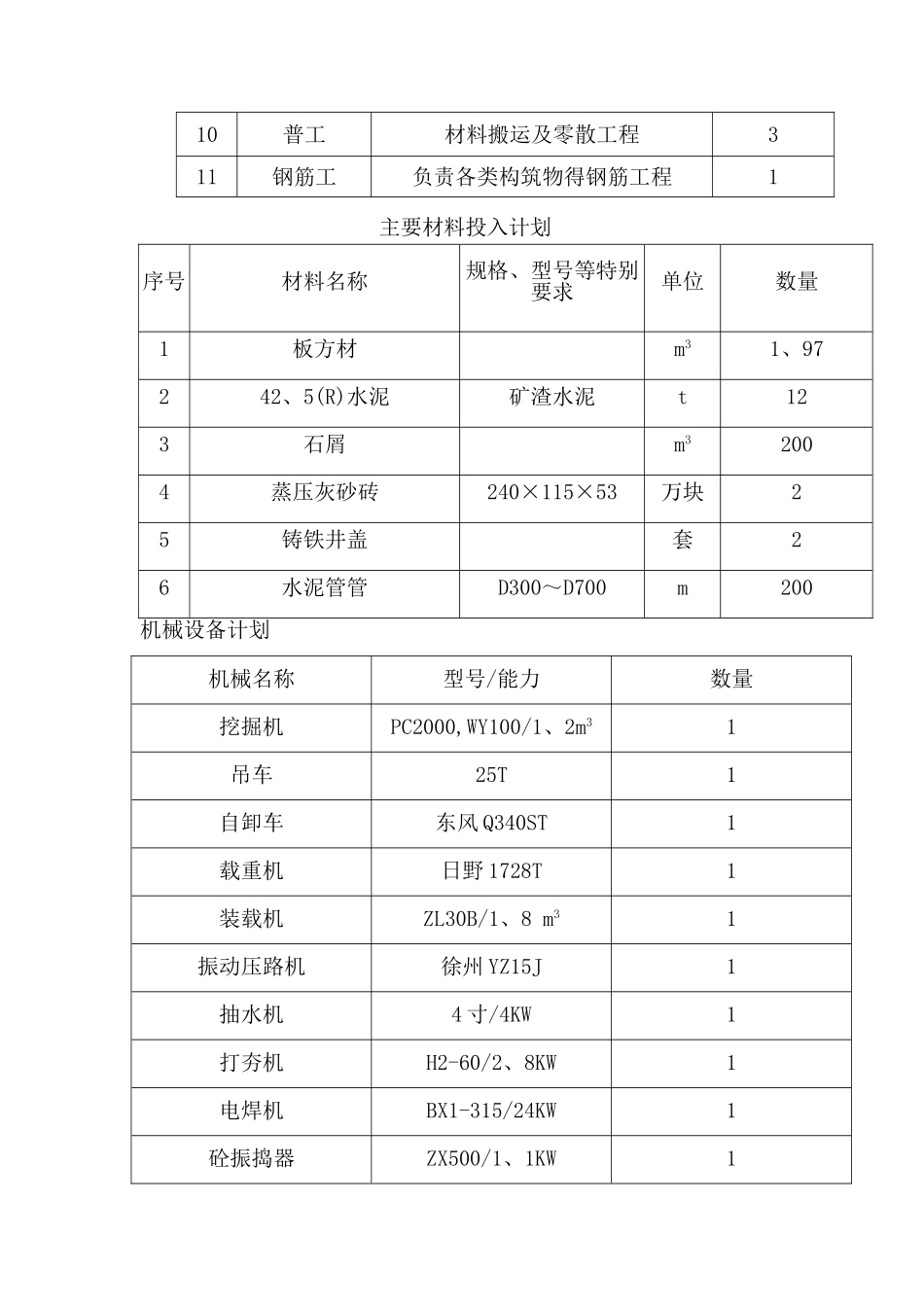

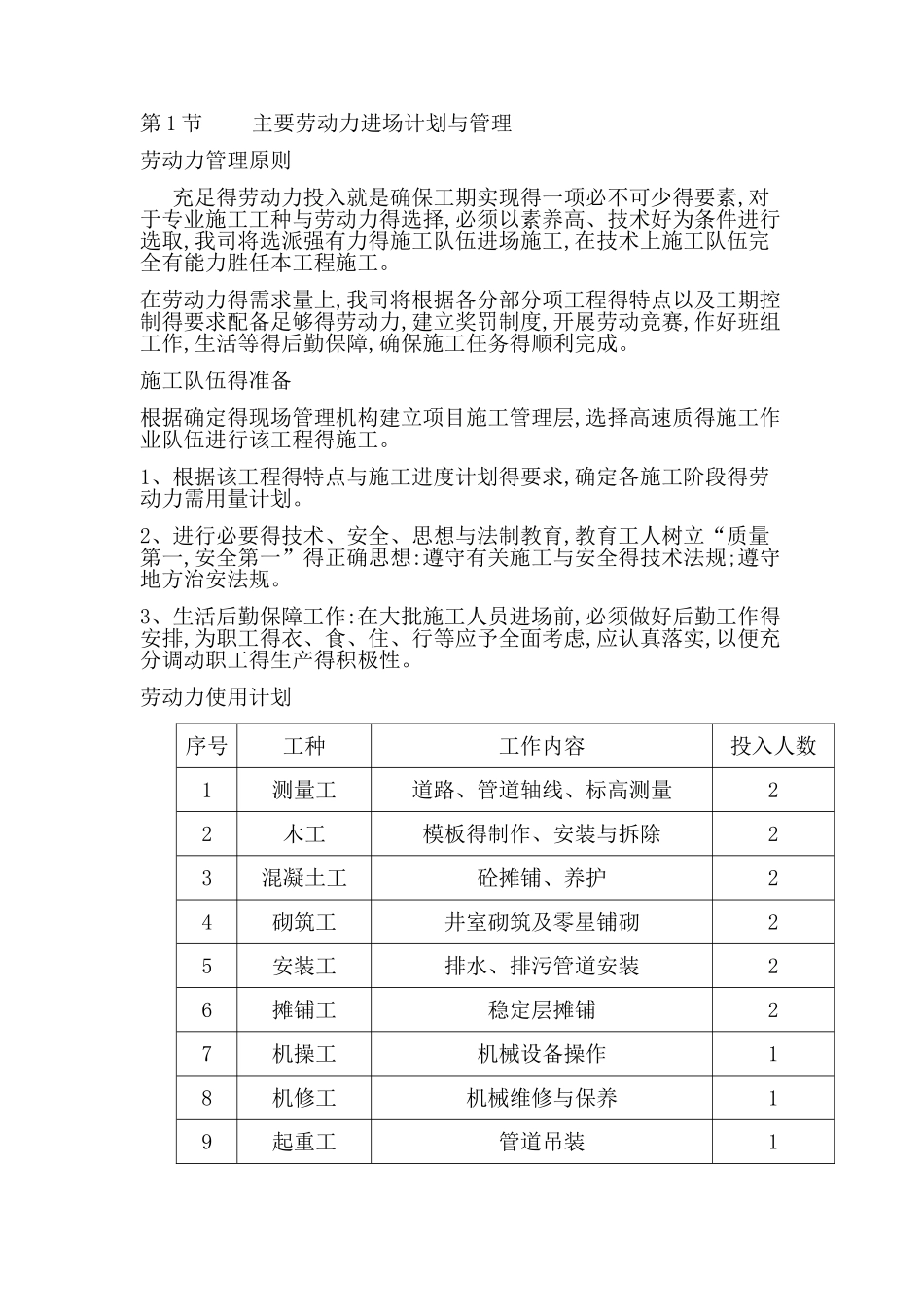

工期要求:60 个日历天第二章劳动力与材料投入计划及保证措施第 1 节主要劳动力进场计划与管理劳动力管理原则 充足得劳动力投入就是确保工期实现得一项必不可少得要素,对于专业施工工种与劳动力得选择,必须以素养高、技术好为条件进行选取,我司将选派强有力得施工队伍进场施工,在技术上施工队伍完全有能力胜任本工程施工
