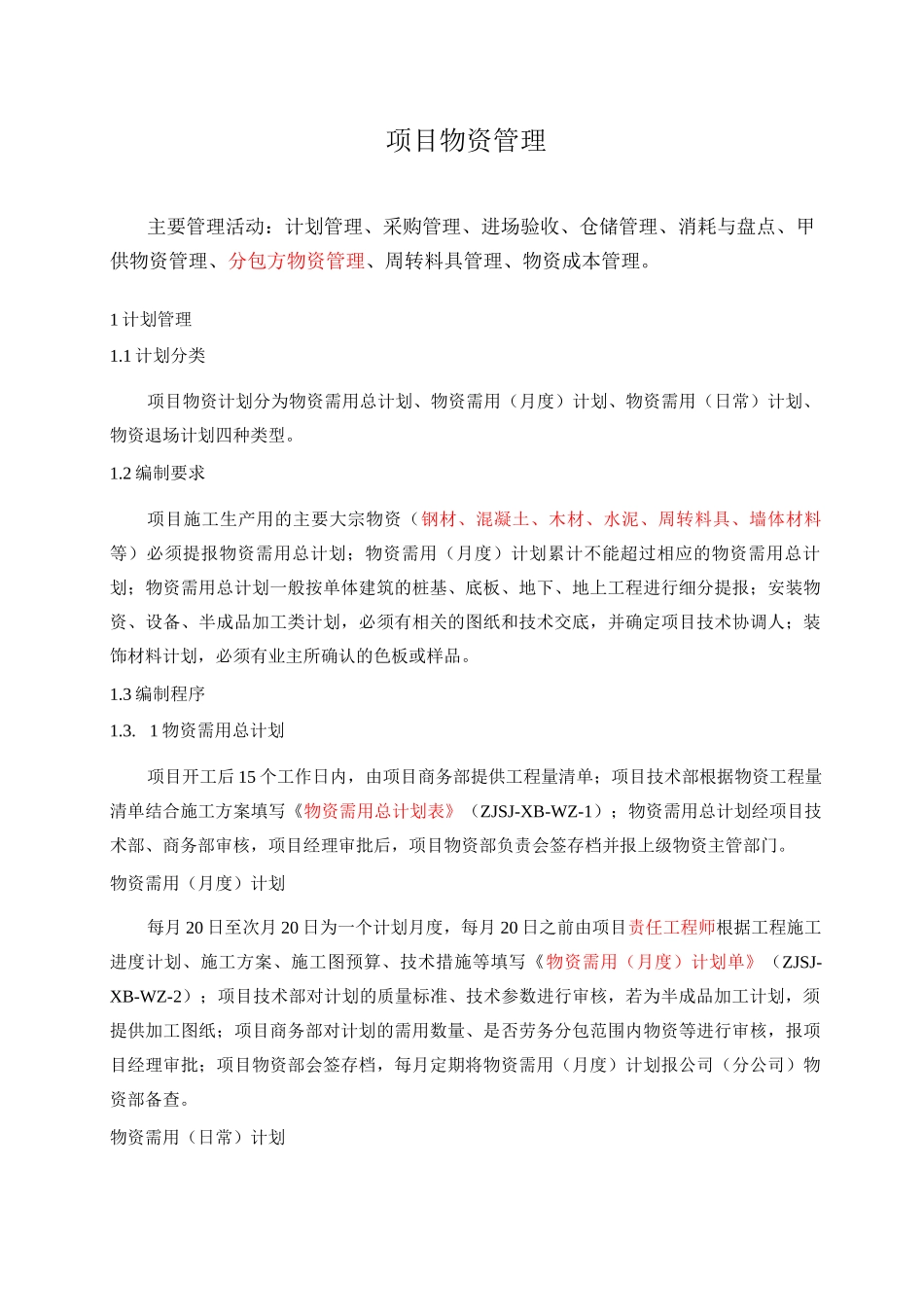

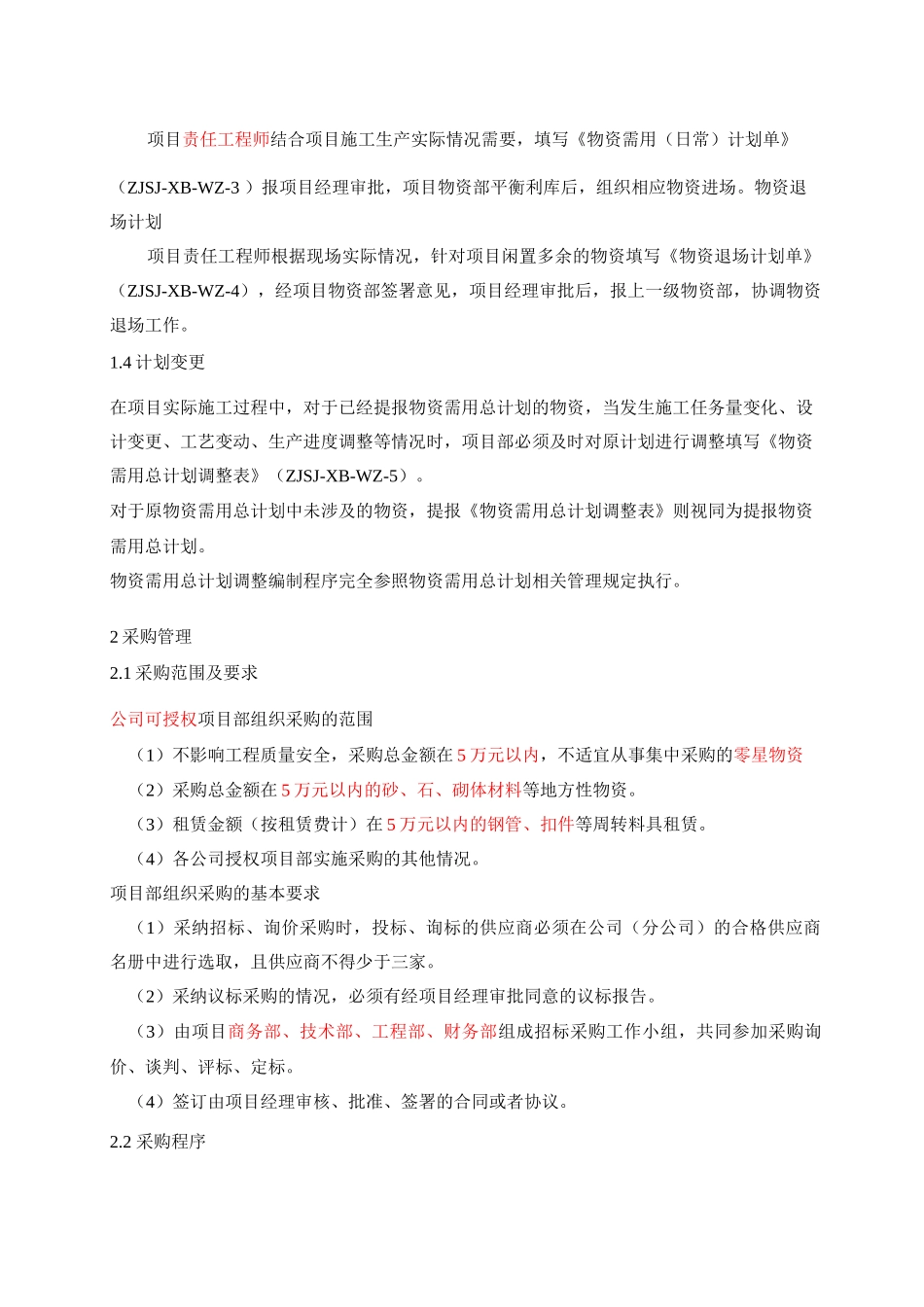

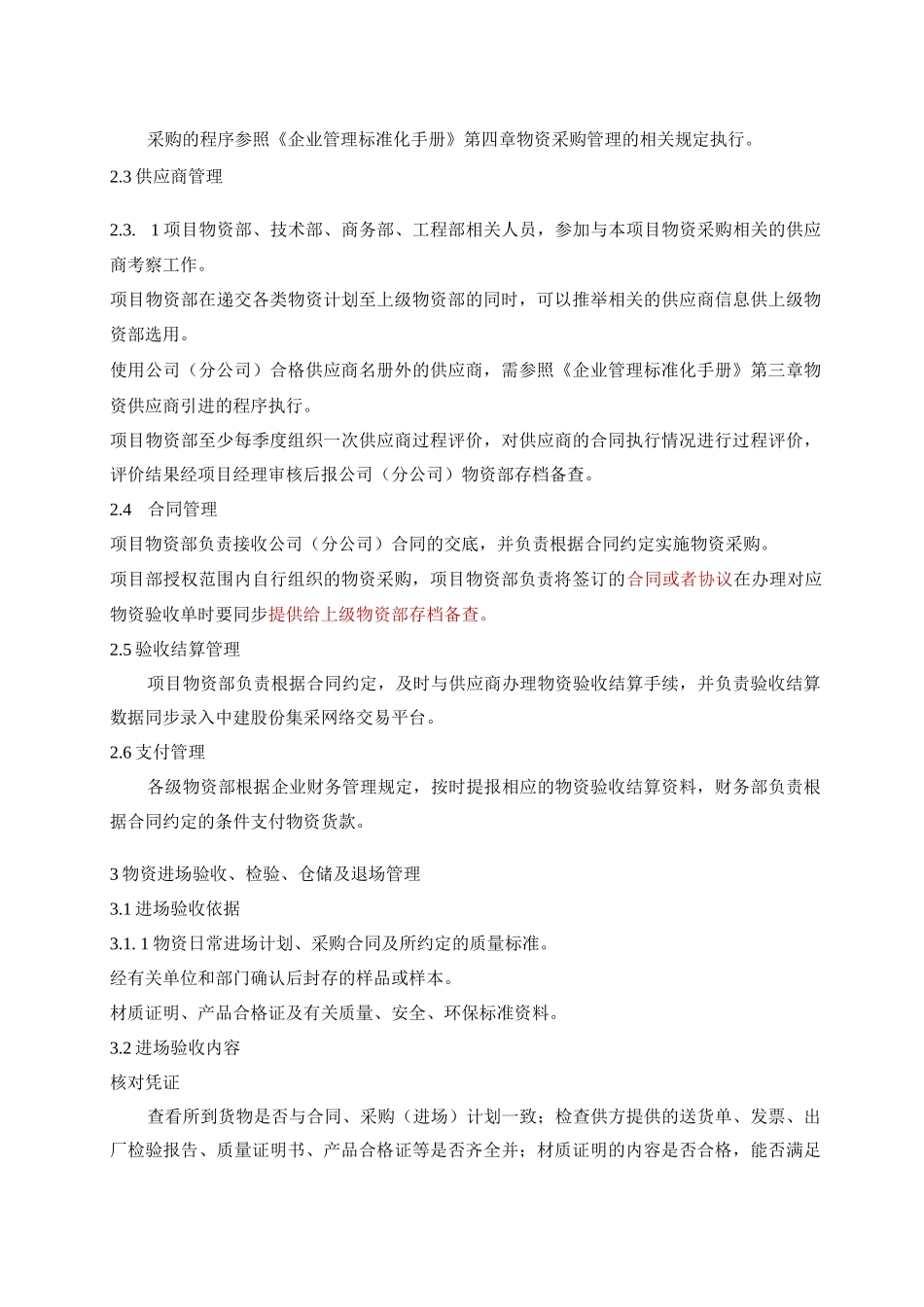

项目物资管理主要管理活动:计划管理、采购管理、进场验收、仓储管理、消耗与盘点、甲供物资管理、分包方物资管理、周转料具管理、物资成本管理。1 计划管理1.1 计划分类项目物资计划分为物资需用总计划、物资需用(月度)计划、物资需用(日常)计划、物资退场计划四种类型。1.2 编制要求项目施工生产用的主要大宗物资(钢材、混凝土、木材、水泥、周转料具、墙体材料等)必须提报物资需用总计划;物资需用(月度)计划累计不能超过相应的物资需用总计划;物资需用总计划一般按单体建筑的桩基、底板、地下、地上工程进行细分提报;安装物资、设备、半成品加工类计划,必须有相关的图纸和技术交底,并确定项目技术协调人;装饰材料计划,必须有业主所确认的色板或样品。1.3 编制程序1.3. 1 物资需用总计划项目开工后 15 个工作日内,由项目商务部提供工程量清单;项目技术部根据物资工程量清单结合施工方案填写《物资需用总计划表》(ZJSJ-XB-WZ-1);物资需用总计划经项目技术部、商务部审核,项目经理审批后,项目物资部负责会签存档并报上级物资主管部门。物资需用(月度)计划每月 20 日至次月 20 日为一个计划月度,每月 20 日之前由项目责任工程师根据工程施工进度计划、施工方案、施工图预算、技术措施等填写《物资需用(月度)计划单》(ZJSJ-XB-WZ-2);项目技术部对计划的质量标准、技术参数进行审核,若为半成品加工计划,须提供加工图纸;项目商务部对计划的需用数量、是否劳务分包范围内物资等进行审核,报项目经理审批;项目物资部会签存档,每月定期将物资需用(月度)计划报公司(分公司)物资部备查。物资需用(日常)计划项目责任工程师结合项目施工生产实际情况需要,填写《物资需用(日常)计划单》(ZJSJ-XB-WZ-3 )报项目经理审批,项目物资部平衡利库后,组织相应物资进场。物资退场计划项目责任工程师根据现场实际情况,针对项目闲置多余的物资填写《物资退场计划单》(ZJSJ-XB-WZ-4),经项目物资部签署意见,项目经理审批后,报上一级物资部,协调物资退场工作。1.4 计划变更在项目实际施工过程中,对于已经提报物资需用总计划的物资,当发生施工任务量变化、设计变更、工艺变动、生产进度调整等情况时,项目部必须及时对原计划进行调整填写《物资需用总计划调整表》(ZJSJ-XB-WZ-5)。对于原物资需用总计划中未涉及的物资,提报《物资需用总计划调整表》则视同为提报物资需用总计划。物资需用总计划调...
