项目经理考核指标(附表三)序号类别管理目标评分标准基础分加分扣分得分1
项目经理持证上岗,施工现场带班时间不少于 80%;项目经理无证扣 1 分,施工现场带班时间低于 80%扣 1 分
2工程制度建设2
组建项目部,管理人员岗位、职责落实到位
未组建项目部扣 0
5 分,管理人员岗位、责任落实不到位扣 0
1 分/1 人

1一技术管理25 分4 分3
根据合同或业主要求,细化、分解、落实“项目管理目标"工期、质量、安全、成本、利润和税费等)
未对项目目标进行细化、分解的,扣 0
5 分,每缺一项目标的扣 0
正确应用集团公司视觉标识,并根据公司《施办公场地、施工现场未使用集团公司视觉标识,扣管理工项目管理实施细则》一施工管理进行形象策1 分,使用不法律规范每项扣 0
5 分;未能张挂公司“三34 分划,张挂公司“三标一体”方针和“七牌二图”
标一体”方针和“七牌二图”,扣 1 分,每缺一项分公司:项目名称:扣 0
施工现场(围挡施工、设公司门头)法律规范管理
施工现场文明未达标的扣 1 分,获得市或自治区级“文明施工场地”称号的,分别加 0
30 分或 0

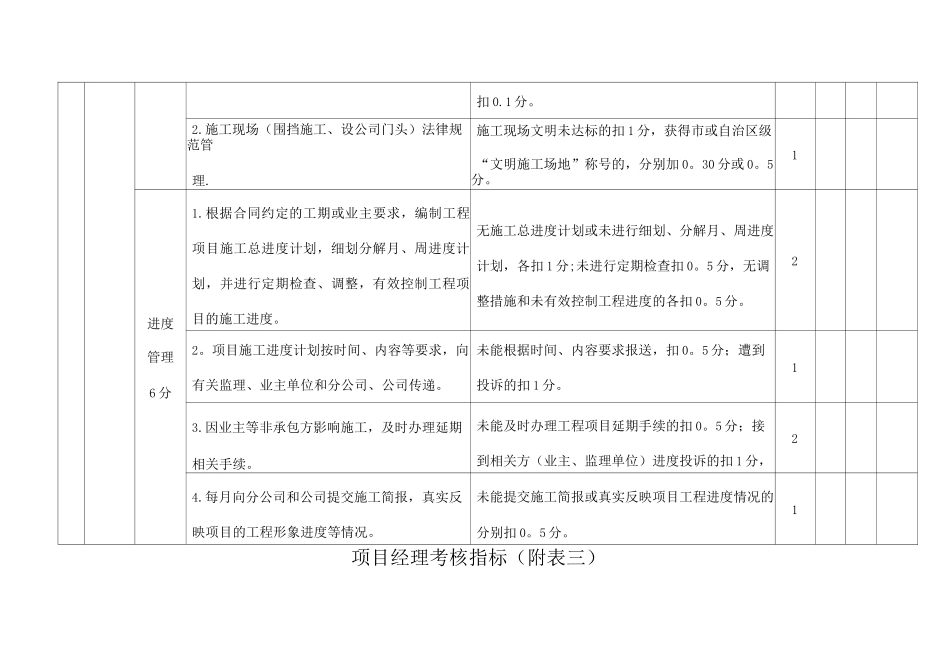

1进度管理6 分1
根据合同约定的工期或业主要求,编制工程项目施工总进度计划,细划分解月、周进度计划,并进行定期检查、调整,有效控制工程项目的施工进度
无施工总进度计划或未进行细划、分解月、周进度计划,各扣 1 分;未进行定期检查扣 0
5 分,无调整措施和未有效控制工程进度的各扣 0
项目施工进度计划按时间、内容等要求,向有关监理、业主单位和分公司、公司传递
未能根据时间、内容要求报送,扣 0
5 分;遭到投诉的扣 1 分
因业主等非承包方影响施工,及时办理延期相关手续
未能及时办理工程项目延期手续的扣 0
5 分;接到相关方(业主、监理单位)进度投诉的扣 1
