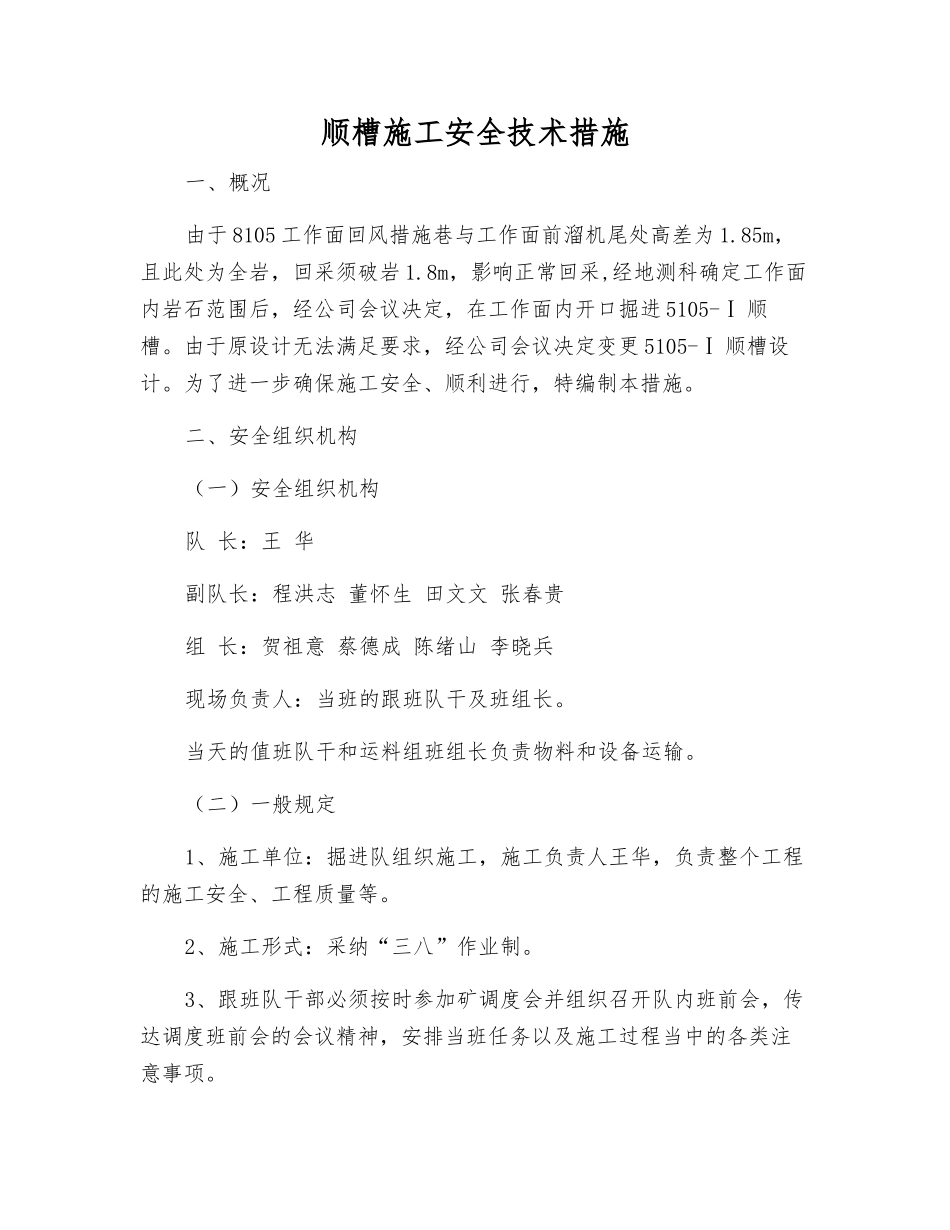

顺槽施工安全技术措施一、概况由于 8105 工作面回风措施巷与工作面前溜机尾处高差为 1
85m,且此处为全岩,回采须破岩 1
8m,影响正常回采,经地测科确定工作面内岩石范围后,经公司会议决定,在工作面内开口掘进 5105-Ⅰ 顺槽
由于原设计无法满足要求,经公司会议决定变更 5105-Ⅰ 顺槽设计
为了进一步确保施工安全、顺利进行,特编制本措施
二、安全组织机构(一)安全组织机构队 长:王 华副队长:程洪志 董怀生 田文文 张春贵组 长:贺祖意 蔡德成 陈绪山 李晓兵现场负责人:当班的跟班队干及班组长
当天的值班队干和运料组班组长负责物料和设备运输
(二)一般规定1、施工单位:掘进队组织施工,施工负责人王华,负责整个工程的施工安全、工程质量等
2、施工形式:采纳“三八”作业制
3、跟班队干部必须按时参加矿调度会并组织召开队内班前会,传达调度班前会的会议精神,安排当班任务以及施工过程当中的各类注意事项
4、班组长为当班施工的主要负责人,负责组织、协调施工,处理作业过程当中遇到的问题,做好交接班工作,确保施工安全与施工质量
三、安全技术措施(一)技术方案制定1、5105-I 顺槽从点 A 开口,以方位角 299°18′26″、坡度-20°30′掘进 29
48m(平距)到点 B,从点 A 开口前 5m 以及掘至 B 点前 5m 为 C-C 断面,剩余巷道为 B-B 断面
掘进至点 B 后,将这一段密闭
然后从 5105 措施巷以下 37
05m 处点 C 开口,以方位角 217°56′35″、坡度-3°掘进 11m 与点 B 贯穿(A-A 断面)
贯穿后,从点 B 以坡度-3°掘进 51
74m 到点 D(A-A 断面),从点 D 以方位角 284°2′38″、坡度-16°30′掘进 27
4m 与2025-05 顺槽贯穿
从点 D 开口前 5m 为 D-D 断面,之后为
