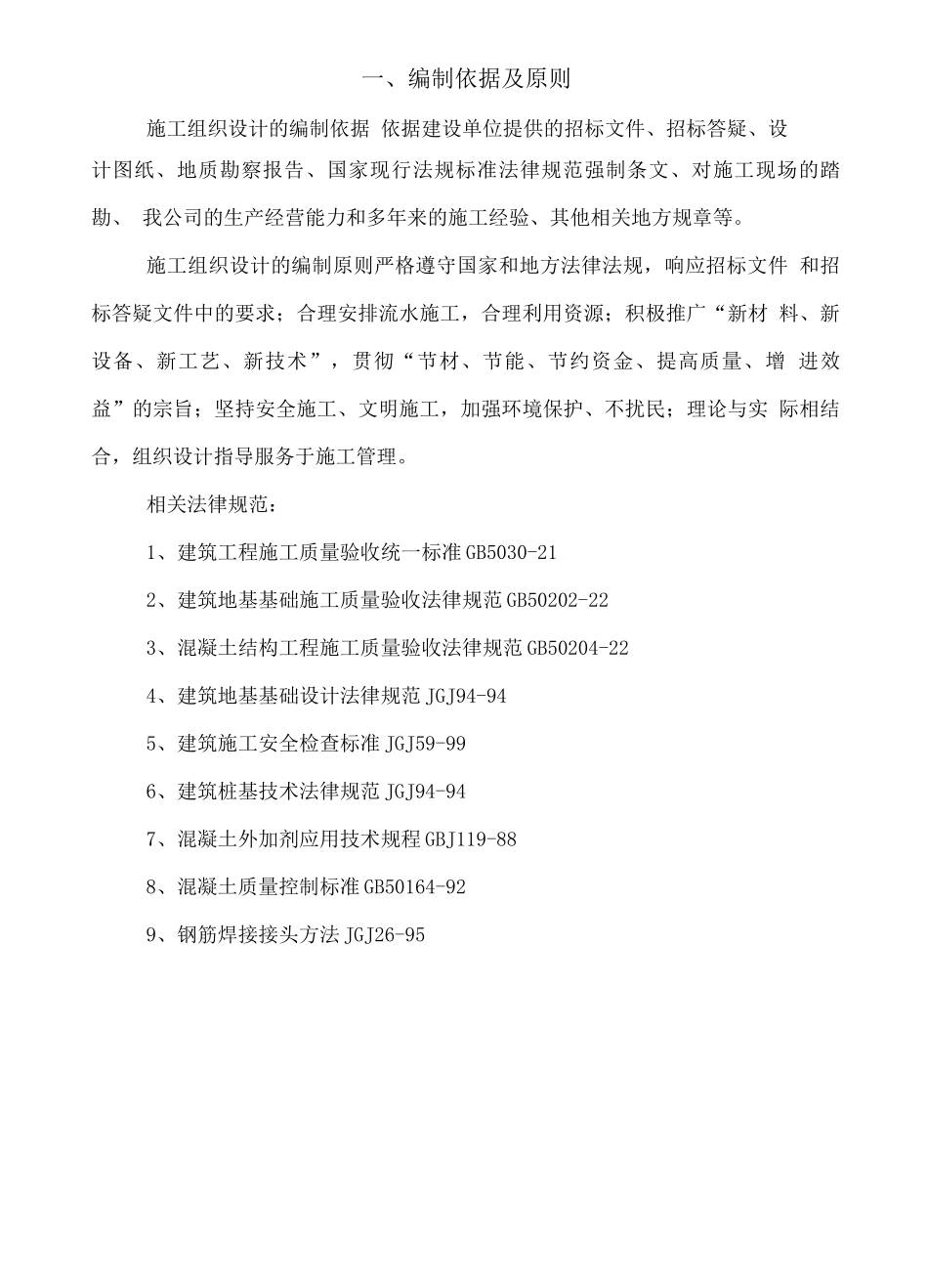

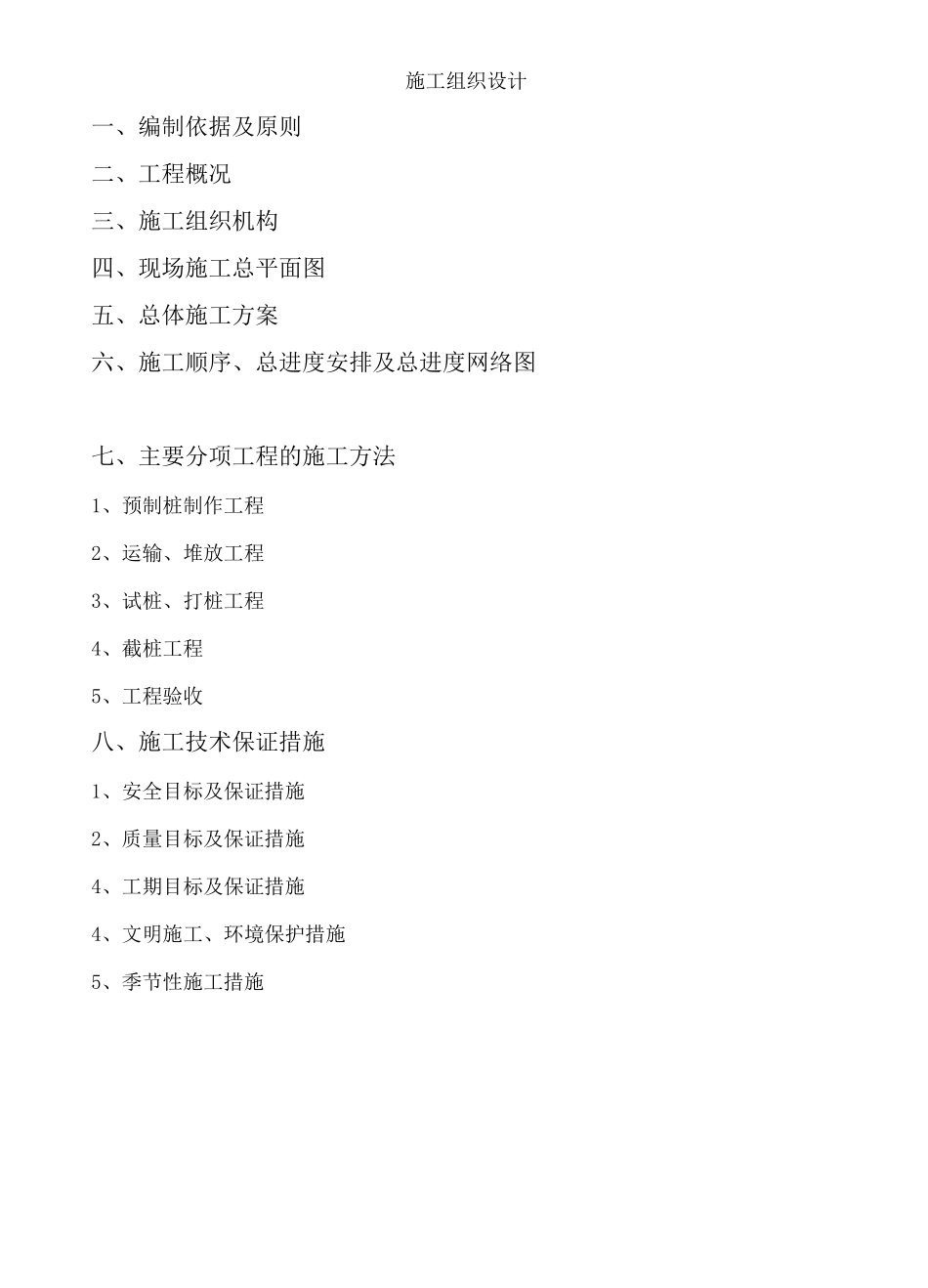

施工组织设计一、编制依据及原则二、工程概况三、施工组织机构四、现场施工总平面图五、总体施工方案六、施工顺序、总进度安排及总进度网络图七、主要分项工程的施工方法1、预制桩制作工程2、运输、堆放工程3、试桩、打桩工程4、截桩工程5、工程验收八、施工技术保证措施1、安全目标及保证措施2、质量目标及保证措施4、工期目标及保证措施4、文明施工、环境保护措施5、季节性施工措施一、编制依据及原则施工组织设计的编制依据 依据建设单位提供的招标文件、招标答疑、设计图纸、地质勘察报告、国家现行法规标准法律规范强制条文、对施工现场的踏勘、 我公司的生产经营能力和多年来的施工经验、其他相关地方规章等
施工组织设计的编制原则严格遵守国家和地方法律法规,响应招标文件 和招标答疑文件中的要求;合理安排流水施工,合理利用资源;积极推广“新材 料、新设备、新工艺、新技术”,贯彻“节材、节能、节约资金、提高质量、增 进效益”的宗旨;坚持安全施工、文明施工,加强环境保护、不扰民;理论与实 际相结合,组织设计指导服务于施工管理

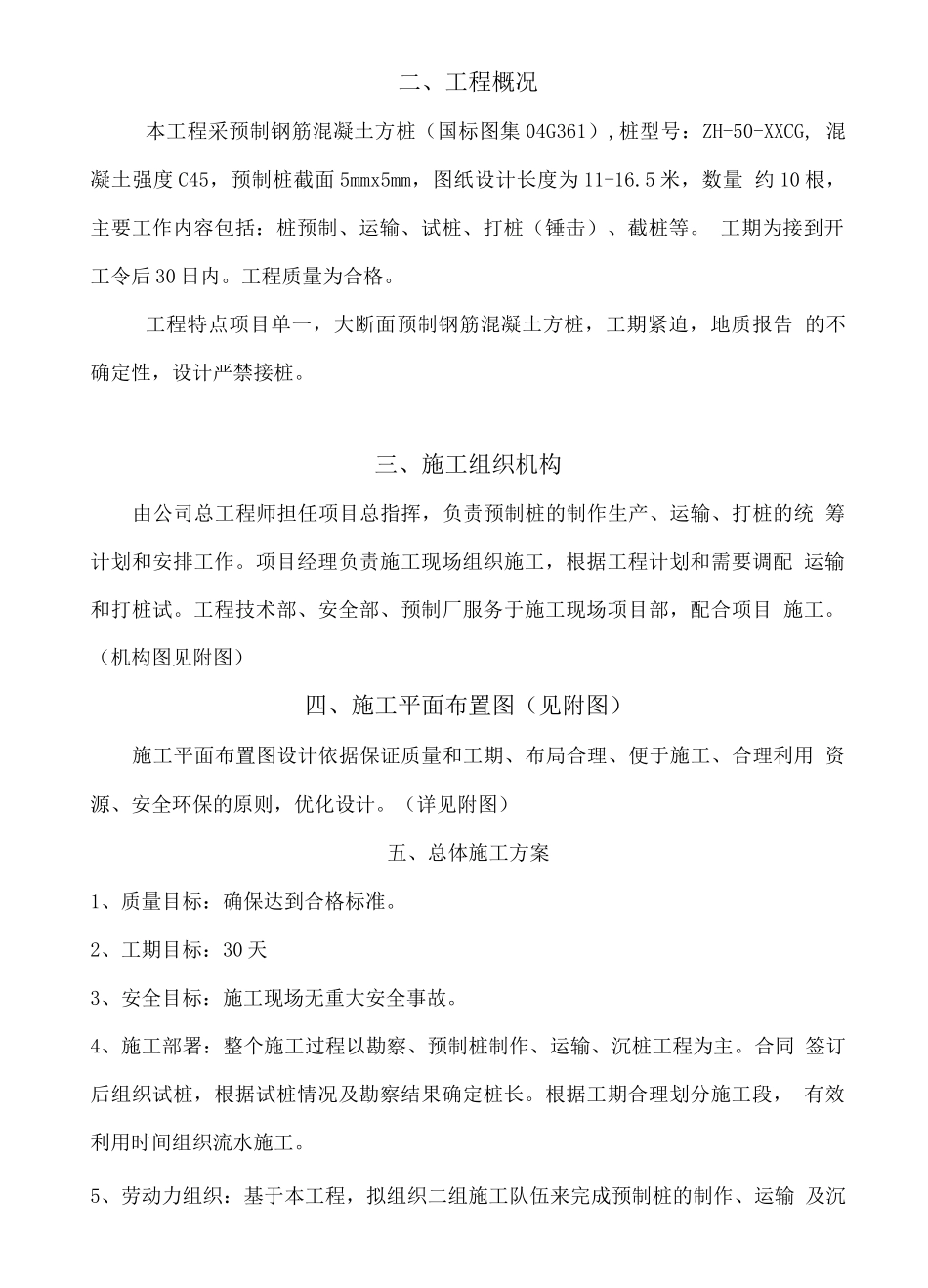

相关法律规范:1、建筑工程施工质量验收统一标准 GB5030-212、建筑地基基础施工质量验收法律规范 GB50202-223、混凝土结构工程施工质量验收法律规范 GB50204-224、建筑地基基础设计法律规范 JGJ94-945、建筑施工安全检查标准 JGJ59-996、建筑桩基技术法律规范 JGJ94-947、混凝土外加剂应用技术规程 GBJ119-888、混凝土质量控制标准 GB50164-929、钢筋焊接接头方法 JGJ26-95二、工程概况本工程采预制钢筋混凝土方桩(国标图集 04G361),桩型号:ZH-50-XXCG, 混凝土强度 C45,预制桩截面 5mmx5mm,图纸设计长度为 11-16
5 米,数量 约 10 根,主要工作内容包括:桩预制、运输、试桩、打桩(锤击)、
