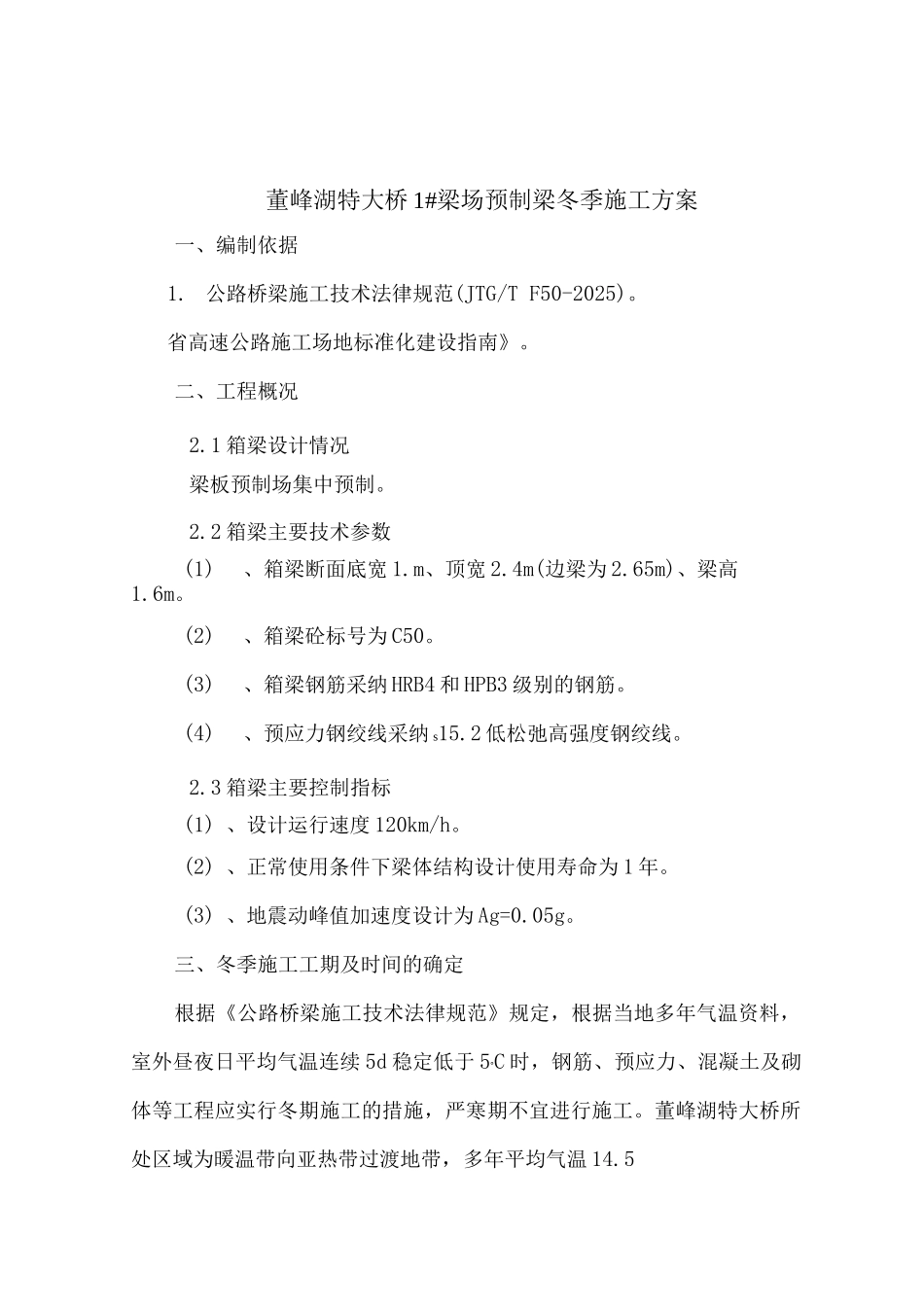

目录一、编制依据 0冬季施工方案编制审核批准二、工程概况 05.2 原材料质量控制 3六.冬季施工的其它注意事项和防火措施 7董峰湖特大桥 1#梁场预制梁冬季施工方案一、编制依据1. 公路桥梁施工技术法律规范(JTG/T F50-2025)。省高速公路施工场地标准化建设指南》。二、工程概况2.1 箱梁设计情况梁板预制场集中预制。2.2 箱梁主要技术参数(1)、箱梁断面底宽 1.m、顶宽 2.4m(边梁为 2.65m)、梁高1.6m。(2)、箱梁砼标号为 C50。(3)、箱梁钢筋采纳 HRB4 和 HPB3 级别的钢筋。(4)、预应力钢绞线采纳 s15.2 低松弛高强度钢绞线。2.3 箱梁主要控制指标(1) 、设计运行速度 120km/h。(2) 、正常使用条件下梁体结构设计使用寿命为 1 年。(3) 、地震动峰值加速度设计为 Ag=0.05g。三、冬季施工工期及时间的确定根据《公路桥梁施工技术法律规范》规定,根据当地多年气温资料,室外昼夜日平均气温连续 5d 稳定低于 5°C 时,钢筋、预应力、混凝土及砌体等工程应实行冬期施工的措施,严寒期不宜进行施工。董峰湖特大桥所处区域为暖温带向亚热带过渡地带,多年平均气温 14.5oC-15.0 °C。具体冬季施工时间根据观测数据确定冬季施工时间。四、预制梁冬季施工方案4.1 预制梁蒸养系统董峰湖特大桥 1#预制梁共有制梁台座 24 个,制梁台座长 31m,宽0.92m,高出地面 0.30m。梁场的蒸养系统由:供热系统、养护罩系统。供热系统:由两台电锅炉提供蒸汽,电锅炉功率为 36kw,额定蒸发量 50kg/h,蒸汽压力为 0.7MPa ,蒸汽温度 170C。蒸汽管道分为主管道和蒸汽支管道,蒸汽支管道用外径 20mm 的无缝钢管,每根长约 31m,管道上打有小气孔,气孔每米一个,孔径 5mm,每片梁板两侧各布置两道蒸汽支管道。主管道是用 50mm 的无缝钢管,沿预制梁场内排水沟布设。主管道、支管道需用保温材料进行包裹,减少散热,避开将人烫伤。养护罩系统:用① 16 钢筋焊接宽 3.0m,高 2.1m 的钢筋架子,钢筋架子间距为 1cm,钢筋架子覆盖帆布对梁板进行封闭保温,帆布下边沿用钢管、钢筋等压紧,防止透风。暖棚采纳通长搭设将整个梁板密封,其尺寸应符合梁板的尺寸要求。五. 预制箱梁蒸汽养护及后期养生(1)在梁体混凝土浇注完毕后应立即用养护棚将其封闭,通过预通蒸汽的方法保证静停期间棚温不低于 5C,灌筑完 4h 后方可升温,静停时在棚内温度较低情况下可适当延长静停时间至 6 个小时。(2)冬期预制箱梁混凝土蒸汽养护分静停、...
