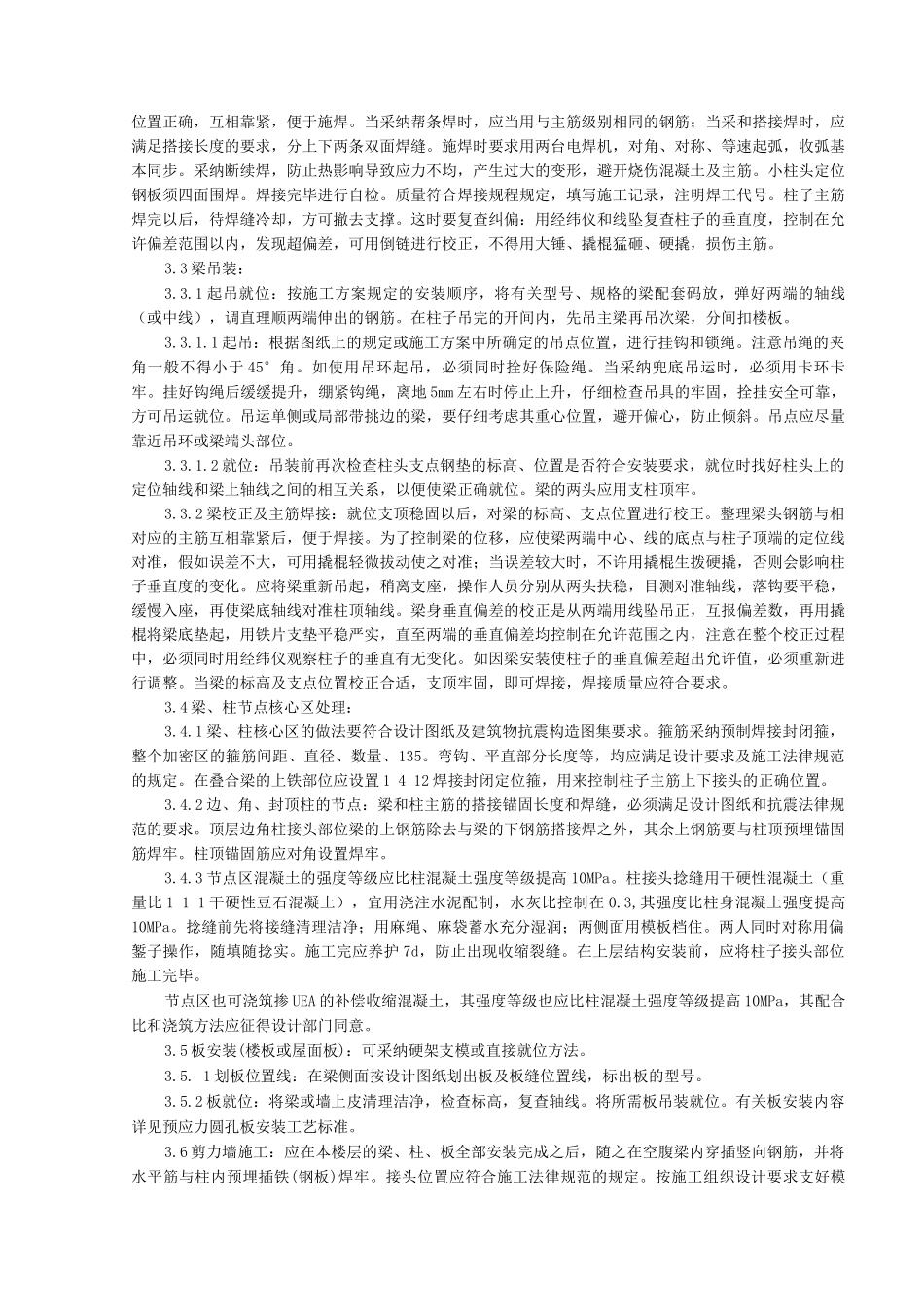

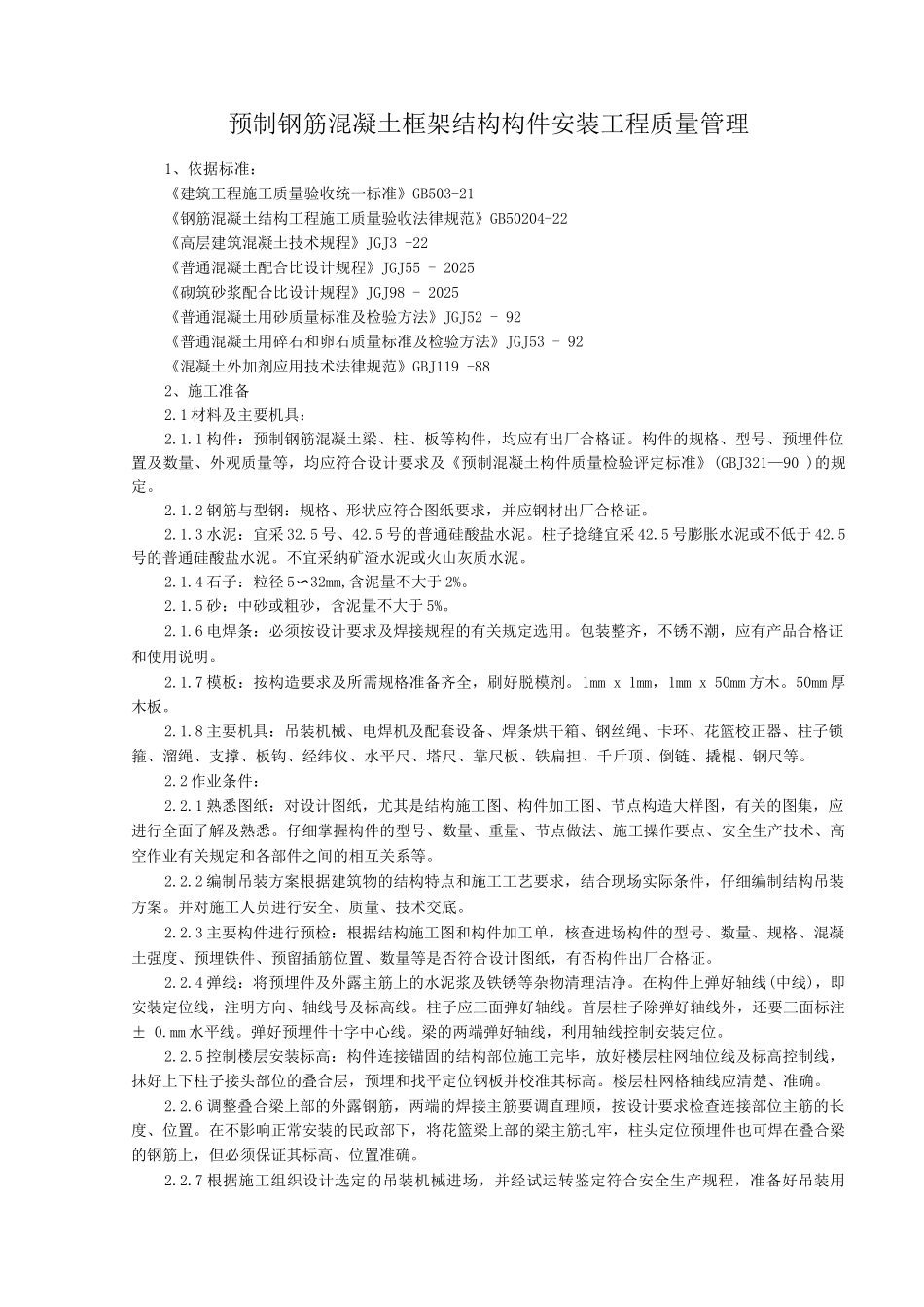

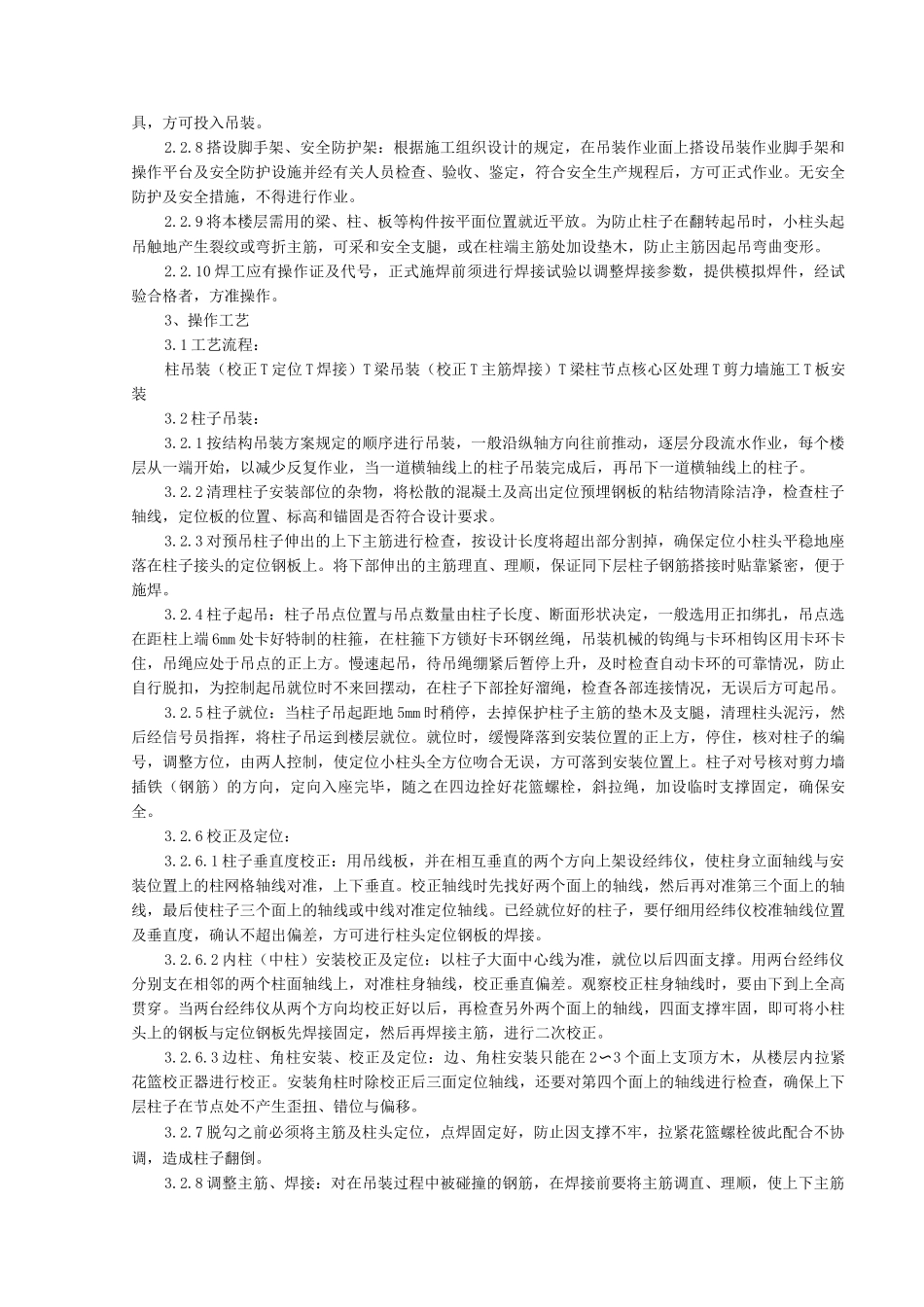

预制钢筋混凝土框架结构构件安装工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》GB503-21《钢筋混凝土结构工程施工质量验收法律规范》GB50204-22《高层建筑混凝土技术规程》JGJ3 -22《普通混凝土配合比设计规程》JGJ55 - 2025《砌筑砂浆配合比设计规程》JGJ98 - 2025《普通混凝土用砂质量标准及检验方法》JGJ52 - 92《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53 - 92《混凝土外加剂应用技术法律规范》GBJ119 -882、施工准备2.1 材料及主要机具:2.1.1 构件:预制钢筋混凝土梁、柱、板等构件,均应有出厂合格证。构件的规格、型号、预埋件位置及数量、外观质量等,均应符合设计要求及《预制混凝土构件质量检验评定标准》(GBJ321—90 )的规定。2.1.2 钢筋与型钢:规格、形状应符合图纸要求,并应钢材出厂合格证。2.1.3 水泥:宜采 32.5 号、42.5 号的普通硅酸盐水泥。柱子捻缝宜采 42.5 号膨胀水泥或不低于 42.5号的普通硅酸盐水泥。不宜采纳矿渣水泥或火山灰质水泥。2.1.4 石子:粒径 5〜32mm,含泥量不大于 2%。2.1.5 砂:中砂或粗砂,含泥量不大于 5%。2.1.6 电焊条:必须按设计要求及焊接规程的有关规定选用。包装整齐,不锈不潮,应有产品合格证和使用说明。2.1.7 模板:按构造要求及所需规格准备齐全,刷好脱模剂。1mm x 1mm,1mm x 50mm 方木。50mm 厚木板。2.1.8 主要机具:吊装机械、电焊机及配套设备、焊条烘干箱、钢丝绳、卡环、花篮校正器、柱子锁箍、溜绳、支撑、板钩、经纬仪、水平尺、塔尺、靠尺板、铁扁担、千斤顶、倒链、撬棍、钢尺等。2.2 作业条件:2.2.1 熟悉图纸:对设计图纸,尤其是结构施工图、构件加工图、节点构造大样图,有关的图集,应进行全面了解及熟悉。仔细掌握构件的型号、数量、重量、节点做法、施工操作要点、安全生产技术、高空作业有关规定和各部件之间的相互关系等。2.2.2 编制吊装方案根据建筑物的结构特点和施工工艺要求,结合现场实际条件,仔细编制结构吊装方案。并对施工人员进行安全、质量、技术交底。2.2.3 主要构件进行预检:根据结构施工图和构件加工单,核查进场构件的型号、数量、规格、混凝土强度、预埋铁件、预留插筋位置、数量等是否符合设计图纸,有否构件出厂合格证。2.2.4 弹线:将预埋件及外露主筋上的水泥浆及铁锈等杂物清理洁净。在构件上弹好轴线(中线),即安装定位线,注明方向、轴线号及标高线。柱子应三面弹好轴线。首层柱...
