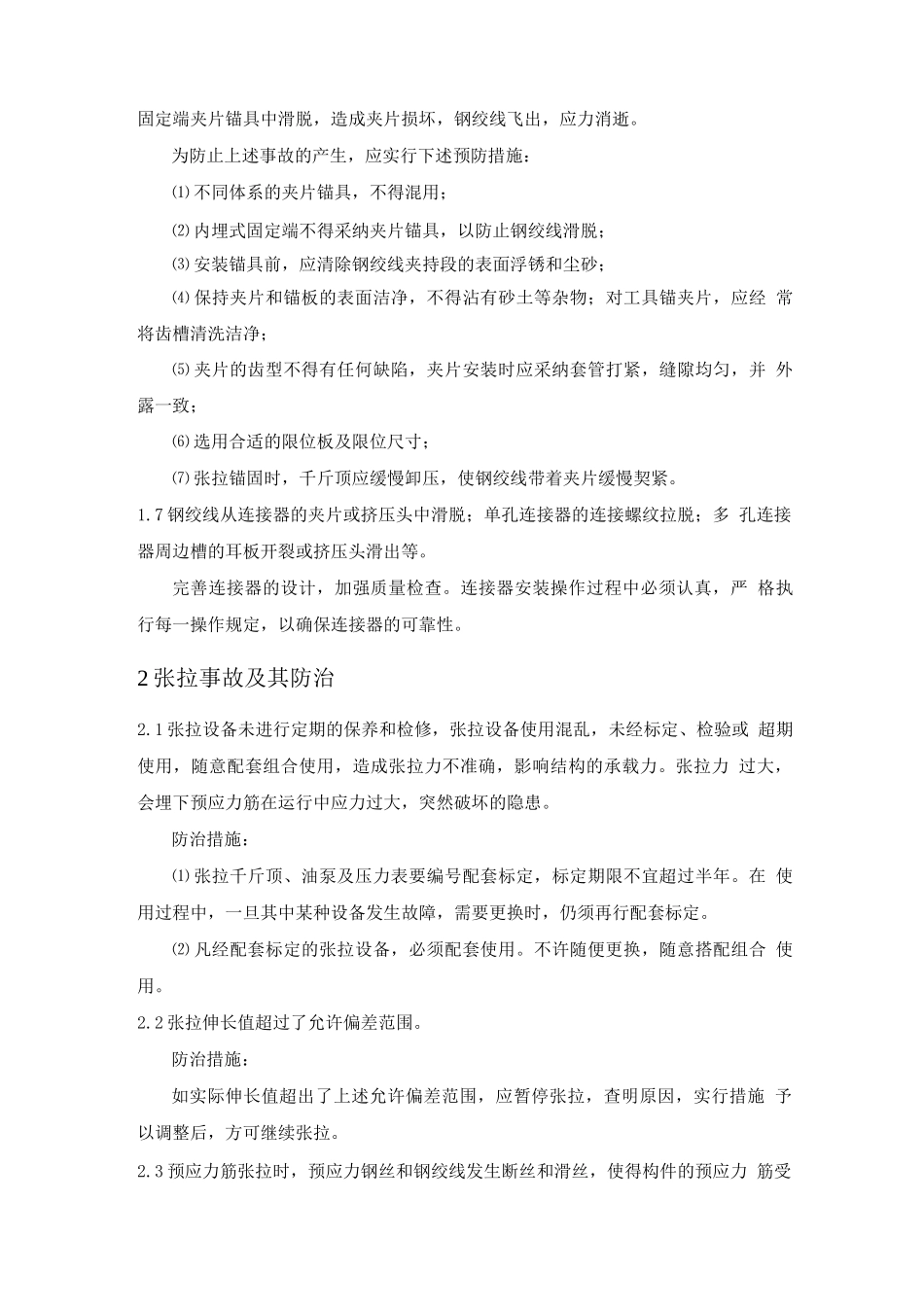

预应力工程施工常见病害及其防治1 材料病害及防治1.1 预应力钢丝、钢绞线表面有浮锈、锈斑、麻坑等。预应力筋运输时,应采纳篷车或油布严密覆盖;储存时,应架空堆放在有遮 盖的棚内或仓库内,其周围环境不得有腐蚀介质。对于轻度锈蚀的预应力钢丝和钢绞线,应做力学性能试验:对合格者,应采 取除锈处理后方可使用;对不合格者,应降级使用或不得使用。对严重锈蚀(麻 坑)者,不得使用。1.2 预应力筋的材质较差,产品质量不稳定,其力学性能指标不符合现行法律规范要 求。选择合格厂家的产品,并按国家现行标准的规定,逐批送有资质的检测机构 进行试验,杜绝使用不合格产品。1.3 波纹管材质及制作质量较差,径向刚度和抗渗漏性能均不满足现行法律规范要 求,在安装和浇筑混凝土时易变形和破损,产生漏浆导致孔道堵塞。严把波纹管的进货质量关,选择质量信誉优良的生产厂家的产品,验收时除 检查出厂合格证和出厂检验报告外,还应对其质量按现行法律规范要求进行复验,不 合格产品不能进场使用。1.4 波纹管接头不法律规范,或接头搭接长度过短,波纹管与锚垫板喇叭接头处, 灌浆孔及排气孔连接处密封不好,波纹管锈蚀或出现电火花熔洞,均会造成波纹 管在混凝土浇筑时漏浆,堵塞孔道。认真做好锚处、管身连接处、灌浆及排气孔连接处的密封工作。在波纹 管附近焊接时,必须作好对波纹管的防护措施。1.5 钢绞线张拉时或锚固后,锚环或夹片出现裂纹或碎裂,造成预应力效应降低 或消逝,还会产生碎片飞出伤人事故。严格按现行法律规范和标准要求对锚夹具进行外观检查、硬度检查和静载锚固试 验,杜绝不合格产品进场使用。张拉过程中如发现锚环或夹片开裂,应停止张拉 并退锚,待更换新的锚环或夹片后重新张拉。1.6 在张拉时或锚固过程中,钢绞线突然从千斤顶的工具锚夹片中、张拉端锚具 中或固定端夹片锚具中滑脱,造成夹片损坏,钢绞线飞出,应力消逝。为防止上述事故的产生,应实行下述预防措施:⑴ 不同体系的夹片锚具,不得混用;⑵ 内埋式固定端不得采纳夹片锚具,以防止钢绞线滑脱;⑶ 安装锚具前,应清除钢绞线夹持段的表面浮锈和尘砂;⑷ 保持夹片和锚板的表面洁净,不得沾有砂土等杂物;对工具锚夹片,应经 常将齿槽清洗洁净;⑸ 夹片的齿型不得有任何缺陷,夹片安装时应采纳套管打紧,缝隙均匀,并 外露一致;⑹ 选用合适的限位板及限位尺寸;⑺ 张拉锚固时,千斤顶应缓慢卸压,使钢绞线带着夹片缓慢契紧。...
