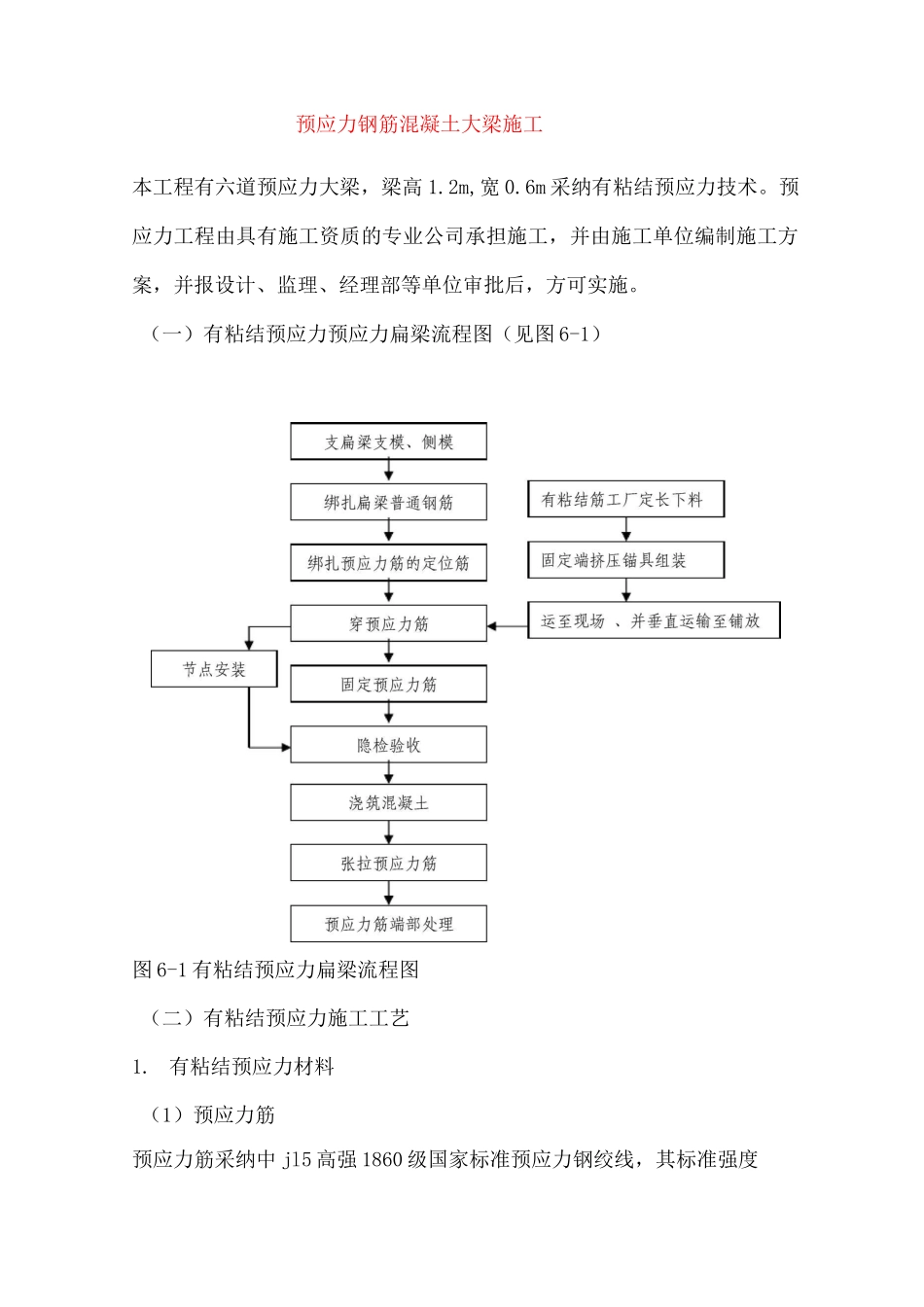

预应力钢筋混凝土大梁施工本工程有六道预应力大梁,梁高 1.2m,宽 0.6m 采纳有粘结预应力技术。预应力工程由具有施工资质的专业公司承担施工,并由施工单位编制施工方案,并报设计、监理、经理部等单位审批后,方可实施。(一)有粘结预应力预应力扁梁流程图(见图 6-1)图 6-1 有粘结预应力扁梁流程图(二)有粘结预应力施工工艺1. 有粘结预应力材料(1)预应力筋预应力筋采纳中 jl5 高强 1860 级国家标准预应力钢绞线,其标准强度fyk=1860N/mm2,其中有粘结预应力筋是在专业生产工厂内涂包成型。(2) 锚具张拉端及固定端均采纳 I 类锚具,张拉端为单孔夹片式锚具,由锚具、锚板、螺旋筋组成。固定端采纳单束挤压锚,由挤压锚具、锚板、螺旋筋组成。2. 有粘结预应力筋制作及存放有粘结预应力筋根据施工图纸,进行下料和组装后直接运到施工场地现场。有粘结筋应按施工图上结构尺寸和数量,考虑预应力筋的曲线长度、张拉设备及不同形式的组装要求,每根预应力筋的每个张拉端预留出不小于 40cm 的张拉长度进行下料。当有粘结预应力筋、锚具及配件运到施工场地,铺放使用前,应将其妥善保存放在干燥平整的地方,下边要有垫木,避开材料锈蚀,锚具、配件要存在室内,运输、存放时都要尽量避开预应力筋外皮破损。3. 有粘结预应力筋铺放铺筋前的准备工作(1)准备端模预应力板端模须采纳木模,若施工工艺有特别要求也可采纳其他模板。根据预应力筋的平、剖面位置在端模上打孔,孔径 25〜30mm。(2)预应力筋矢高马凳制作预先在生产基地制作马凳,要求扁梁中马凳架立筋采纳直径 12mm 二级螺纹钢筋,空心板中独立马凳采纳直径 8-10mm 钢筋。高度按施工翻样图的预应力筋矢高控制点高度,与空心板中竖向骨架箍筋绑扎在一起。(3)支板底模和端模由于空心板的支撑体系需要在预应力筋张拉后才能拆除,为节约模板用量,楼板模板其及支撑可以采纳快拆体系。(4)预应力筋铺放预应力筋铺放按其铺放的三个主要步骤详细说明:1) 节点安装(见图 6-2)结点安装要求:(A)要求预应力筋伸出承压板长度(预留张拉长度)> 30cm。(B)将木端模固定好。(C)凸出混凝土表面的张拉端承压板应用钉子固定在端模上。(D) 螺旋筋应固定在张拉端及锚固端的承压板后面,圈数不得少于34 圈。(E)各部位之间不应有缝隙。(F)预应力筋必须与承压板面垂直,其在承压板后应有不小于 30cm 的(ME*图 6-2 预应力筋张拉端、锚固端节点大样/Z / zz .=/^/ Z/ X直线段。本工程根...
