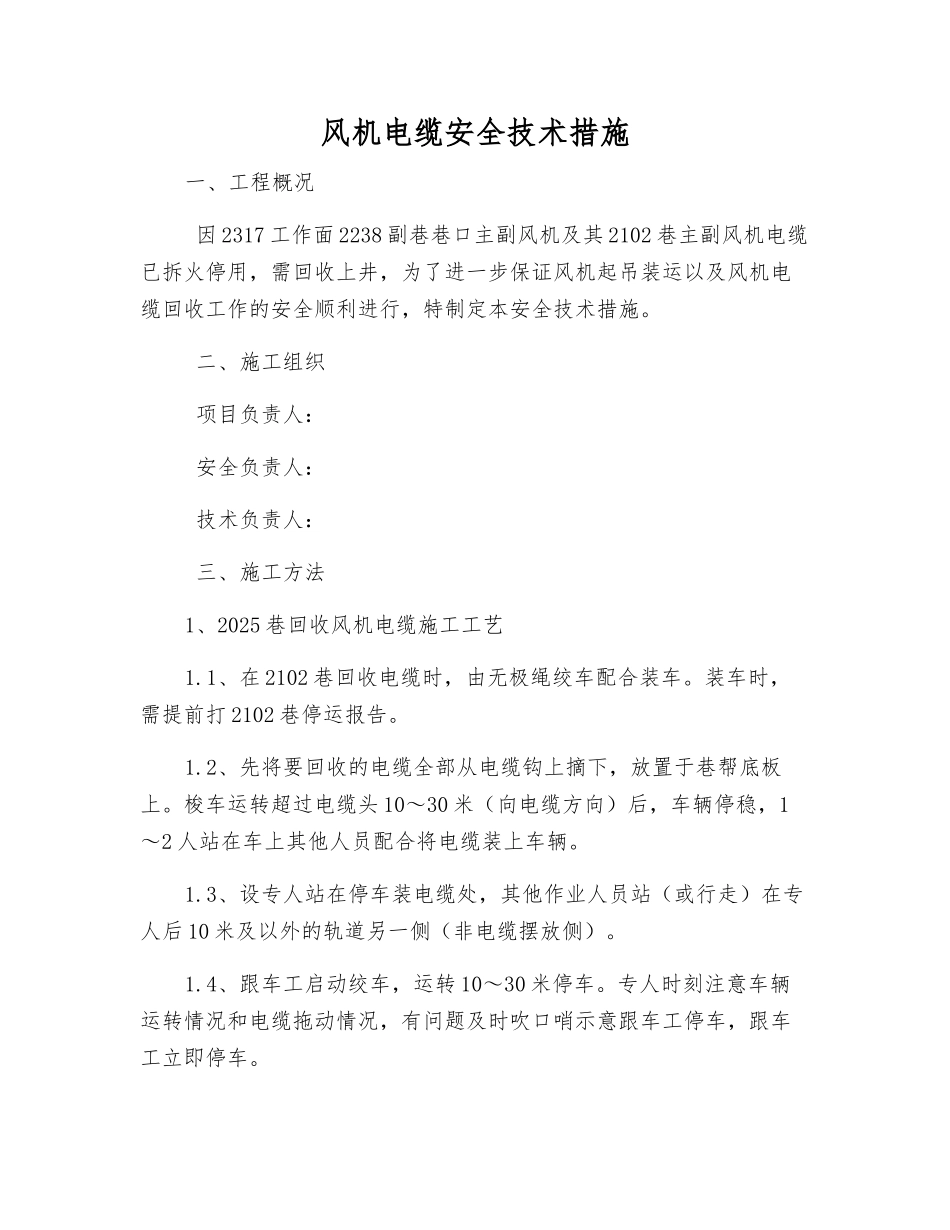

风机电缆安全技术措施一、工程概况 因 2317 工作面 2238 副巷巷口主副风机及其 2102 巷主副风机电缆已拆火停用,需回收上井,为了进一步保证风机起吊装运以及风机电缆回收工作的安全顺利进行,特制定本安全技术措施

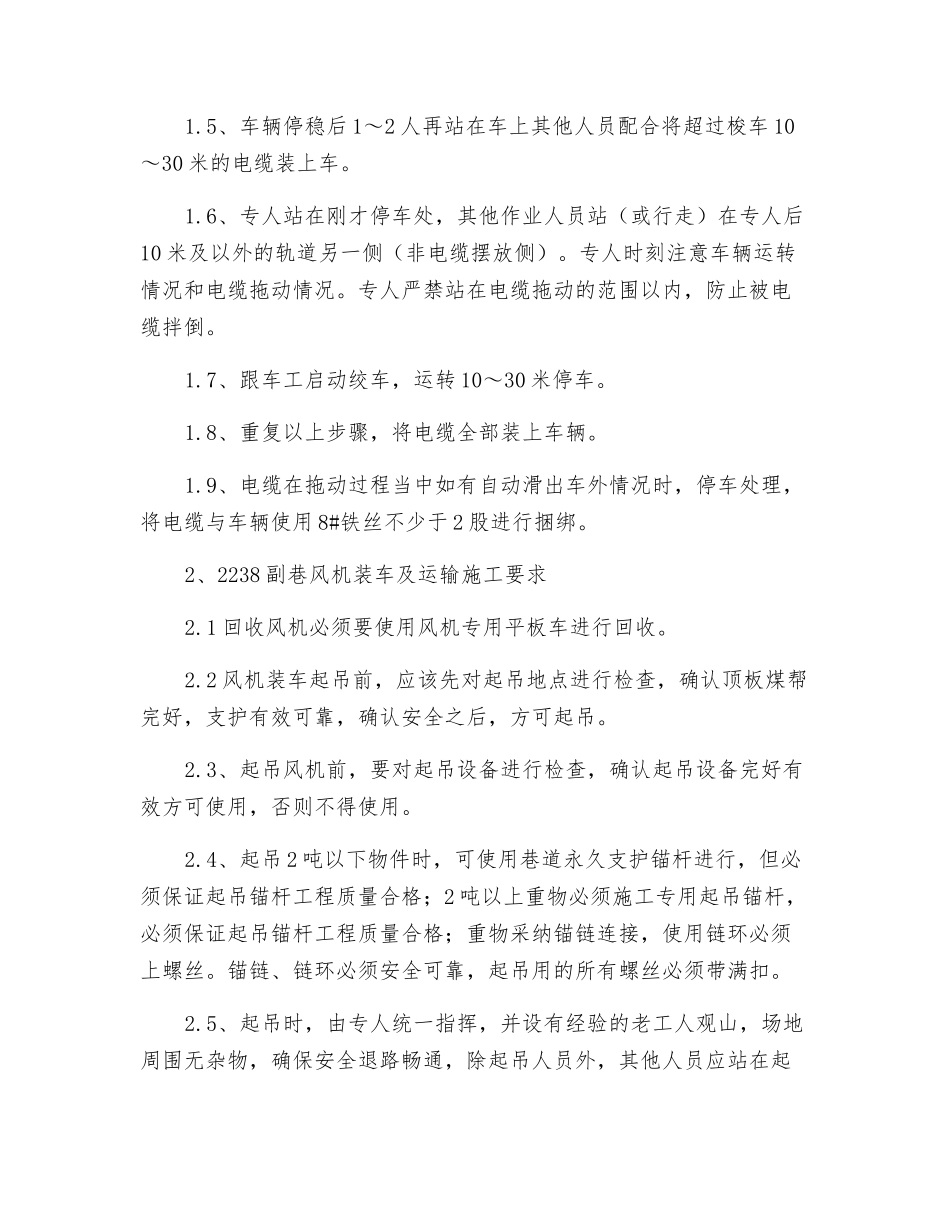

二、施工组织 项目负责人: 安全负责人: 技术负责人: 三、施工方法1、2025 巷回收风机电缆施工工艺1
1、在 2102 巷回收电缆时,由无极绳绞车配合装车
装车时,需提前打 2102 巷停运报告
2、先将要回收的电缆全部从电缆钩上摘下,放置于巷帮底板上
梭车运转超过电缆头 10~30 米(向电缆方向)后,车辆停稳,1~2 人站在车上其他人员配合将电缆装上车辆
3、设专人站在停车装电缆处,其他作业人员站(或行走)在专人后 10 米及以外的轨道另一侧(非电缆摆放侧)
4、跟车工启动绞车,运转 10~30 米停车
专人时刻注意车辆运转情况和电缆拖动情况,有问题及时吹口哨示意跟车工停车,跟车工立即停车
5、车辆停稳后 1~2 人再站在车上其他人员配合将超过梭车 10~30 米的电缆装上车
6、专人站在刚才停车处,其他作业人员站(或行走)在专人后10 米及以外的轨道另一侧(非电缆摆放侧)
专人时刻注意车辆运转情况和电缆拖动情况
专人严禁站在电缆拖动的范围以内,防止被电缆拌倒
7、跟车工启动绞车,运转 10~30 米停车
8、重复以上步骤,将电缆全部装上车辆
9、电缆在拖动过程当中如有自动滑出车外情况时,停车处理,将电缆与车辆使用 8#铁丝不少于 2 股进行捆绑
2、2238 副巷风机装车及运输施工要求2
1 回收风机必须要使用风机专用平板车进行回收

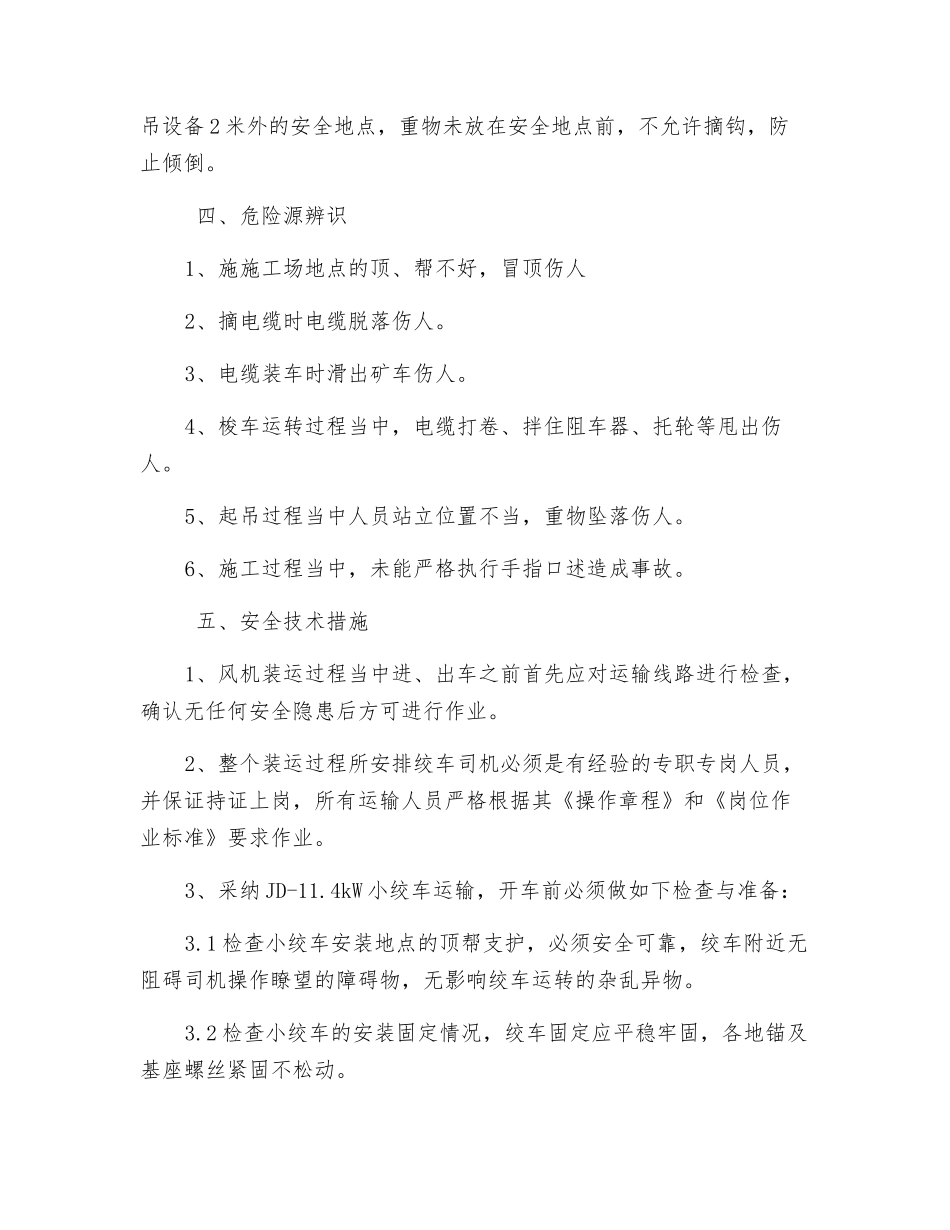

2 风机装车起吊前,应该先对起吊地点进行检查,确认顶板煤帮完好,支护有效可靠,确认安全之后,方可起吊
3、起吊风机前,要对起吊设备进行检查,确认起吊设备完好有效方可使用,否则
