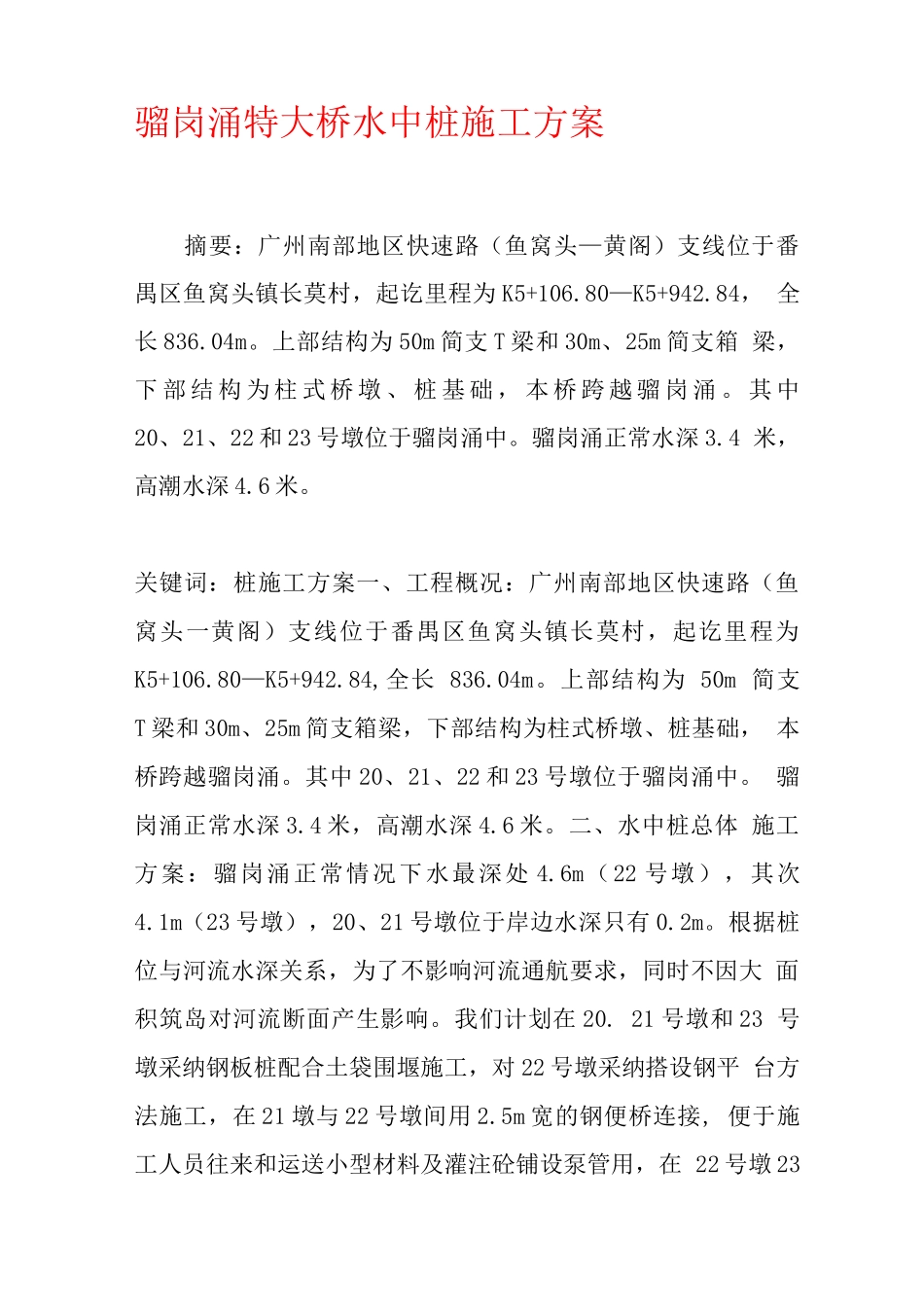

骝岗涌特大桥水中桩施工方案摘要:广州南部地区快速路(鱼窝头—黄阁)支线位于番 禺区鱼窝头镇长莫村,起讫里程为 K5+106.80—K5+942.84, 全长 836.04m。上部结构为 50m 简支 T 梁和 30m、25m 简支箱 梁,下 部 结 构 为 柱 式 桥 墩 、 桩 基 础 , 本 桥 跨 越 骝 岗 涌 。 其 中 20、21、22 和 23 号墩位于骝岗涌中。骝岗涌正常水深 3.4 米,高潮水深 4.6 米。关键词:桩施工方案一、工程概况:广州南部地区快速路(鱼 窝头一黄阁)支线位于番禺区鱼窝头镇长莫村,起讫里程为 K5+106.80—K5+942.84,全长 836.04m。上部结构为 50m 简支 T 梁和 30m、25m 简支箱梁,下部结构为柱式桥墩、桩基础, 本桥跨越骝岗涌。其中 20、21、22 和 23 号墩位于骝岗涌中。 骝岗涌正常水深 3.4 米,高潮水深 4.6 米。二、水中桩总体 施工方案:骝岗涌正常情况下水最深处 4.6m(22 号墩),其次 4.1m(23 号墩),20、21 号墩位于岸边水深只有 0.2m。根据桩 位与河流水深关系,为了不影响河流通航要求,同时不因大 面积筑岛对河流断面产生影响。我们计划在 20. 21 号墩和 23 号墩采纳钢板桩配合土袋围堰施工,对 22 号墩采纳搭设钢平 台方法施工,在 21 墩与 22 号墩间用 2.5m 宽的钢便桥连接, 便于施工人员往来和运送小型材料及灌注砼铺设泵管用,在 22 号墩 23号间留出净宽不小于 35m 的航道解决临时通航事 宜。详细设计见水中桩施工平面置图。三、围堰和钢平台施 工:1、围堰施工:土石围堰:场地为浅水时,采纳围堰筑岛。 根据水文地质资料及实测结果反映,骝岗涌特大桥 20、21 号 桩位在河滩边,退潮位时,原地标高在水面以下 0・3m 以内, 高潮位时水不深且流速不大。根据技术经济比较,宜实行围 堰筑岛,岛面比在施工期间可能出现的最高水位高出 1.0~1.5m。围堰筑岛的施工顺序:围堰施工从上游开始进行, 围堰外侧用土袋堆码 1~1.5m高;然后进行填土。填土原则为: 沿河堤向河中间逐步推动,将填筑料倒在露出水面的堰头上, 顺坡送入水中,以免离析,造成渗漏,每层填地高度不超过 2m。初步填土完成后用 PC2 勾机压打钢板桩,钢板桩打入 深度根据河床地质情况确定,保证围堰稳定,但是最小不小 于 7 米;二次进行土袋堆码至堰顶,堆码时上下左右应错开, 堆码整齐;再进行围堰填土直至设计标高。填土时中间部分 填片石及粘土,岛底...
