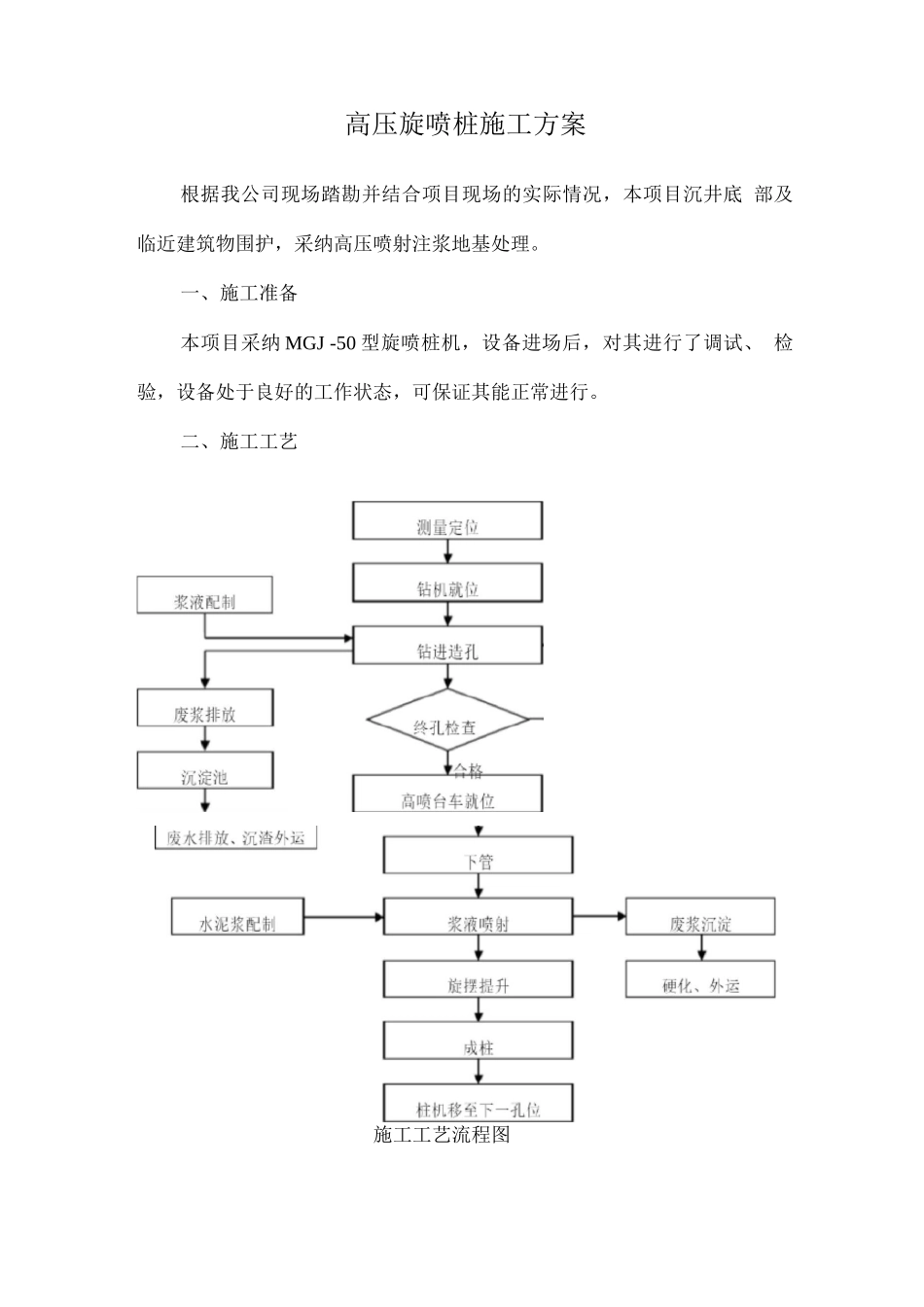

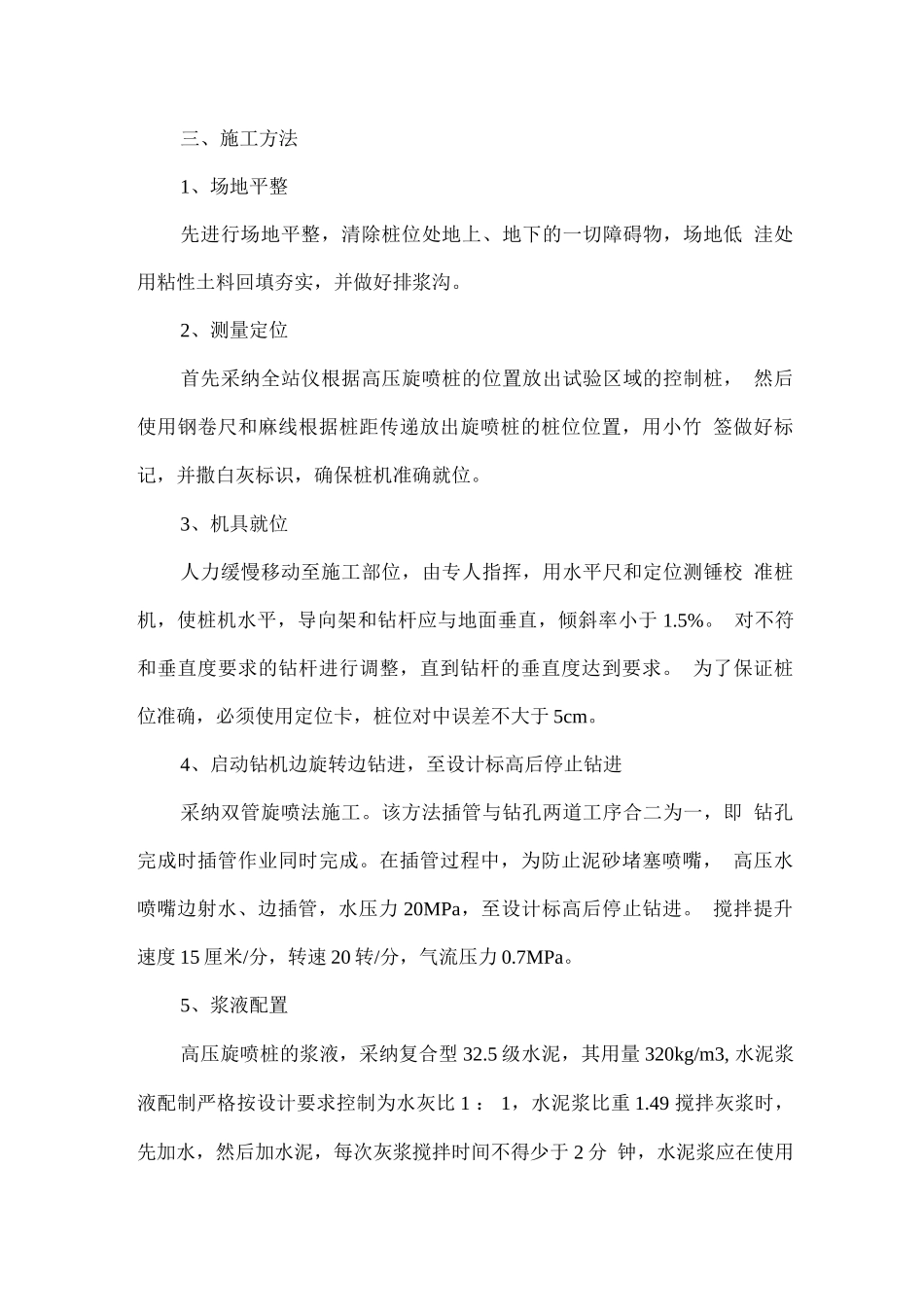

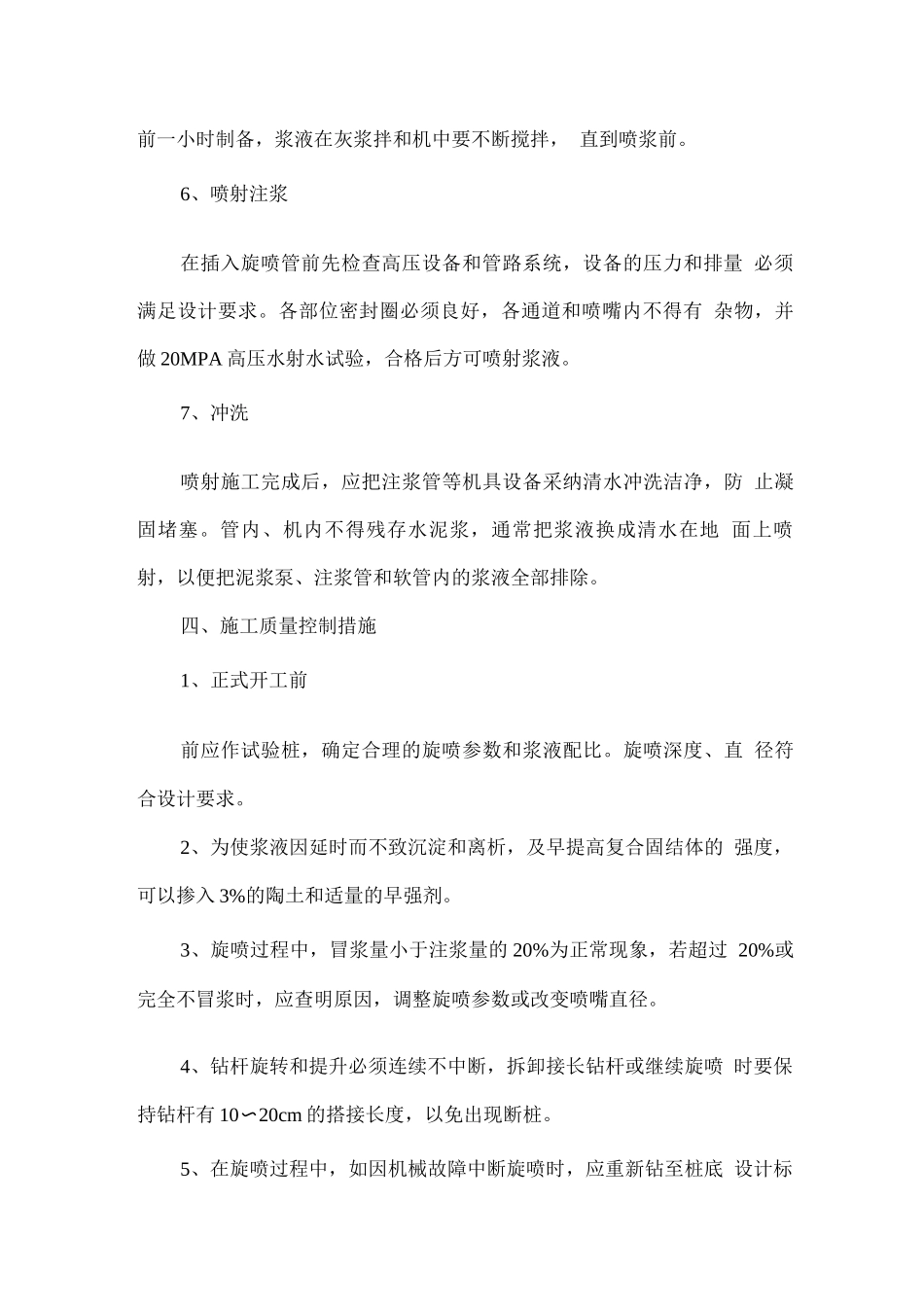

高压旋喷桩施工方案根据我公司现场踏勘并结合项目现场的实际情况,本项目沉井底 部及临近建筑物围护,采纳高压喷射注浆地基处理。一、施工准备本项目采纳 MGJ -50 型旋喷桩机,设备进场后,对其进行了调试、 检验,设备处于良好的工作状态,可保证其能正常进行。二、施工工艺施工工艺流程图三、施工方法1、场地平整先进行场地平整,清除桩位处地上、地下的一切障碍物,场地低 洼处用粘性土料回填夯实,并做好排浆沟。2、测量定位首先采纳全站仪根据高压旋喷桩的位置放出试验区域的控制桩, 然后使用钢卷尺和麻线根据桩距传递放出旋喷桩的桩位位置,用小竹 签做好标记,并撒白灰标识,确保桩机准确就位。3、机具就位人力缓慢移动至施工部位,由专人指挥,用水平尺和定位测锤校 准桩机,使桩机水平,导向架和钻杆应与地面垂直,倾斜率小于 1.5%。 对不符和垂直度要求的钻杆进行调整,直到钻杆的垂直度达到要求。 为了保证桩位准确,必须使用定位卡,桩位对中误差不大于 5cm。4、启动钻机边旋转边钻进,至设计标高后停止钻进采纳双管旋喷法施工。该方法插管与钻孔两道工序合二为一,即 钻孔完成时插管作业同时完成。在插管过程中,为防止泥砂堵塞喷嘴, 高压水喷嘴边射水、边插管,水压力 20MPa,至设计标高后停止钻进。 搅拌提升速度 15 厘米/分,转速 20 转/分,气流压力 0.7MPa。5、浆液配置高压旋喷桩的浆液,采纳复合型 32.5 级水泥,其用量 320kg/m3, 水泥浆液配制严格按设计要求控制为水灰比 1 : 1,水泥浆比重 1.49 搅拌灰浆时,先加水,然后加水泥,每次灰浆搅拌时间不得少于 2 分 钟,水泥浆应在使用前一小时制备,浆液在灰浆拌和机中要不断搅拌, 直到喷浆前。6、喷射注浆在插入旋喷管前先检查高压设备和管路系统,设备的压力和排量 必须满足设计要求。各部位密封圈必须良好,各通道和喷嘴内不得有 杂物,并做 20MPA 高压水射水试验,合格后方可喷射浆液。7、冲洗喷射施工完成后,应把注浆管等机具设备采纳清水冲洗洁净,防 止凝固堵塞。管内、机内不得残存水泥浆,通常把浆液换成清水在地 面上喷射,以便把泥浆泵、注浆管和软管内的浆液全部排除。四、施工质量控制措施1、正式开工前前应作试验桩,确定合理的旋喷参数和浆液配比。旋喷深度、直 径符合设计要求。2、为使浆液因延时而不致沉淀和离析,及早提高复合固结体的 强度,可以掺入 3%的陶土和适量的早强剂。3、旋喷过程中,冒浆量小于...
