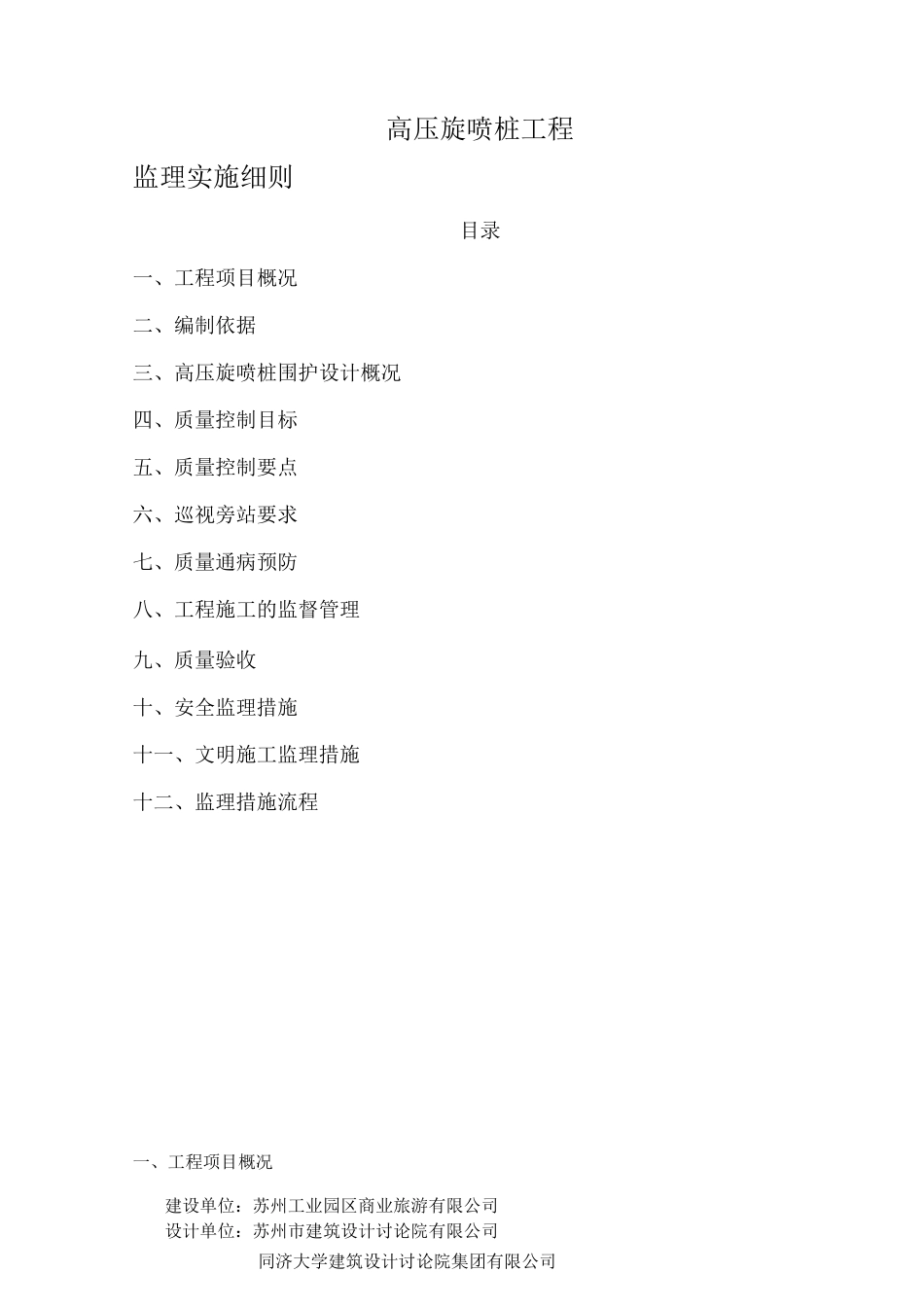

高压旋喷桩工程监理实施细则目录一、工程项目概况二、编制依据三、高压旋喷桩围护设计概况四、质量控制目标五、质量控制要点六、巡视旁站要求七、质量通病预防八、工程施工的监督管理九、质量验收十、安全监理措施十一、文明施工监理措施十二、监理措施流程一、工程项目概况建设单位:苏州工业园区商业旅游有限公司设计单位:苏州市建筑设计讨论院有限公司同济大学建筑设计讨论院集团有限公司施工单位:南京东地建设基础工程有限公司
监理单位:江苏建科建设监理有限公司商旅新悦城由三层裙楼上做二幢塔楼和地下室组成,整体设置二层地下室,设计基 坑采纳明挖顺作法施工
建筑占地面积 19546m 2,建筑总面积为 64927m 2
基坑周边 围护结构由地下连续墙和基坑内部设置的二道钢筋混凝土支撑系统组成
本工程内部 深坑加固、地下室周边围护加固、地下连续墙槽段分缝位置止水加固分别用高压旋喷 桩来处理

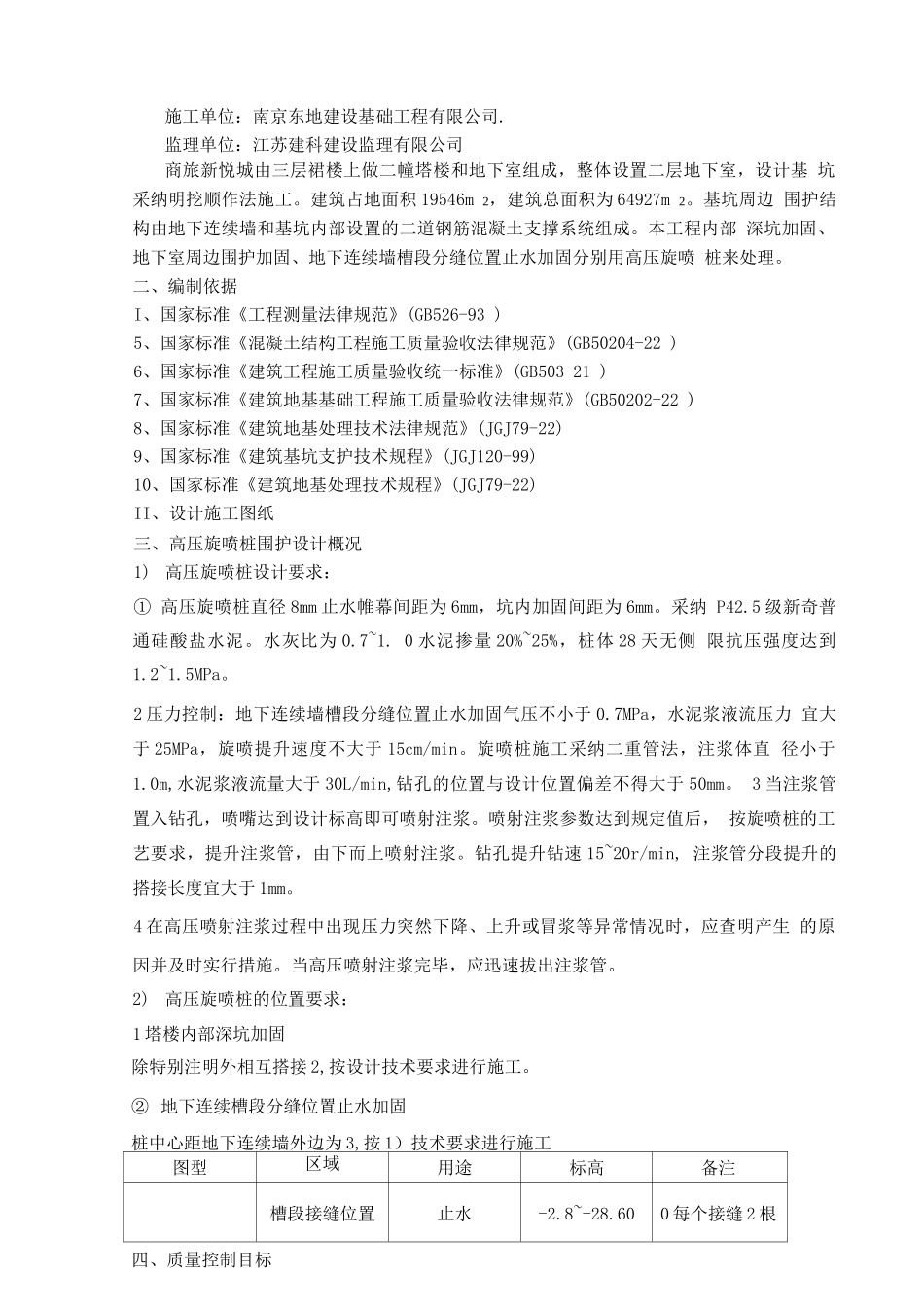

二、编制依据I、国家标准《工程测量法律规范》(GB526-93 )5、国家标准《混凝土结构工程施工质量验收法律规范》(GB50204-22 )6、国家标准《建筑工程施工质量验收统一标准》(GB503-21 )7、国家标准《建筑地基基础工程施工质量验收法律规范》(GB50202-22 )8、国家标准《建筑地基处理技术法律规范》(JGJ79-22)9、国家标准《建筑基坑支护技术规程》(JGJ120-99)10、国家标准《建筑地基处理技术规程》(JGJ79-22)II、设计施工图纸三、高压旋喷桩围护设计概况1) 高压旋喷桩设计要求:① 高压旋喷桩直径 8mm 止水帷幕间距为 6mm,坑内加固间距为 6mm
采纳 P42
5 级新奇普通硅酸盐水泥
水灰比为 0
0 水泥掺量 20%~25%,桩体 28 天无侧 限抗压强度达到1
2 压力控制:地下连续墙槽段分缝位置止水加固气压不小于 0
7MPa,水
