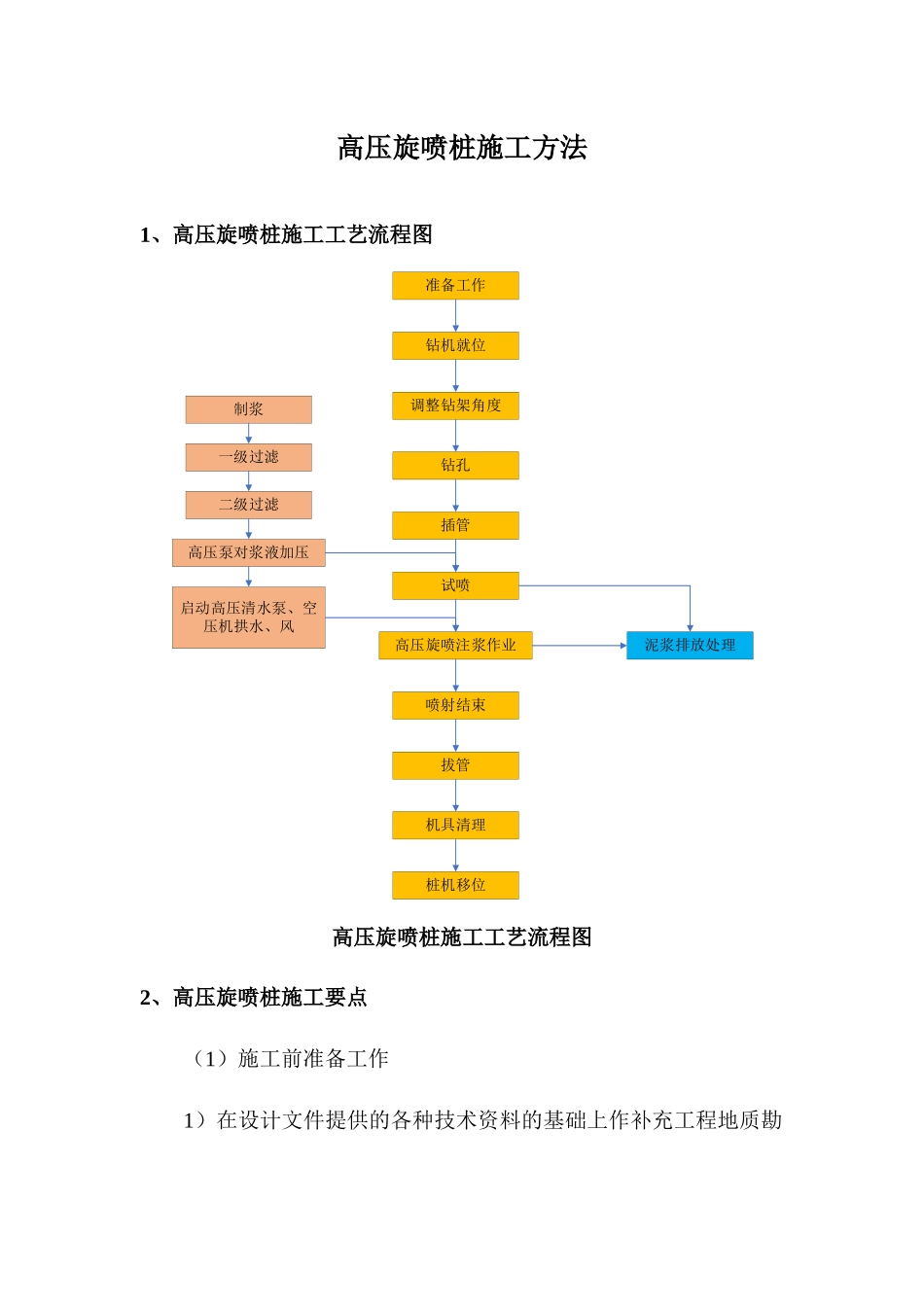

高压旋喷桩施工方法1、高压旋喷桩施工工艺流程图准备工作钻机就位调整钻架角度钻孔插管试喷高压旋喷注浆作业喷射结束拔管机具清理桩机移位制浆一级过滤二级过滤高压泵对浆液加压启动高压清水泵、空压机拱水、风泥浆排放处理高压旋喷桩施工工艺流程图2、高压旋喷桩施工要点(1)施工前准备工作1)在设计文件提供的各种技术资料的基础上作补充工程地质勘探,进一步了解各施工工点地基土的性质、埋藏条件。2)准备充足的水泥加固料和水。水泥的品种、规格、出厂时间经试验室检验符合国家法律规范及设计要求,并有质量合格证。严禁使用过期、受潮、结板、变质的加固料。3)根据补充勘探资料,在选择的试验工点加固范围内的各代表性地层用薄壁取土器实行必需数量的原状土送试验室,对取得的土样在进行试验之前应妥善保存,使土样的物理和化学性能尽可能保持不变。4)室内配合比试验。根据设计要求的喷浆量或现场土样的情况,按不同含水量设计并调整几种配合比,通过在室内将现场实行的土样进行风(烘)干、碾碎,过 2~5mm 筛的粉状土样,按设计喷浆量、水灰比搅拌、养护、力学试验,确定施工喷浆量、水灰比。一般水灰比可取 1.0~1.5。为改善水泥土的性能、防沉淀性能和提高强度,可适当掺入木质素磺硫钙、石膏、三乙醇胺、氯化钠、氯化钙、硫酸钠、陶土、碱等外掺剂。若试验之前土样的含水量发生了变化,应调整为天然含水量。5)试桩试验。根据室内试验确定的施工喷浆量、水灰比制备水泥浆液在试验工点打设数根试桩,并根据试桩结果,调整加固料的喷浆量,确定搅拌桩搅拌机提升速度、搅拌轴回转速度、喷入压力、停浆面等施工工艺参数。6)推土机、挖掘机配合自卸汽车清除地表 0.3m 厚的种植土,杂物,并将原地面按设计要求整平,填出路拱。根据施工现场实际情况,施作临时排、截水设施,并在施工范围以外开挖废泥浆池以及施工孔位至泥浆池间的排浆沟。7)按设计要求完成施工放样,用木桩定出桩位,用白石灰作出明显标识。3、施工工艺(1)钻机定位移动旋喷桩机到指定桩位,将钻头对准孔位中心,同时整平钻机,放置平稳、水平,钻杆的垂直度偏差不大于 1%~1.5%。就位后,首先进行低压(0.5MPa)射水试验,用以检查喷嘴是否畅通,压力是否正常。(2)制备水泥浆桩机移位时,即开始按设计确定的配合比拌制水泥浆。首先将水加入桶中,再将水泥和外掺剂倒入,开动搅拌机搅拌 10~20 分钟,而后拧开搅拌桶底部阀门,放入第一道筛网(孔径为 0.8mm)...
