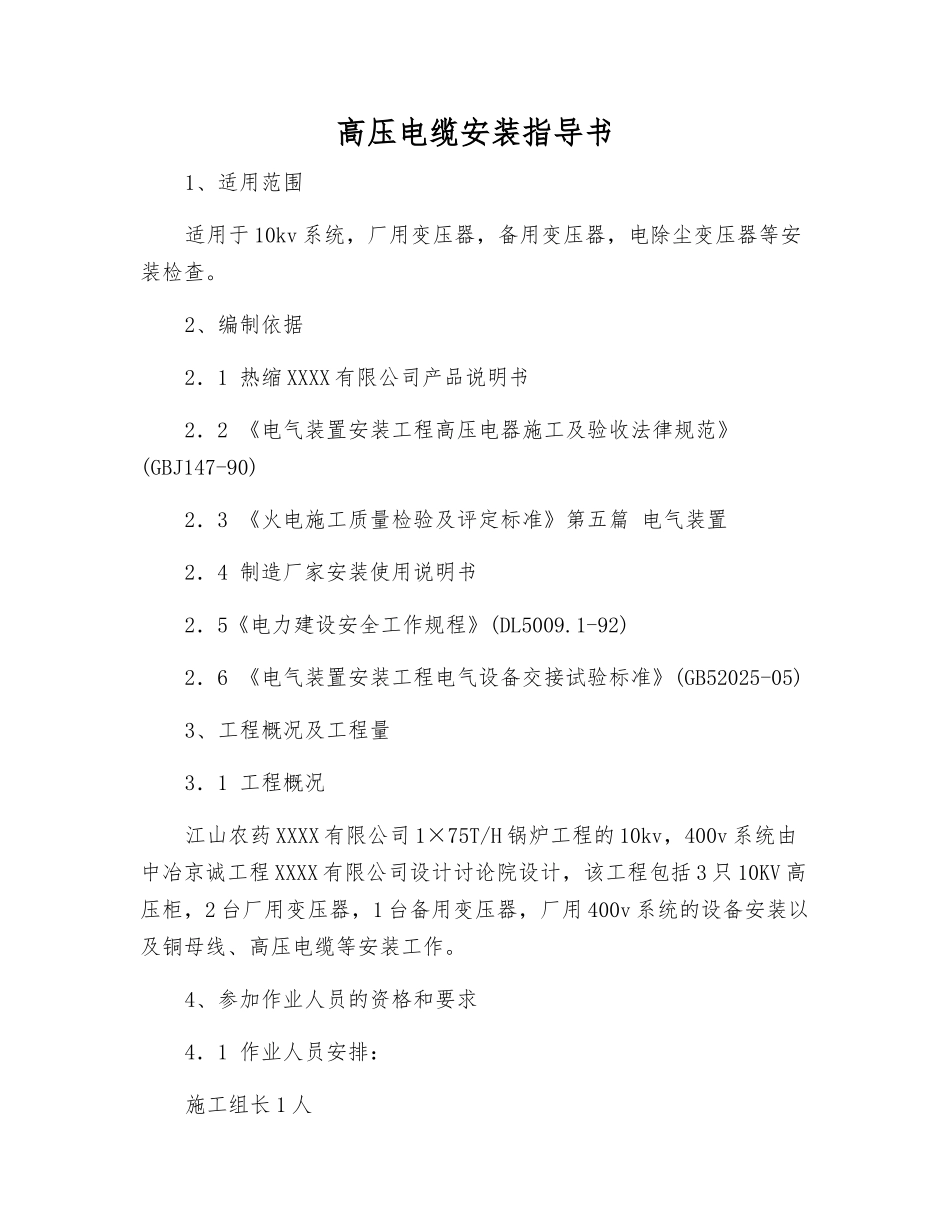

高压电缆安装指导书1、适用范围适用于 10kv 系统,厂用变压器,备用变压器,电除尘变压器等安装检查。2、编制依据2.1 热缩 XXXX 有限公司产品说明书2.2 《电气装置安装工程高压电器施工及验收法律规范》(GBJ147-90)2.3 《火电施工质量检验及评定标准》第五篇 电气装置2.4 制造厂家安装使用说明书2.5《电力建设安全工作规程》(DL5009.1-92)2.6 《电气装置安装工程电气设备交接试验标准》(GB52025-05)3、工程概况及工程量3.1 工程概况江山农药 XXXX 有限公司 1×75T/H 锅炉工程的 10kv,400v 系统由中冶京诚工程 XXXX 有限公司设计讨论院设计,该工程包括 3 只 10KV 高压柜,2 台厂用变压器,1 台备用变压器,厂用 400v 系统的设备安装以及铜母线、高压电缆等安装工作。4、参加作业人员的资格和要求4.1 作业人员安排:施工组长 1 人高压电气安装工 2 人工具保管员 1 人助手 3 人4.2 所有施工人员应经过施工培训,认真学习安全规程,并经过三级安全教育,考试合格。4.3 施工组长要具备对该小组分项工程合理安排的能力,熟知与本小组施工项目相关的图纸,并及时备好本小组施工材料,对本小组的安装记录要及时审核并收缴至班组技术人员。4.4 所有电气施工人员必须明确施工质量标准和工艺要求,掌握施工法律规范的技术要求,在组长的指导下认真施工,服从指挥,服从安排,并认真做好施工安装记录。4.5 工具保管员对使用工具进行统一管理、实行借用登记,检查、清点,确保工器具齐全、无遗漏。4.6 施工助手要具备电气专业的相关专业知识,能积极主动配合好组长工作,并注意安全。5、作业所需要的主要工、机具、仪器:序号名 称数量序号名称数量1压线钳1 套4小型工具1 套2汽油喷灯1 台5试验仪器1 套3电铬铁1 支6力矩扳手1 套6、作业前应做的准备工作及条件6.1 材料准备:6.1.1 主要设备(电缆、热缩材料等):由甲方供货。6.1.2 辅材(镀锌螺栓、安装用耗材等):备足各种型号规格的镀锌螺栓及安装所需耗材。6.2 技术准备6.2.1 技术员应组织作业人员认真学习、理解产品说明书。6.2.2 熟悉施工场地,不进入非工作区域,不误闯带电间隔。6.2.3 认真收集厂家技术资料,对制造厂有特别要求的设备,应尽早作好技术准备。6.3 施工现场条件准备:6.3.1 作业前,应与相关部门联动对现场进行检查,并办理工作票。6.4 材料到达现场后,应当立即进行检查,并做记录:7、作业...
