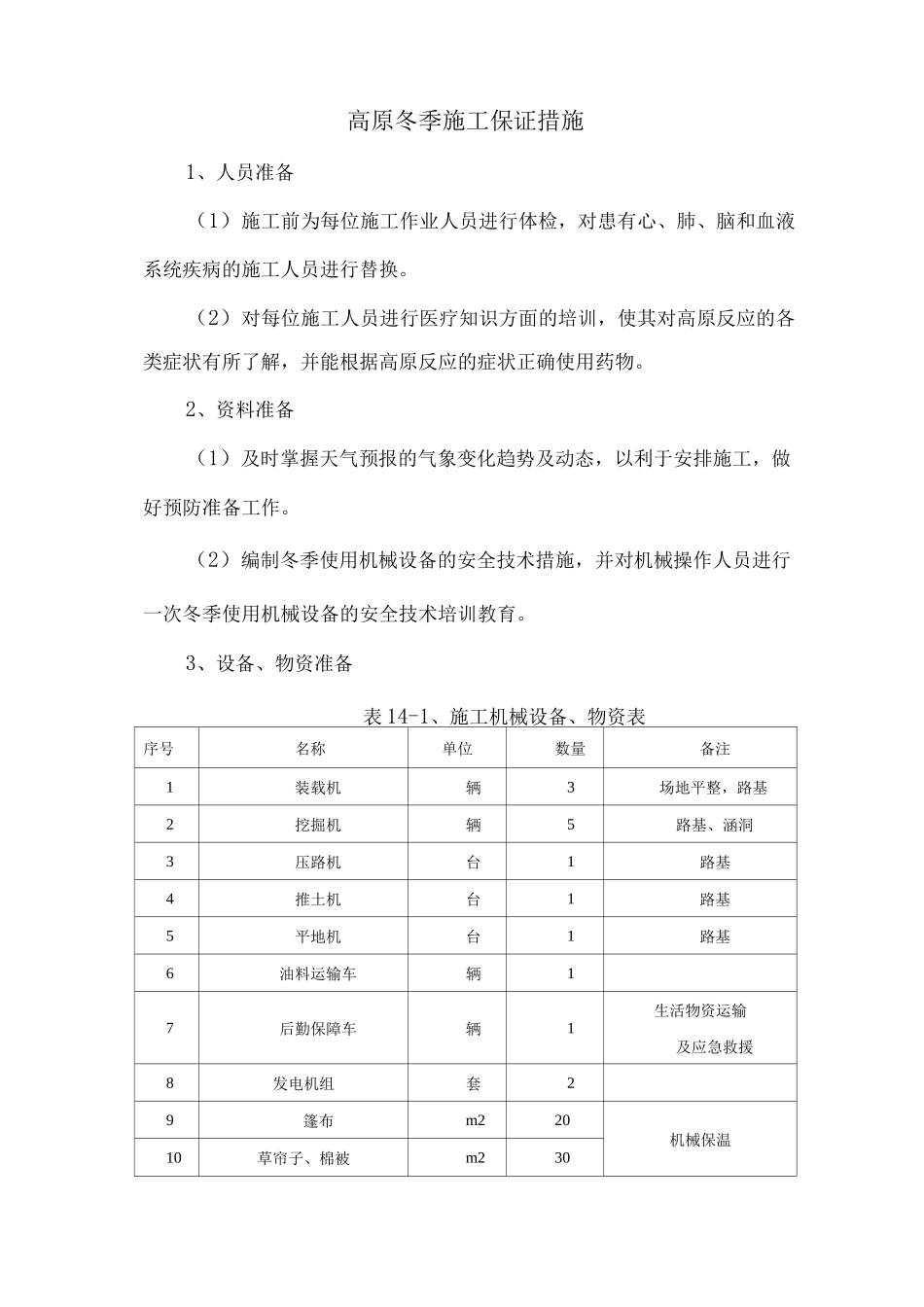

高原冬季施工保证措施1、人员准备(1)施工前为每位施工作业人员进行体检,对患有心、肺、脑和血液系统疾病的施工人员进行替换
(2)对每位施工人员进行医疗知识方面的培训,使其对高原反应的各类症状有所了解,并能根据高原反应的症状正确使用药物
2、资料准备(1)及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作
(2)编制冬季使用机械设备的安全技术措施,并对机械操作人员进行一次冬季使用机械设备的安全技术培训教育

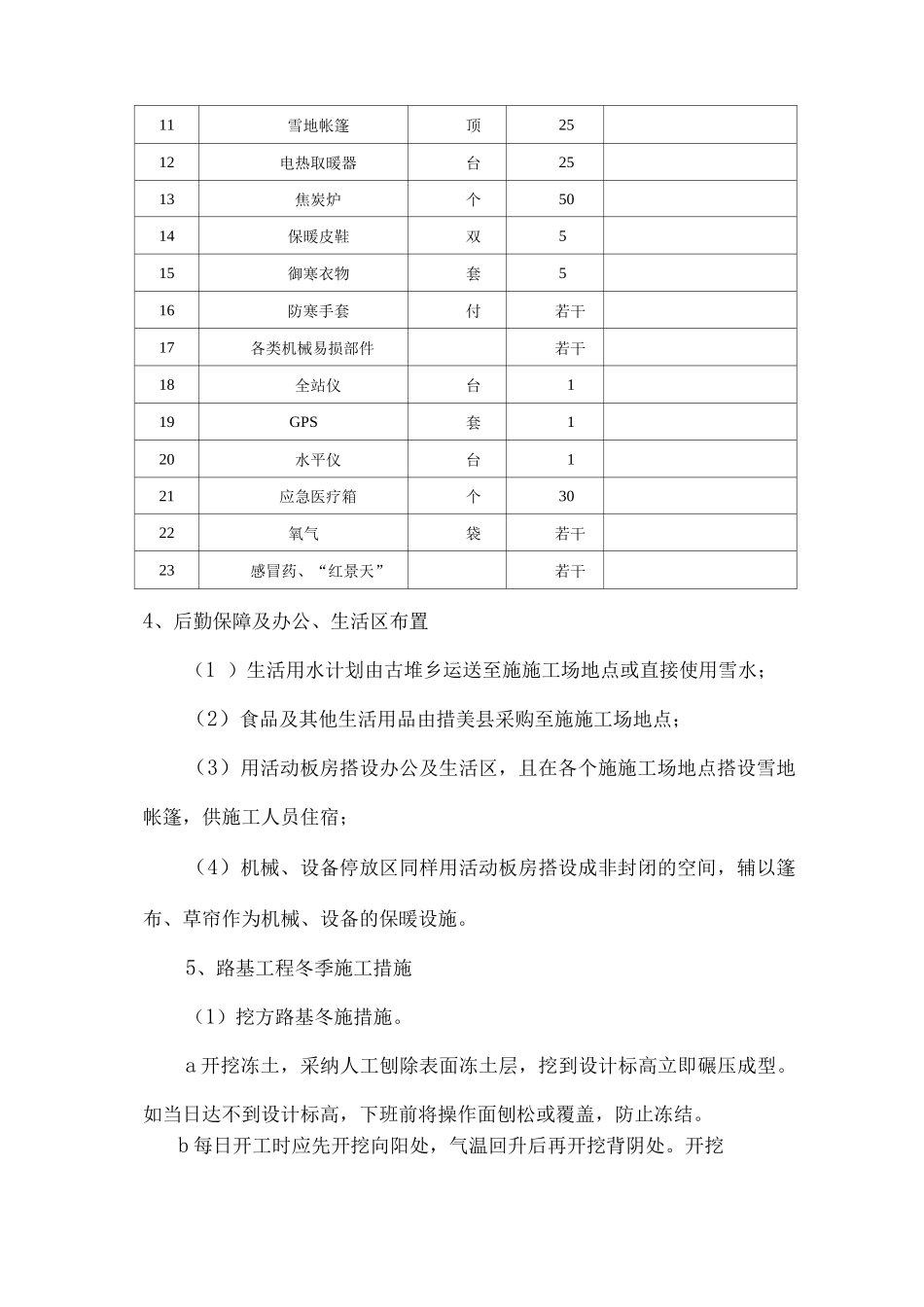

3、设备、物资准备表 14-1、施工机械设备、物资表序号名称单位数量备注1装载机辆3场地平整,路基2挖掘机辆5路基、涵洞3压路机台1路基4推土机台1路基5平地机台1路基6油料运输车辆17后勤保障车辆1生活物资运输及应急救援8发电机组套29篷布m220机械保温10草帘子、棉被m23011雪地帐篷顶2512电热取暖器台2513焦炭炉个5014保暖皮鞋双515御寒衣物套516防寒手套付若干17各类机械易损部件若干18全站仪台119GPS套120水平仪台121应急医疗箱个3022氧气袋若干23感冒药、“红景天”若干4、后勤保障及办公、生活区布置(1 )生活用水计划由古堆乡运送至施施工场地点或直接使用雪水;(2)食品及其他生活用品由措美县采购至施施工场地点;(3)用活动板房搭设办公及生活区,且在各个施施工场地点搭设雪地帐篷,供施工人员住宿;(4)机械、设备停放区同样用活动板房搭设成非封闭的空间,辅以篷布、草帘作为机械、设备的保暖设施
5、路基工程冬季施工措施(1)挖方路基冬施措施
a 开挖冻土,采纳人工刨除表面冻土层,挖到设计标高立即碾压成型
如当日达不到设计标高,下班前将操作面刨松或覆盖,防止冻结
b 每日开工时应先开挖向阳处,气温回升后再开挖背阴处
开挖遇水做临时排水沟及时排除

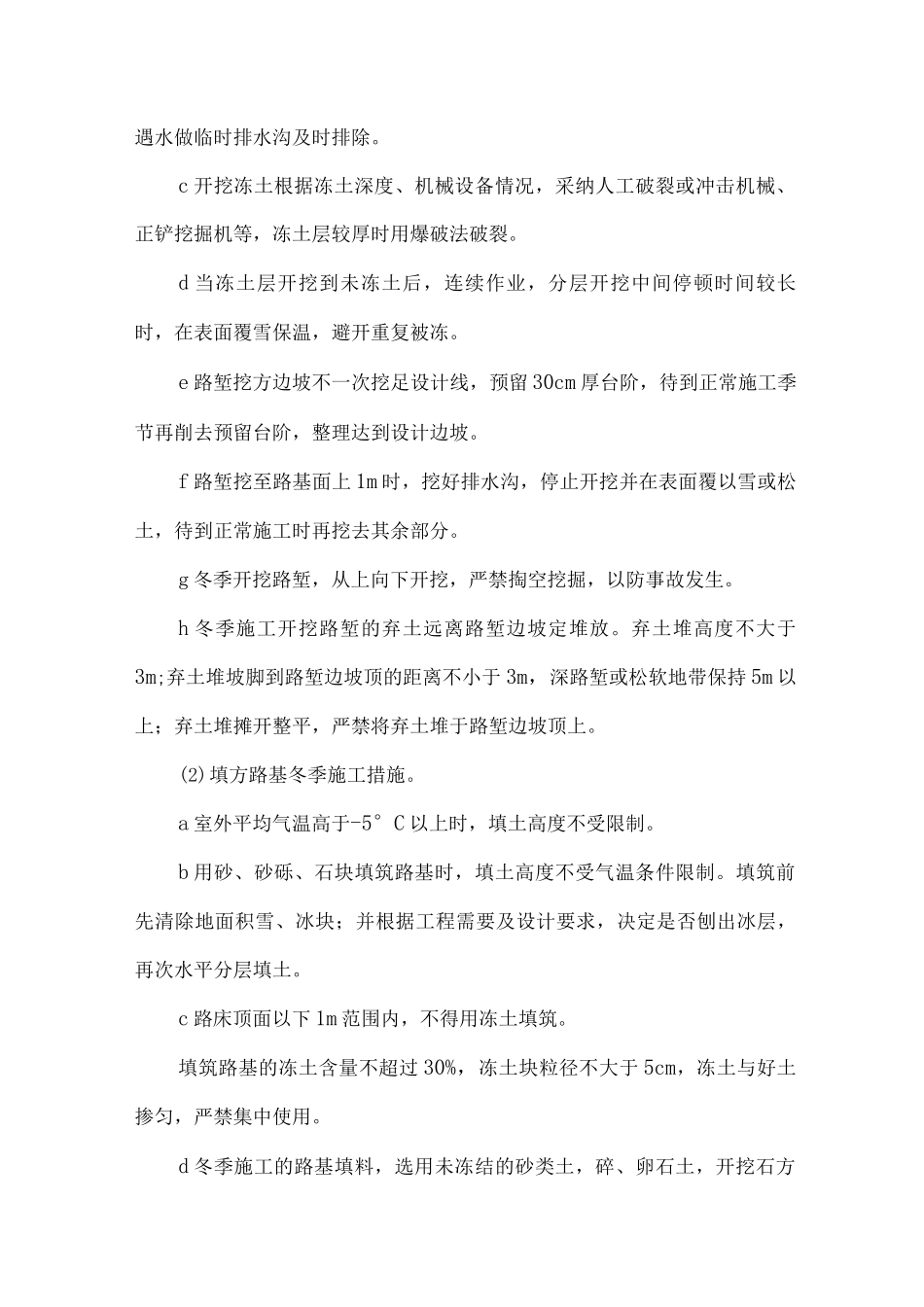

c 开挖冻土根据冻土深度、机械设备情况,采纳人工破裂或冲击机械、正铲挖掘机等,冻土
