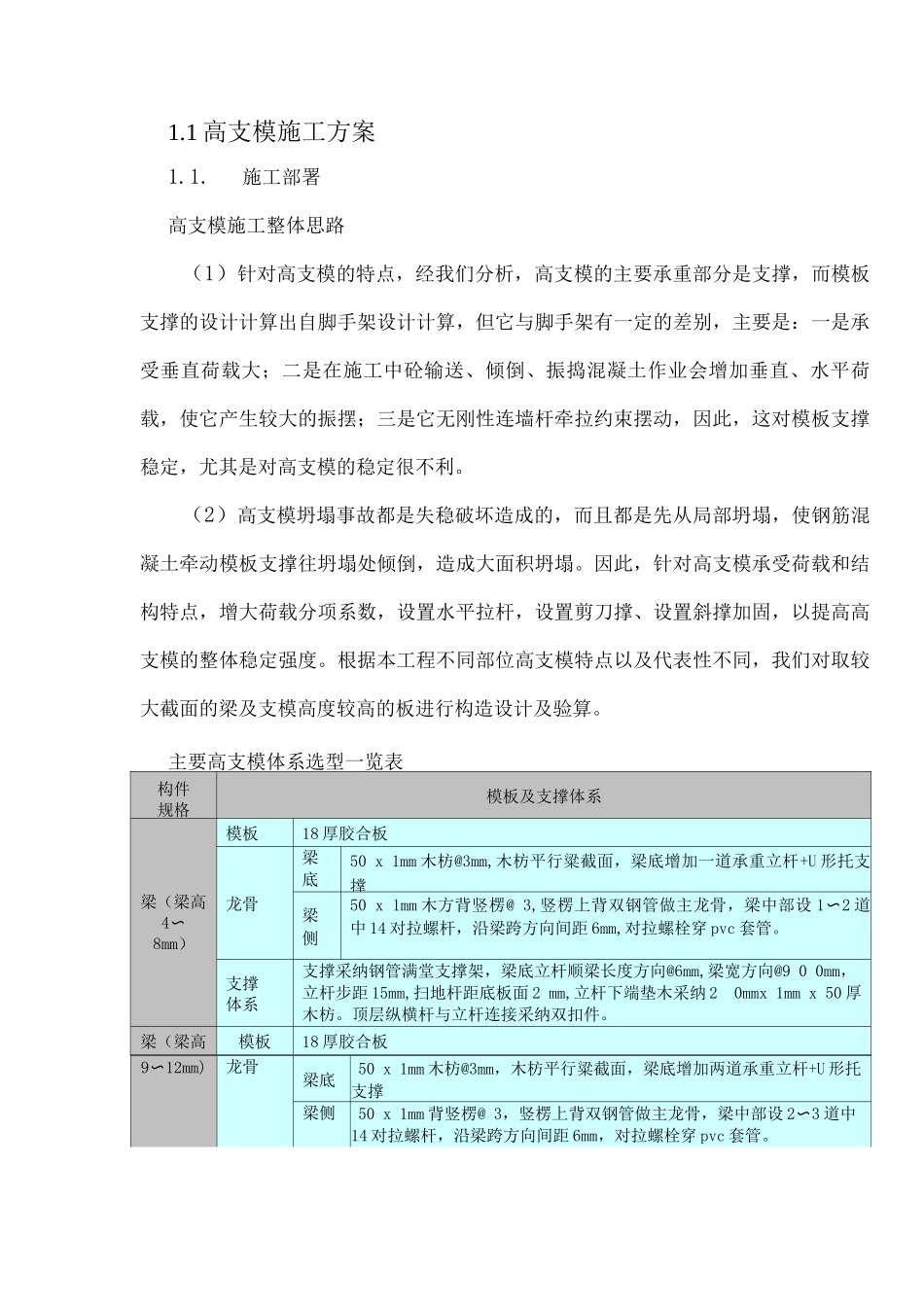

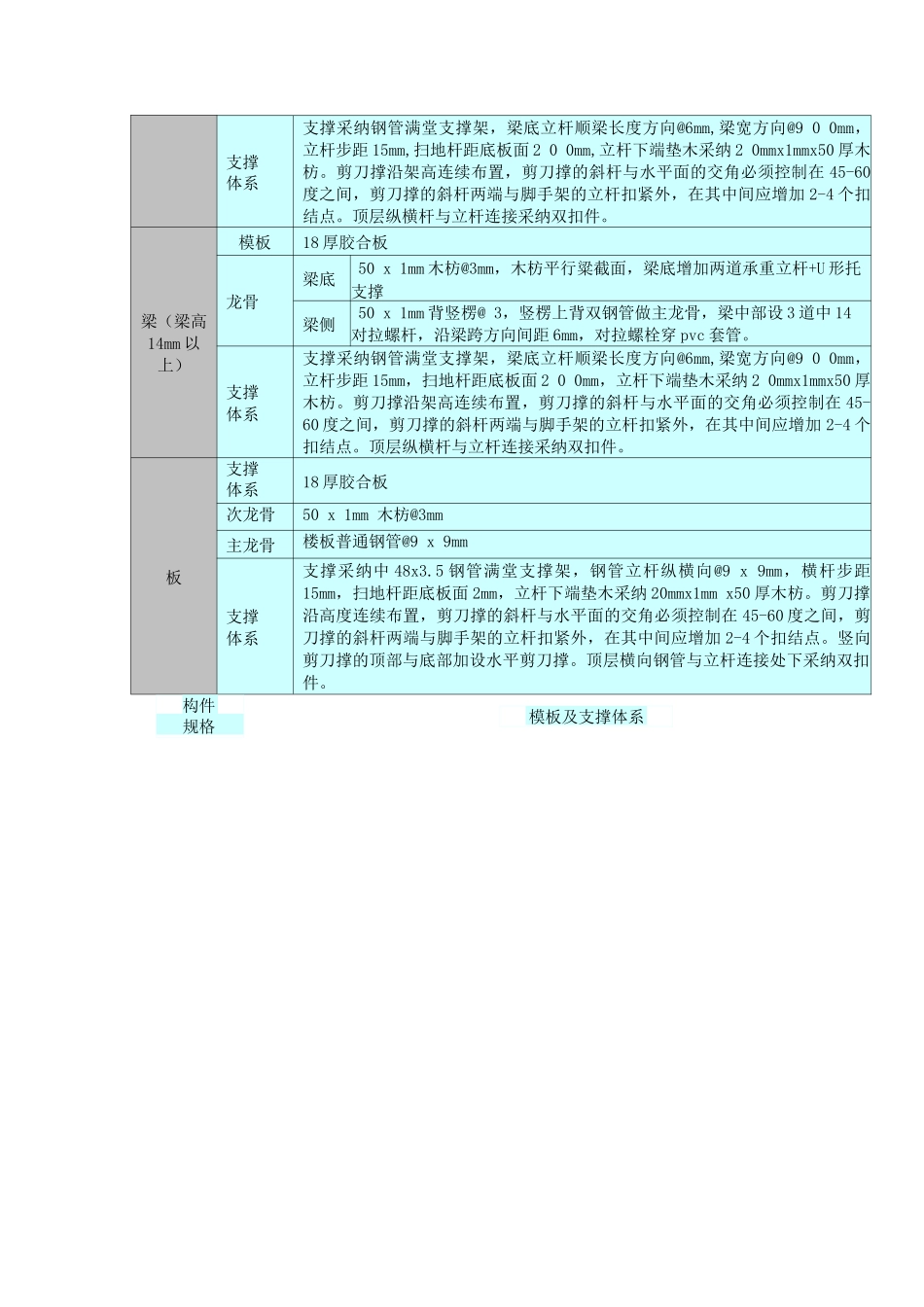

1.1 高支模施工方案1.1.施工部署高支模施工整体思路(1)针对高支模的特点,经我们分析,高支模的主要承重部分是支撑,而模板支撑的设计计算出自脚手架设计计算,但它与脚手架有一定的差别,主要是:一是承受垂直荷载大;二是在施工中砼输送、倾倒、振捣混凝土作业会增加垂直、水平荷载,使它产生较大的振摆;三是它无刚性连墙杆牵拉约束摆动,因此,这对模板支撑稳定,尤其是对高支模的稳定很不利。(2)高支模坍塌事故都是失稳破坏造成的,而且都是先从局部坍塌,使钢筋混凝土牵动模板支撑往坍塌处倾倒,造成大面积坍塌。因此,针对高支模承受荷载和结构特点,增大荷载分项系数,设置水平拉杆,设置剪刀撑、设置斜撑加固,以提高高支模的整体稳定强度。根据本工程不同部位高支模特点以及代表性不同,我们对取较大截面的梁及支模高度较高的板进行构造设计及验算。主要高支模体系选型一览表构件规格模板及支撑体系梁(梁高4〜8mm)模板18 厚胶合板龙骨梁底50 x 1mm 木枋@3mm,木枋平行粱截面,梁底增加一道承重立杆+U 形托支撑梁侧50 x 1mm 木方背竖楞@ 3,竖楞上背双钢管做主龙骨,梁中部设 1〜2 道中 14 对拉螺杆,沿梁跨方向间距 6mm,对拉螺栓穿 pvc 套管。支撑体系支撑采纳钢管满堂支撑架,梁底立杆顺梁长度方向@6mm,梁宽方向@9 0 0mm,立杆步距 15mm,扫地杆距底板面 2 mm,立杆下端垫木采纳 2 0mmx 1mm x 50 厚木枋。顶层纵横杆与立杆连接采纳双扣件。梁(梁高模板18 厚胶合板9〜12mm)龙骨梁底50 x 1mm 木枋@3mm,木枋平行粱截面,梁底增加两道承重立杆+U 形托支撑梁侧50 x 1mm 背竖楞@ 3,竖楞上背双钢管做主龙骨,梁中部设 2〜3 道中14 对拉螺杆,沿梁跨方向间距 6mm,对拉螺栓穿 pvc 套管。支撑体系支撑采纳钢管满堂支撑架,梁底立杆顺梁长度方向@6mm,梁宽方向@9 0 0mm,立杆步距 15mm,扫地杆距底板面 2 0 0mm,立杆下端垫木采纳 2 0mmx1mmx50 厚木枋。剪刀撑沿架高连续布置,剪刀撑的斜杆与水平面的交角必须控制在 45-60度之间,剪刀撑的斜杆两端与脚手架的立杆扣紧外,在其中间应增加 2-4 个扣结点。顶层纵横杆与立杆连接采纳双扣件。梁(梁高14mm 以上)模板18 厚胶合板龙骨梁底50 x 1mm 木枋@3mm,木枋平行粱截面,梁底增加两道承重立杆+U 形托支撑梁侧50 x 1mm 背竖楞@ 3,竖楞上背双钢管做主龙骨,梁中部设 3 道中 14对拉螺杆,沿梁跨方向间距 6mm,对拉螺栓穿 p...
